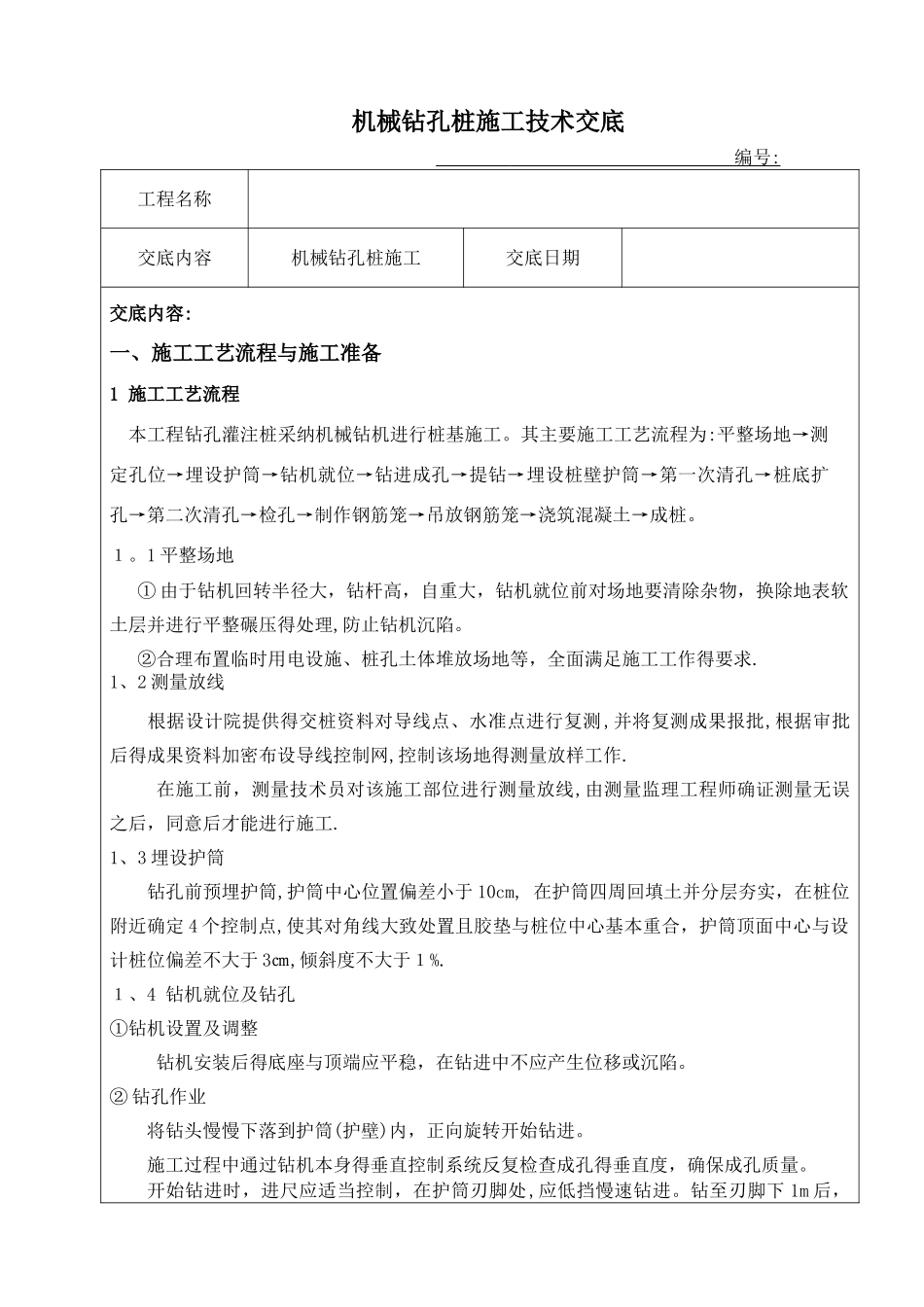

机械钻孔桩施工技术交底 编号 : 工程名称交底内容机械钻孔桩施工交底日期交底内容:一、施工工艺流程与施工准备1 施工工艺流程 本工程钻孔灌注桩采纳机械钻机进行桩基施工。其主要施工工艺流程为:平整场地→测定孔位→埋设护筒→钻机就位→钻进成孔→提钻→埋设桩壁护筒→第一次清孔→桩底扩孔→第二次清孔→检孔→制作钢筋笼→吊放钢筋笼→浇筑混凝土→成桩。1。1 平整场地① 由于钻机回转半径大,钻杆高,自重大,钻机就位前对场地要清除杂物,换除地表软土层并进行平整碾压得处理,防止钻机沉陷。②合理布置临时用电设施、桩孔土体堆放场地等,全面满足施工工作得要求.1、2 测量放线 根据设计院提供得交桩资料对导线点、水准点进行复测,并将复测成果报批,根据审批后得成果资料加密布设导线控制网,控制该场地得测量放样工作. 在施工前,测量技术员对该施工部位进行测量放线,由测量监理工程师确证测量无误之后,同意后才能进行施工.1、3 埋设护筒 钻孔前预埋护筒,护筒中心位置偏差小于 10cm, 在护筒四周回填土并分层夯实,在桩位附近确定 4 个控制点,使其对角线大致处置且胶垫与桩位中心基本重合,护筒顶面中心与设计桩位偏差不大于 3㎝,倾斜度不大于1%.1、4 钻机就位及钻孔①钻机设置及调整 钻机安装后得底座与顶端应平稳,在钻进中不应产生位移或沉陷。② 钻孔作业 将钻头慢慢下落到护筒(护壁)内,正向旋转开始钻进。 施工过程中通过钻机本身得垂直控制系统反复检查成孔得垂直度,确保成孔质量。开始钻进时,进尺应适当控制,在护筒刃脚处,应低挡慢速钻进。钻至刃脚下 1m 后,可按土质以正常速度钻进。钻孔作业应分班连续进行,要常常对钻孔及钻机对位进行检测,不符合要求时,要及时改正。根据钻孔得实际情况,随时做好钻孔记录,以便发现特别地质情况,实行相应得措施。钻孔过程中观察钻机所在地面与支脚支承地面处得变化情况,发现沉降现象及时停机处理。当钻孔深度达到设计要求时,提起钻头,埋设桩壁护筒,防止塌孔,确保护筒埋设牢固后,安排专业挖孔人员,下至孔底进行扩大头拓孔施工,严格根据设计图纸要求尺寸,进行桩底扩孔施工。1、5 清孔、报验 在清孔施工完成后,上报专业监理工程师,进行现场孔体验收。1、6 钢筋笼制作 根据图纸要求,制作 D 为 1900 mm得钢筋笼,其主筋选用 14 根 d=1 8 mm 得 H RB 335级钢筋,内圈配置 d=16mm 加劲箍 20 0 0mm,外圈螺旋箍d=8 m m10 0螺旋...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

机械钻孔桩技术交底

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
