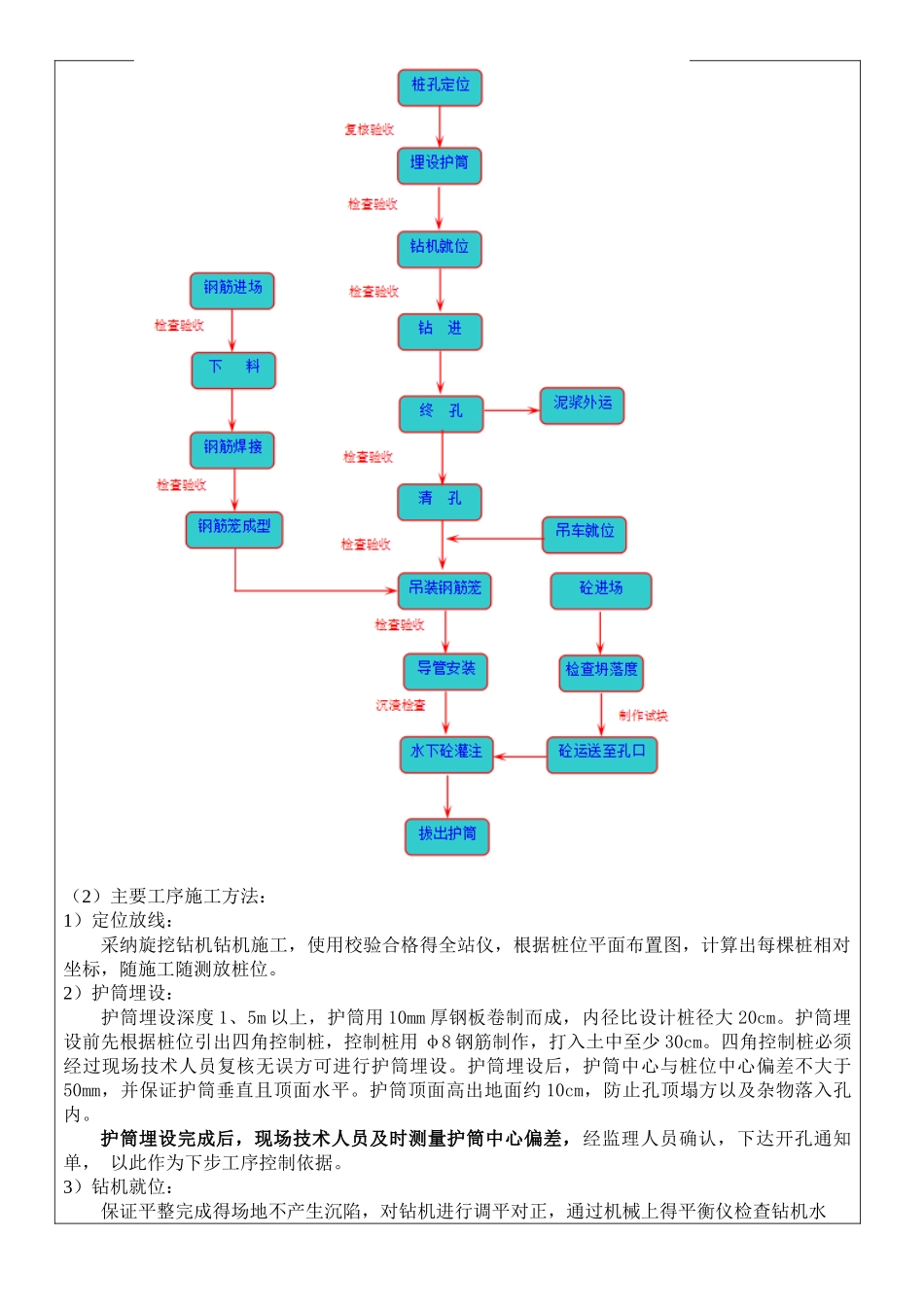

技术交底记录 鲁 JJ—005009工程名称鑫苑世家公馆项目 B-5 地块工程施工单位中国建筑一局(集团)有限公司交底部位桩基工程工序名称桩基技术交底 交底提要:桩基技术交底 交底内容:桩基工程施工一、施工准备本工程实行钻孔灌注桩桩径为700mm。在施工时采纳旋挖钻机泥浆护壁钻进成孔。工程桩桩身混凝土强度为C40,试桩为C45强度得混凝土,采纳商品混凝土,压力回顶法灌注混凝土。钢筋笼为现场加工,分两节孔口焊接,吊车吊放。1)泥浆制备:泥浆得性能指标对钻孔得护壁效果与成孔质量有很大影响,施工中注意对泥浆性能指标得控制。根据试桩与地质勘查报告以及施工经验,泥浆制作控制指标分别为:泥浆比重:1、15g/cm³,黏度:18~22,含砂率:1、5%,PH:7、为 了 泥 浆 得 重 复 使 用 , 在 主 体 基 坑 北 侧 桩 基 附 近 设 置 泥 浆 池 , 泥 浆 池 尺 寸 :10m×4m×1、5m。2)钢筋笼加工及堆放: 进场钢筋必须有材料出厂检验报告,并按法律规范要求现场见证取样后送当地试验室进行复检,复检合格,方可使用。钢筋笼主筋采纳单面搭接焊,焊缝长度≥10d,双面焊接长度≥5d,内圈加劲箍采纳双面搭接焊,焊缝长度≥5d,螺旋箍筋与主筋点焊成形。桩身4根注浆管,均对称布置,桩端注浆管2根代替主筋,长度≥33米,桩侧注浆管2根不代替主筋,长度≥22米。注浆管采纳套筒焊接。 1、主要分项工程施工工艺(1)工艺流程图:(2)主要工序施工方法:1)定位放线:采纳旋挖钻机钻机施工,使用校验合格得全站仪,根据桩位平面布置图,计算出每棵桩相对坐标,随施工随测放桩位。2)护筒埋设:护筒埋设深度 1、5m 以上,护筒用 10mm 厚钢板卷制而成,内径比设计桩径大 20cm。护筒埋设前先根据桩位引出四角控制桩,控制桩用 φ8 钢筋制作,打入土中至少 30cm。四角控制桩必须经过现场技术人员复核无误方可进行护筒埋设。护筒埋设后,护筒中心与桩位中心偏差不大于50mm,并保证护筒垂直且顶面水平。护筒顶面高出地面约 10cm,防止孔顶塌方以及杂物落入孔内。护筒埋设完成后,现场技术人员及时测量护筒中心偏差,经监理人员确认,下达开孔通知单, 以此作为下步工序控制依据。3)钻机就位:保证平整完成得场地不产生沉陷,对钻机进行调平对正,通过机械上得平衡仪检查钻机水平,根据四角控制桩再次引出桩中心点,调平钻机使钻头尖对准桩位中心点,对深度仪进行归零。4)钻孔:旋挖钻采纳筒式钻斗,其钻进成...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

桩基技术交底

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
