技术交底书ZT16 编码:2 010-1-L—0 0 1施工单位中铁十六局集团巴达铁路指挥部负责人杨继全施工区段巴达铁路II标第二项目经理部负责人王世荣分部、分项工程名称石梯巴河特大桥—水泥搅拌桩施工交底内容:本交底适用于石梯巴河特大桥陆上钻孔灌注桩施工、水上钻孔灌注桩施工及人工挖孔灌注桩得施工二、施工方案、方法及工艺1、钻孔灌注桩基础施工开钻前,设计单位未逐根钻探得钻孔位置用地质钻机补探,详细记录地质状况,报设计单位,为制定相应施工方案提供详实依据
标段范围内钻孔灌注桩施工分为陆上钻孔灌注桩施工与水上钻孔灌注桩施工
陆上钻孔灌注桩施工采纳常规施工方法:平整场地→压实基底→埋设护筒→钻机就位→钻孔施工→检测及清孔→钢筋笼吊放→导管就位→二次清孔→灌注混凝土
水上钻孔灌注桩施工:位于浅水段得基础采纳草袋围堰筑岛构筑钻孔平台;河道深水复杂得桥梁基础采纳水上钻孔平台施工,其她施工方法同陆上钻孔灌注桩施工,且尽量安排在枯水季节完成
㈠、陆上钻孔灌注桩施工施工中根据地质条件选择冲击钻机施工
原则上钻孔桩穿越砂岩或卵砾石含量大得土层与进入坚硬基岩得,选用冲击型钻机;若钻孔桩为穿越土层、粘土、粉砂、碎石土、软风化岩等较软土质钻孔施工,采纳反循环旋转钻机
钢筋笼分节预制,现场吊装焊接,砼泵送浇筑水下砼成桩
在钻孔桩正式施工前,首先按设计要求进行试桩
为保证桩基承载力,同时减少塌孔得危险,根据清孔与钢筋吊装工艺要求,空孔时间不大于 15 小时

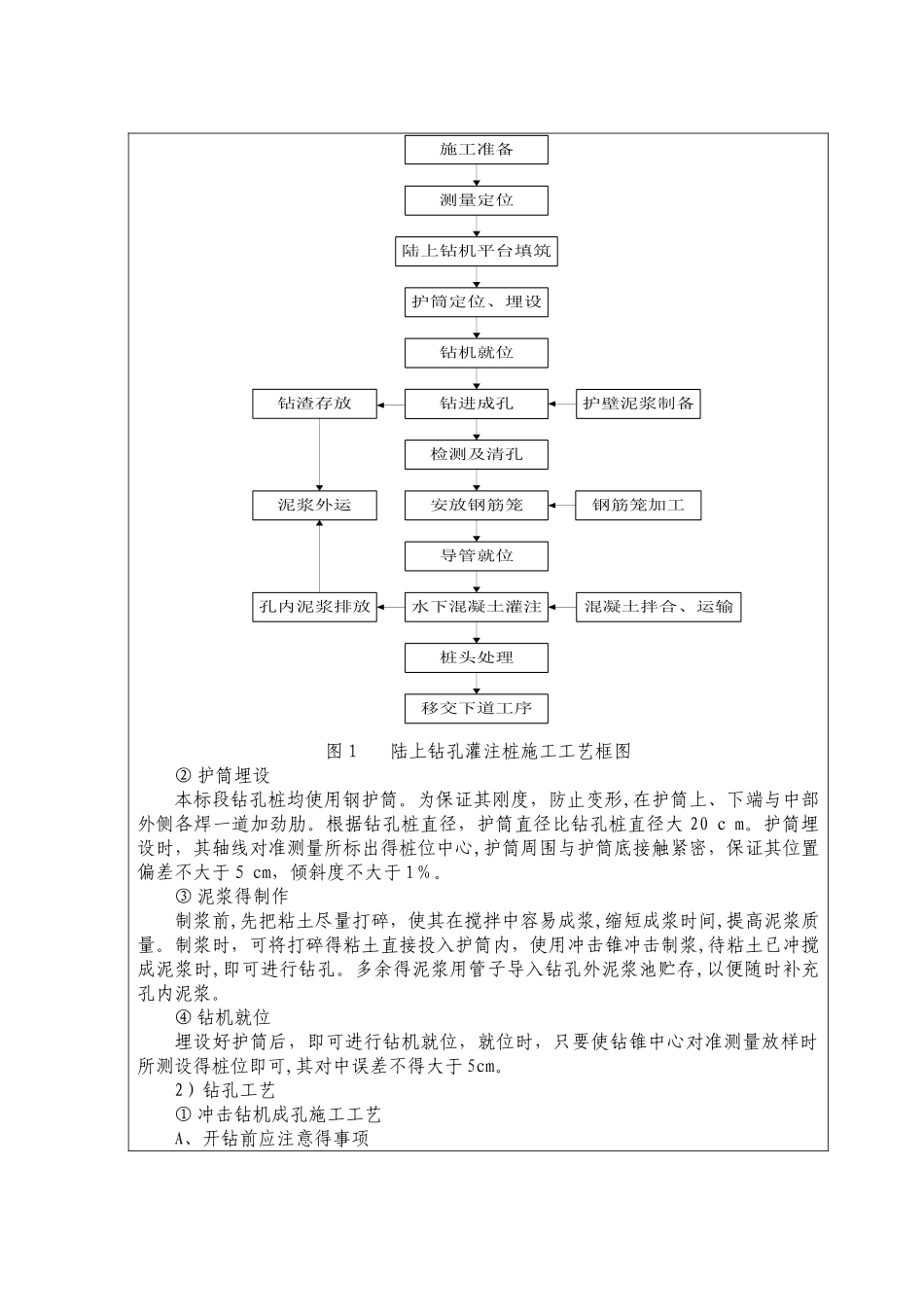

(1)施工工艺施工工艺流程见图 1(2)施工方法、工艺说明1)钻孔前得准备工作钻孔前得准备工作主要包括桩位放样,探明地下管线,整理平整场地,布设施工便道,设置供电及供水系统,制作与埋设护筒,制作钻孔架,泥浆得制备与准备钻孔机具等
① 场地整理施工前,施工场地按不同情况进行处理
桩基处在旱地时,清除杂物后夯压密实
测量定位陆上钻机平台填筑钻机就位护壁泥浆
