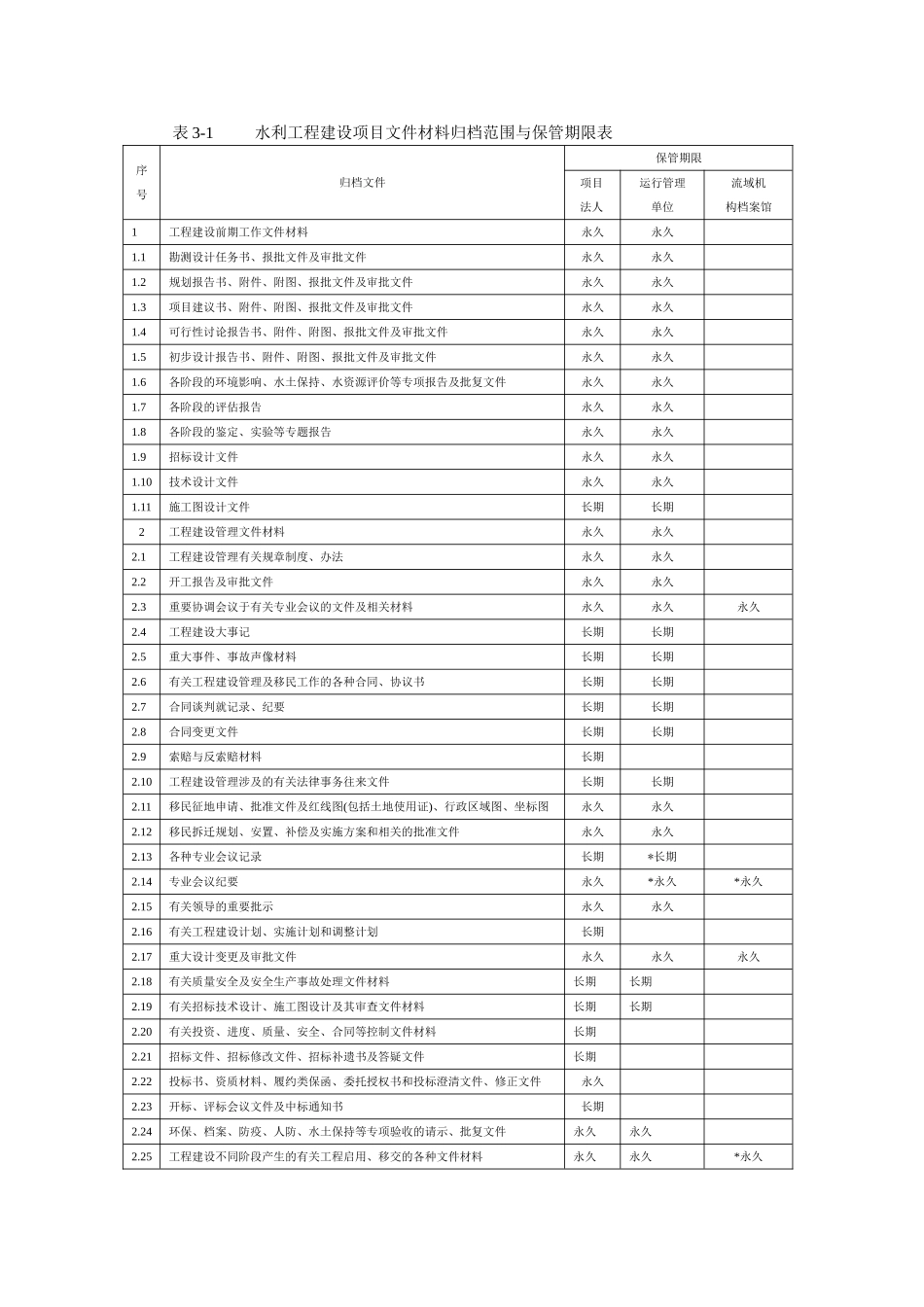

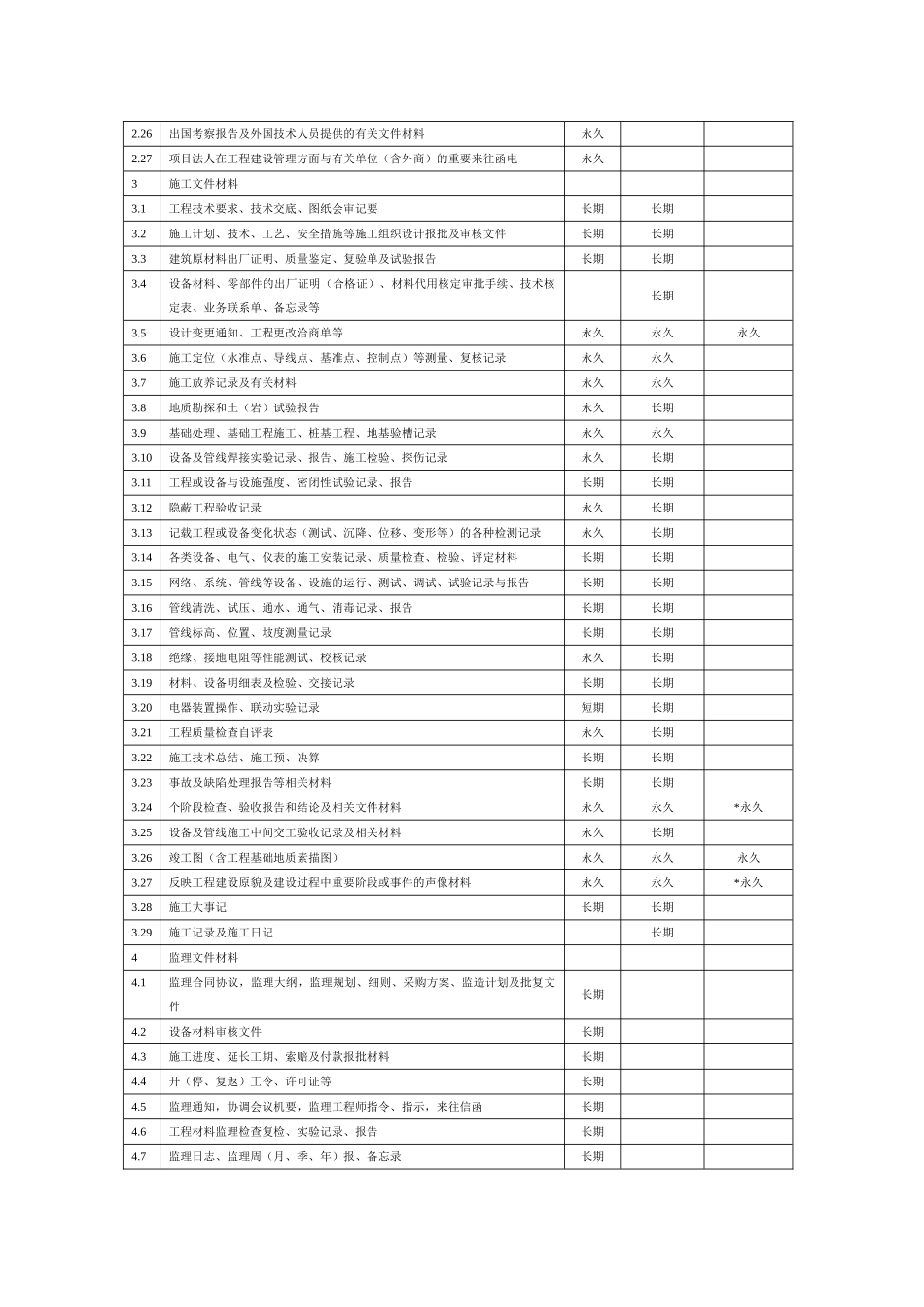

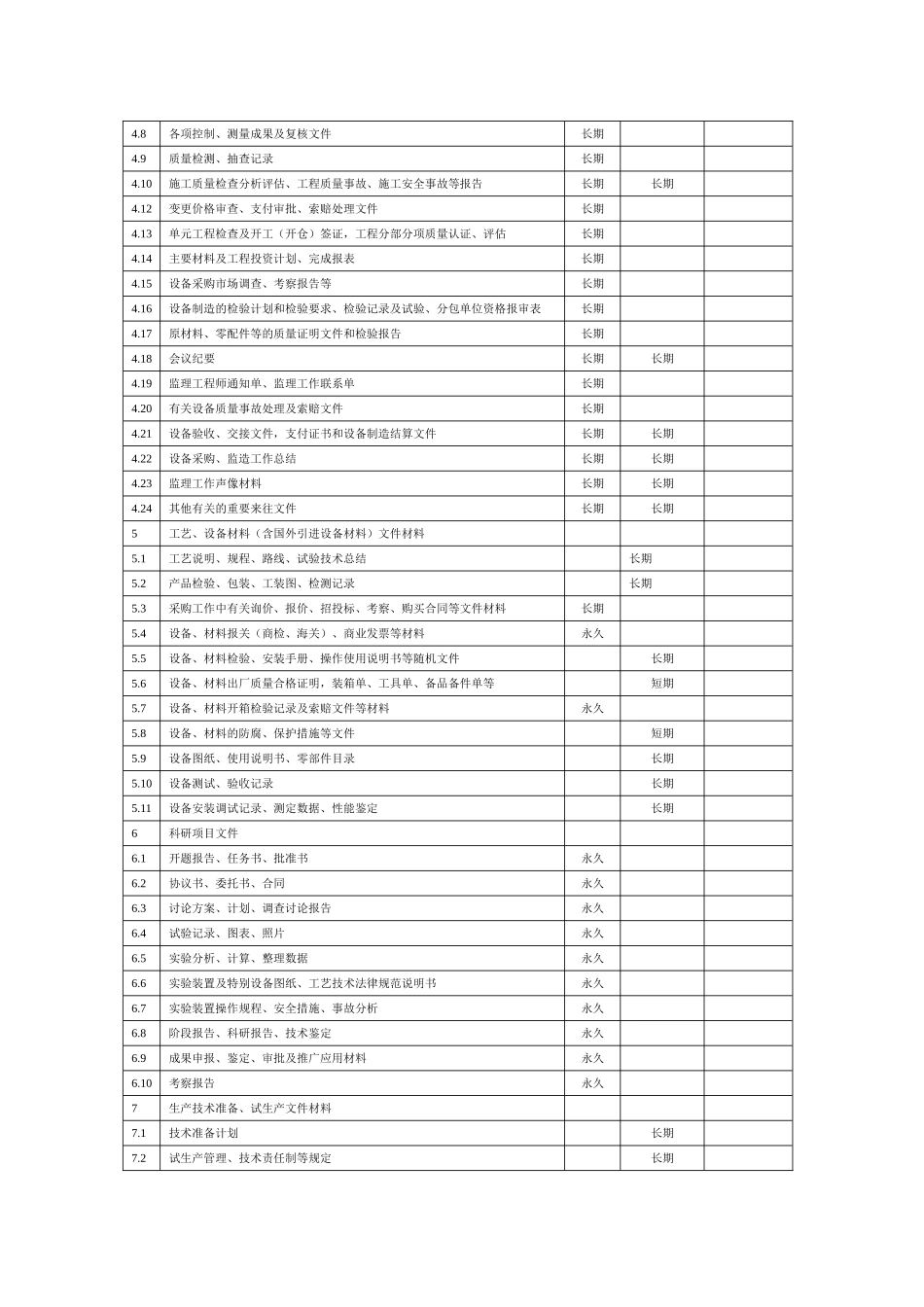

表 3-1 水利工程建设项目文件材料归档范围与保管期限表序号归档文件保管期限项目法人运行管理单位流域机构档案馆1工程建设前期工作文件材料永久永久1
1勘测设计任务书、报批文件及审批文件永久永久1
2规划报告书、附件、附图、报批文件及审批文件永久永久1
3项目建议书、附件、附图、报批文件及审批文件永久永久1
4可行性讨论报告书、附件、附图、报批文件及审批文件永久永久1
5初步设计报告书、附件、附图、报批文件及审批文件永久永久1
6各阶段的环境影响、水土保持、水资源评价等专项报告及批复文件永久永久1
7各阶段的评估报告永久永久1
8各阶段的鉴定、实验等专题报告永久永久1
9招标设计文件永久永久1
10技术设计文件永久永久1
11施工图设计文件长期长期2工程建设管理文件材料永久永久2
1工程建设管理有关规章制度、办法永久永久2
2开工报告及审批文件永久永久2
3重要协调会议于有关专业会议的文件及相关材料永久永久永久2
4工程建设大事记长期长期2
5重大事件、事故声像材料长期长期2
6有关工程建设管理及移民工作的各种合同、协议书长期长期2
7合同谈判就记录、纪要长期长期2
8合同变更文件长期长期2
9索赔与反索赔材料长期2
10工程建设管理涉及的有关法律事务往来文件长期长期2
11移民征地申请、批准文件及红线图(包括土地使用证)、行政区域图、坐标图永久永久2
12移民拆迁规划、安置、补偿及实施方案和相关的批准文件永久永久2
13各种专业会议记录长期*长期2
14专业会议纪要永久*永久*永久2
15有关领导的重要批示永久永久2
16有关工程建设计划、实施计划和调整计划长期2
17重大设计变更及审批文件永久永久永久2
18有关质量安全及安全生产事故处理文件材料长期长期2
19有关招标技术设计、施工图设计及其审查文件材料长期长期2
20有关投资、进度、质量、安全、合同等控制文件材料长期2
