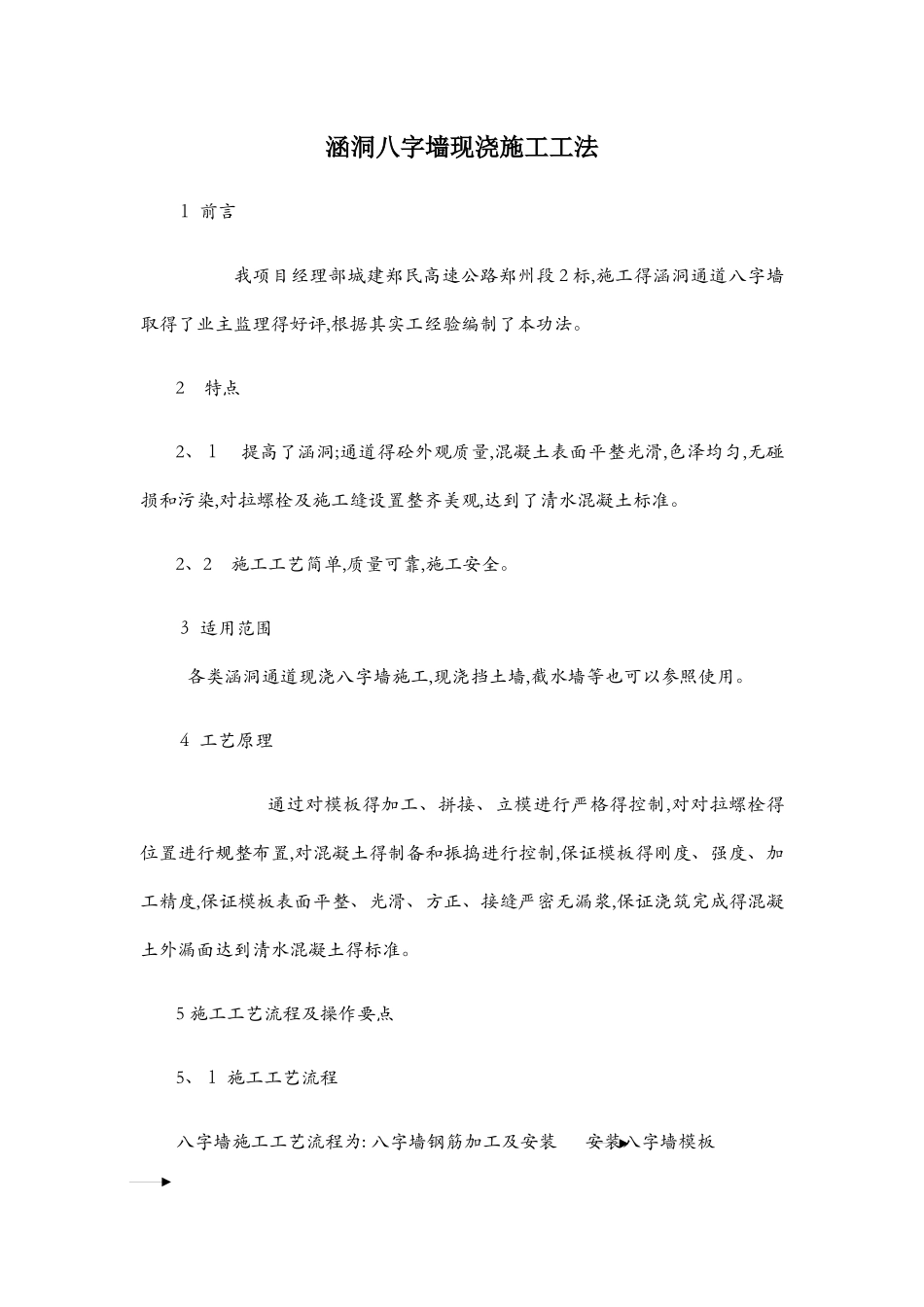

涵洞八字墙现浇施工工法1 前言 我项目经理部城建郑民高速公路郑州段 2 标,施工得涵洞通道八字墙取得了业主监理得好评,根据其实工经验编制了本功法
2 特点2、1 提高了涵洞;通道得砼外观质量,混凝土表面平整光滑,色泽均匀,无碰损和污染,对拉螺栓及施工缝设置整齐美观,达到了清水混凝土标准
2、2 施工工艺简单,质量可靠,施工安全
3 适用范围 各类涵洞通道现浇八字墙施工,现浇挡土墙,截水墙等也可以参照使用
4 工艺原理 通过对模板得加工、拼接、立模进行严格得控制,对对拉螺栓得位置进行规整布置,对混凝土得制备和振捣进行控制,保证模板得刚度、强度、加工精度,保证模板表面平整、光滑、方正、接缝严密无漏浆,保证浇筑完成得混凝土外漏面达到清水混凝土得标准

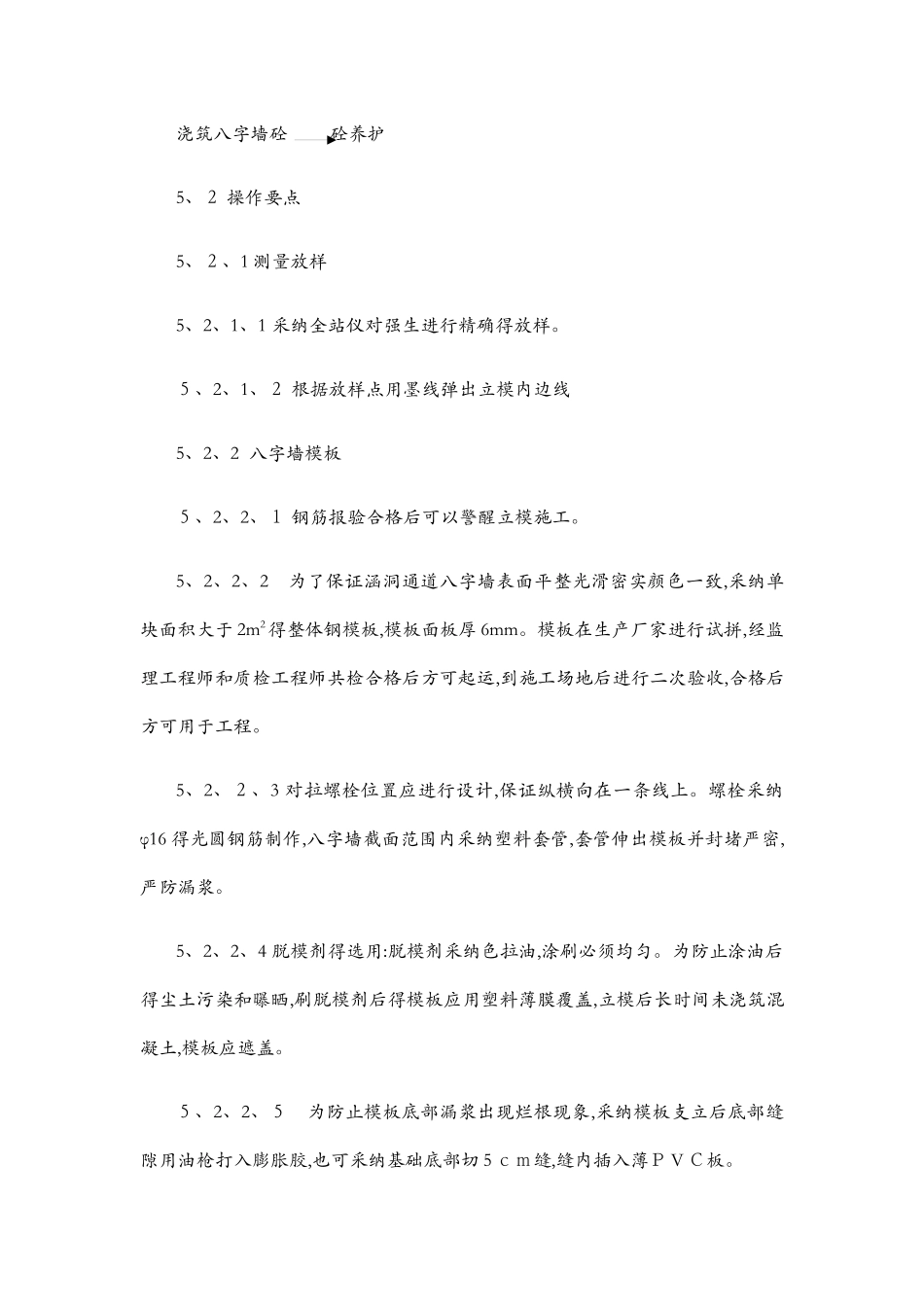

5 施工工艺流程及操作要点5、1 施工工艺流程八字墙施工工艺流程为: 八字墙钢筋加工及安装 安装八字墙模板 浇筑八字墙砼 砼养护5、2 操作要点5、2、1 测量放样5、2、1、1 采纳全站仪对强生进行精确得放样
5、2、1、2 根据放样点用墨线弹出立模内边线5、2、2 八字墙模板5、2、2、1 钢筋报验合格后可以警醒立模施工
5、2、2、2 为了保证涵洞通道八字墙表面平整光滑密实颜色一致,采纳单块面积大于 2m2得整体钢模板,模板面板厚 6mm
模板在生产厂家进行试拼,经监理工程师和质检工程师共检合格后方可起运,到施工场地后进行二次验收,合格后方可用于工程
5、2、2、3 对拉螺栓位置应进行设计,保证纵横向在一条线上
螺栓采纳φ16 得光圆钢筋制作,八字墙截面范围内采纳塑料套管,套管伸出模板并封堵严密,严防漏浆
5、2、2、4 脱模剂得选用:脱模剂采纳色拉油,涂刷必须均匀
为防止涂油后得尘土污染和曝晒,刷脱模剂后得模板应用塑料薄膜覆盖,立模后长时间未浇筑混凝土,模板应遮盖

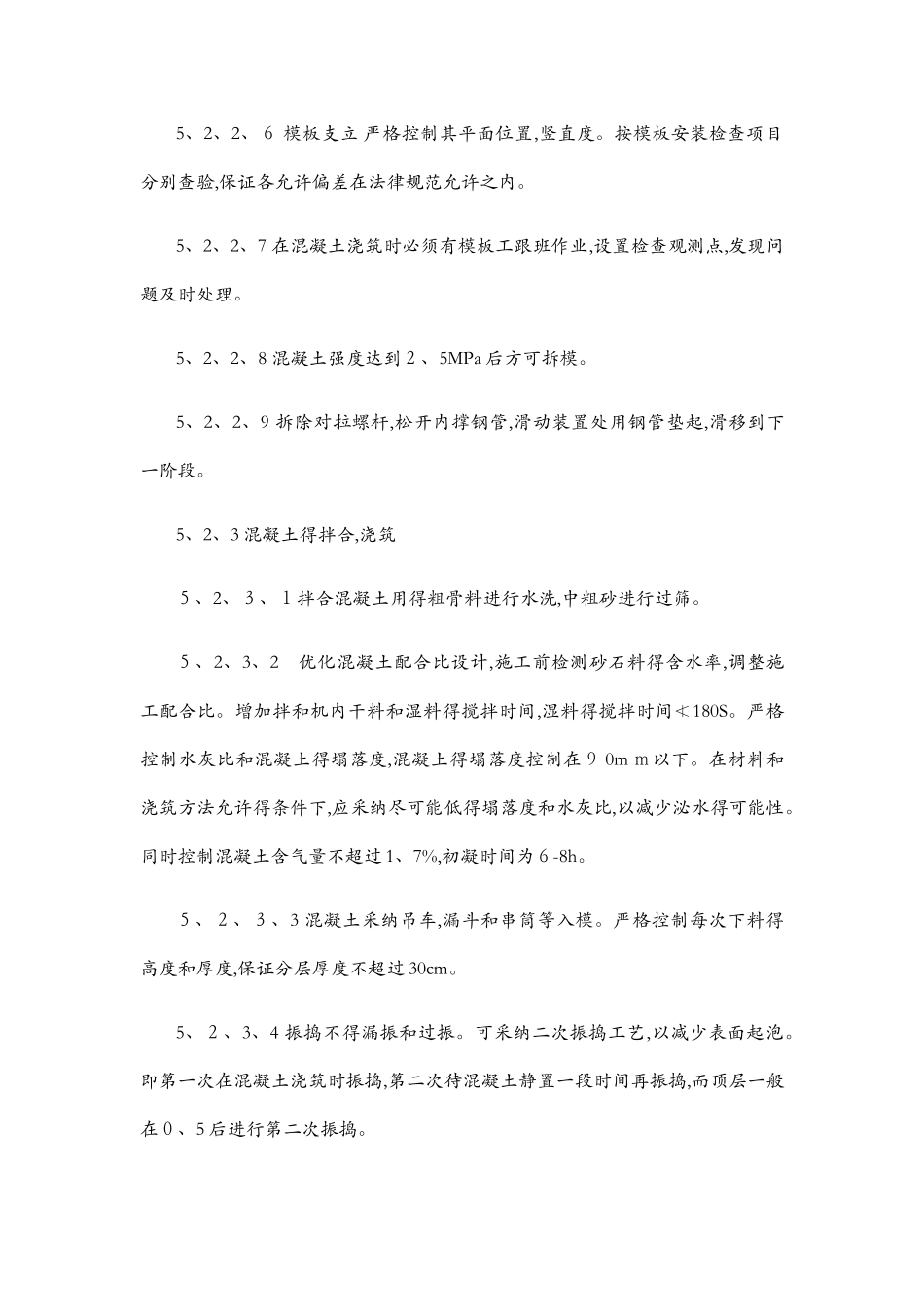

5、2、2、5 为防止模板底部漏浆出现烂根现象,采纳模板支立后
