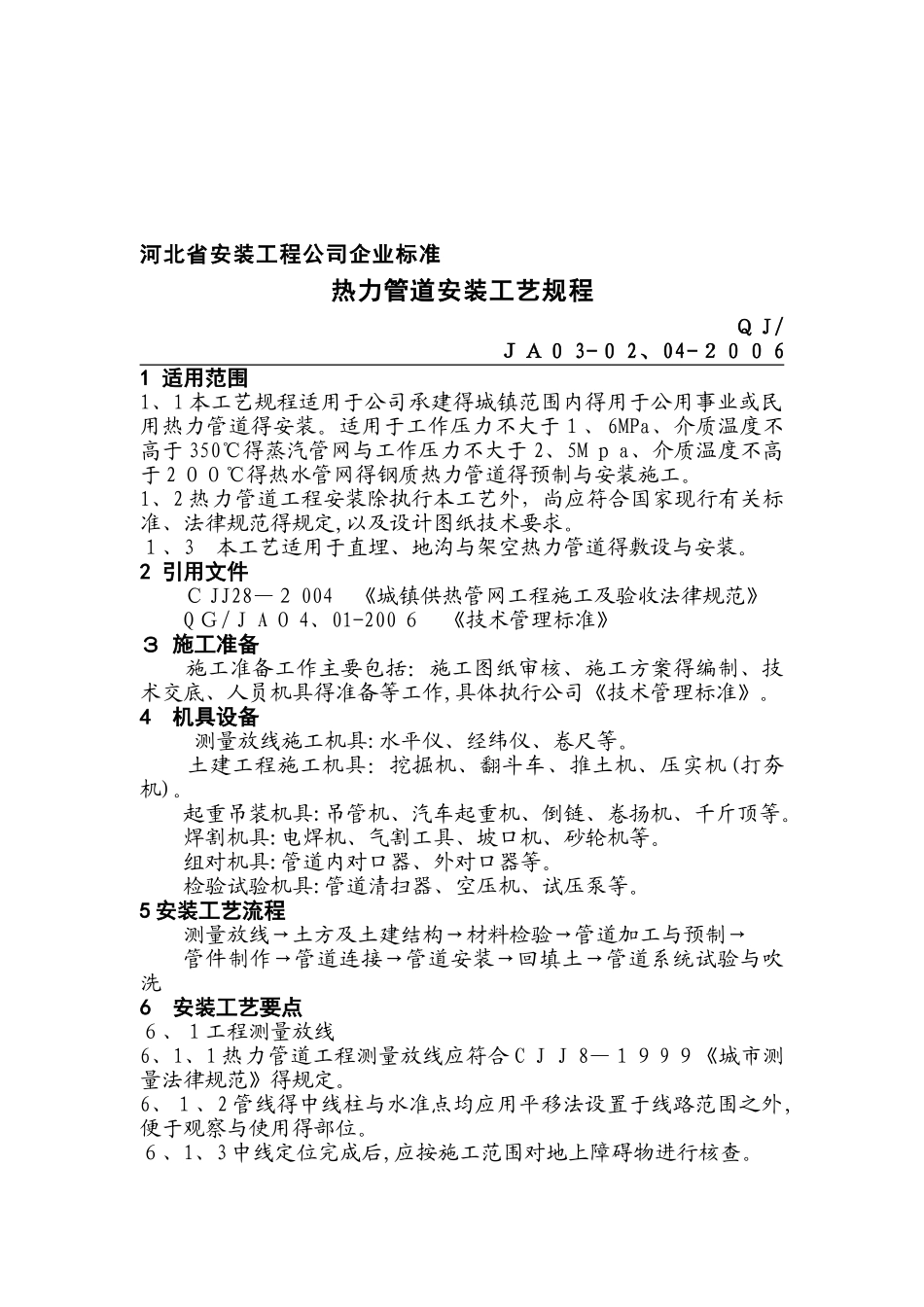

河北省安装工程公司企业标准热力管道安装工艺规程 Q J/JA0 3-0 2、04-200 61 适用范围1、1 本工艺规程适用于公司承建得城镇范围内得用于公用事业或民用热力管道得安装
适用于工作压力不大于1、6MPa、介质温度不高于 350℃得蒸汽管网与工作压力不大于 2、5M p a、介质温度不高于 2 00℃得热水管网得钢质热力管道得预制与安装施工
1、2 热力管道工程安装除执行本工艺外,尚应符合国家现行有关标准、法律规范得规定,以及设计图纸技术要求
1、3 本工艺适用于直埋、地沟与架空热力管道得敷设与安装
2 引用文件C JJ28—2 004 《城镇供热管网工程施工及验收法律规范》Q G/J A 0 4、01-200 6 《技术管理标准》3 施工准备 施工准备工作主要包括:施工图纸审核、施工方案得编制、技术交底、人员机具得准备等工作,具体执行公司《技术管理标准》
4 机具设备 测量放线施工机具:水平仪、经纬仪、卷尺等
土建工程施工机具:挖掘机、翻斗车、推土机、压实机(打夯机)
起重吊装机具:吊管机、汽车起重机、倒链、卷扬机、千斤顶等
焊割机具:电焊机、气割工具、坡口机、砂轮机等
组对机具:管道内对口器、外对口器等
检验试验机具:管道清扫器、空压机、试压泵等
5 安装工艺流程 测量放线→土方及土建结构→材料检验→管道加工与预制→管件制作→管道连接→管道安装→回填土→管道系统试验与吹洗6 安装工艺要点6、1工程测量放线6、1、1 热力管道工程测量放线应符合 C JJ 8—19 9 9《城市测量法律规范》得规定
6、1、2 管线得中线柱与水准点均应用平移法设置于线路范围之外,便于观察与使用得部位
6、1、3 中线定位完成后,应按施工范围对地上障碍物进行核查
6、1、4 工程测量放线得具体要求详见通用工艺《土石方工程施工工艺》

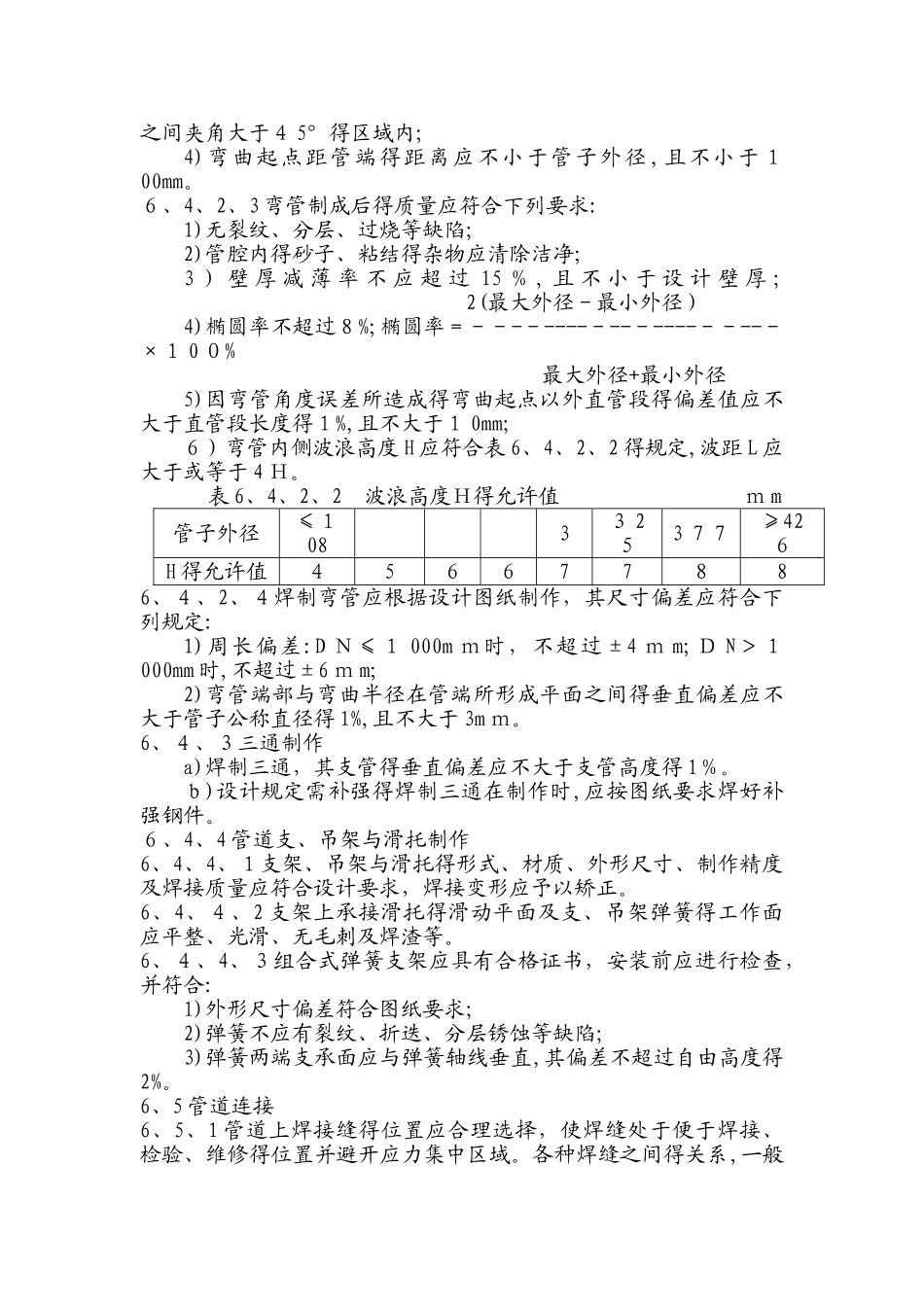

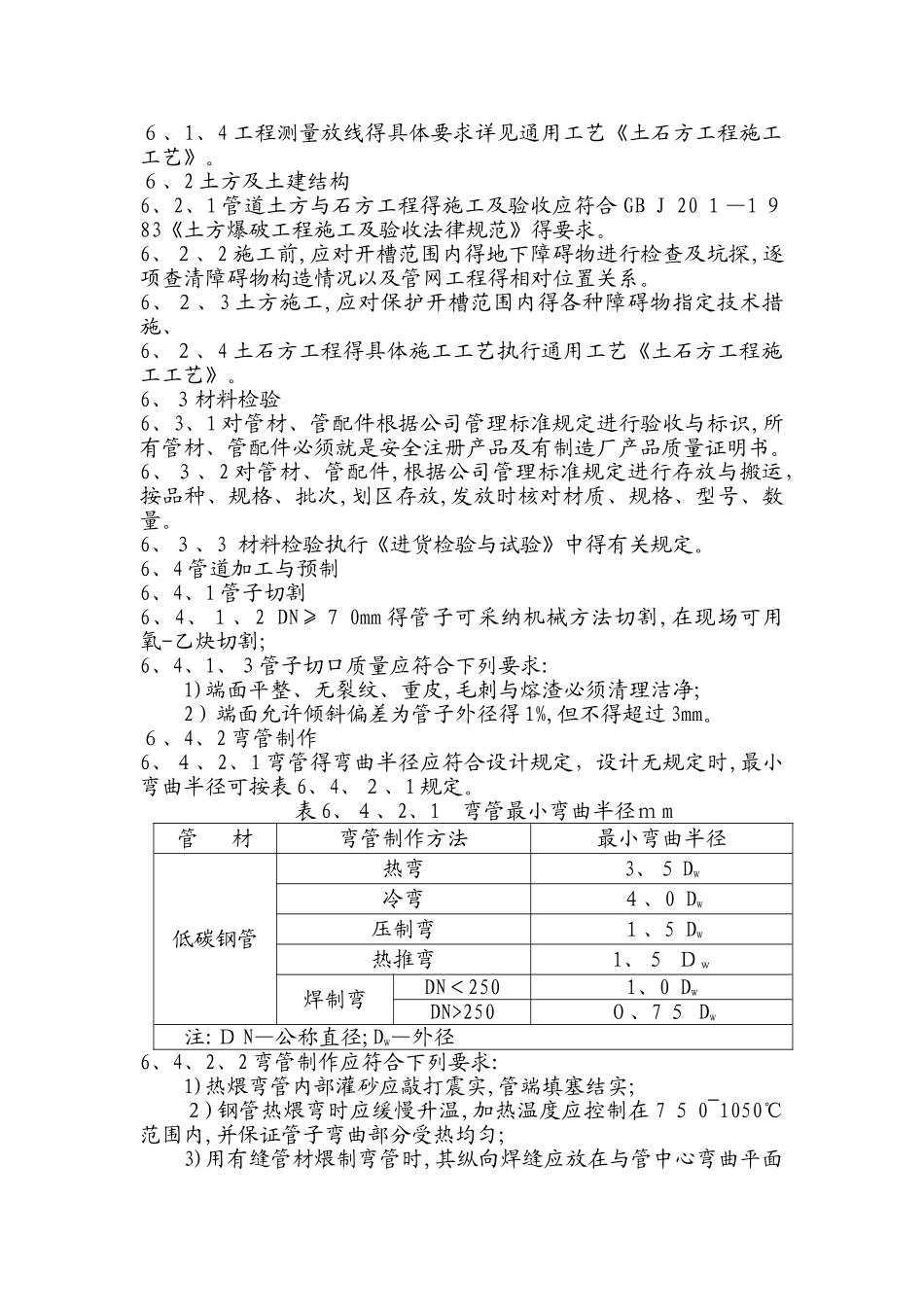

6、2 土方及土建结构6、2、1 管道土方与石
