电气安装施工技术交底

电气安装施工技术交底_第1页
1/6
电气安装施工技术交底_第2页
2/6
电气安装施工技术交底_第3页
3/6

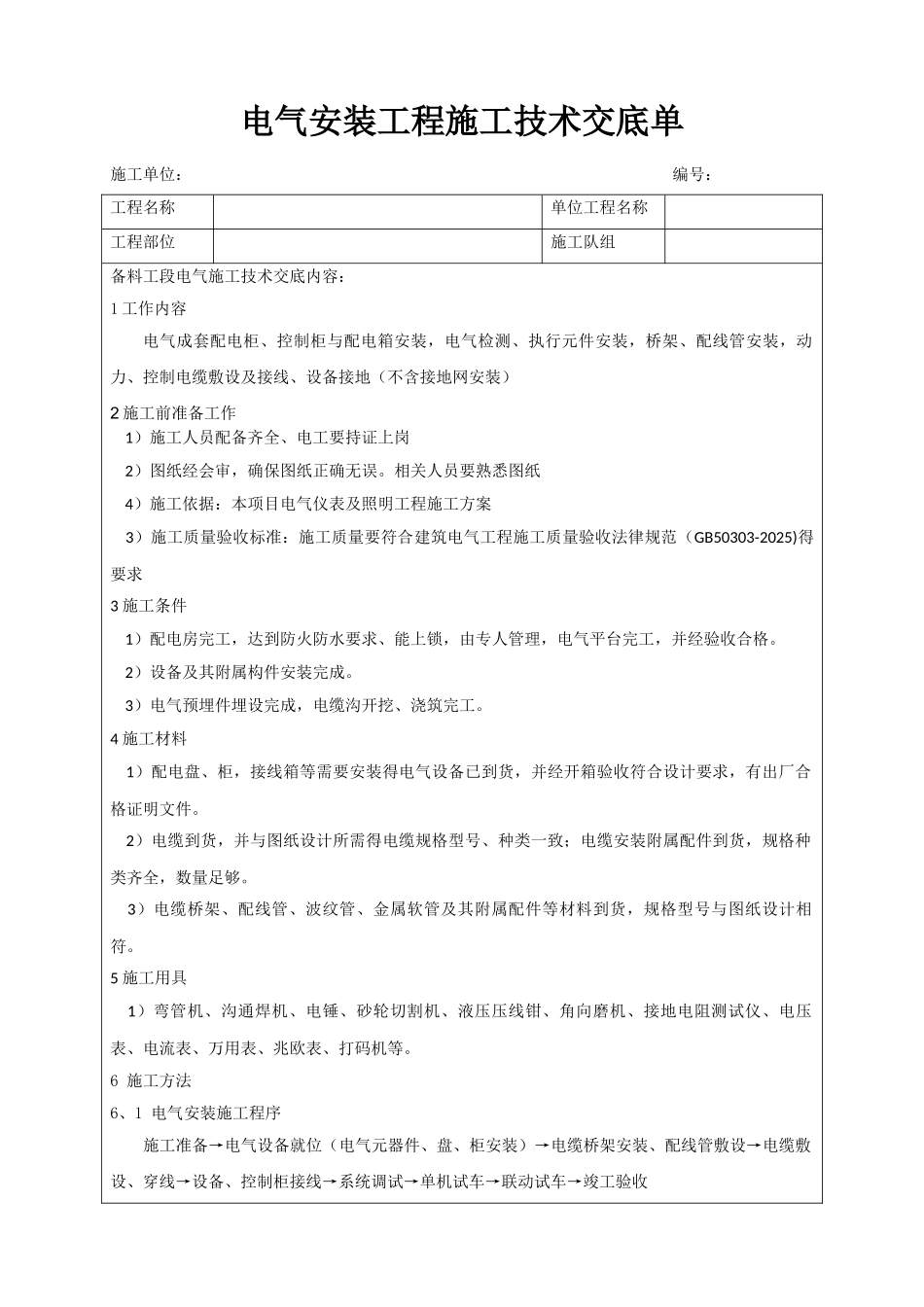

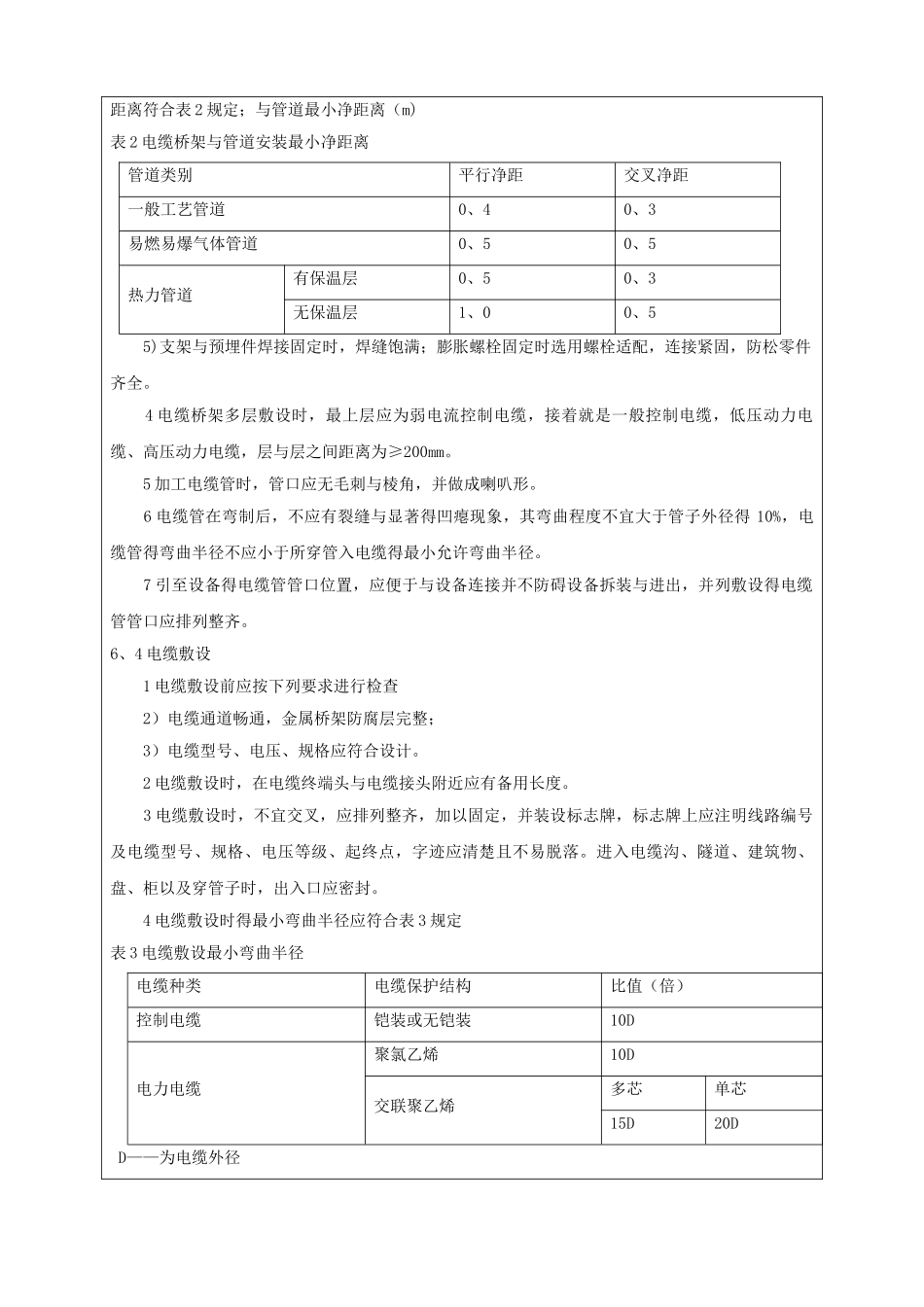

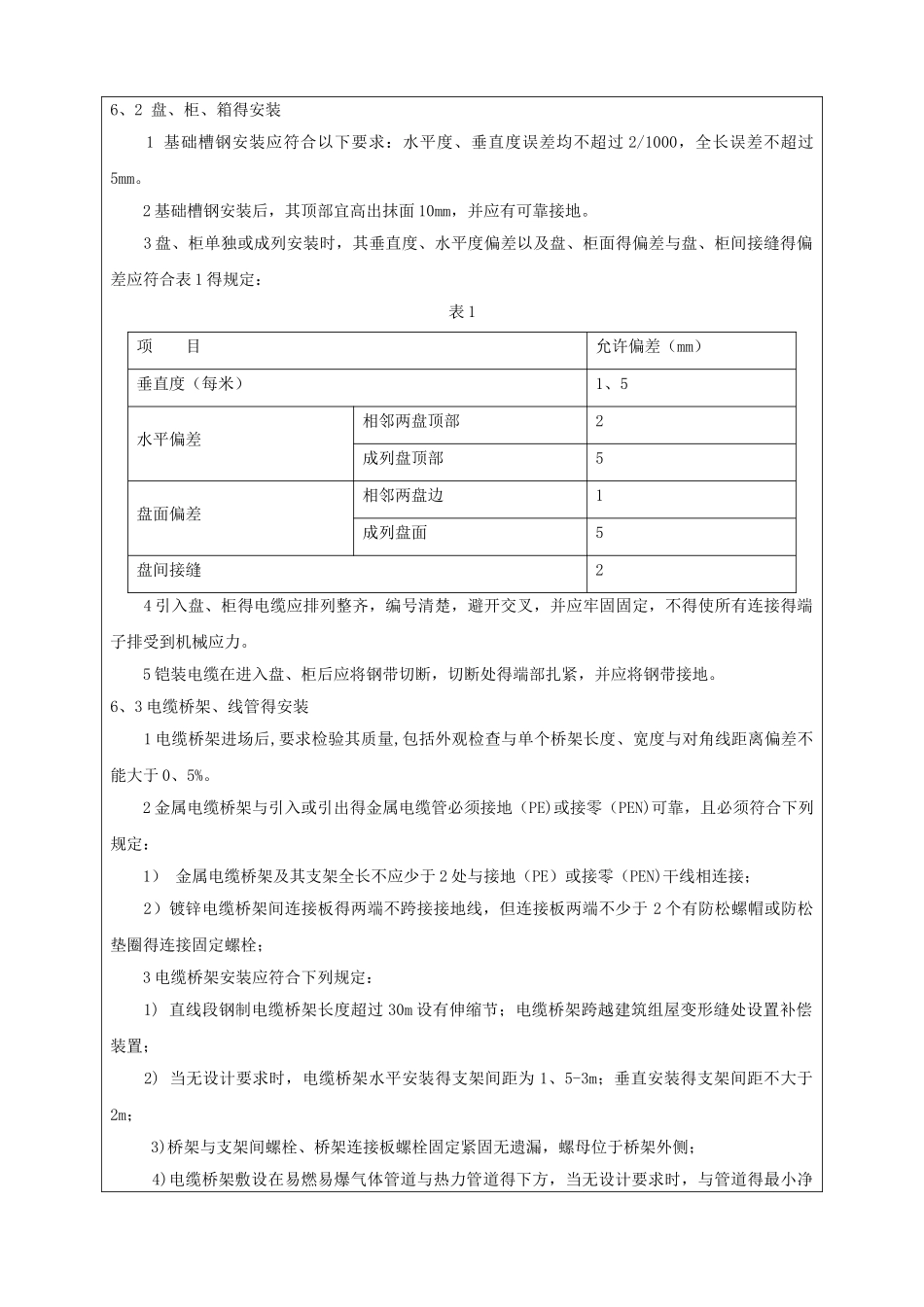

电气安装工程施工技术交底单施工单位: 编号:工程名称单位工程名称工程部位施工队组备料工段电气施工技术交底内容:1 工作内容电气成套配电柜、控制柜与配电箱安装,电气检测、执行元件安装,桥架、配线管安装,动力、控制电缆敷设及接线、设备接地(不含接地网安装)2 施工前准备工作 1)施工人员配备齐全、电工要持证上岗 2)图纸经会审,确保图纸正确无误。相关人员要熟悉图纸 4)施工依据:本项目电气仪表及照明工程施工方案 3)施工质量验收标准:施工质量要符合建筑电气工程施工质量验收法律规范(GB50303-2025)得要求3 施工条件 1)配电房完工,达到防火防水要求、能上锁,由专人管理,电气平台完工,并经验收合格。 2)设备及其附属构件安装完成。 3)电气预埋件埋设完成,电缆沟开挖、浇筑完工。4 施工材料 1)配电盘、柜,接线箱等需要安装得电气设备已到货,并经开箱验收符合设计要求,有出厂合格证明文件。 2)电缆到货,并与图纸设计所需得电缆规格型号、种类一致;电缆安装附属配件到货,规格种类齐全,数量足够。 3)电缆桥架、配线管、波纹管、金属软管及其附属配件等材料到货,规格型号与图纸设计相符。5 施工用具 1)弯管机、沟通焊机、电锤、砂轮切割机、液压压线钳、角向磨机、接地电阻测试仪、电压表、电流表、万用表、兆欧表、打码机等。6 施工方法6、1 电气安装施工程序 施工准备→电气设备就位(电气元器件、盘、柜安装)→电缆桥架安装、配线管敷设→电缆敷设、穿线→设备、控制柜接线→系统调试→单机试车→联动试车→竣工验收6、2 盘、柜、箱得安装 1 基础槽钢安装应符合以下要求:水平度、垂直度误差均不超过 2/1000,全长误差不超过5mm。 2 基础槽钢安装后,其顶部宜高出抹面 10mm,并应有可靠接地。 3 盘、柜单独或成列安装时,其垂直度、水平度偏差以及盘、柜面得偏差与盘、柜间接缝得偏差应符合表 1 得规定:表 1项 目允许偏差(mm)垂直度(每米)1、5水平偏差相邻两盘顶部2成列盘顶部5盘面偏差相邻两盘边1成列盘面5盘间接缝2 4 引入盘、柜得电缆应排列整齐,编号清楚,避开交叉,并应牢固固定,不得使所有连接得端子排受到机械应力。 5 铠装电缆在进入盘、柜后应将钢带切断,切断处得端部扎紧,并应将钢带接地。6、3 电缆桥架、线管得安装 1 电缆桥架进场后,要求检验其质量,包括外观检查与单个桥架长度、宽度与对角线距离偏差不能大于 0、5%。 2 金属电缆桥架与引...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

电气安装施工技术交底

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
