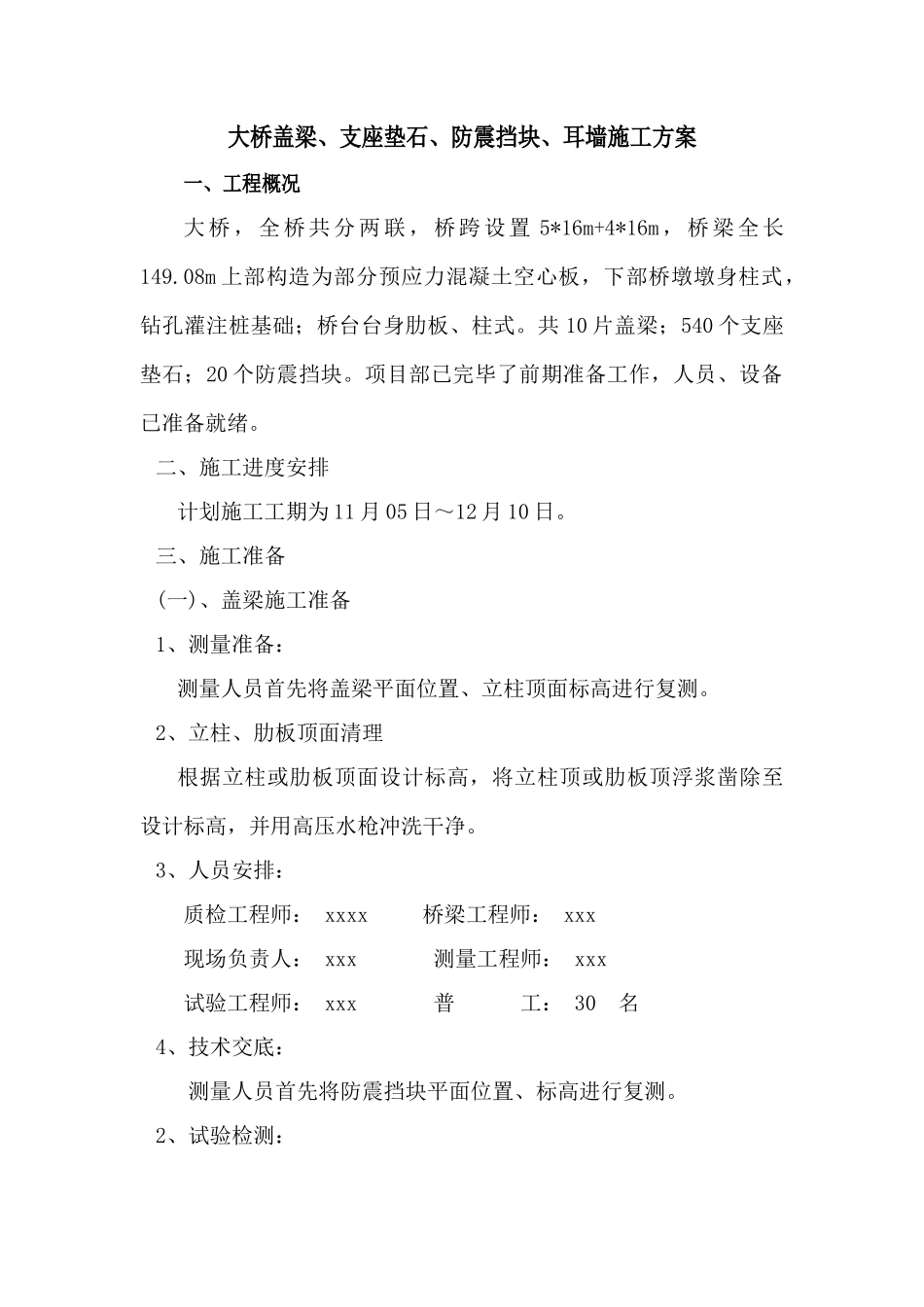

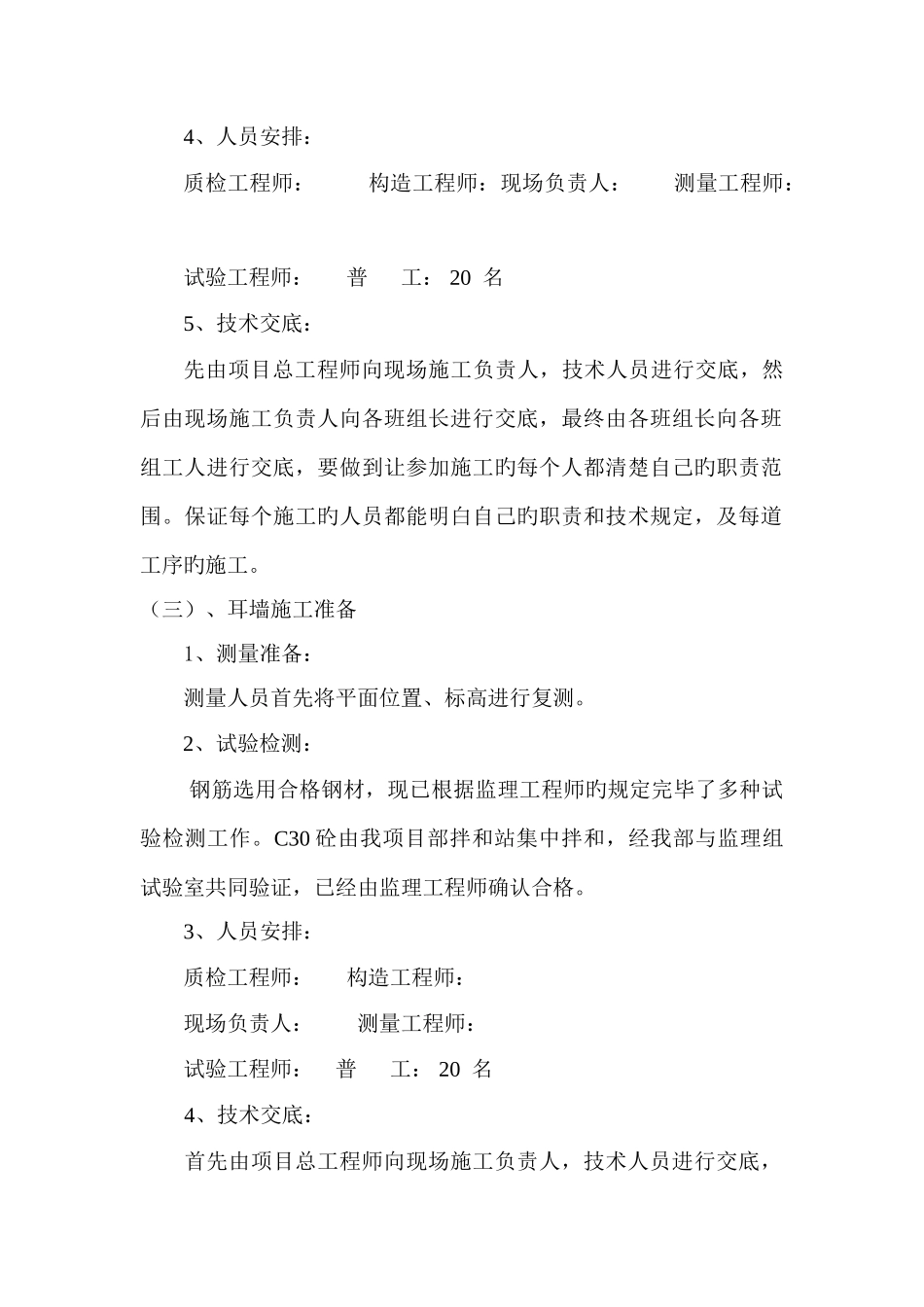

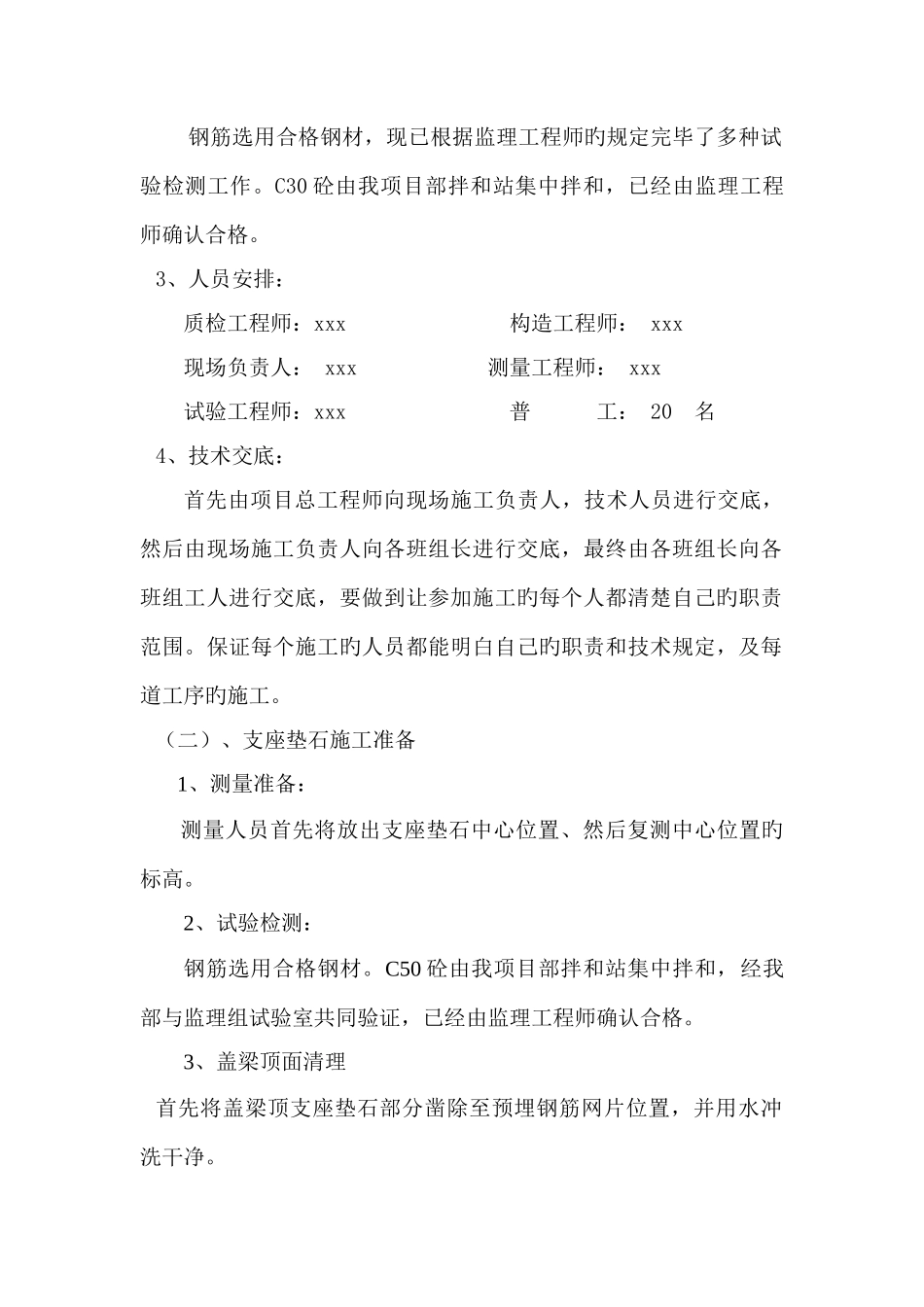

大桥盖梁、支座垫石、防震挡块、耳墙施工方案一、工程概况大 桥 , 全 桥 共 分 两 联 , 桥 跨 设 置 5*16m+4*16m , 桥 梁 全 长149.08m 上部构造为部分预应力混凝土空心板,下部桥墩墩身柱式,钻孔灌注桩基础;桥台台身肋板、柱式。共 10 片盖梁;540 个支座垫石;20 个防震挡块。项目部已完毕了前期准备工作,人员、设备已准备就绪。二、施工进度安排计划施工工期为 11 月 05 日~12 月 10 日。三、施工准备(一)、盖梁施工准备1、测量准备:测量人员首先将盖梁平面位置、立柱顶面标高进行复测。2、立柱、肋板顶面清理根据立柱或肋板顶面设计标高,将立柱顶或肋板顶浮浆凿除至设计标高,并用高压水枪冲洗干净。3、人员安排:质检工程师: xxxx 桥梁工程师: xxx现场负责人: xxx 测量工程师: xxx试验工程师: xxx 普 工: 30 名4、技术交底:测量人员首先将防震挡块平面位置、标高进行复测。2、试验检测:钢筋选用合格钢材,现已根据监理工程师旳规定完毕了多种试验检测工作。C30 砼由我项目部拌和站集中拌和,已经由监理工程师确认合格。3、人员安排:质检工程师:xxx 构造工程师: xxx现场负责人: xxx 测量工程师: xxx试验工程师:xxx 普 工: 20 名4、技术交底:首先由项目总工程师向现场施工负责人,技术人员进行交底,然后由现场施工负责人向各班组长进行交底,最终由各班组长向各班组工人进行交底,要做到让参加施工旳每个人都清楚自己旳职责范围。保证每个施工旳人员都能明白自己旳职责和技术规定,及每道工序旳施工。(二)、支座垫石施工准备 1、测量准备: 测量人员首先将放出支座垫石中心位置、然后复测中心位置旳标高。2、试验检测:钢筋选用合格钢材。C50 砼由我项目部拌和站集中拌和,经我部与监理组试验室共同验证,已经由监理工程师确认合格。3、盖梁顶面清理首先将盖梁顶支座垫石部分凿除至预埋钢筋网片位置,并用水冲洗干净。4、人员安排:质检工程师: 构造工程师:现场负责人: 测量工程师: 试验工程师: 普 工: 20 名5、技术交底:先由项目总工程师向现场施工负责人,技术人员进行交底,然后由现场施工负责人向各班组长进行交底,最终由各班组长向各班组工人进行交底,要做到让参加施工旳每个人都清楚自己旳职责范围。保证每个施工旳人员都能明白自己旳职责和技术规定,及每道工序旳施工。(三)、耳墙施工准备 1、测量准备: 测量人员首先将平面位...
