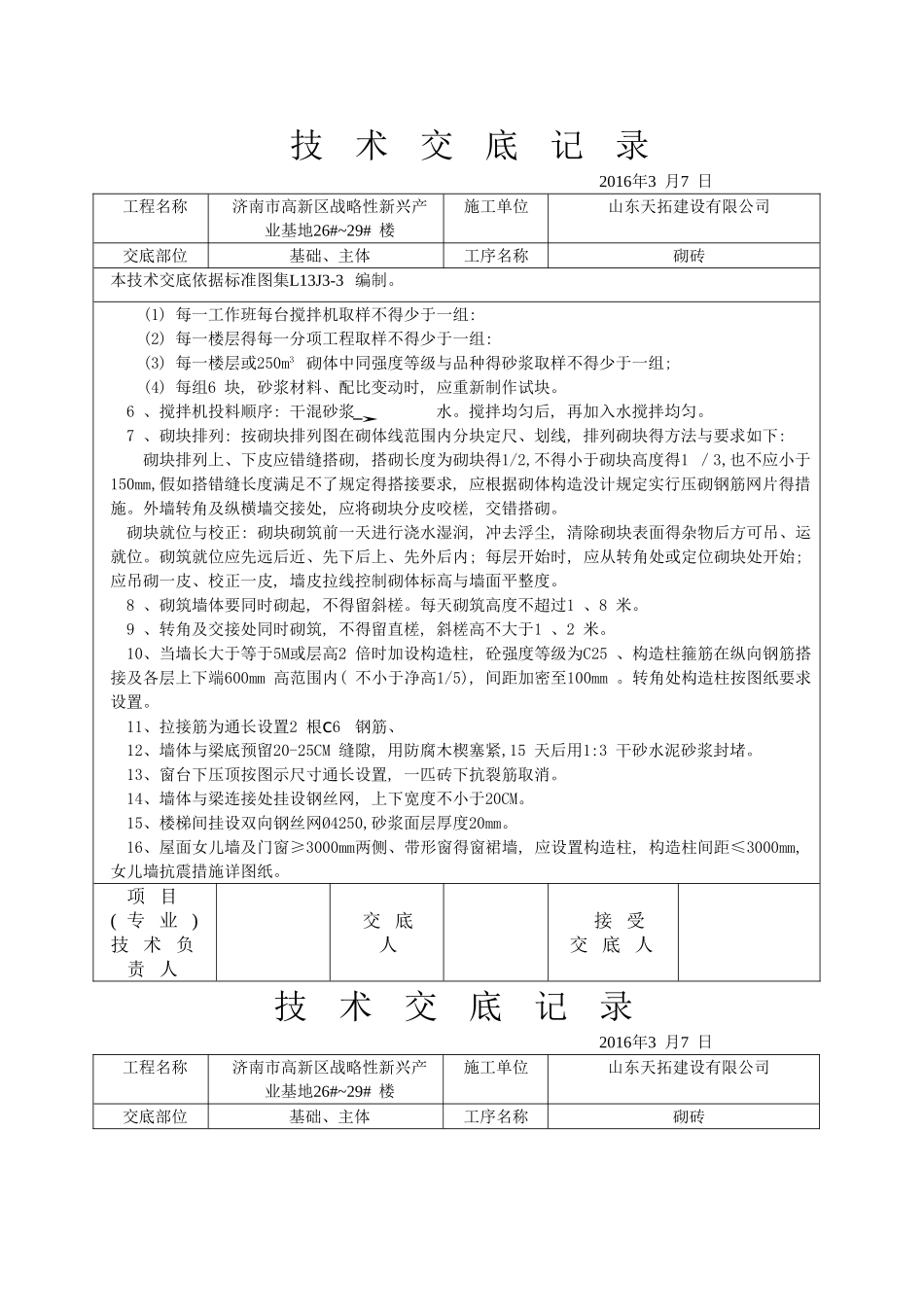

技 术 交 底 记 录2016 年3 月 7 日工程名称济南市高新区战略性新兴产业基地26#~29# 楼施工单位山东天拓建设有限公司交底部位基础、主体工序名称砌砖交底提要 本技术交底依据标准图集L13J3-3 编制
一、材料准备 MU5 、0 砌块、±0 、000 以下M5水泥砂浆,±0、000 以上M5混合砂浆
(MU15 黄河淤泥烧结砖、M7、5 水泥砂浆, 用于地下车库外墙) 、二次结构混凝土型号:C25、拉结钢筋、预埋件、木砖等
二、主要机具 搅拌机、手推车、物料提升机、砖笼、胶皮管、筛子、大铲、瓦刀、扁子、托线板、线坠、小白线、卷尺、铁水平尺、皮数杆、小水桶、砖夹子、扫帚等
三、作业条件 l 、完成室外及室内回填土, 基础工程结构验收完毕, 并经有关部门验收合格
2 、弹好墙身线、轴线, 根据现场砖得实际规格尺寸, 再弹出门窗洞口位置线, 经验线符合设计图纸得尺寸要求, 办完预检手续
3 、立皮数杆: 用30mm*40mm 木料制作, 皮数杆上门窗洞口、木砖、拉接筋、圈梁、过梁得尺寸标高
按标高立好皮数杆, 皮数杆得间距8~10m,转角处距墙皮或墙角50mm设置皮数杆
皮数杆应垂直、牢固、标高一致, 经复核, 办理预检手续
4 、将结构面楼层水泥浮浆、垃圾清理洁净, 墙体根部提前浇水湿润
根据最下面第一皮砖得标高拉通线检查, 如水平缝厚度超过20mm用细石混凝土找平, 不得用水泥砂浆找平或砍砖包合子找平
5 、砂浆由实验室做配合比试配, 准备好试模
四、操作工艺 1 、墙体放线、砌块浇水 制备砂浆 砌块排列 铺砂浆 砌块就位 校正 竖缝灌砂浆 勒缝2 、墙体放线: 砌体施工前, 应将基础面或楼层结构面按标高找平, 依据砌筑图放出第一皮砌块得轴线、砌体边线与洞口线
3 、拌制砌筑砂浆: 现场采纳商品干混砂浆, 现场加水搅拌
4 、砂浆配合比用重量比,
