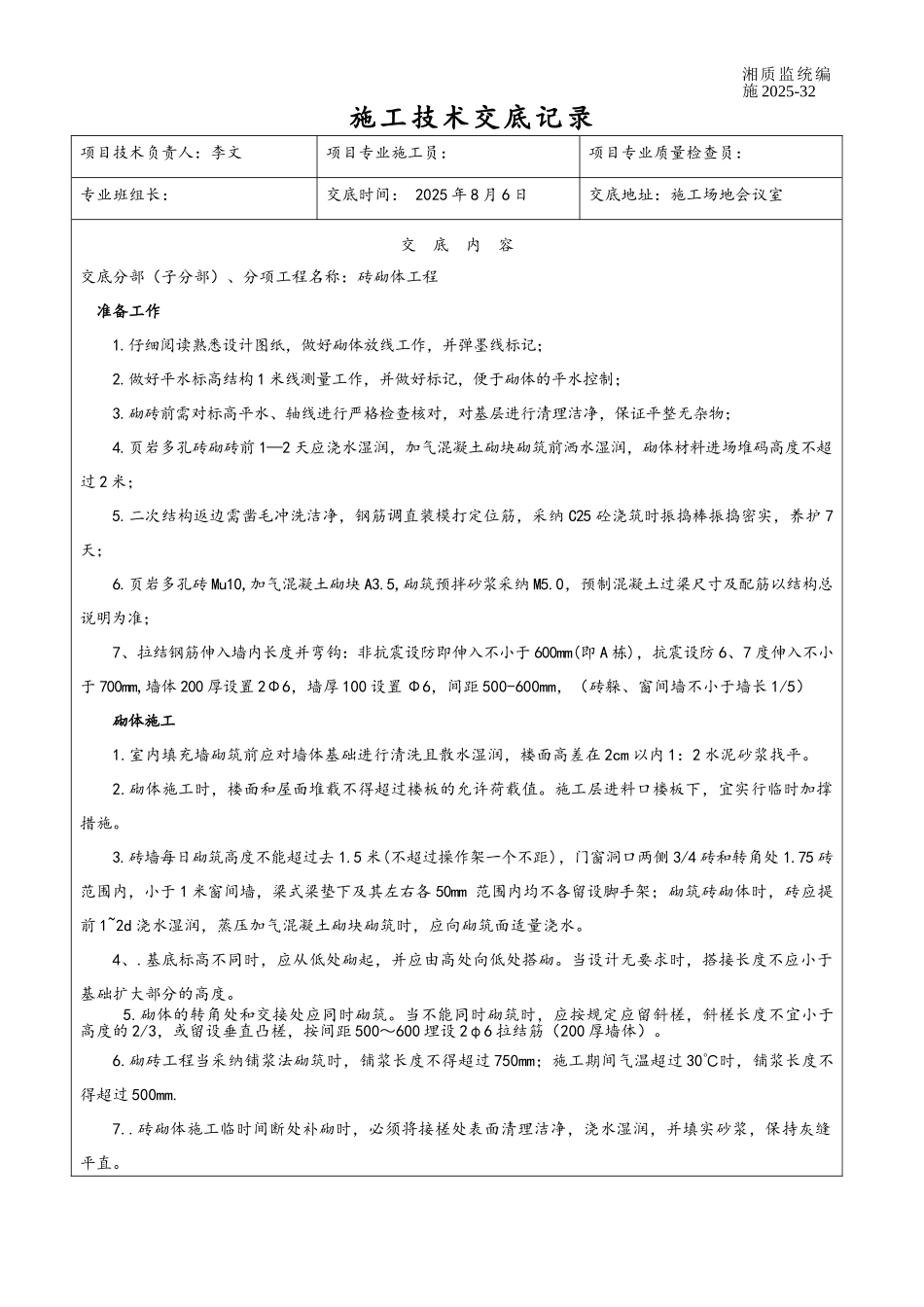

施工技术交底记录项目技术负责人:李文项目专业施工员:项目专业质量检查员:专业班组长:交底时间: 2025 年 8 月 6 日交底地址:施工场地会议室交 底 内 容交底分部(子分部)、分项工程名称:砖砌体工程 准备工作1
仔细阅读熟悉设计图纸,做好砌体放线工作,并弹墨线标记;2
做好平水标高结构 1 米线测量工作,并做好标记,便于砌体的平水控制;3
砌砖前需对标高平水、轴线进行严格检查核对,对基层进行清理洁净,保证平整无杂物;4
页岩多孔砖砌砖前 1—2 天应浇水湿润,加气混凝土砌块砌筑前洒水湿润,砌体材料进场堆码高度不超过 2 米;5
二次结构返边需凿毛冲洗洁净,钢筋调直装模打定位筋,采纳 C25 砼浇筑时振捣棒振捣密实,养护 7天;6
页岩多孔砖 Mu10,加气混凝土砌块 A3
5,砌筑预拌砂浆采纳 M5

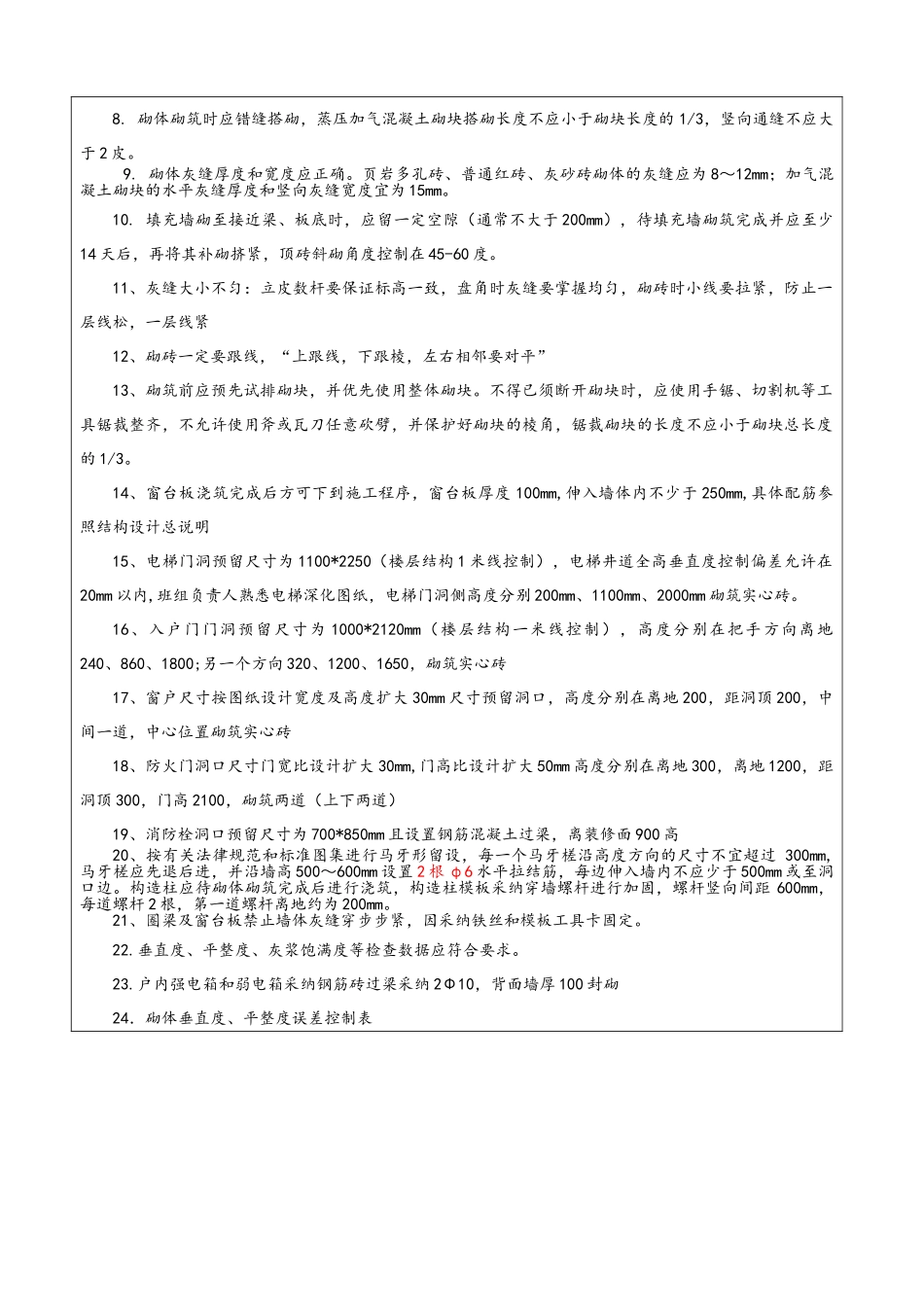

0,预制混凝土过梁尺寸及配筋以结构总说明为准;7、拉结钢筋伸入墙内长度并弯钩:非抗震设防即伸入不小于 600mm(即 A 栋),抗震设防 6、7 度伸入不小于 700mm,墙体 200 厚设置 2Φ6,墙厚 100 设置 Φ6,间距 500-600mm,(砖躲、窗间墙不小于墙长 1/5)砌体施工1
室内填充墙砌筑前应对墙体基础进行清洗且散水湿润,楼面高差在 2cm 以内 1:2 水泥砂浆找平
砌体施工时,楼面和屋面堆载不得超过楼板的允许荷载值
施工层进料口楼板下,宜实行临时加撑措施
砖墙每日砌筑高度不能超过去 1
5 米(不超过操作架一个不距),门窗洞口两侧 3/4 砖和转角处 1
75 砖范围内,小于 1 米窗间墙,梁式梁垫下及其左右各 50mm 范围内均不各留设脚手架;砌筑砖砌体时,砖应提前 1~2d 浇水湿润,蒸压加气混凝土砌块砌筑时,应向砌筑面适量浇水
基底标高不同时,应从低处砌起,并应由高处向低处搭砌
当设计无要求时,搭接长度不应小于基础扩大部
