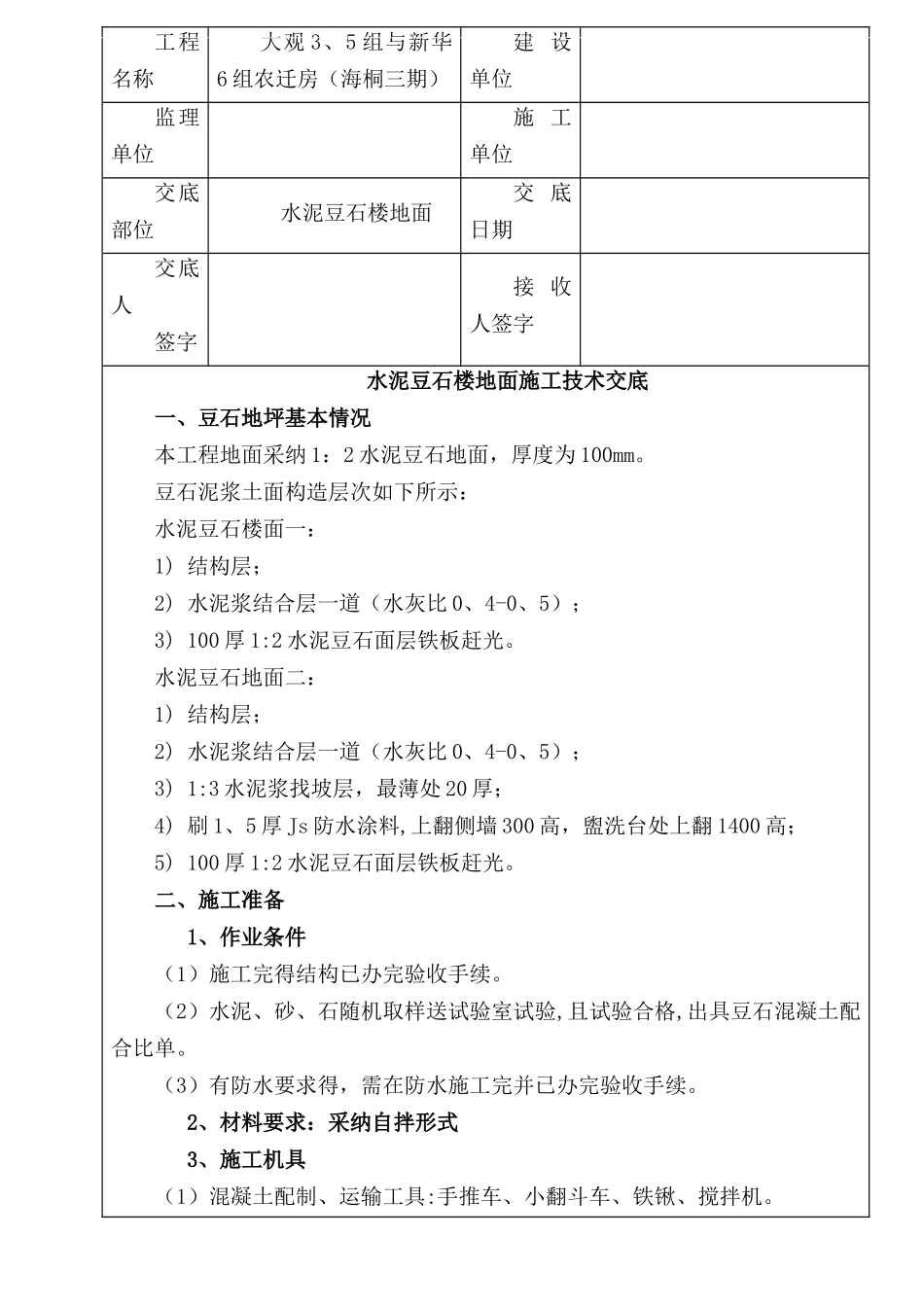

工程名称大观 3、5 组与新华6 组农迁房(海桐三期)建 设单位监理单位施 工单位交底部位水泥豆石楼地面交 底日期交底人签字接 收人签字水泥豆石楼地面施工技术交底一、豆石地坪基本情况本工程地面采纳 1:2 水泥豆石地面,厚度为 100mm
豆石泥浆土面构造层次如下所示:水泥豆石楼面一:1) 结构层;2) 水泥浆结合层一道(水灰比 0、4-0、5);3) 100 厚 1:2 水泥豆石面层铁板赶光
水泥豆石地面二:1) 结构层;2) 水泥浆结合层一道(水灰比 0、4-0、5);3) 1:3 水泥浆找坡层,最薄处 20 厚;4) 刷 1、5 厚 Js 防水涂料,上翻侧墙 300 高,盥洗台处上翻 1400 高;5) 100 厚 1:2 水泥豆石面层铁板赶光
二、施工准备1、作业条件(1)施工完得结构已办完验收手续
(2)水泥、砂、石随机取样送试验室试验,且试验合格,出具豆石混凝土配合比单
(3)有防水要求得,需在防水施工完并已办完验收手续
2、材料要求:采纳自拌形式3、施工机具(1)混凝土配制、运输工具:手推车、小翻斗车、铁锹、搅拌机

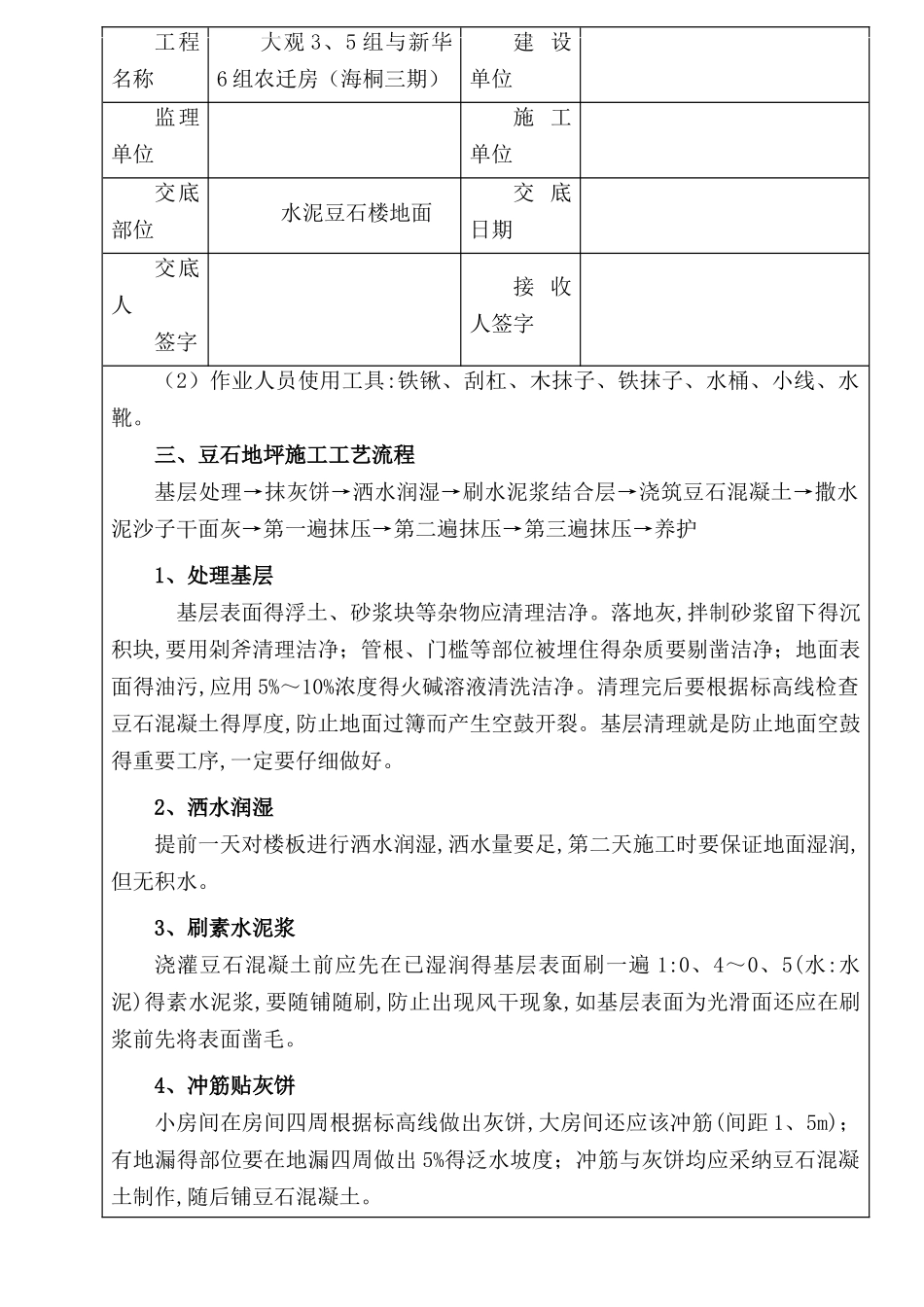

工程名称大观 3、5 组与新华6 组农迁房(海桐三期)建 设单位监理单位施 工单位交底部位水泥豆石楼地面交 底日期交底人签字接 收人签字(2)作业人员使用工具:铁锹、刮杠、木抹子、铁抹子、水桶、小线、水靴
三、豆石地坪施工工艺流程基层处理→抹灰饼→洒水润湿→刷水泥浆结合层→浇筑豆石混凝土→撒水泥沙子干面灰→第一遍抹压→第二遍抹压→第三遍抹压→养护1、处理基层 基层表面得浮土、砂浆块等杂物应清理洁净
落地灰,拌制砂浆留下得沉积块,要用剁斧清理洁净;管根、门槛等部位被埋住得杂质要剔凿洁净;地面表面得油污,应用 5%~10%浓度得火碱溶液清洗洁净
清理完后要根据标高线检查豆石混凝土得厚度,防止地面过簿而产生空鼓开裂

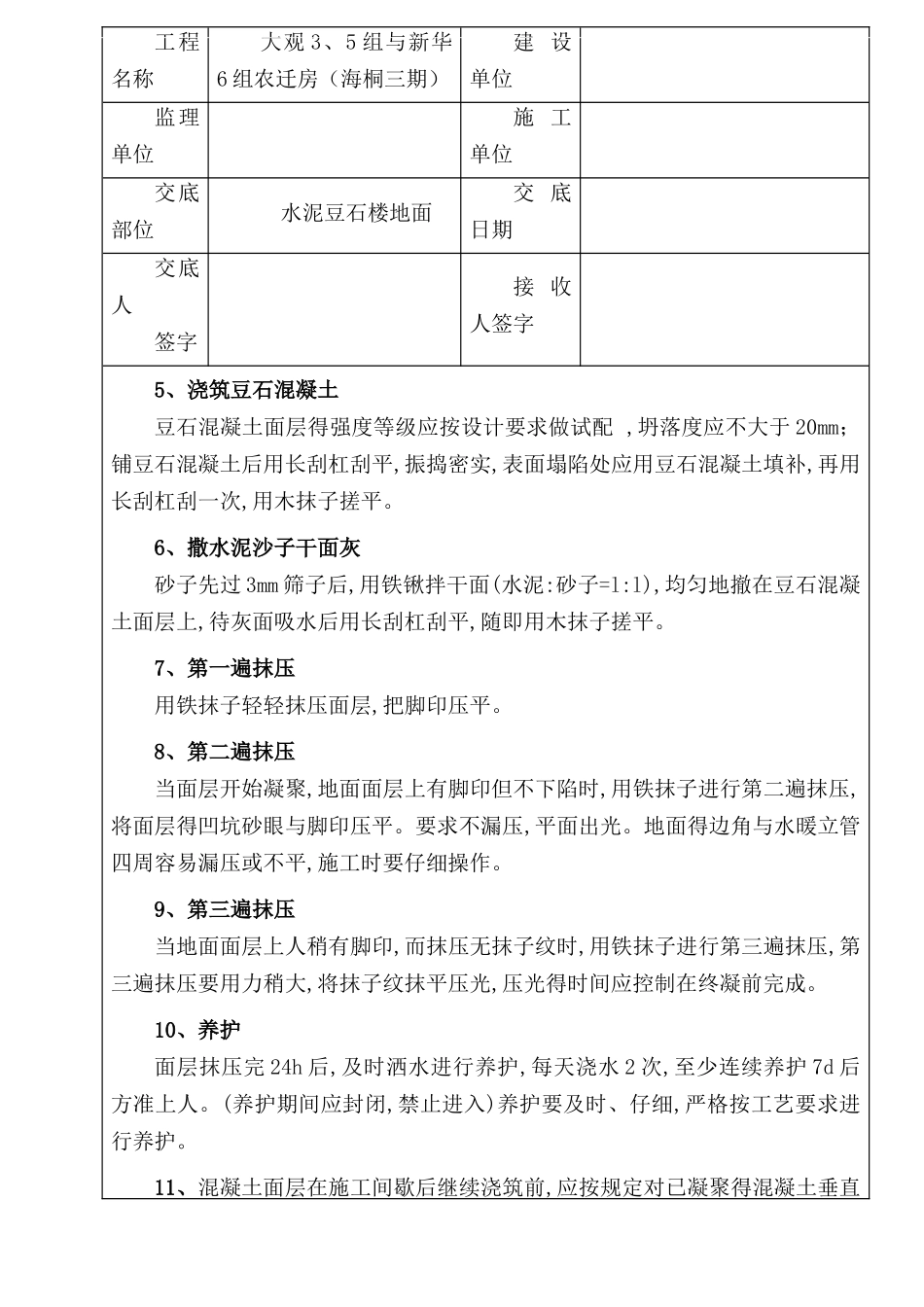

基层清理就是防止地面空鼓得重要工序,一
