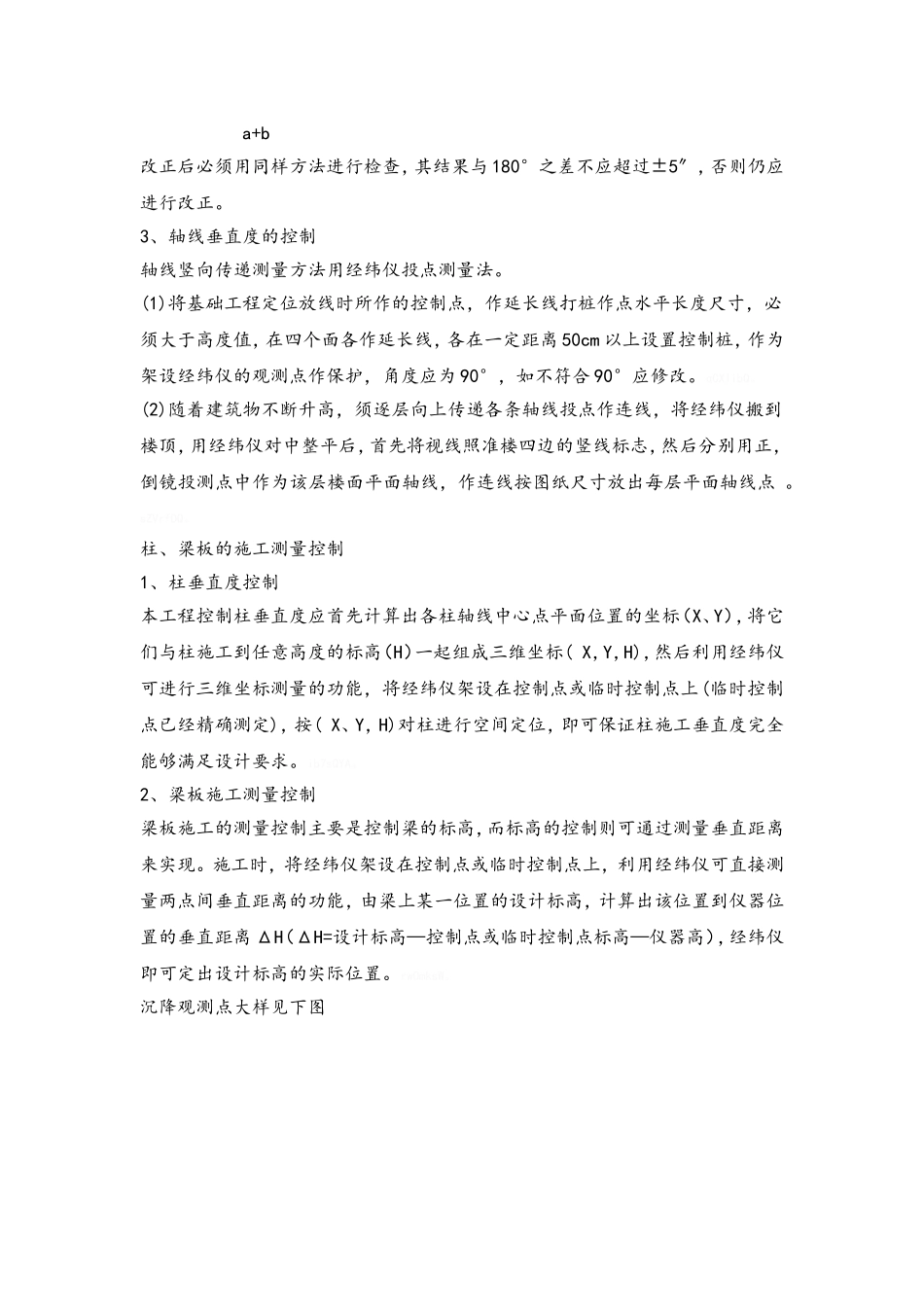

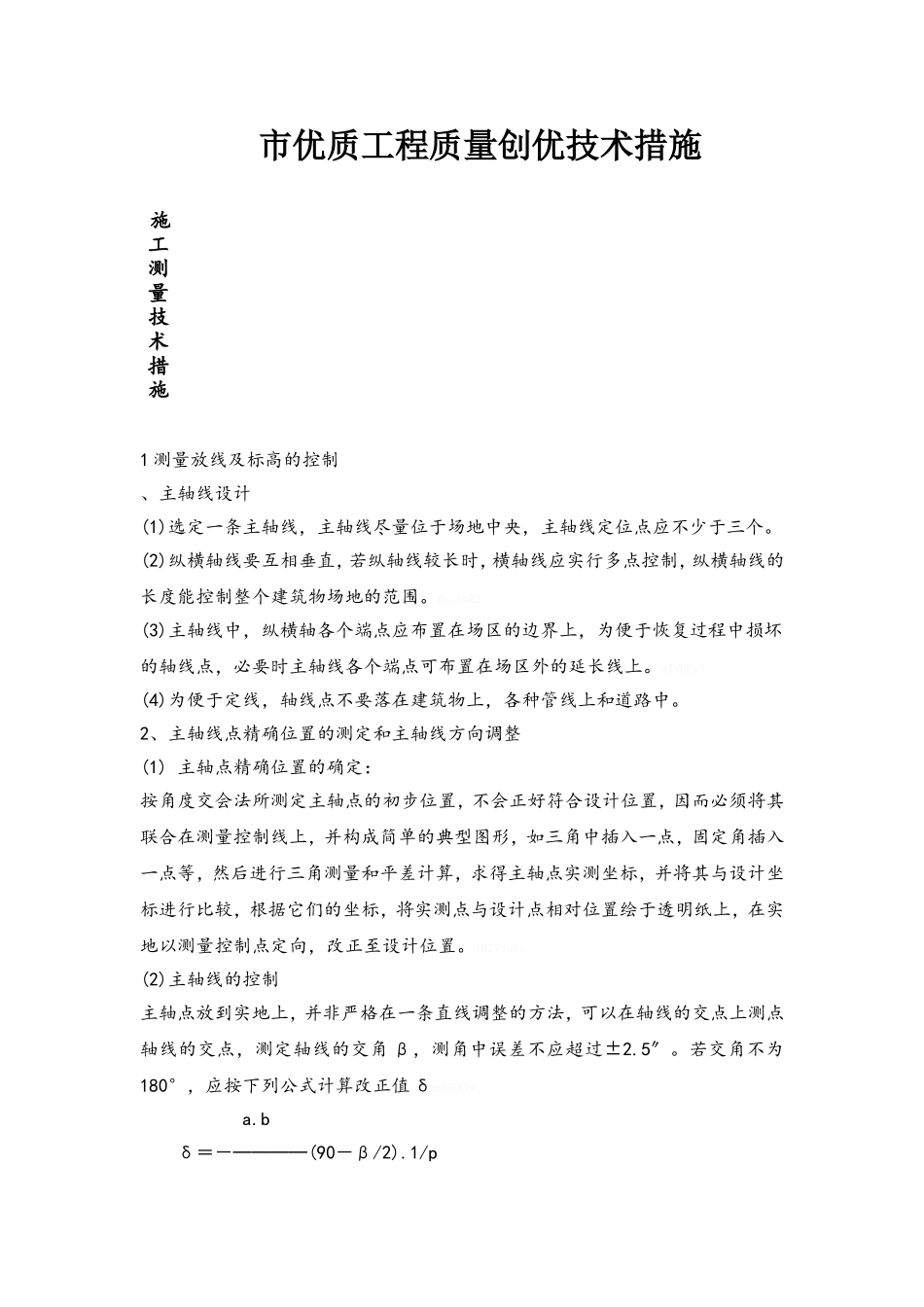

市优质工程质量创优技术措施施工测量技术措施1 测量放线及标高的控制、主轴线设计(1)选定一条主轴线,主轴线尽量位于场地中央,主轴线定位点应不少于三个。(2)纵横轴线要互相垂直,若纵轴线较长时,横轴线应实行多点控制,纵横轴线的长度能控制整个建筑物场地的范围。WsJInR2。(3)主轴线中,纵横轴各个端点应布置在场区的边界上,为便于恢复过程中损坏的轴线点,必要时主轴线各个端点可布置在场区外的延长线上。aTVGEv3。(4)为便于定线,轴线点不要落在建筑物上,各种管线上和道路中。2、主轴线点精确位置的测定和主轴线方向调整(1) 主轴点精确位置的确定:按角度交会法所测定主轴点的初步位置,不会正好符合设计位置,因而必须将其联合在测量控制线上,并构成简单的典型图形,如三角中插入一点,固定角插入一点等,然后进行三角测量和平差计算,求得主轴点实测坐标,并将其与设计坐标进行比较,根据它们的坐标,将实测点与设计点相对位置绘于透明纸上,在实地以测量控制点定向,改正至设计位置。IBZ93uI。(2)主轴线的控制主轴点放到实地上,并非严格在一条直线调整的方法,可以在轴线的交点上测点轴线的交点,测定轴线的交角 β,测角中误差不应超过±2.5″。若交角不为180°,应按下列公式计算改正值 δwWHRA1w。 a.b δ=-────(90-β/2).1/p a+b改正后必须用同样方法进行检查,其结果与 180°之差不应超过±5″,否则仍应进行改正。3、轴线垂直度的控制轴线竖向传递测量方法用经纬仪投点测量法。(1)将基础工程定位放线时所作的控制点,作延长线打桩作点水平长度尺寸,必须大于高度值,在四个面各作延长线,各在一定距离 50cm 以上设置控制桩,作为架设经纬仪的观测点作保护,角度应为 90°,如不符合 90°应修改。qCXIibQ。(2)随着建筑物不断升高,须逐层向上传递各条轴线投点作连线,将经纬仪搬到楼顶,用经纬仪对中整平后,首先将视线照准楼四边的竖线标志,然后分别用正,倒镜投测点中作为该层楼面平面轴线,作连线按图纸尺寸放出每层平面轴线点 。sZVrfDQ。柱、梁板的施工测量控制1、柱垂直度控制本工程控制柱垂直度应首先计算出各柱轴线中心点平面位置的坐标(X、Y),将它们与柱施工到任意高度的标高(H)一起组成三维坐标( X,Y,H),然后利用经纬仪可进行三维坐标测量的功能,将经纬仪架设在控制点或临时控制点上(临时控制点已经精确测定),按( X、Y,H)对柱进行空间定位,即可保证柱施工垂直度完全能够满足设计要...
