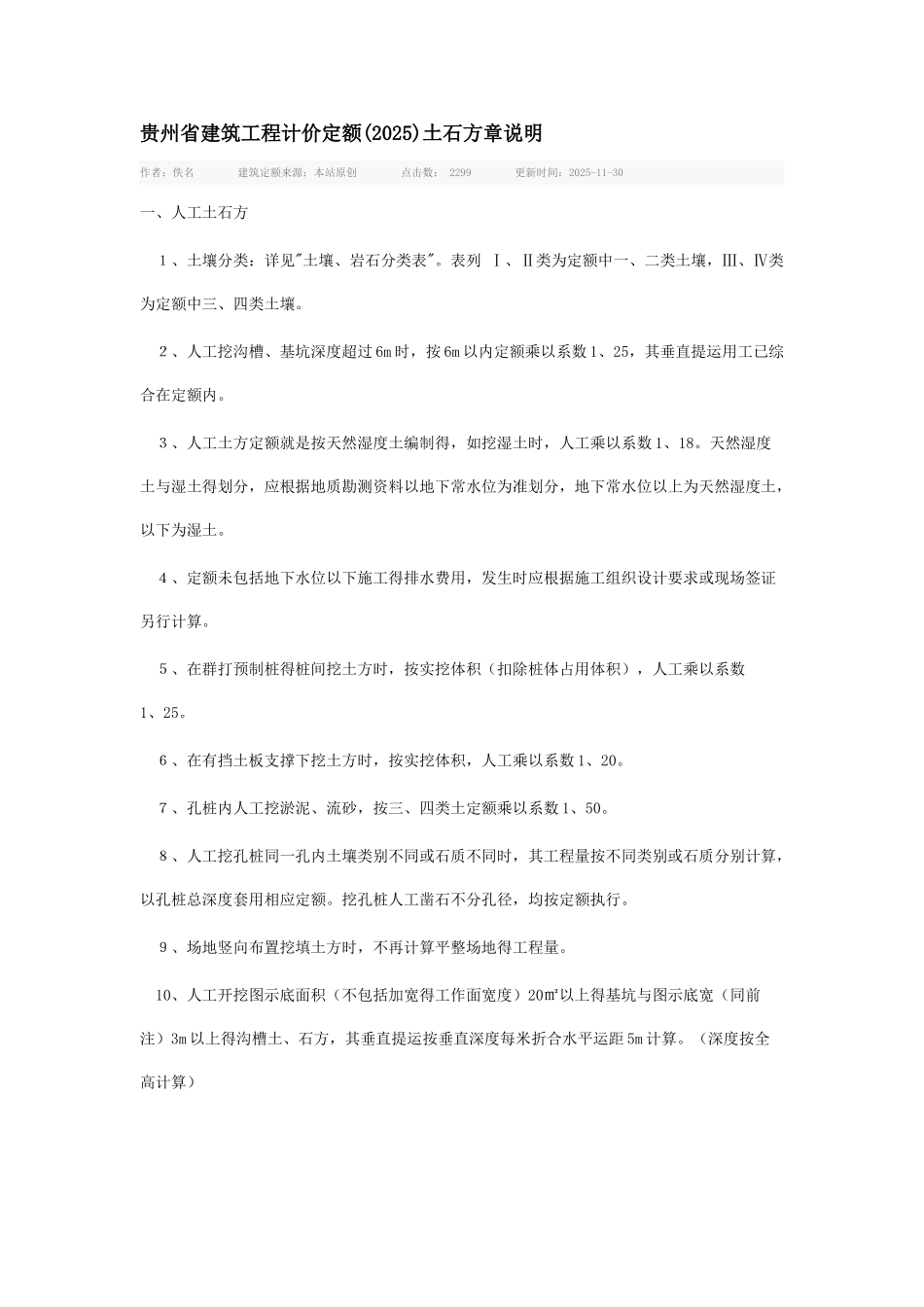

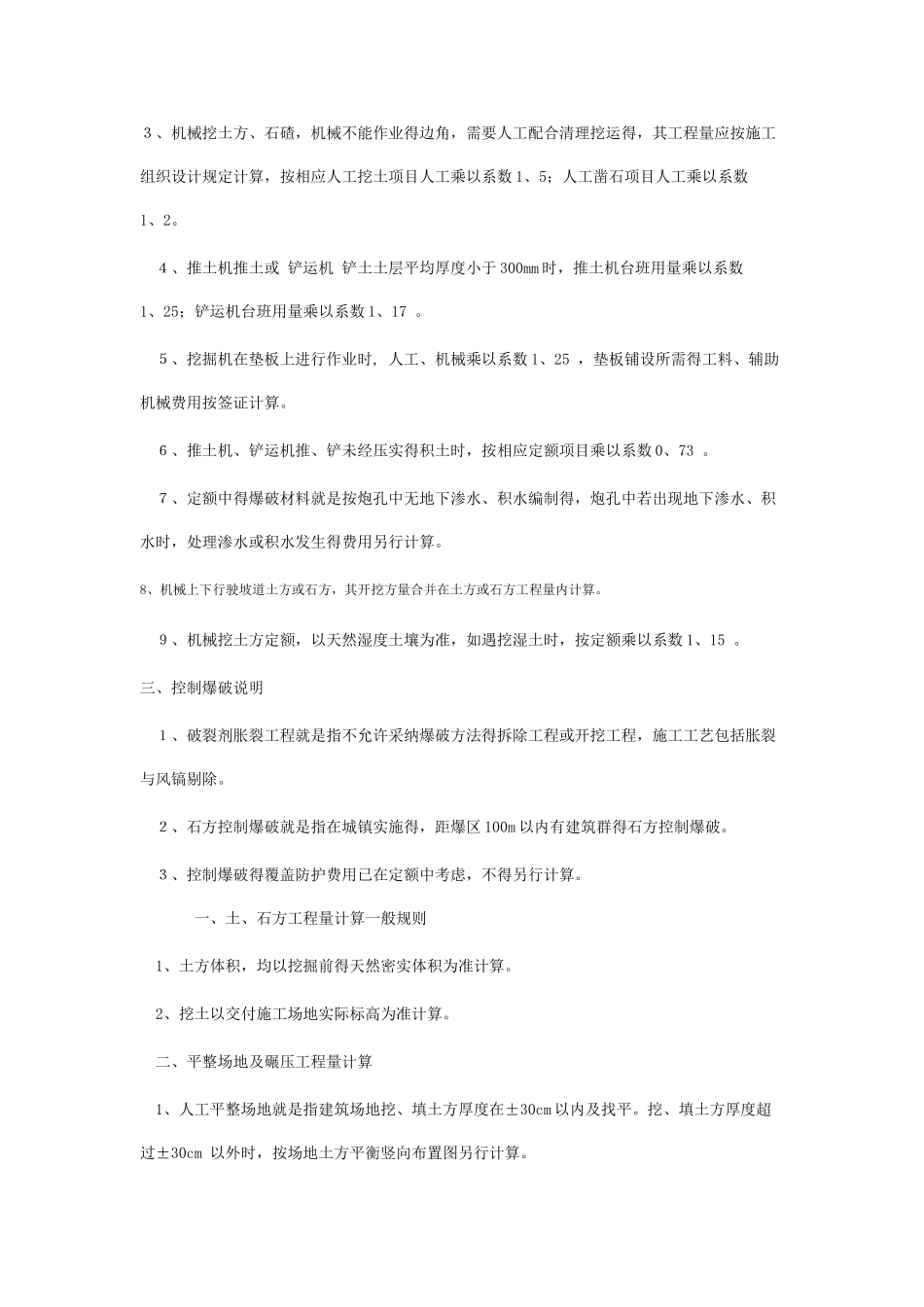

贵州省建筑工程计价定额(2025)土石方章说明 作者:佚名 建筑定额来源:本站原创 点击数: 2299 更新时间:2025-11-30 一、人工土石方 1、土壤分类:详见"土壤、岩石分类表"。表列 Ⅰ、Ⅱ类为定额中一、二类土壤,Ⅲ、Ⅳ类为定额中三、四类土壤。 2、人工挖沟槽、基坑深度超过 6m 时,按 6m 以内定额乘以系数 1、25,其垂直提运用工已综合在定额内。 3、人工土方定额就是按天然湿度土编制得,如挖湿土时,人工乘以系数 1、18。天然湿度土与湿土得划分,应根据地质勘测资料以地下常水位为准划分,地下常水位以上为天然湿度土,以下为湿土。 4、定额未包括地下水位以下施工得排水费用,发生时应根据施工组织设计要求或现场签证另行计算。 5、在群打预制桩得桩间挖土方时,按实挖体积(扣除桩体占用体积),人工乘以系数1、25。 6、在有挡土板支撑下挖土方时,按实挖体积,人工乘以系数 1、20。 7、孔桩内人工挖淤泥、流砂,按三、四类土定额乘以系数 1、50。 8、人工挖孔桩同一孔内土壤类别不同或石质不同时,其工程量按不同类别或石质分别计算,以孔桩总深度套用相应定额。挖孔桩人工凿石不分孔径,均按定额执行。 9、场地竖向布置挖填土方时,不再计算平整场地得工程量。 10、人工开挖图示底面积(不包括加宽得工作面宽度)20㎡以上得基坑与图示底宽(同前注)3m 以上得沟槽土、石方,其垂直提运按垂直深度每米折合水平运距 5m 计算。(深度按全高计算) 11、人工及人力车运土、石碴定额,适用于道路坡度在 15%以内,如遇上坡坡度大于 15%至40%时,其运距按坡段斜长乘以系数 2;坡度超过 40%时,按坡底至坡顶每升高 1m 折成水平运距10m 计算。在同一条线路上坡度不同时,分段计算。遇有下坡时,运距按斜长计算。 12、石方爆破定额就是按炮眼法松动爆破编制得,不分明炮、闷炮。但闷炮得覆盖材料如安全网、草席、架设安全屏障等设施得费用,可另行计算。 13、石方爆破定额就是按电雷管导电起爆编制得,如采纳火雷管爆破时,雷管应换算,数量不变。扣除定额中得胶质导线,换为导火索,导火索得长度按每个雷管 2、12m 计算。 14、修整边坡就是指石方爆破后,按设计要求对边坡面进行剔打、平整并清理石渣。 基底摊座就是指石方爆破后,按设计要求在爆破基底进行开凿、剔打、平整并清理石渣。 15、回填土定额分为松填、夯填。松填就是指设计要求有回填范围(面积),标高及堆积土得平整度;夯填除了...
