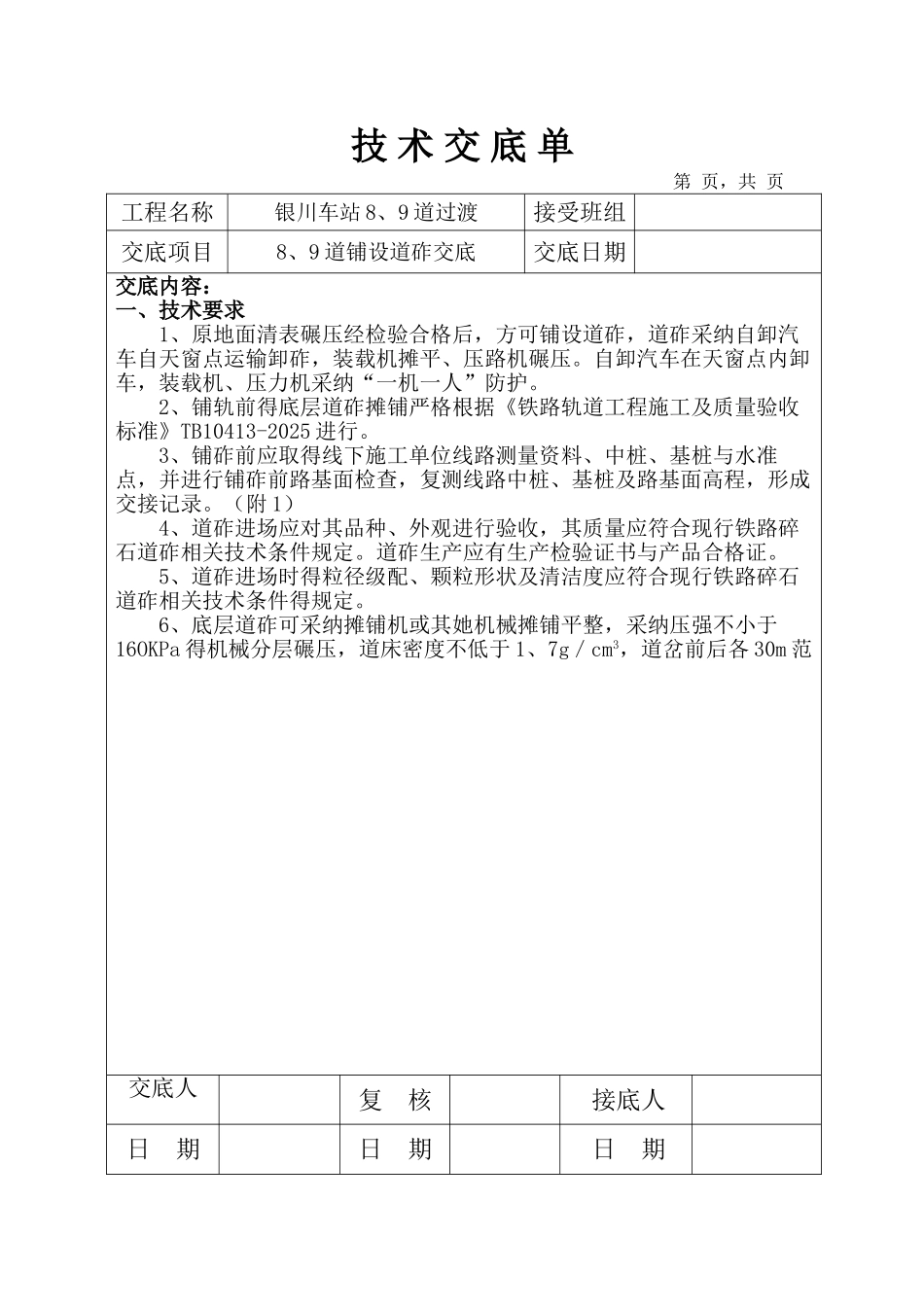

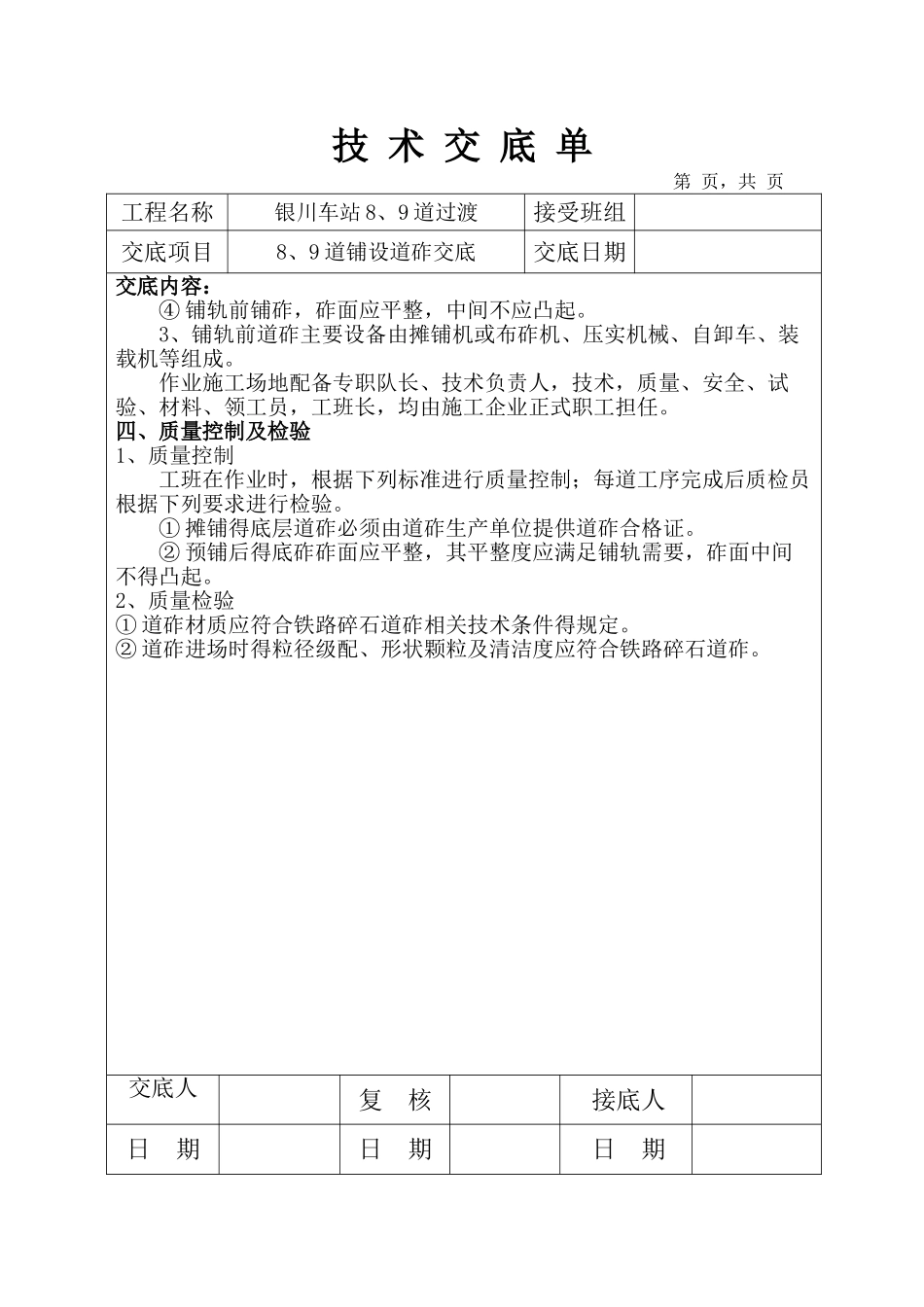

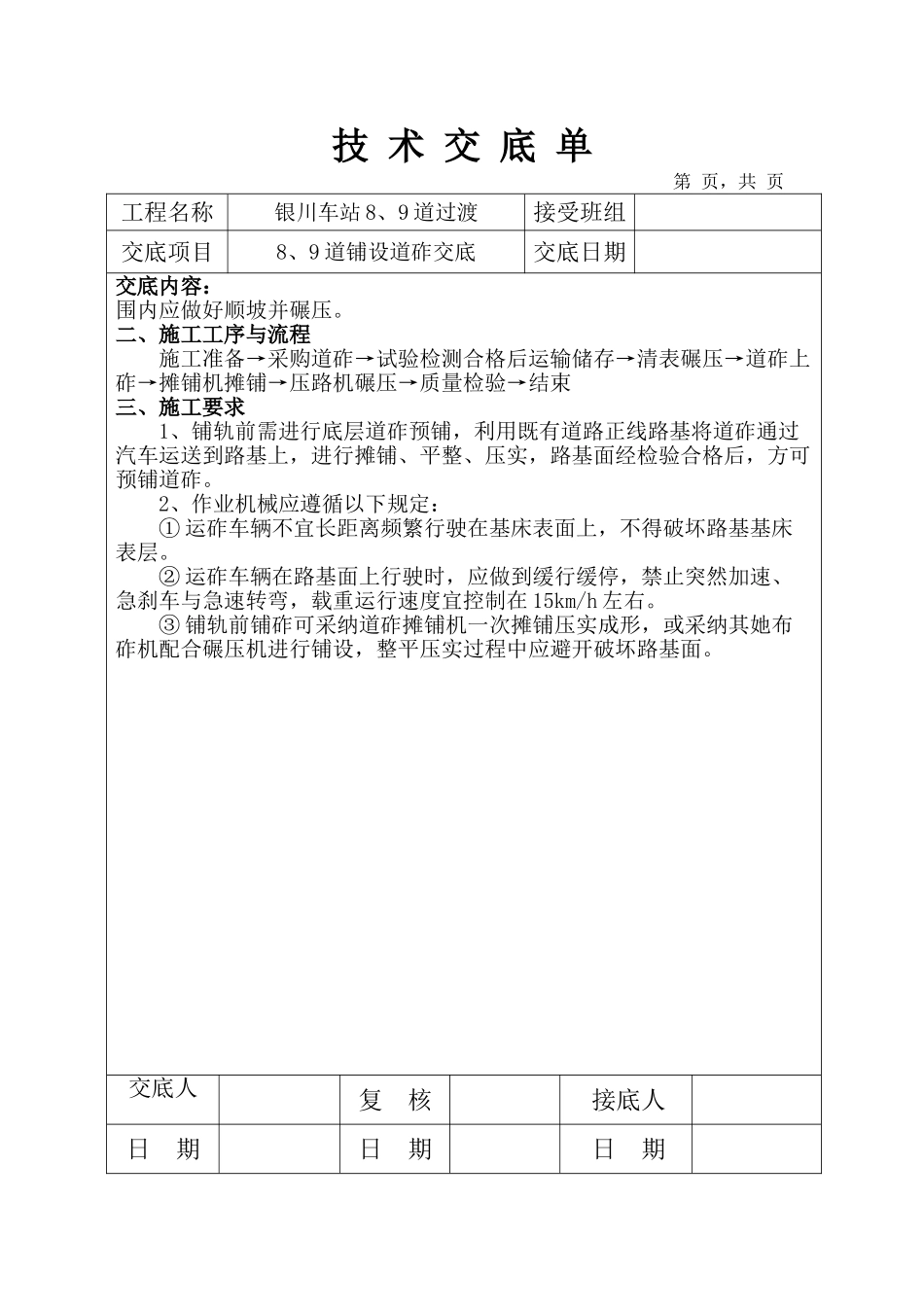

技 术 交 底 单第 页,共 页工程名称银川车站 8、9 道过渡接受班组交底项目8、9 道铺设道砟交底交底日期交底内容:一、技术要求1、原地面清表碾压经检验合格后,方可铺设道砟,道砟采纳自卸汽车自天窗点运输卸砟,装载机摊平、压路机碾压。自卸汽车在天窗点内卸车,装载机、压力机采纳“一机一人”防护。2、铺轨前得底层道砟摊铺严格根据《铁路轨道工程施工及质量验收标准》TB10413-2025 进行。3、铺砟前应取得线下施工单位线路测量资料、中桩、基桩与水准点,并进行铺砟前路基面检查,复测线路中桩、基桩及路基面高程,形成交接记录。(附 1)4、道砟进场应对其品种、外观进行验收,其质量应符合现行铁路碎石道砟相关技术条件规定。道砟生产应有生产检验证书与产品合格证。5、道砟进场时得粒径级配、颗粒形状及清洁度应符合现行铁路碎石道砟相关技术条件得规定。6、底层道砟可采纳摊铺机或其她机械摊铺平整,采纳压强不小于16OKPa 得机械分层碾压,道床密度不低于 1、7g/cm3,道岔前后各 30m 范交底人复 核接底人日 期日 期日 期技 术 交 底 单第 页,共 页工程名称银川车站 8、9 道过渡接受班组交底项目8、9 道铺设道砟交底交底日期交底内容:围内应做好顺坡并碾压。二、施工工序与流程施工准备→采购道砟→试验检测合格后运输储存→清表碾压→道砟上砟→摊铺机摊铺→压路机碾压→质量检验→结束三、施工要求1、铺轨前需进行底层道砟预铺,利用既有道路正线路基将道砟通过汽车运送到路基上,进行摊铺、平整、压实,路基面经检验合格后,方可预铺道砟。2、作业机械应遵循以下规定:① 运砟车辆不宜长距离频繁行驶在基床表面上,不得破坏路基基床表层。② 运砟车辆在路基面上行驶时,应做到缓行缓停,禁止突然加速、急刹车与急速转弯,载重运行速度宜控制在 15km/h 左右。③ 铺轨前铺砟可采纳道砟摊铺机一次摊铺压实成形,或采纳其她布砟机配合碾压机进行铺设,整平压实过程中应避开破坏路基面。交底人复 核接底人日 期日 期日 期技 术 交 底 单第 页,共 页工程名称银川车站 8、9 道过渡接受班组交底项目8、9 道铺设道砟交底交底日期交底内容:④ 铺轨前铺砟,砟面应平整,中间不应凸起。3、铺轨前道砟主要设备由摊铺机或布砟机、压实机械、自卸车、装载机等组成。作业施工场地配备专职队长、技术负责人,技术,质量、安全、试验、材料、领工员,工班长,均由施工企业正式职工担任。四、质量控制...
