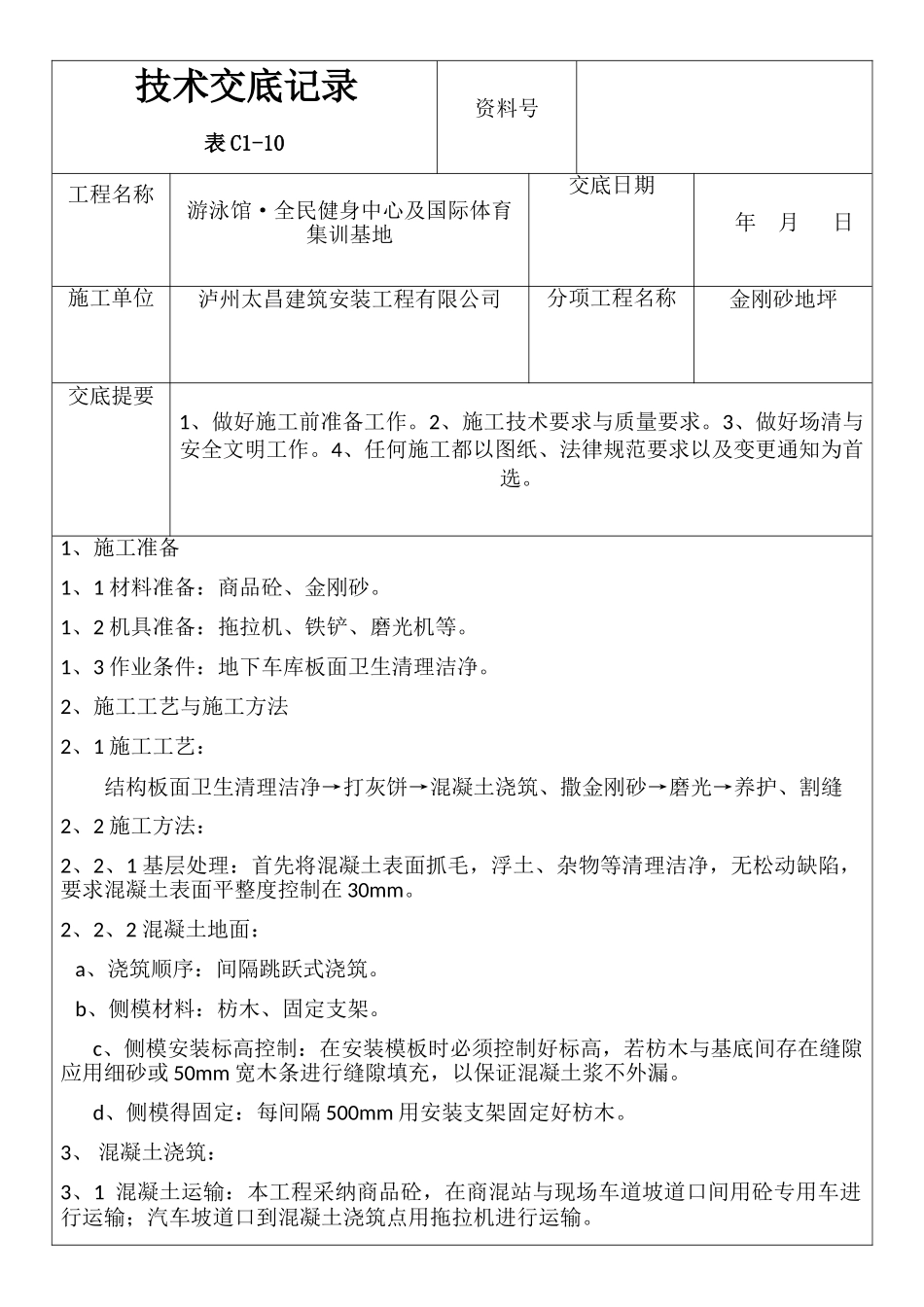

技术交底记录表 C1-10资料号工程名称游泳馆·全民健身中心及国际体育集训基地交底日期 年 月 日施工单位泸州太昌建筑安装工程有限公司分项工程名称金刚砂地坪交底提要1、做好施工前准备工作。2、施工技术要求与质量要求。3、做好场清与安全文明工作。4、任何施工都以图纸、法律规范要求以及变更通知为首选。1、施工准备1、1 材料准备:商品砼、金刚砂。1、2 机具准备:拖拉机、铁铲、磨光机等。1、3 作业条件:地下车库板面卫生清理洁净。2、施工工艺与施工方法2、1 施工工艺:结构板面卫生清理洁净→打灰饼→混凝土浇筑、撒金刚砂→磨光→养护、割缝2、2 施工方法:2、2、1 基层处理:首先将混凝土表面抓毛,浮土、杂物等清理洁净,无松动缺陷,要求混凝土表面平整度控制在 30mm。2、2、2 混凝土地面: a、浇筑顺序:间隔跳跃式浇筑。 b、侧模材料:枋木、固定支架。c、侧模安装标高控制:在安装模板时必须控制好标高,若枋木与基底间存在缝隙应用细砂或 50mm 宽木条进行缝隙填充,以保证混凝土浆不外漏。d、侧模得固定:每间隔 500mm 用安装支架固定好枋木。3、 混凝土浇筑:3、1 混凝土运输:本工程采纳商品砼,在商混站与现场车道坡道口间用砼专用车进行运输;汽车坡道口到混凝土浇筑点用拖拉机进行运输。3、2 混凝土浇筑:人工将拖拉机运输来得混凝土用铁锹等工具铺平,顶高与灰饼顶平齐。用木板夯实,以保证混凝土得密实度。振捣完后用刮杠沿灰饼顶将其刮平,再用木抹子抹平,然后撒均匀撒布金刚砂并用带磨盘得抛光机抹平。3、3 混凝土技术参数:强度等级采纳 C25,水灰比控制在 0、5 以下,塌落度控制在±140㎜。4、金刚砂面层施工: 面层施工分两次成活:第一次待基层混凝土初凝时间控制在上人时可留下 3㎜脚印时,均匀得将金刚砂根据某一固定方向撒布约总量得二分之一于混凝土得表面,待第一次撒布得金刚砂表面变暗后,使用带磨盘得抛光机抹平并确保边角全部压实。待第一遍压实完后,将余下得金刚砂垂直于第一次撒布方向撒布于地面上,用电动钢抹抹平、收光。5、伸缩缝得制作: 切割机切缝:待地面终凝并充分养护后,以指甲划过后无刻痕为宜,方可进行切割机切缝。切缝前必须用墨斗弹出欲切割线,切割时必须用切割刀压墨线进行切割。当柱、墙根部大切割机不能切到时,应用手提式切割机进行补切。6、成品保护: 在地面强度没有达到 70%时不准上任何车辆(含施工用手推车)及钢梯等尖锐高强物体拉划。应临时...
