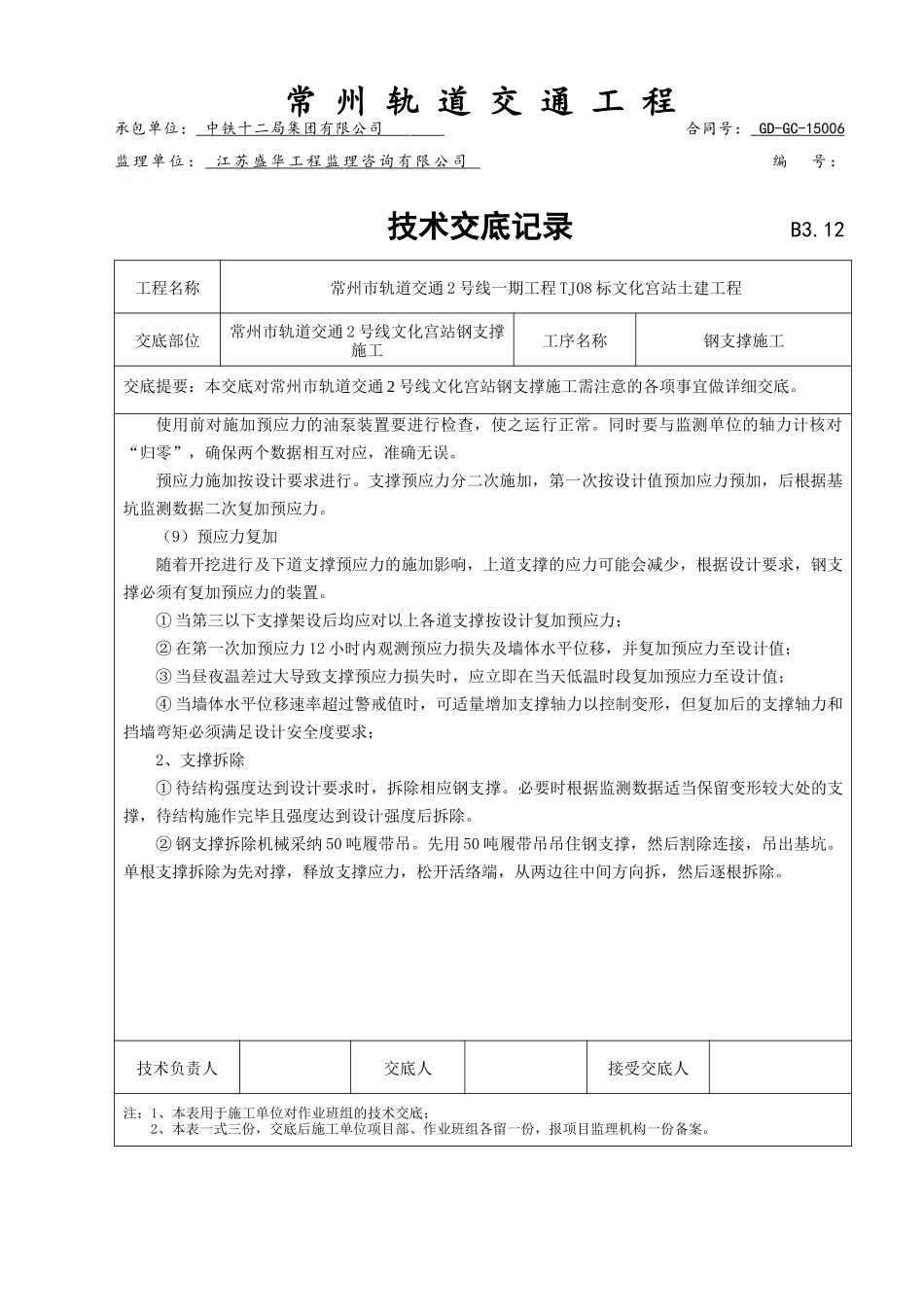

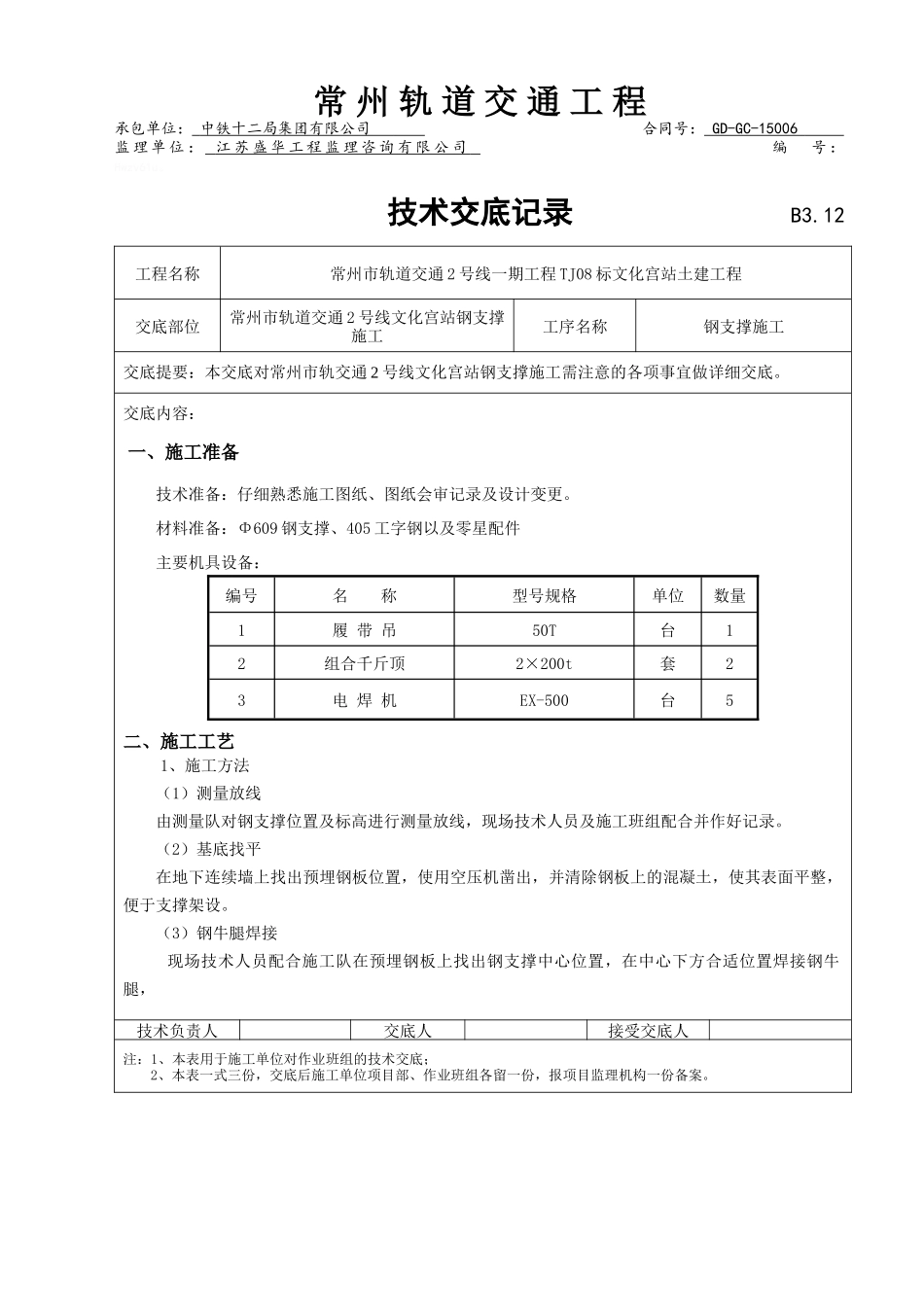

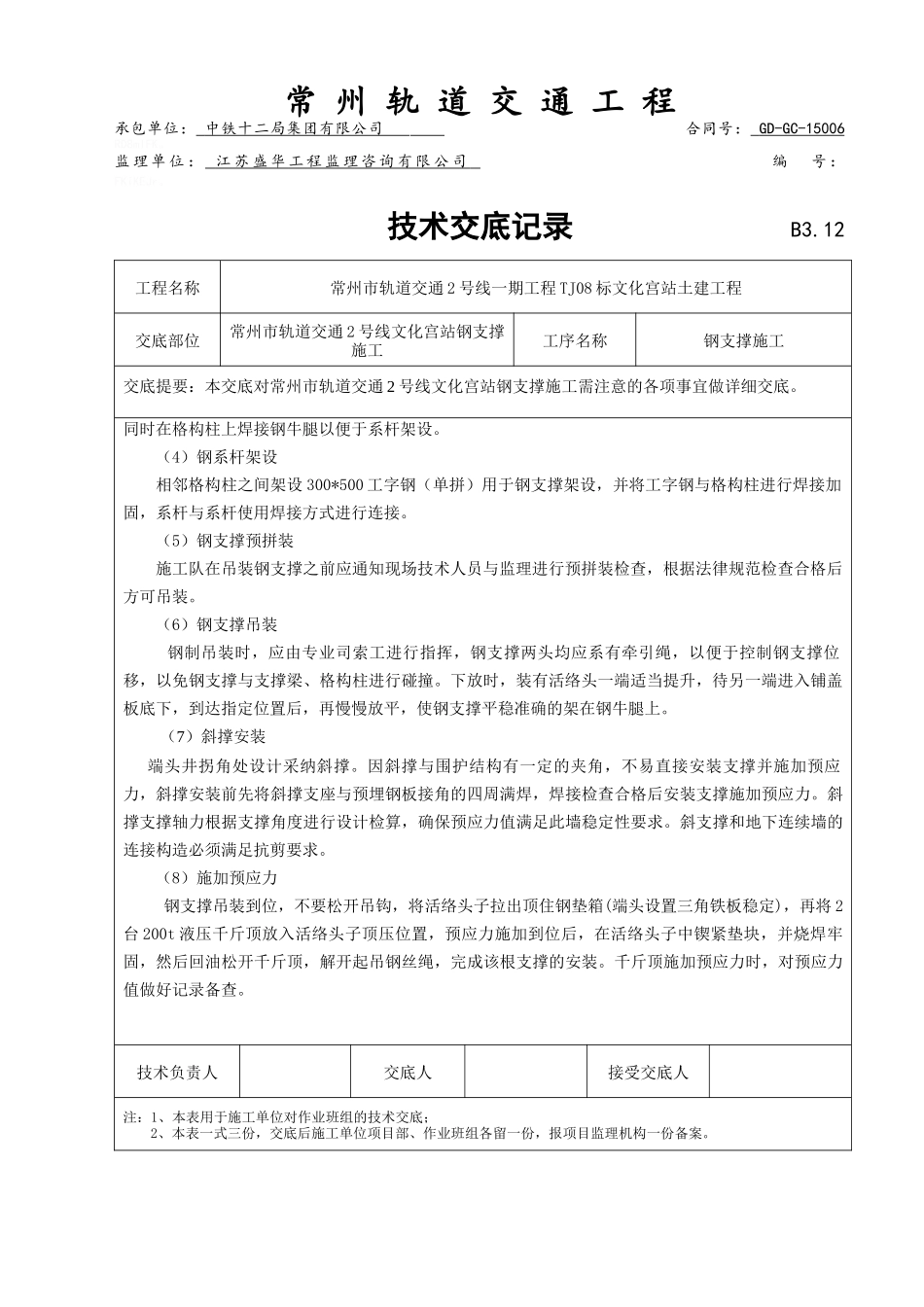

技术交底记录 B3
12工程名称常州市轨道交通 2 号线一期工程 TJ08 标文化宫站土建工程交底部位常州市轨道交通 2 号线文化宫站钢支撑施工工序名称钢支撑施工交底提要:本交底对常州市轨交通 2 号线文化宫站钢支撑施工需注意的各项事宜做详细交底
交底内容: 一、施工准备 技术准备:仔细熟悉施工图纸、图纸会审记录及设计变更
材料准备:Φ609 钢支撑、405 工字钢以及零星配件主要机具设备:编号名 称型号规格单位数量1履 带 吊50T台12组合千斤顶2×200t套23电 焊 机EX-500台5二、施工工艺1、施工方法(1)测量放线由测量队对钢支撑位置及标高进行测量放线,现场技术人员及施工班组配合并作好记录
(2)基底找平在地下连续墙上找出预埋钢板位置,使用空压机凿出,并清除钢板上的混凝土,使其表面平整,便于支撑架设
(3)钢牛腿焊接 现场技术人员配合施工队在预埋钢板上找出钢支撑中心位置,在中心下方合适位置焊接钢牛腿,技术负责人交底人接受交底人注:1、本表用于施工单位对作业班组的技术交底;2、本表一式三份,交底后施工单位项目部、作业班组各留一份,报项目监理机构一份备案
