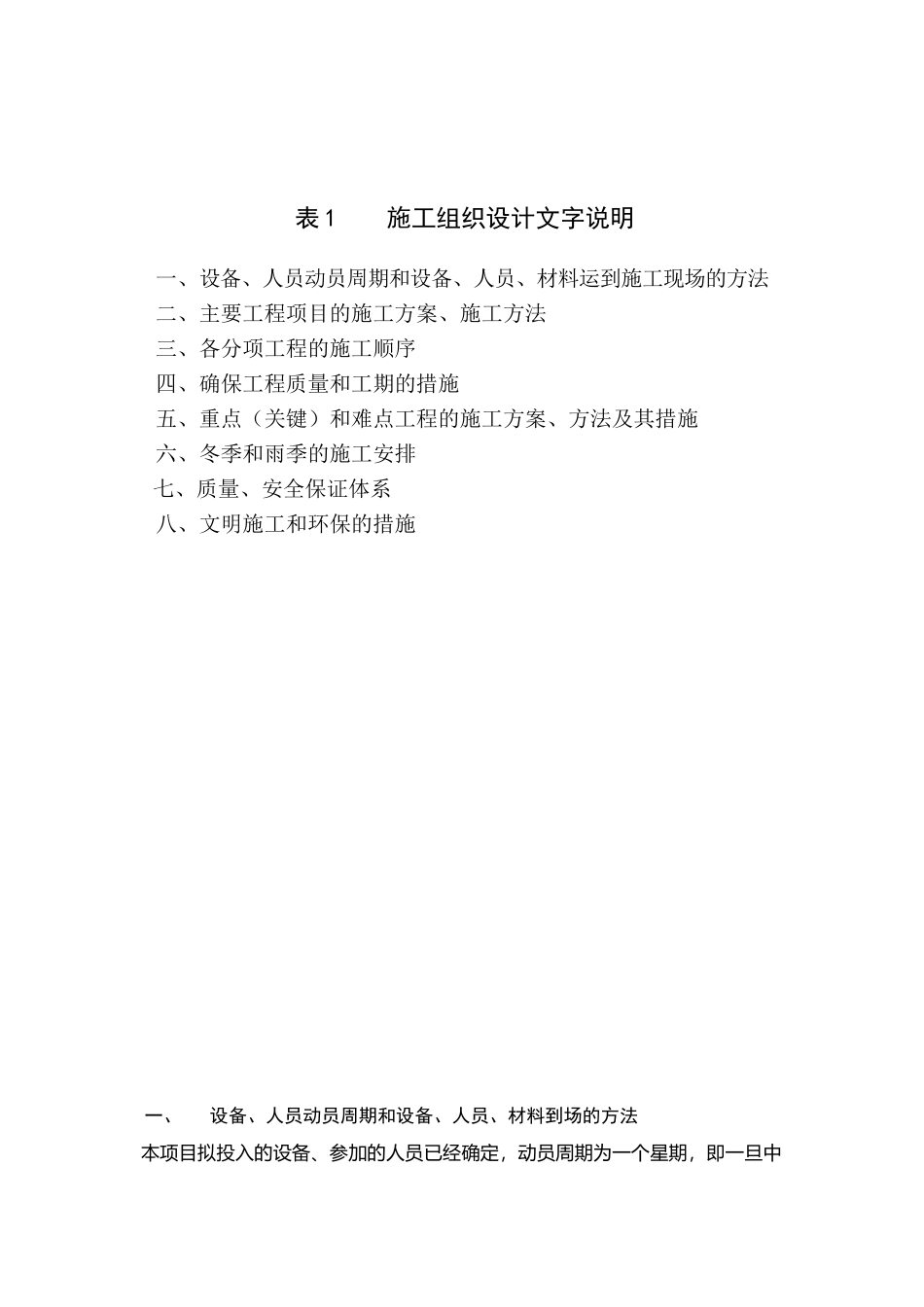

表 1 施工组织设计文字说明一、设备、人员动员周期和设备、人员、材料运到施工现场的方法二、主要工程项目的施工方案、施工方法三、各分项工程的施工顺序四、确保工程质量和工期的措施五、重点(关键)和难点工程的施工方案、方法及其措施六、冬季和雨季的施工安排七、质量、安全保证体系八、文明施工和环保的措施一、设备、人员动员周期和设备、人员、材料到场的方法 本项目拟投入的设备、参加的人员已经确定,动员周期为一个星期,即一旦中标,项目部人员立即进驻现场,各施工队主要人员和先期设备在 10 天内到达施工现场
能满足先期施工要求
其余必要设备人员将在一个月内全部进场
为了尽早能贯穿全线便道、便桥,形成全线开工的局面,项目经理部与各个施工队同时进场落实驻地,项目经理部拟设在 K45+400 附近,准备搭设彩钢板简易房
各施工队都可以利用当地地方道路进场,在一个月内完成驻地建设和临时设施的布置,15 天内先期主要设备都能到位,并能开始清理场地和施工便道的铺设
施工用材料主要实行陆运

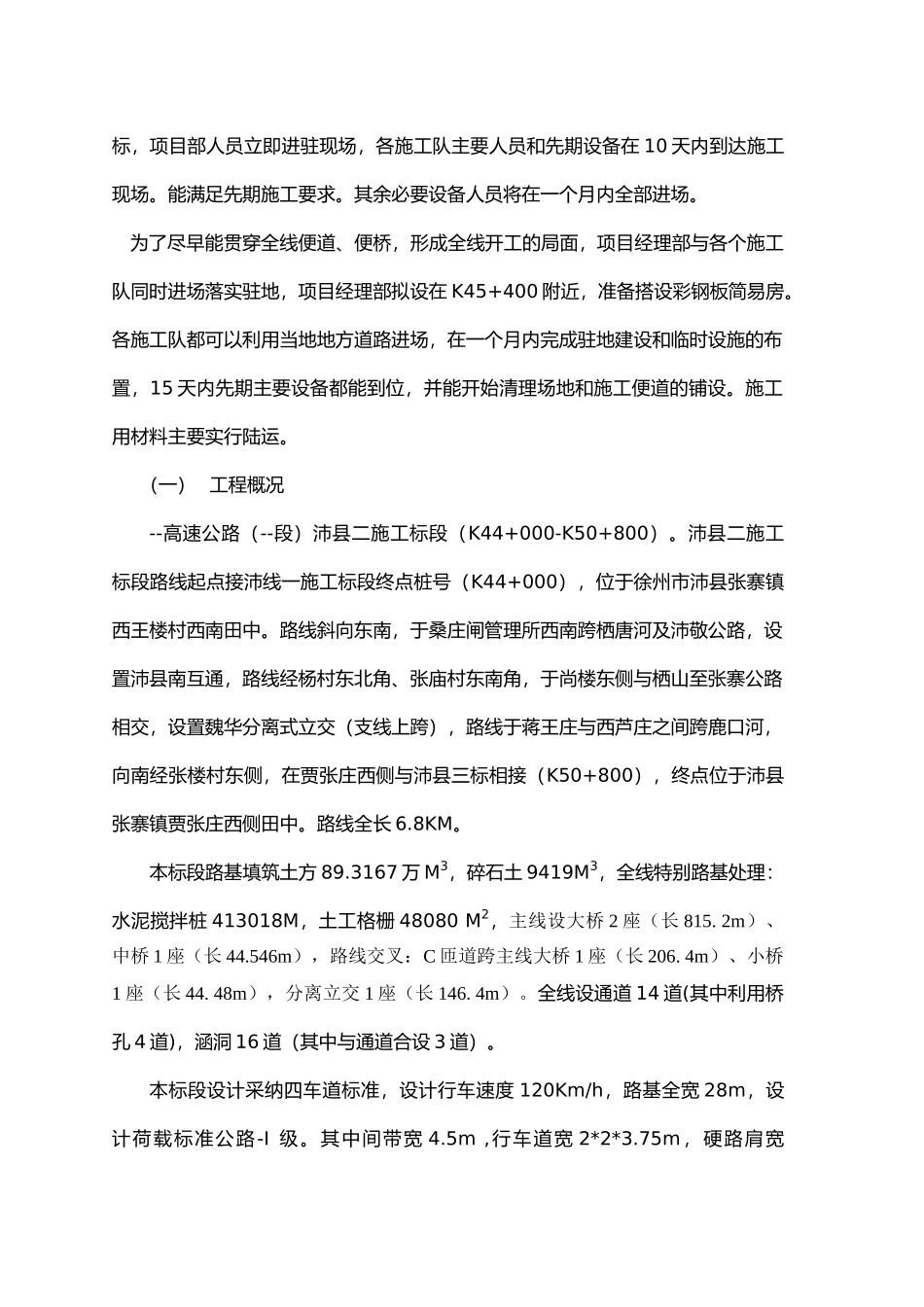

(一) 工程概况--高速公路(--段)沛县二施工标段(K44+000-K50+800)
沛县二施工标段路线起点接沛线一施工标段终点桩号(K44+000),位于徐州市沛县张寨镇西王楼村西南田中
路线斜向东南,于桑庄闸管理所西南跨栖唐河及沛敬公路,设置沛县南互通,路线经杨村东北角、张庙村东南角,于尚楼东侧与栖山至张寨公路相交,设置魏华分离式立交(支线上跨),路线于蒋王庄与西芦庄之间跨鹿口河,向南经张楼村东侧,在贾张庄西侧与沛县三标相接(K50+800),终点位于沛县张寨镇贾张庄西侧田中
路线全长 6
本标段路基填筑土方 89
3167 万 M3,碎石土 9419M3,全线特别路基处理:水泥搅拌桩 413018M,土工格栅 48080 M2,主线设大桥 2 座(长 815
2m)、中桥 1 座(长 44
