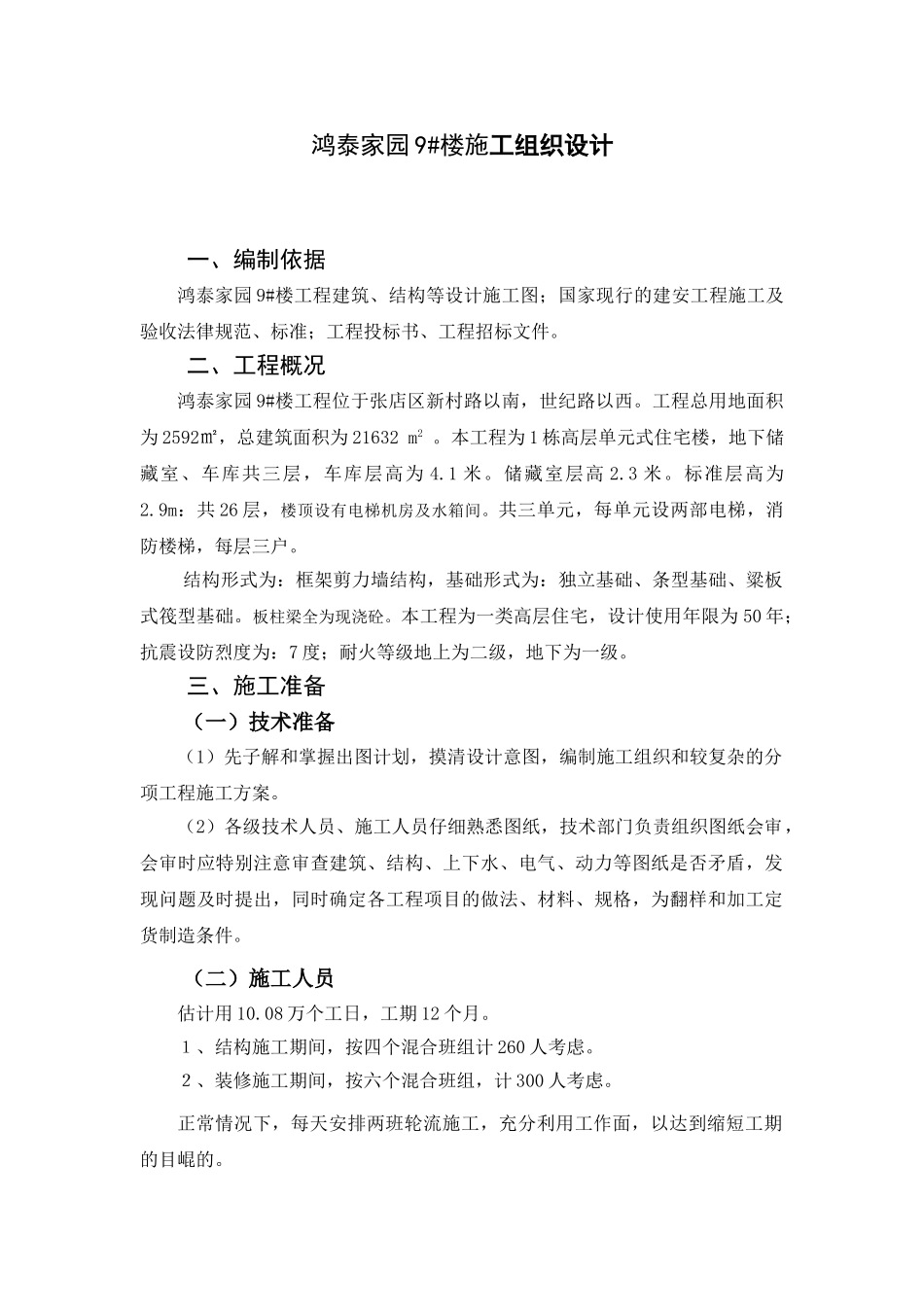

山东广播电视大学毕业论文(设计) 题 目 鸿泰家园 9# 楼 施工组织设计 姓 名 教育层次 本 科 学 号 省级电大 山 东 专 业 土木工程 市级电大 淄 博 指导老师 教 学 点 淄 川 鸿泰家园 9#楼施工组织设计一、编制依据鸿泰家园 9#楼工程建筑、结构等设计施工图;国家现行的建安工程施工及验收法律规范、标准;工程投标书、工程招标文件
二、工程概况鸿泰家园 9#楼工程位于张店区新村路以南,世纪路以西
工程总用地面积为 2592㎡,总建筑面积为 21632 m2
本工程为 1 栋高层单元式住宅楼,地下储藏室、车库共三层,车库层高为 4
储藏室层高 2
标准层高为2
9m:共 26 层,楼顶设有电梯机房及水箱间
共三单元,每单元设两部电梯,消防楼梯,每层三户
结构形式为:框架剪力墙结构,基础形式为:独立基础、条型基础、粱板式筏型基础
板柱梁全为现浇砼
本工程为一类高层住宅,设计使用年限为 50 年;抗震设防烈度为:7 度;耐火等级地上为二级,地下为一级
三、施工准备(一)技术准备(1)先子解和掌握出图计划,摸清设计意图,编制施工组织和较复杂的分项工程施工方案
(2)各级技术人员、施工人员仔细熟悉图纸,技术部门负责组织图纸会审,会审时应特别注意审查建筑、结构、上下水、电气、动力等图纸是否矛盾,发现问题及时提出,同时确定各工程项目的做法、材料、规格,为翻样和加工定货制造条件
(二)施工人员估计用 10
08 万个工日,工期 12 个月
1、结构施工期间,按四个混合班组计 260 人考虑
2、装修施工期间,按六个混合班组,计 300 人考虑
正常情况下,每天安排两班轮流施工,充分利用工作面,以达到缩短工期的目崐的
(三)工程准备(1)根据规划局所提供的线线桩的高程,引入建筑物定位线和标高
(2)根据现场情况,做好现场的平面布置
完成实测、定位工作
