BCFG 桩地基处理施工案第一章工程概况一、工程概况:工程规模建设单位设计单位勘察单位总承包单位招标范围地基处理(二)场地情况场地面积约为 4
5 万 m2 左右,基坑开挖面积约为 250m2,基坑西侧为总包单位现场办公用房,东侧场地狭小,目前正准备进行基槽土方开挖施工
工程地质及水文地质概况根据该工程岩土工程勘察报告对拟建场地的工程地质土层描述自上而下简述如下:粉质黏土素填土①层:黄褐色,稍湿,稍密中密,以粉质黏土为主,局部以粘质粉土〜为主,含有机质、砖屑、树根、螺壳等,夹杂填土① 1 透镜体,人工填土一般厚度 2
粉质黏土②层:褐黄色褐灰色,可塑,含氧化铁、氧化锰、钙质结核及少量有机质,〜夹粘质粉土② 1、重粉质黏土② 2 透镜体,局部见大孔隙,厚度 0

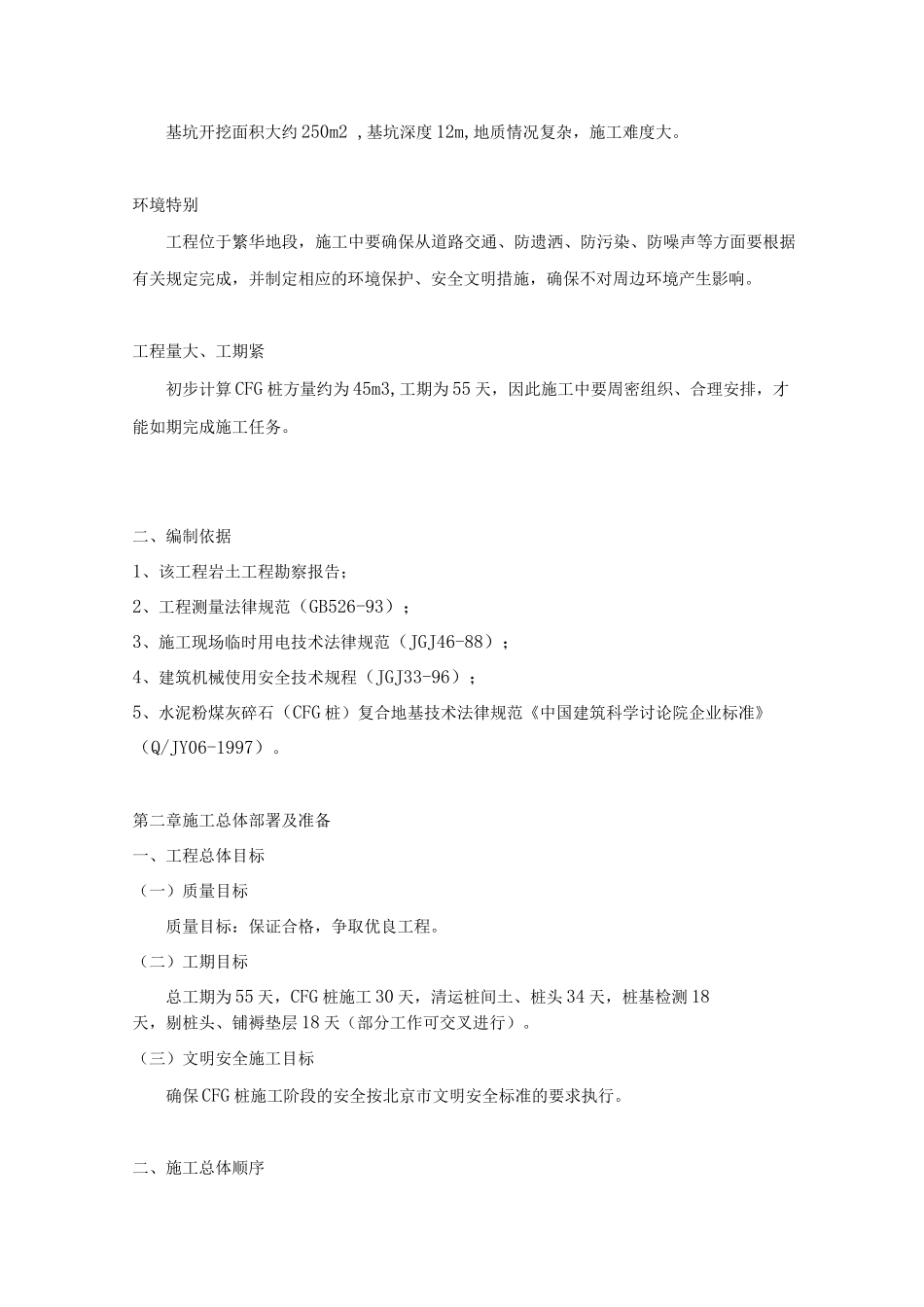

(三)工程特点工程规模大工程复杂基坑开挖面积大约 250m2 ,基坑深度 12m,地质情况复杂,施工难度大
环境特别工程位于繁华地段,施工中要确保从道路交通、防遗洒、防污染、防噪声等方面要根据有关规定完成,并制定相应的环境保护、安全文明措施,确保不对周边环境产生影响
工程量大、工期紧初步计算 CFG 桩方量约为 45m3,工期为 55 天,因此施工中要周密组织、合理安排,才能如期完成施工任务
二、编制依据1、该工程岩土工程勘察报告;2、工程测量法律规范(GB526-93);3、施工现场临时用电技术法律规范(JGJ46-88);4、建筑机械使用安全技术规程(JGJ33-96);5、水泥粉煤灰碎石(CFG 桩)复合地基技术法律规范《中国建筑科学讨论院企业标准》(Q/JY06-1997)
第二章施工总体部署及准备一、工程总体目标(一)质量目标质量目标:保证合格,争取优良工程

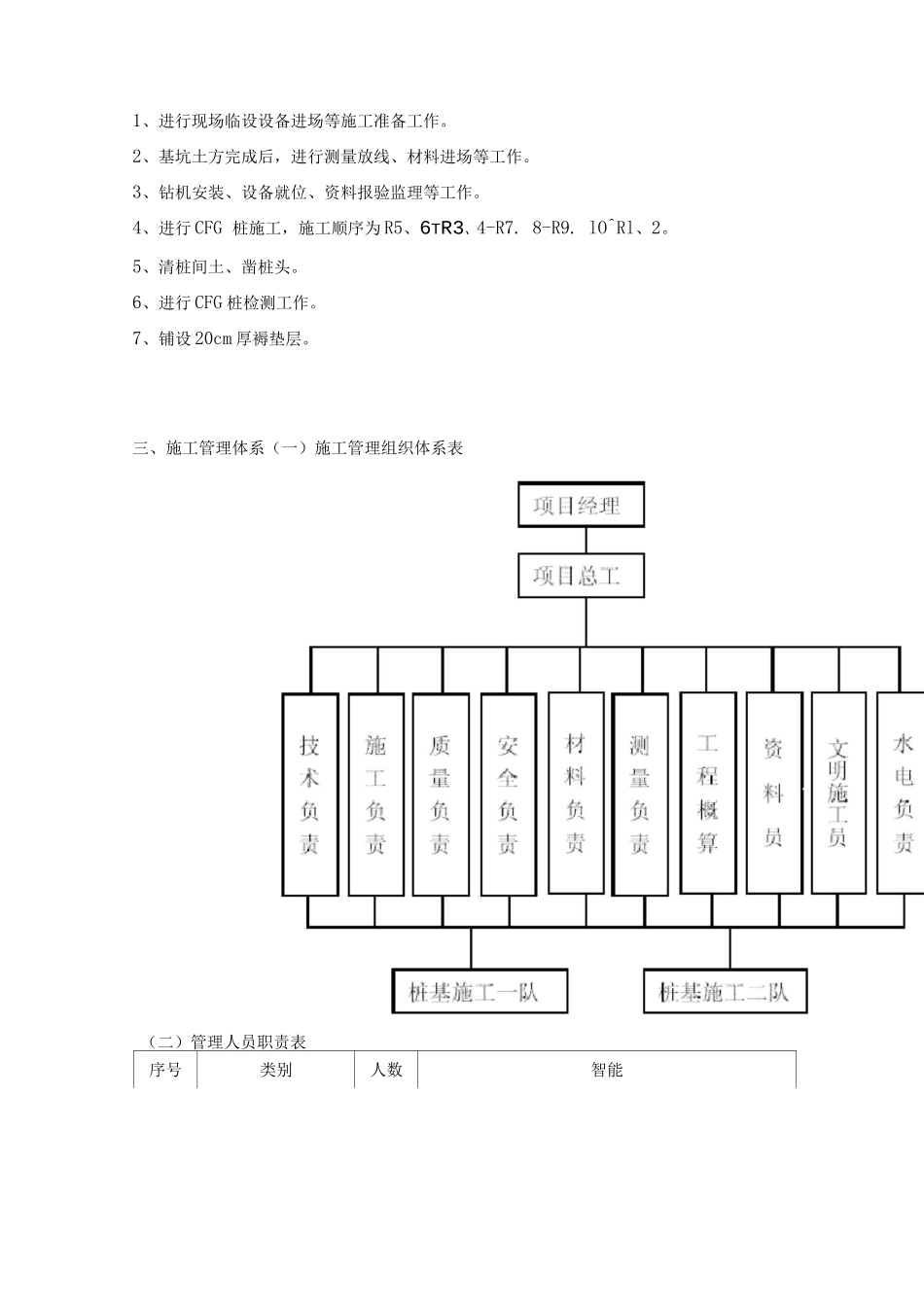

(二)工期目标总工期为 55 天,CFG 桩施工 30 天,清运桩间土、桩头 34 天,桩基检测 18天,剔桩头、铺褥垫层 1
