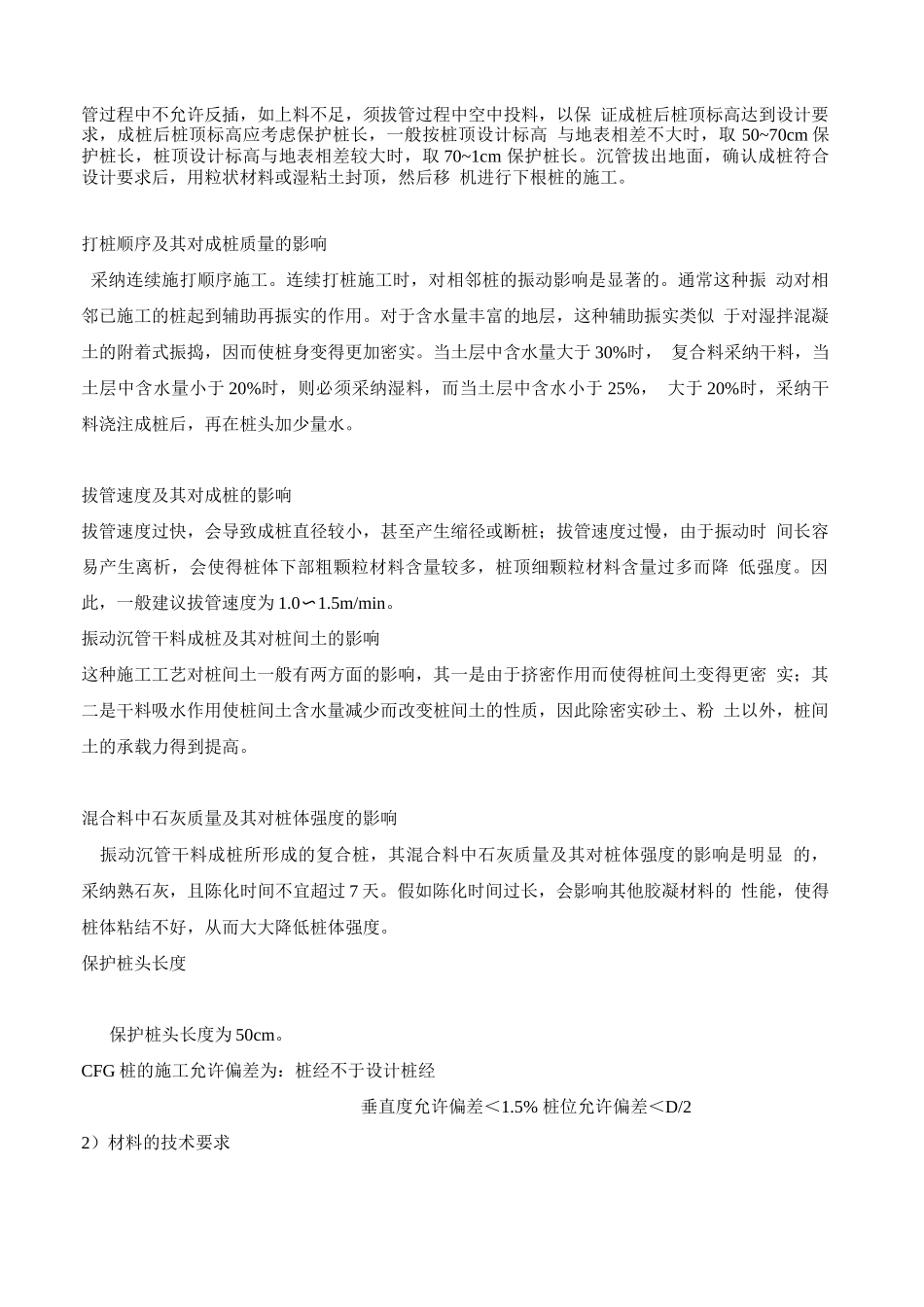

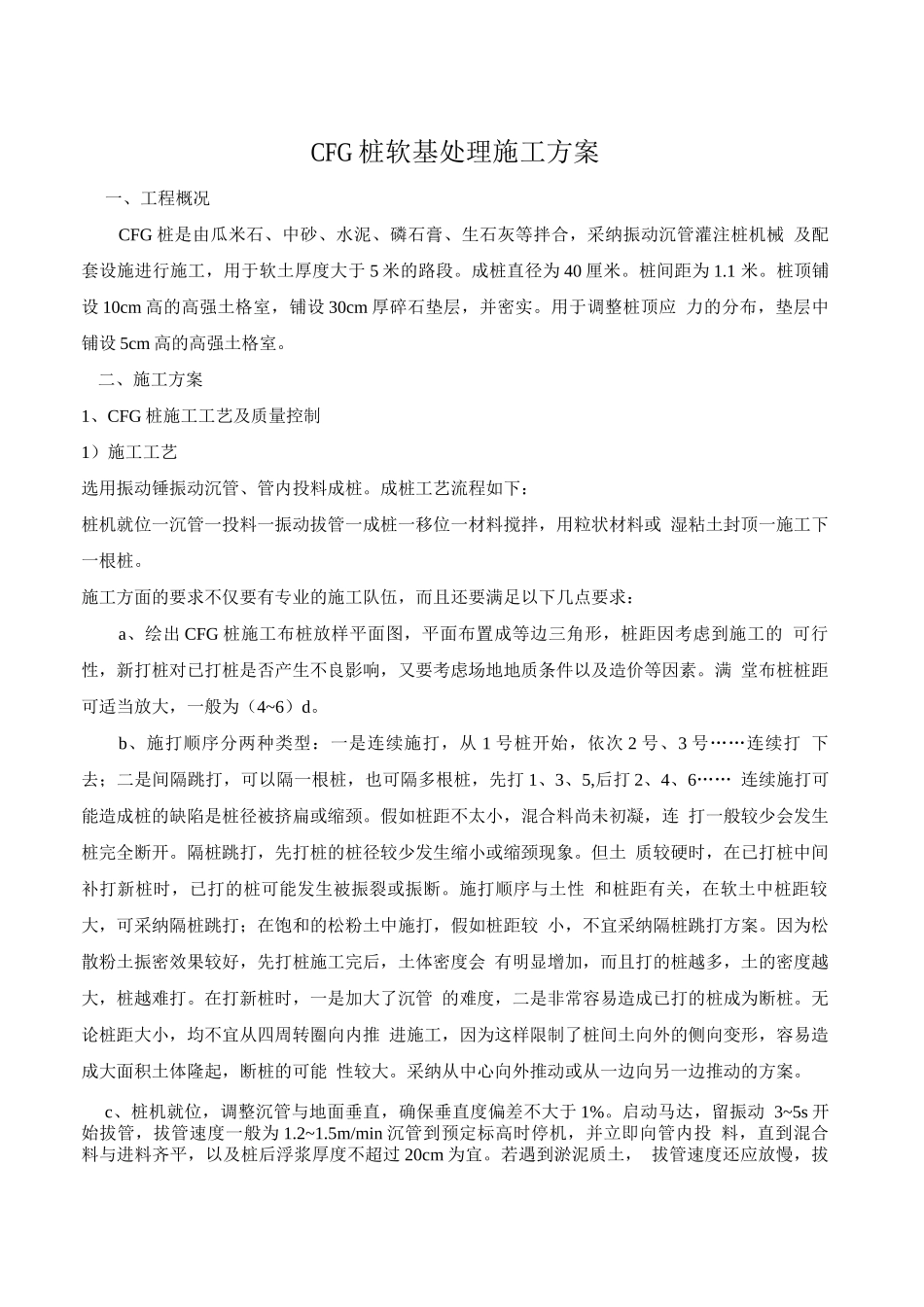

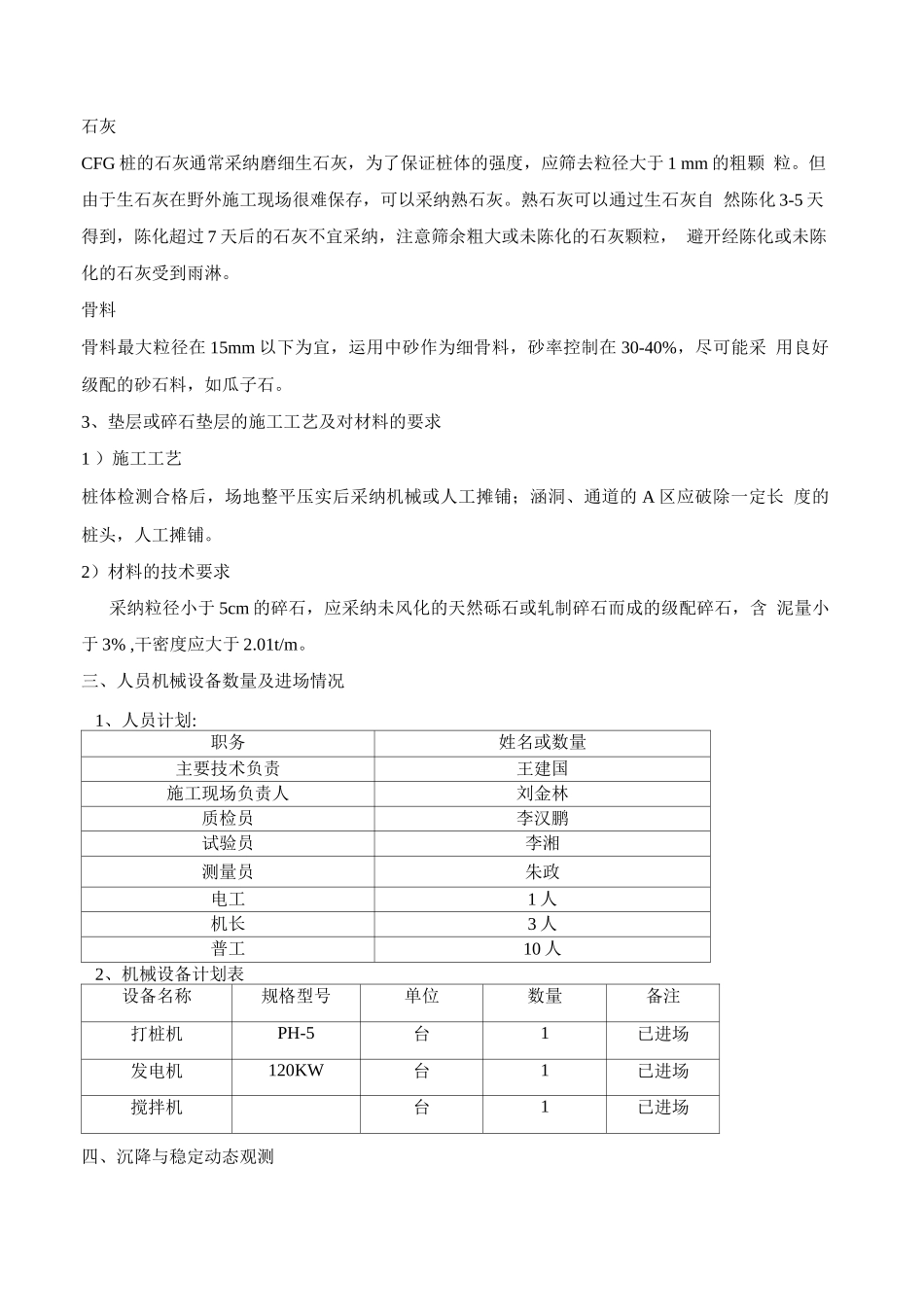

CFG 桩软基处理施工方案一、工程概况CFG 桩是由瓜米石、中砂、水泥、磷石膏、生石灰等拌合,采纳振动沉管灌注桩机械 及配套设施进行施工,用于软土厚度大于 5 米的路段
成桩直径为 40 厘米
桩间距为 1
桩顶铺设 10cm 高的高强土格室,铺设 30cm 厚碎石垫层,并密实
用于调整桩顶应 力的分布,垫层中铺设 5cm 高的高强土格室
二、施工方案1、CFG 桩施工工艺及质量控制1)施工工艺选用振动锤振动沉管、管内投料成桩
成桩工艺流程如下:桩机就位一沉管一投料一振动拔管一成桩一移位一材料搅拌,用粒状材料或 湿粘土封顶一施工下一根桩
施工方面的要求不仅要有专业的施工队伍,而且还要满足以下几点要求:a、绘出 CFG 桩施工布桩放样平面图,平面布置成等边三角形,桩距因考虑到施工的 可行性,新打桩对已打桩是否产生不良影响,又要考虑场地地质条件以及造价等因素
满 堂布桩桩距可适当放大,一般为(4~6)d
b、施打顺序分两种类型:一是连续施打,从 1 号桩开始,依次 2 号、3 号……连续打 下去;二是间隔跳打,可以隔一根桩,也可隔多根桩,先打 1、3、5,后打 2、4、6…… 连续施打可能造成桩的缺陷是桩径被挤扁或缩颈
假如桩距不太小,混合料尚未初凝,连 打一般较少会发生桩完全断开
隔桩跳打,先打桩的桩径较少发生缩小或缩颈现象
但土 质较硬时,在已打桩中间补打新桩时,已打的桩可能发生被振裂或振断
施打顺序与土性 和桩距有关,在软土中桩距较大,可采纳隔桩跳打;在饱和的松粉土中施打,假如桩距较 小,不宜采纳隔桩跳打方案
因为松散粉土振密效果较好,先打桩施工完后,土体密度会 有明显增加,而且打的桩越多,土的密度越大,桩越难打
在打新桩时,一是加大了沉管 的难度,二是非常容易造成已打的桩成为断桩
无论桩距大小,均不宜从四周转圈向内推 进施工,因为这样限制了桩间土向外的侧向变形,
