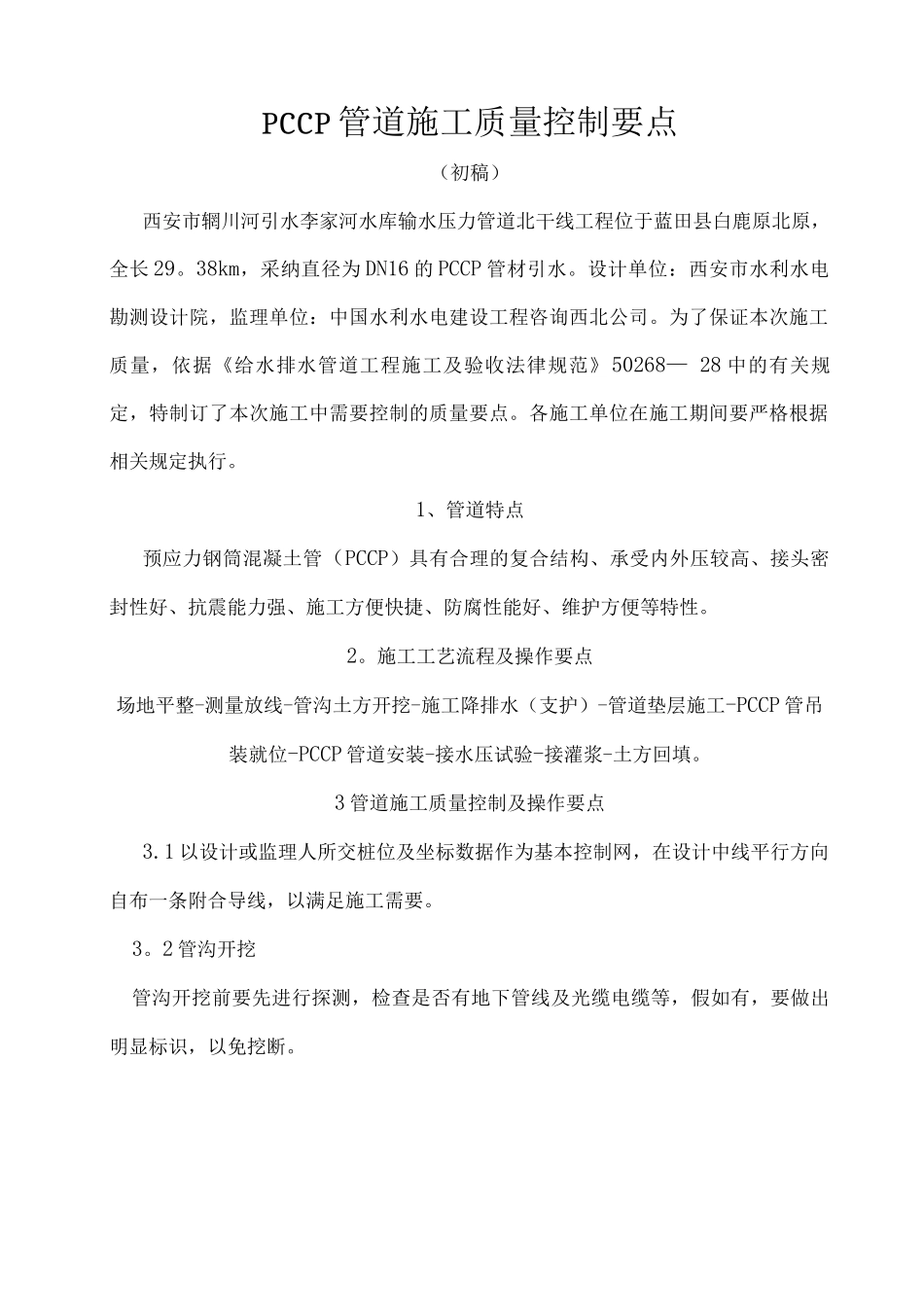

PCCP 管道施工质量控制要点(初稿)西安市辋川河引水李家河水库输水压力管道北干线工程位于蓝田县白鹿原北原,全长 29
38km,采纳直径为 DN16 的 PCCP 管材引水
设计单位:西安市水利水电勘测设计院,监理单位:中国水利水电建设工程咨询西北公司
为了保证本次施工质量,依据《给水排水管道工程施工及验收法律规范》50268— 28 中的有关规定,特制订了本次施工中需要控制的质量要点
各施工单位在施工期间要严格根据相关规定执行
1、管道特点预应力钢筒混凝土管(PCCP)具有合理的复合结构、承受内外压较高、接头密封性好、抗震能力强、施工方便快捷、防腐性能好、维护方便等特性

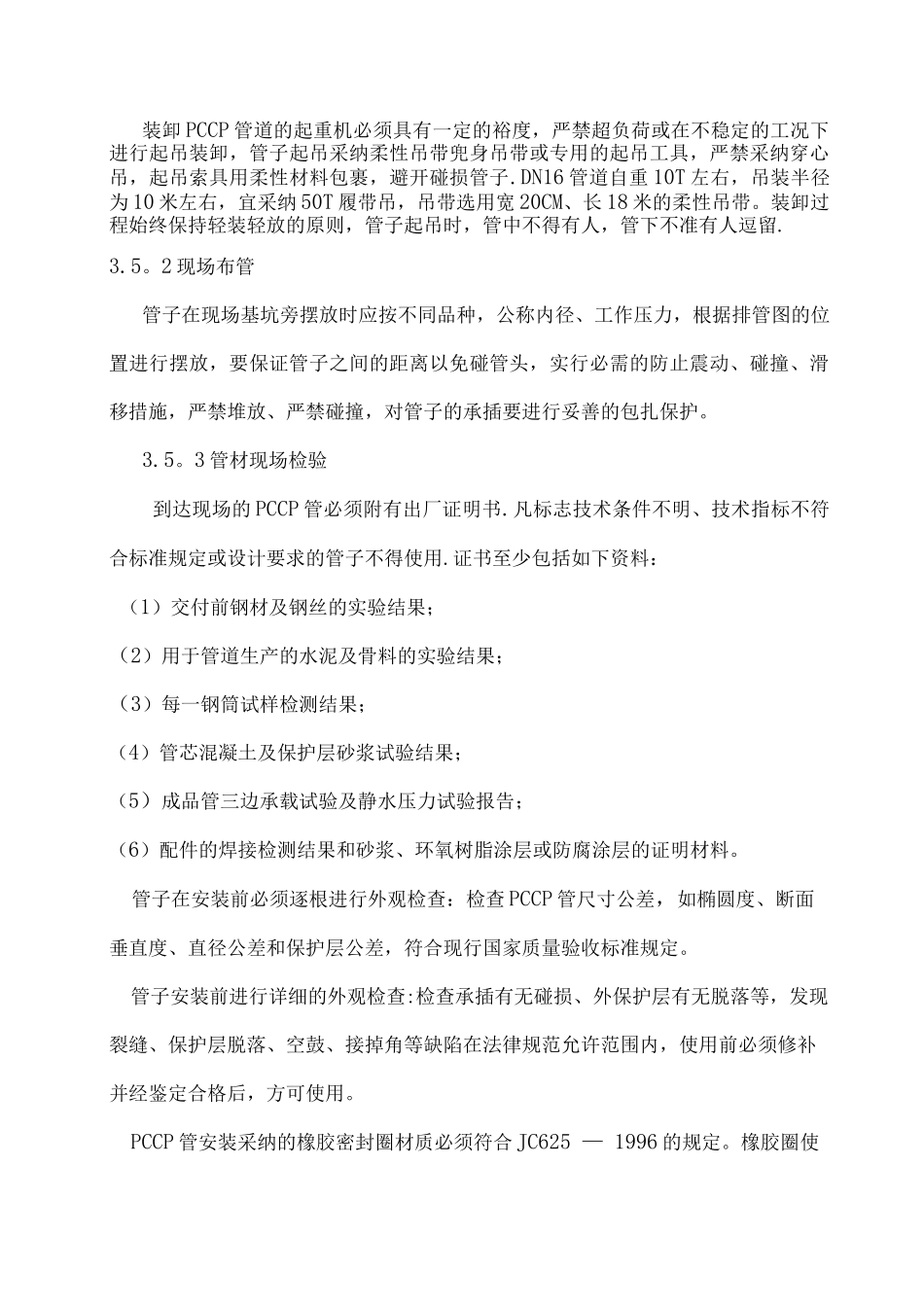

施工工艺流程及操作要点场地平整-测量放线-管沟土方开挖-施工降排水(支护)-管道垫层施工-PCCP 管吊装就位-PCCP 管道安装-接水压试验-接灌浆-土方回填
3 管道施工质量控制及操作要点3
1 以设计或监理人所交桩位及坐标数据作为基本控制网,在设计中线平行方向自布一条附合导线,以满足施工需要
2 管沟开挖管沟开挖前要先进行探测,检查是否有地下管线及光缆电缆等,假如有,要做出明显标识,以免挖断
开挖要将地表 50CM 耕植土分开存放,以保证复耕恢复地貌需要
挖至槽底标高后,约请监理、设计、业主等部门验槽
验槽合格后在垫层施工前要用振动压路机压实,经压实度实验检验合格后,再进入下道工序
沟槽开挖的允许偏差应符合下表的规定

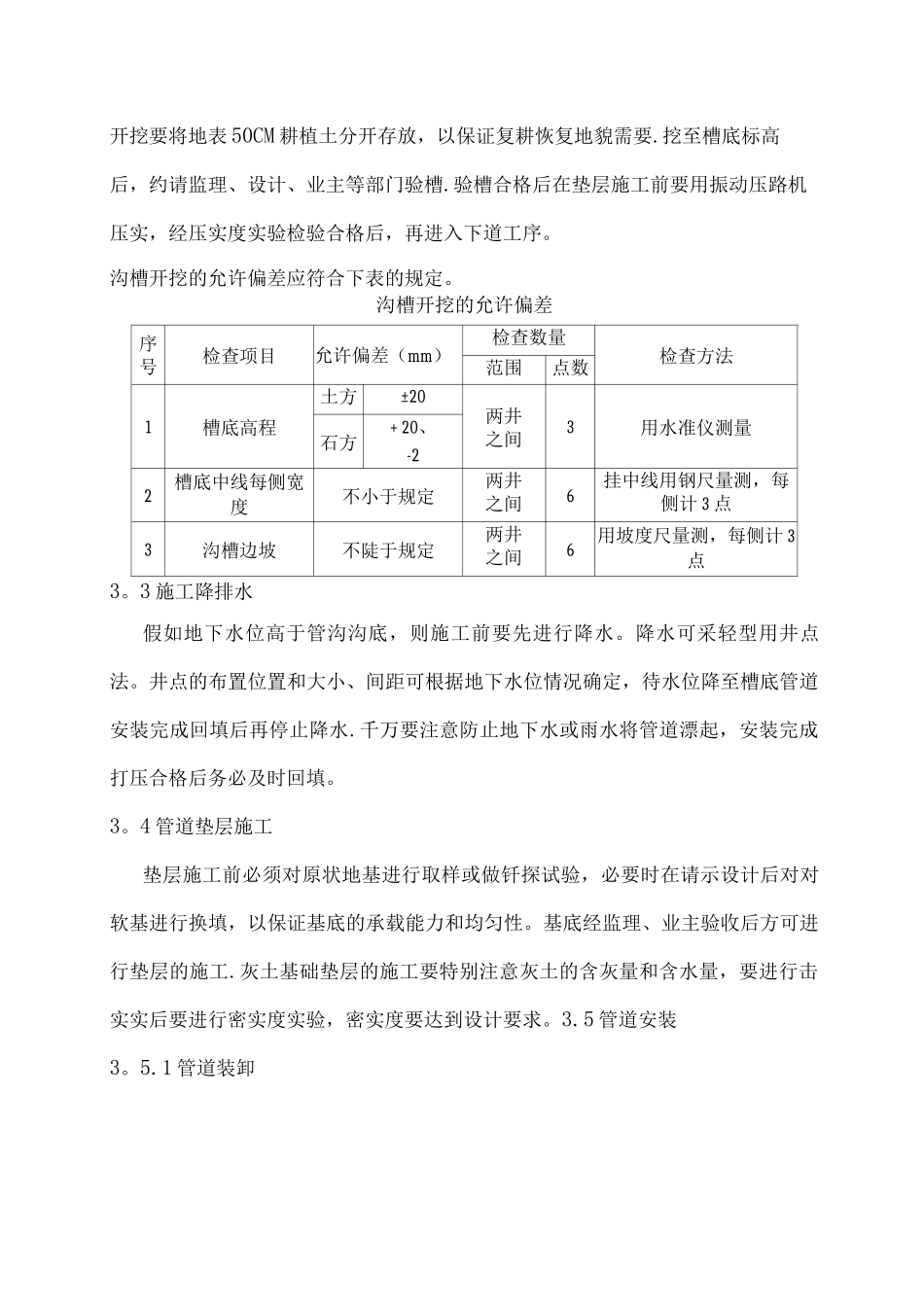

沟槽开挖的允许偏差序号检查项目允许偏差(mm)检查数量检查方法范围点数1槽底高程土方±20两井之间3用水准仪测量石方+ 20、-22槽底中线每侧宽度不小于规定两井之间6挂中线用钢尺量测,每侧计 3 点3沟槽边坡不陡于规定两井之间6用坡度尺量测,每侧计 3点3
3 施工降排水假如地下水位高于管沟沟底,则施工前要先进行降水
降水可采轻型用井点法
井点的布置位置和大小、间距可根据地
