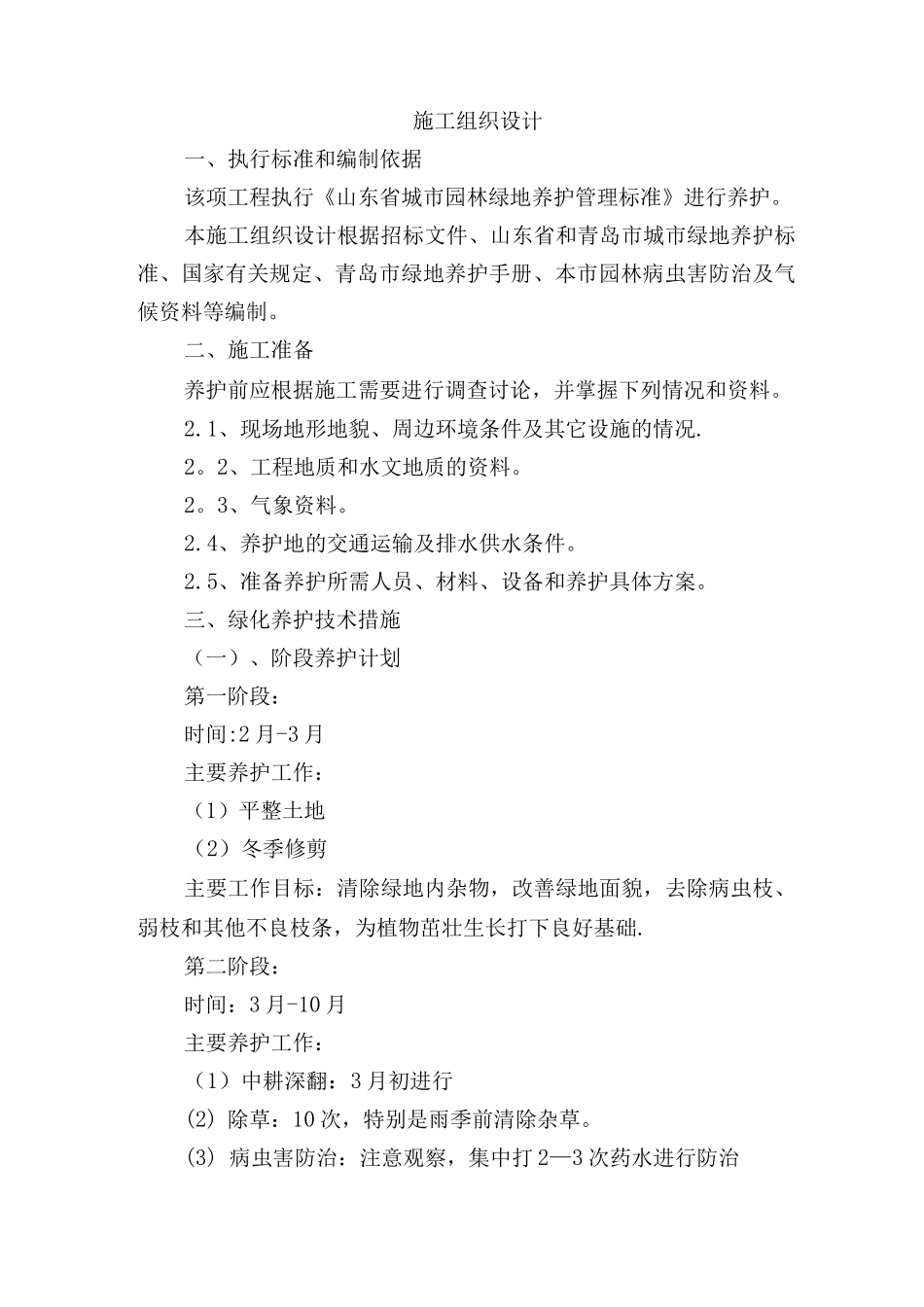

施工组织设计一、执行标准和编制依据该项工程执行《山东省城市园林绿地养护管理标准》进行养护
本施工组织设计根据招标文件、山东省和青岛市城市绿地养护标准、国家有关规定、青岛市绿地养护手册、本市园林病虫害防治及气候资料等编制
二、施工准备养护前应根据施工需要进行调查讨论,并掌握下列情况和资料
1、现场地形地貌、周边环境条件及其它设施的情况
2、工程地质和水文地质的资料
3、气象资料
4、养护地的交通运输及排水供水条件
5、准备养护所需人员、材料、设备和养护具体方案
三、绿化养护技术措施(一)、阶段养护计划第一阶段:时间:2 月-3 月主要养护工作:(1)平整土地(2)冬季修剪主要工作目标:清除绿地内杂物,改善绿地面貌,去除病虫枝、弱枝和其他不良枝条,为植物茁壮生长打下良好基础
第二阶段:时间:3 月-10 月主要养护工作:(1)中耕深翻:3 月初进行(2) 除草:10 次,特别是雨季前清除杂草

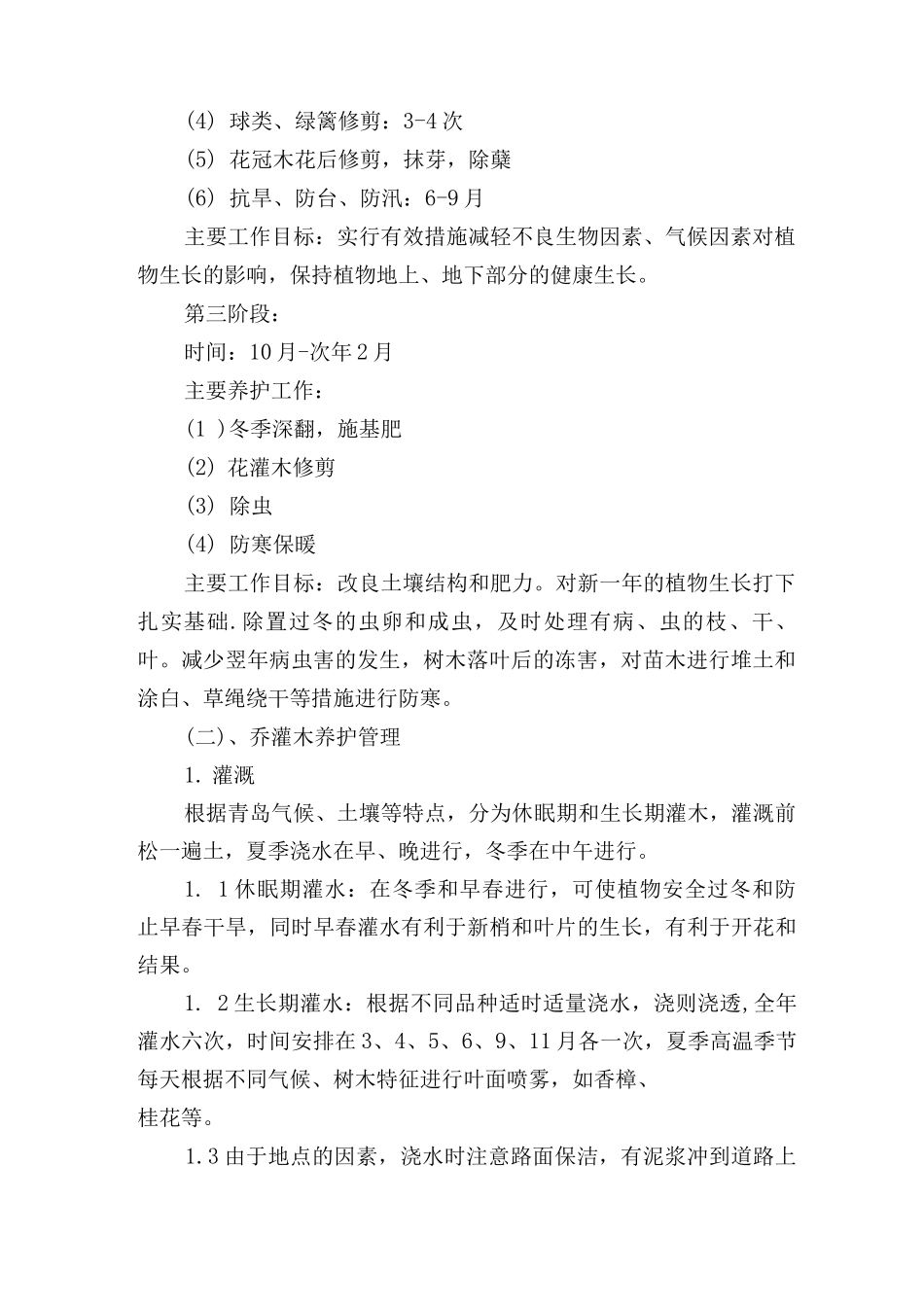

(3) 病虫害防治:注意观察,集中打 2—3 次药水进行防治(4) 球类、绿篱修剪:3-4 次(5) 花冠木花后修剪,抹芽,除蘖(6) 抗旱、防台、防汛:6-9 月主要工作目标:实行有效措施减轻不良生物因素、气候因素对植物生长的影响,保持植物地上、地下部分的健康生长
第三阶段:时间:10 月-次年 2 月主要养护工作:(1 )冬季深翻,施基肥(2) 花灌木修剪(3) 除虫(4) 防寒保暖主要工作目标:改良土壤结构和肥力
对新一年的植物生长打下扎实基础
除置过冬的虫卵和成虫,及时处理有病、虫的枝、干、叶
减少翌年病虫害的发生,树木落叶后的冻害,对苗木进行堆土和涂白、草绳绕干等措施进行防寒
(二)、乔灌木养护管理1
灌溉根据青岛气候、土壤等特点,分为休眠期和生长期灌木,灌溉前松一遍土,夏季浇水在早、晚进行,冬季在中午进行

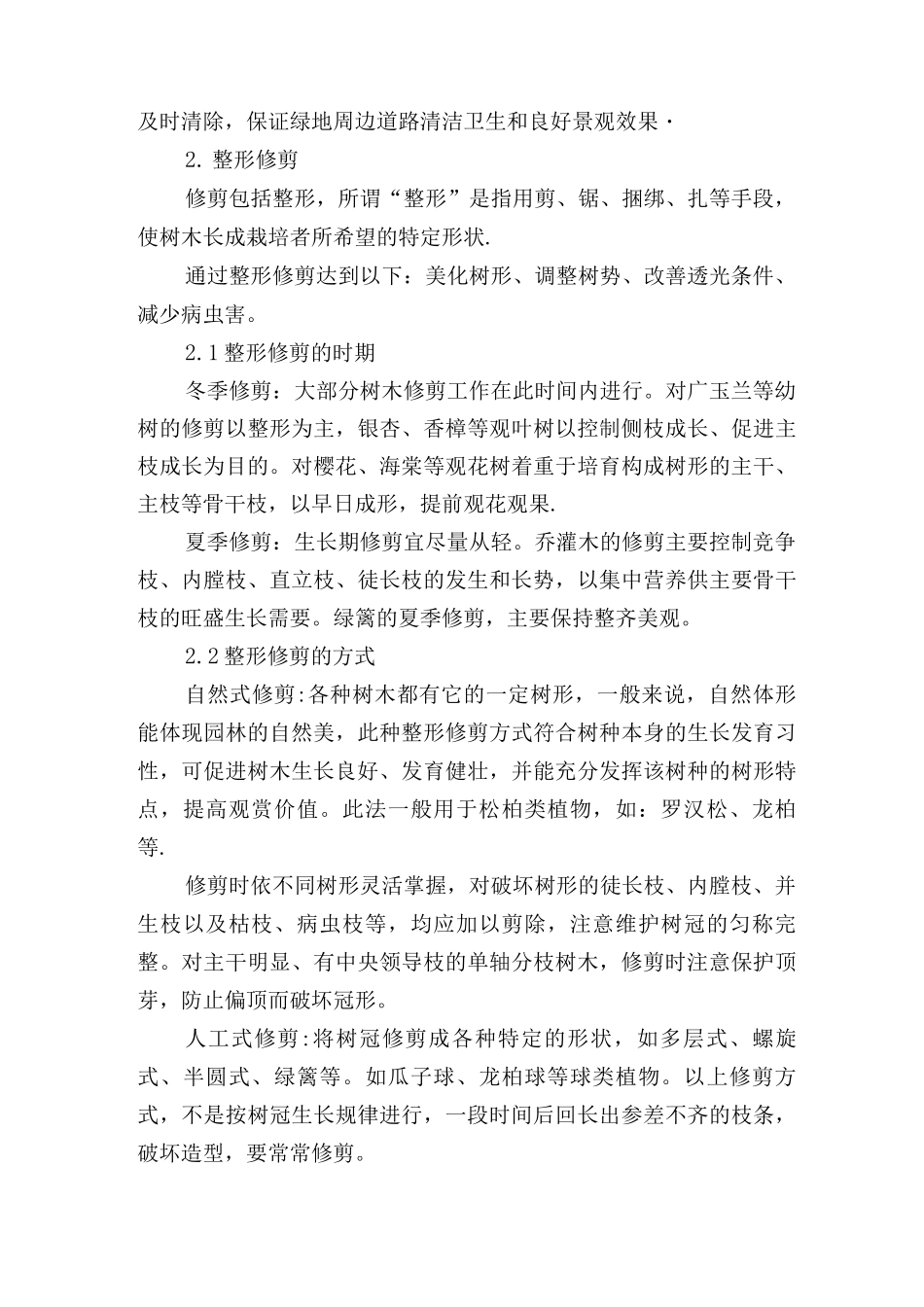

1 休眠期灌水:在冬季和早春进行,可使植物安
