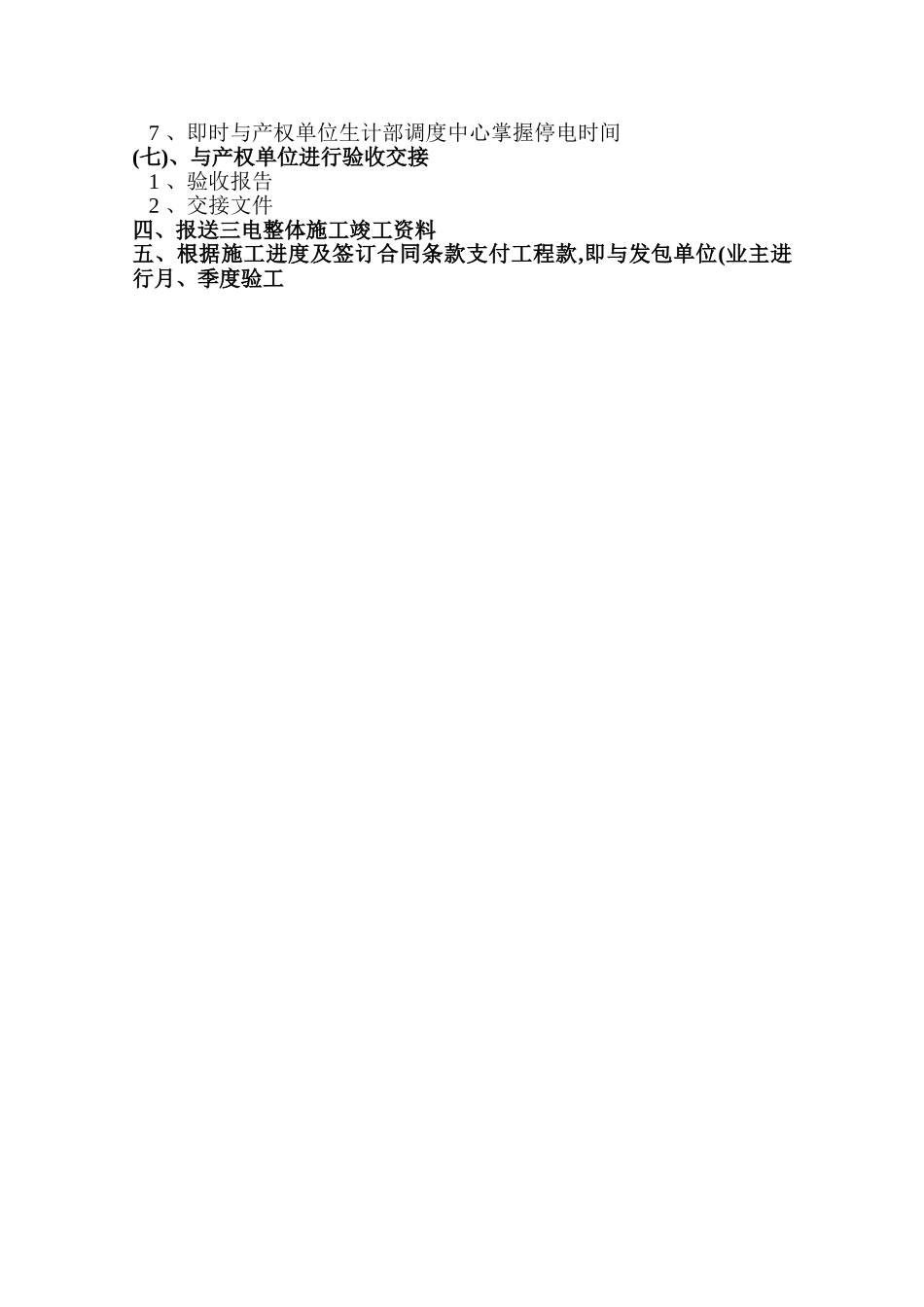

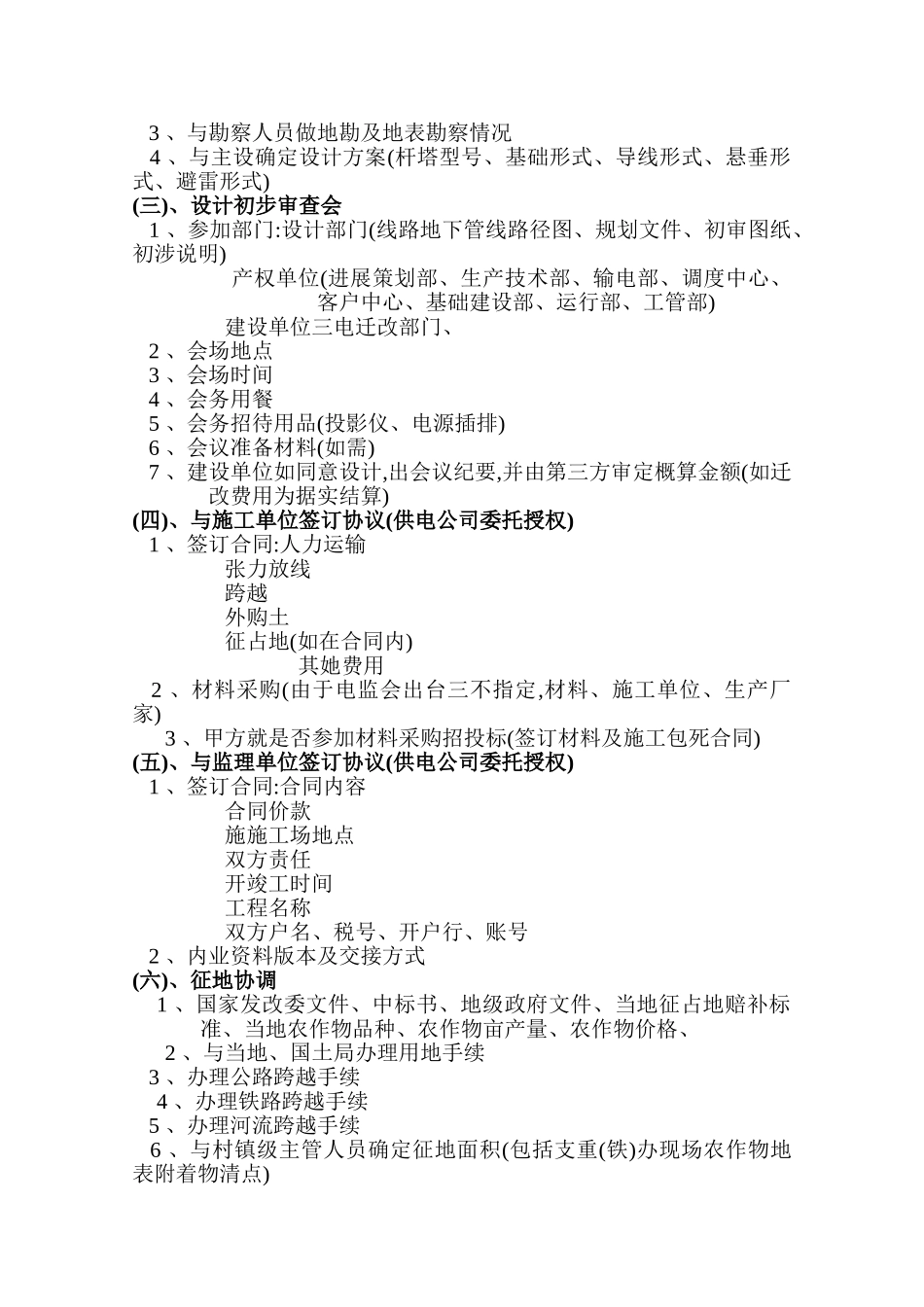

电力迁改工程流程一、现场工程量调查1 、交叉角度、交叉里程点(就是否同时跨越复线) 2 、征地界宽、铁路边线与线路关系 3 、两侧杆塔呼称高、杆塔类型、基础类型、及延伸线路杆塔情况,杆塔上就是否有通讯设施(ADSS、OPGW)、杆塔档距及距铁路边线距离。 4 、地面附着物、农作物、道路、电力通讯线路、树木、房屋、河流及排水沟、水池(养殖水池)得情况 5 、地点名称、村屯乡镇、上级管辖单位、 6 、与铁路土建单位技术交底 7 、梁场里程点二、与发包单位签订合同 1 、工程数量 2 、工作内容 3 、工程价款 4 、工程地点 5 、工程名称 6 、甲乙双方单位全称及税号、开户行、账号 7 、双方责任 8 、开竣时间 9 、确定内业资料版本三、具体实施具体实施时有两种形式,假如由产权单位全程组织实施则与产权单位签订电力迁改委托合同,进行下列流程得(一)、(三)、(六)、(七)项;假如由我方自行组织实施则由产权单位向设计、监理、施工单位授权,根据(一)至(七)项逐项实施。(一)向产权单位申请 1 、清单数量表(线路名称、电压等级、杆塔号、回路) 2 、申请函(单位名头、工程名称) 3 、产权单位接待部门(进展策划部) 4 、专项工程负责人 5 、同时开展调度部门停电计划、线路实验费用,生计部、输电部设计标准。(二)、向设计单位申请(供电公司委托授权) 1 、设计部门、产权单位、三电迁改部门联合勘察现场 2 、签订合同 工程数量 工作内容 (规划文件→初设图纸→施工图纸→竣工图纸,如有电子版) 工程价款(勘察、设计费) 工程名称 双方责任 双方户名、税号、开户行、账号 3 、与勘察人员做地勘及地表勘察情况 4 、与主设确定设计方案(杆塔型号、基础形式、导线形式、悬垂形式、避雷形式)(三)、设计初步审查会 1 、参加部门:设计部门(线路地下管线路径图、规划文件、初审图纸、初涉说明) 产权单位(进展策划部、生产技术部、输电部、调度中心、客户中心、基础建设部、运行部、工管部) 建设单位三电迁改部门、 2 、会场地点 3 、会场时间 4 、会务用餐 5 、会务招待用品(投影仪、电源插排) 6 、会议准备材料(如需) 7 、建设单位如同意设计,出会议纪要,并由第三方审定概算金额(如迁改费用为据实结算)(四)、与施工单位签订协议(供电公司委托授权) 1 、签订合同:人力运输 张力放线 跨越 外购土 征占地(如在合同内)其她费用 2 、材料采购(由于电监会出台三不指定,材料、施工单位、生产厂家...
