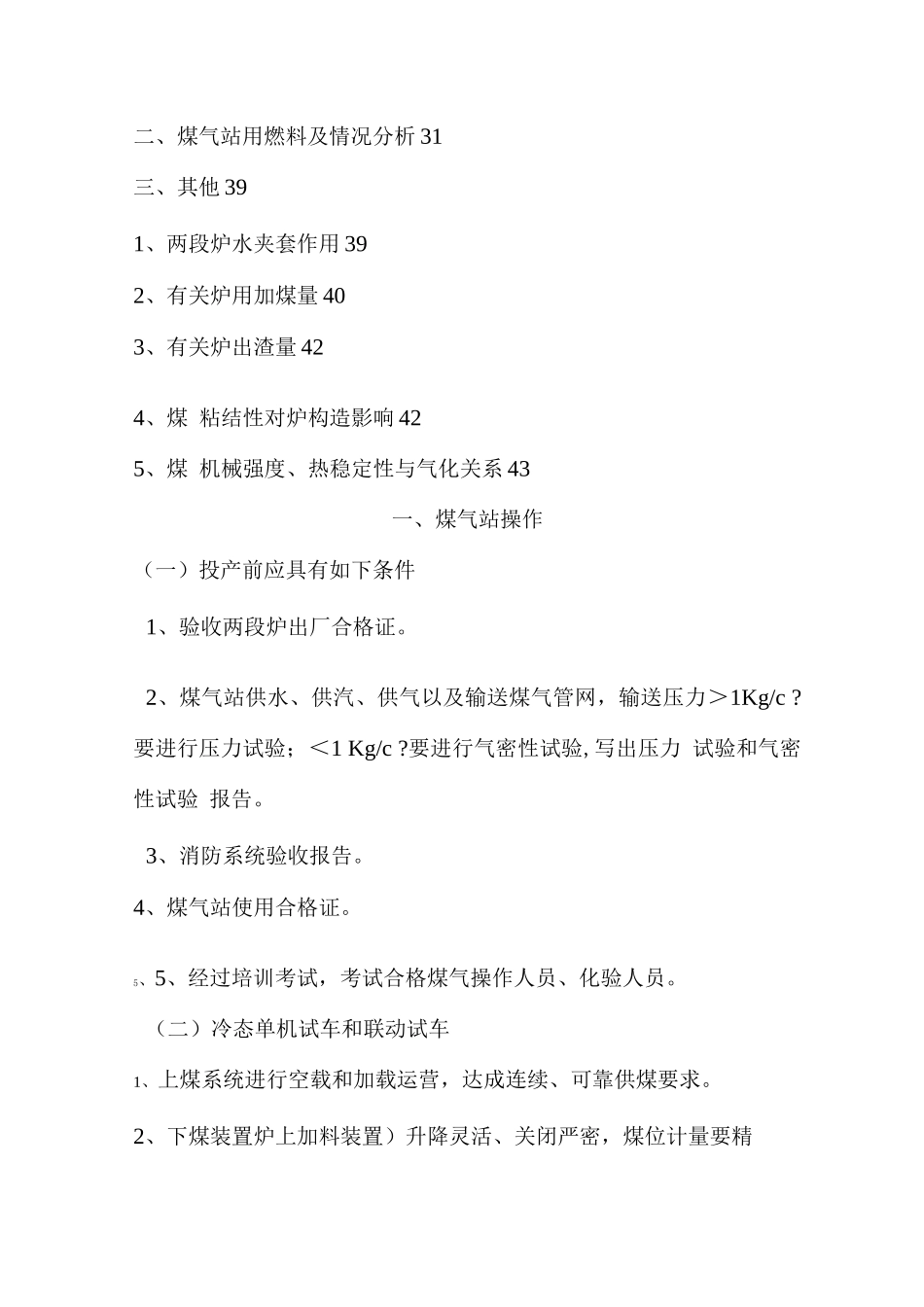

两段煤气发生炉操作规程目录一、煤气站操作 21、投产前应具有如下条件 22、冷态单机试车和联动试车 23、烘炉 44、煤气输送和使用 65、煤气站 并网和脱网 86、停炉 107、正常操作 118、气化条件和参数调整 129、两段炉不正常炉况及处理 1510、全站送气 1911、全站停气 2012、鼓风机和煤气加压机(排送机)操作 2113、电捕焦油器操作 2614、煤气储气柜操作 2715、煤气脱硫装置操作 2816、焚烧炉操作 29二、煤气站用燃料及情况分析 31三、其他 391、两段炉水夹套作用 392、有关炉用加煤量 403、有关炉出渣量 424、煤 粘结性对炉构造影响 425、煤 机械强度、热稳定性与气化关系 43一、煤气站操作(一)投产前应具有如下条件1、验收两段炉出厂合格证
2、煤气站供水、供汽、供气以及输送煤气管网,输送压力>1Kg/c
要进行压力试验;<1 Kg/c
要进行气密性试验,写出压力 试验和气密性试验 报告
3、消防系统验收报告
4、煤气站使用合格证
5、5、经过培训考试,考试合格煤气操作人员、化验人员
(二)冷态单机试车和联动试车1、上煤系统进行空载和加载运营,达成连续、可靠供煤要求
2、下煤装置炉上加料装置)升降灵活、关闭严密,煤位计量要精确、可靠

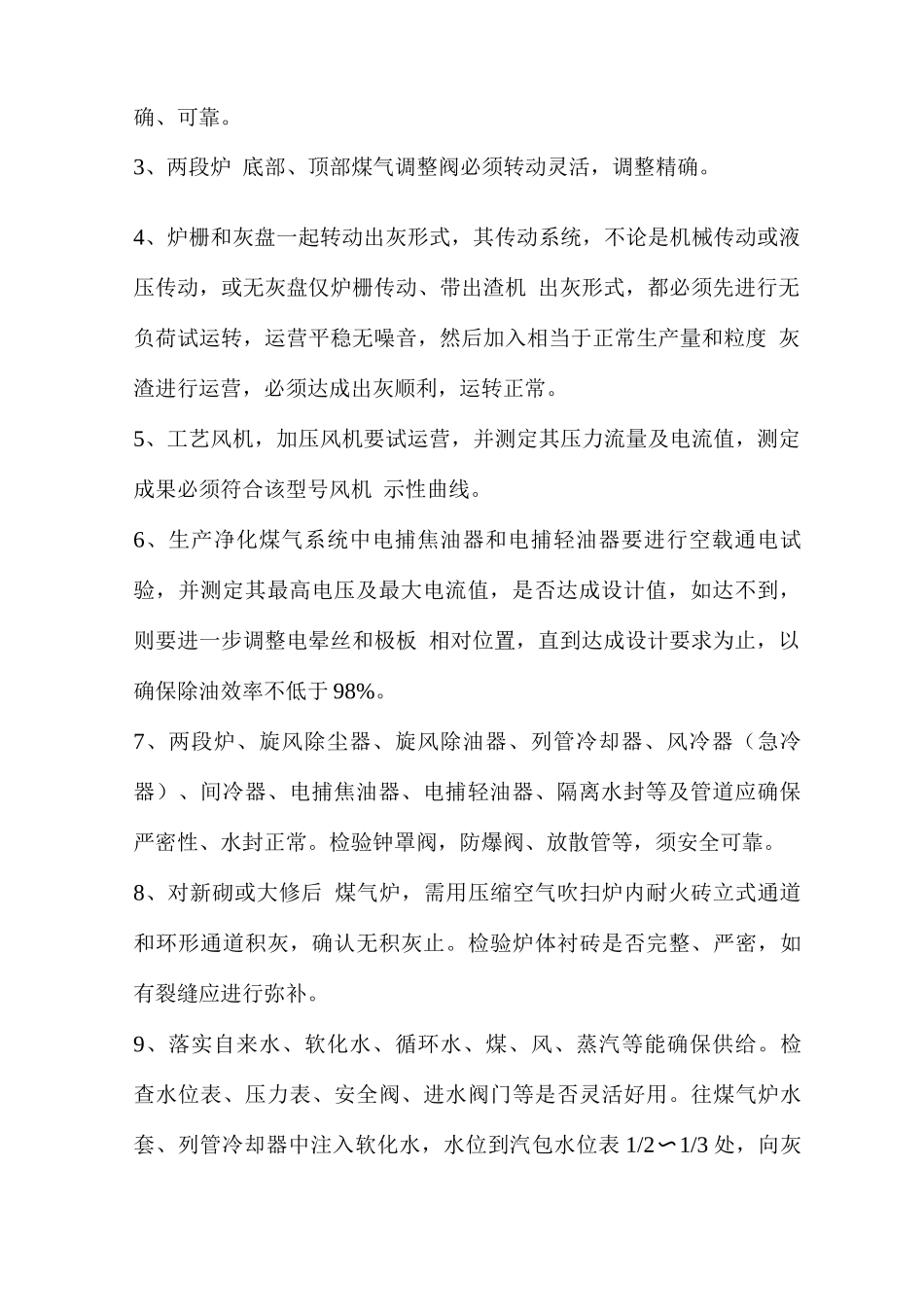

3、两段炉 底部、顶部煤气调整阀必须转动灵活,调整精确
4、炉栅和灰盘一起转动出灰形式,其传动系统,不论是机械传动或液压传动,或无灰盘仅炉栅传动、带出渣机 出灰形式,都必须先进行无负荷试运转,运营平稳无噪音,然后加入相当于正常生产量和粒度 灰渣进行运营,必须达成出灰顺利,运转正常
5、工艺风机,加压风机要试运营,并测定其压力流量及电流值,测定成果必须符合该型号风机 示性曲线
6、生产净化煤气系统中电捕焦油器和电捕轻油器要进行空载通电试验,并测定其最高电压及最大电流值,是否达成设计值,如达不到,
