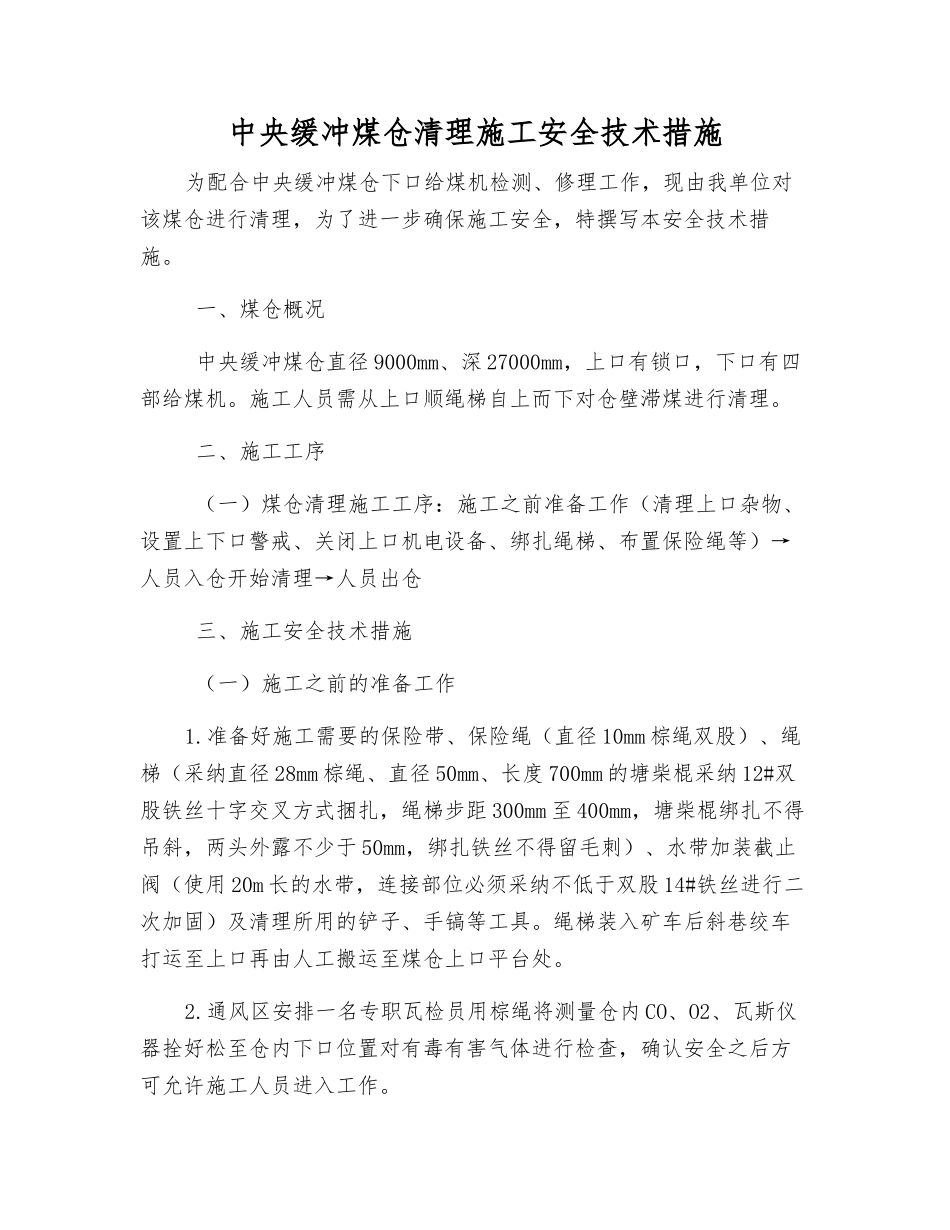

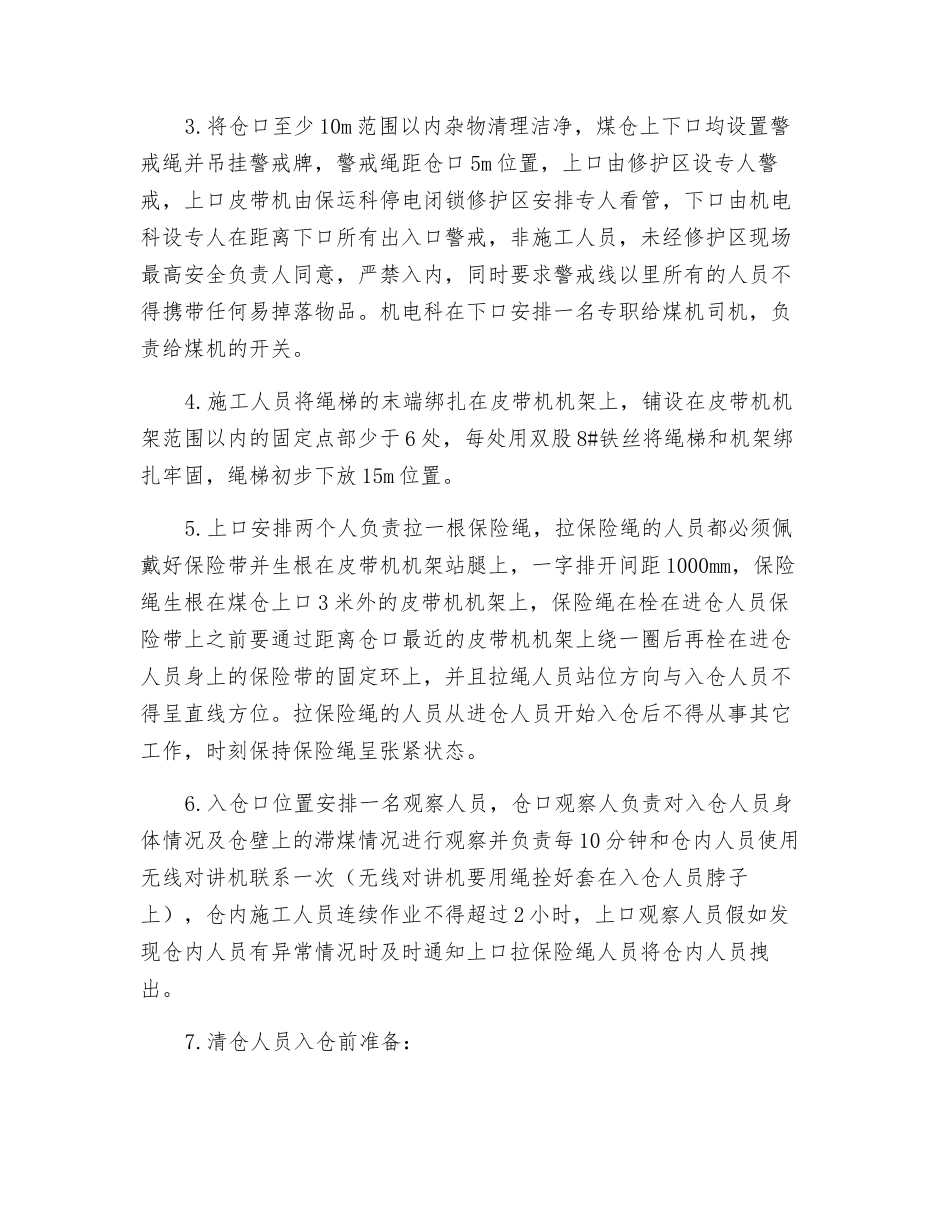

中央缓冲煤仓清理施工安全技术措施为配合中央缓冲煤仓下口给煤机检测、修理工作,现由我单位对该煤仓进行清理,为了进一步确保施工安全,特撰写本安全技术措施。 一、煤仓概况 中央缓冲煤仓直径 9000mm、深 27000mm,上口有锁口,下口有四部给煤机。施工人员需从上口顺绳梯自上而下对仓壁滞煤进行清理。 二、施工工序 (一)煤仓清理施工工序:施工之前准备工作(清理上口杂物、设置上下口警戒、关闭上口机电设备、绑扎绳梯、布置保险绳等)→人员入仓开始清理→人员出仓 三、施工安全技术措施 (一)施工之前的准备工作1.准备好施工需要的保险带、保险绳(直径 10mm 棕绳双股)、绳梯(采纳直径 28mm 棕绳、直径 50mm、长度 700mm 的塘柴棍采纳 12#双股铁丝十字交叉方式捆扎,绳梯步距 300mm 至 400mm,塘柴棍绑扎不得吊斜,两头外露不少于 50mm,绑扎铁丝不得留毛刺)、水带加装截止阀(使用 20m 长的水带,连接部位必须采纳不低于双股 14#铁丝进行二次加固)及清理所用的铲子、手镐等工具。绳梯装入矿车后斜巷绞车打运至上口再由人工搬运至煤仓上口平台处。2.通风区安排一名专职瓦检员用棕绳将测量仓内 CO、O2、瓦斯仪器拴好松至仓内下口位置对有毒有害气体进行检查,确认安全之后方可允许施工人员进入工作。3.将仓口至少 10m 范围以内杂物清理洁净,煤仓上下口均设置警戒绳并吊挂警戒牌,警戒绳距仓口 5m 位置,上口由修护区设专人警戒,上口皮带机由保运科停电闭锁修护区安排专人看管,下口由机电科设专人在距离下口所有出入口警戒,非施工人员,未经修护区现场最高安全负责人同意,严禁入内,同时要求警戒线以里所有的人员不得携带任何易掉落物品。机电科在下口安排一名专职给煤机司机,负责给煤机的开关。4.施工人员将绳梯的末端绑扎在皮带机机架上,铺设在皮带机机架范围以内的固定点部少于 6 处,每处用双股 8#铁丝将绳梯和机架绑扎牢固,绳梯初步下放 15m 位置。5.上口安排两个人负责拉一根保险绳,拉保险绳的人员都必须佩戴好保险带并生根在皮带机机架站腿上,一字排开间距 1000mm,保险绳生根在煤仓上口 3 米外的皮带机机架上,保险绳在栓在进仓人员保险带上之前要通过距离仓口最近的皮带机机架上绕一圈后再栓在进仓人员身上的保险带的固定环上,并且拉绳人员站位方向与入仓人员不得呈直线方位。拉保险绳的人员从进仓人员开始入仓后不得从事其它工作,时刻保持保险绳呈张紧状态。6.入仓口位置安排...
