中心路西侧道路整治工程

中心路西侧道路整治工程_第1页
1/9
中心路西侧道路整治工程_第2页
2/9
中心路西侧道路整治工程_第3页
3/9

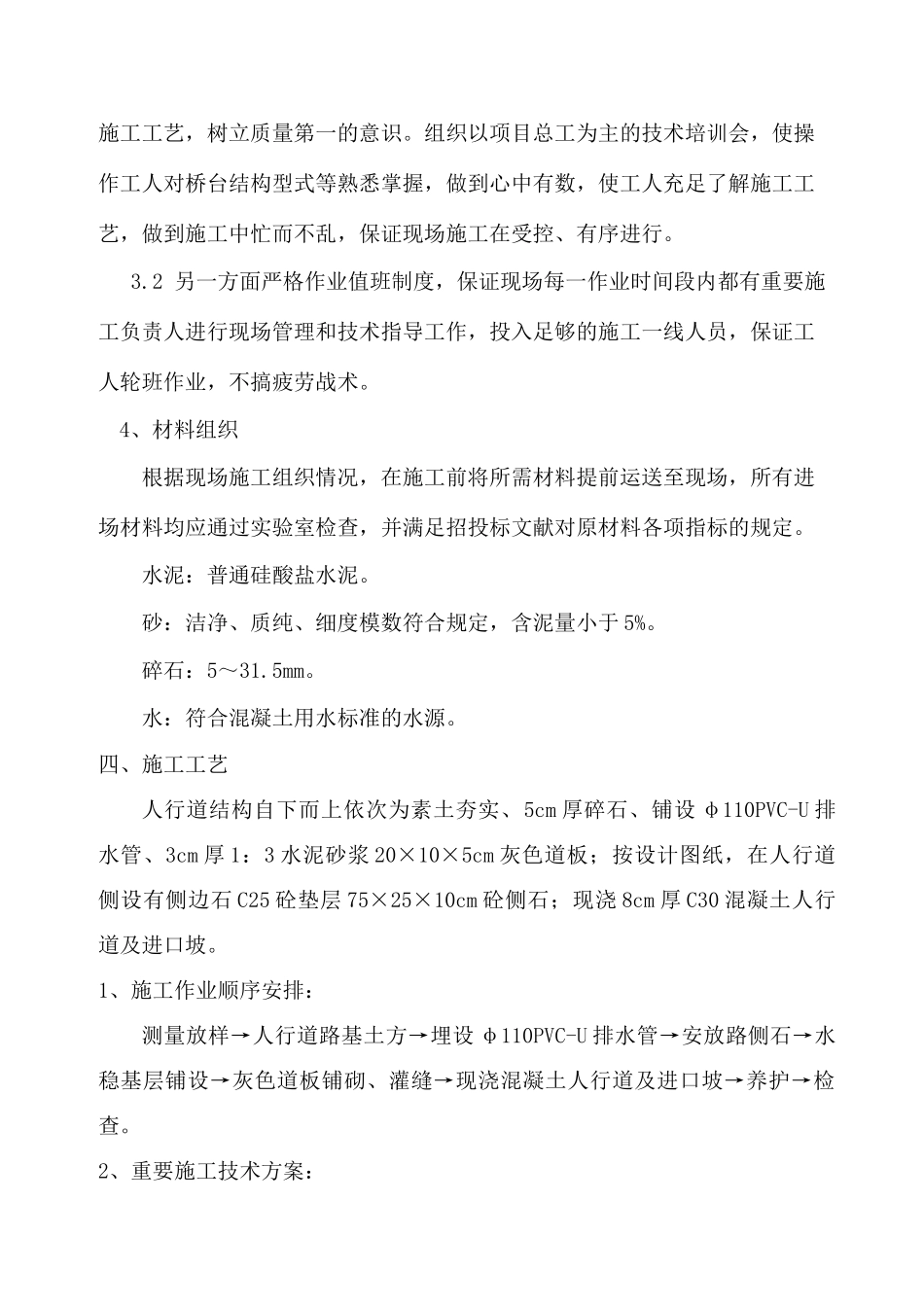

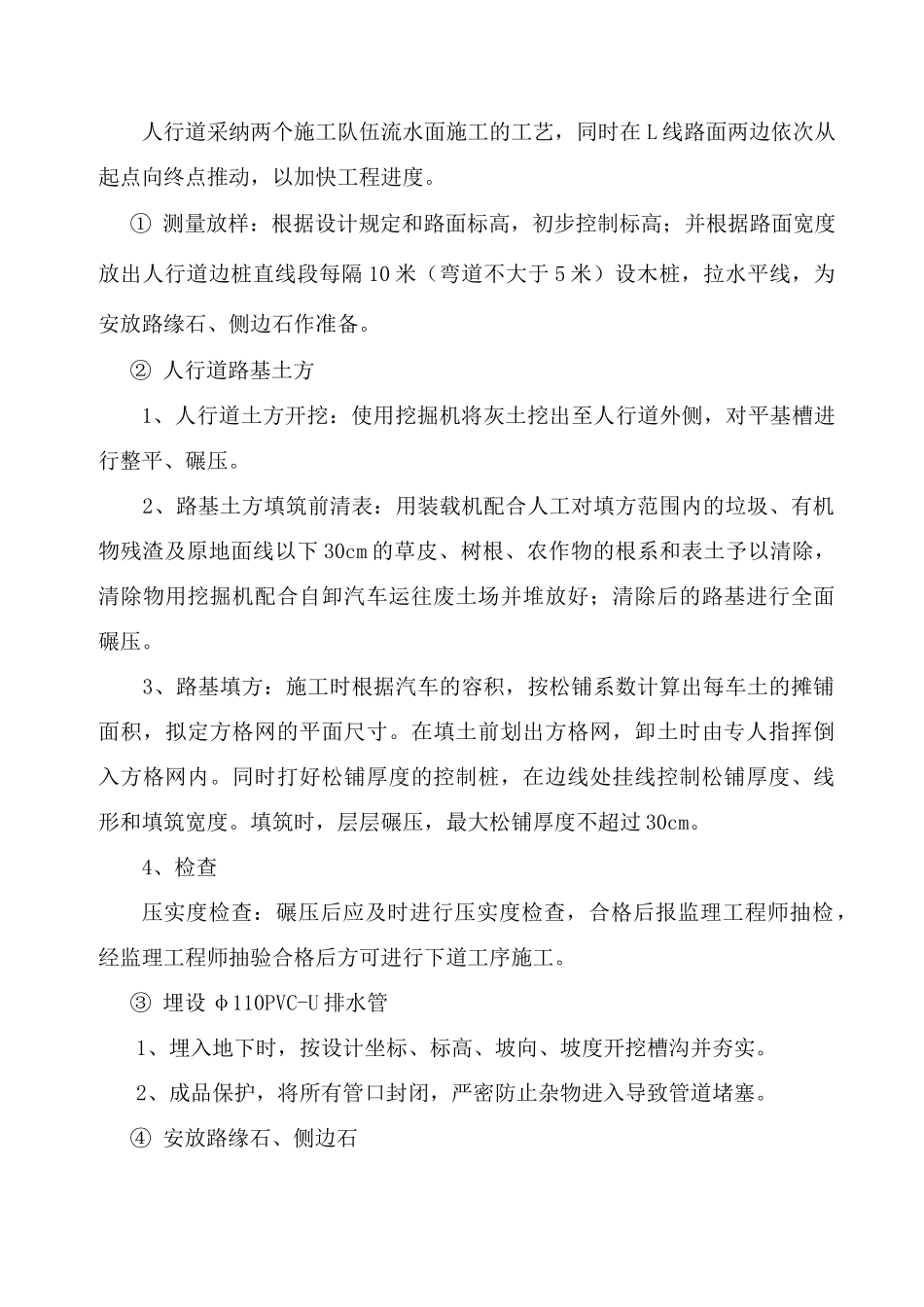

一、工程简介中心路西侧道路整治工程二、工期安排中心路西侧道路整治工程工期为 30 天(日历天)。三、施工准备1、技术准备1.1 由项目总工程师组织工程技术人员,各职能部门人员认真查看复核施工方案、施工设计图及工程相关的法律规范、规程、标准。组织编写专项实行性施工方案,经业主及监理审定批准后,下发至作业组,并向全体施工人员进行交底,使本方案作为工作的依据,指导工程施工。1.2 作好前期的测量工作,所使用仪器必须经检校合格后方能使用。测量成果必须准确,并通过复测检查,报审,保证万无一失。1.3 根据地勘等相关资料,对模板支架进行认真验算,保证工程质量和安全。1.4 作好施工预案,充足考虑也许发生的意外情况及应对措施。2、现场准备工作2.1 正式开工前一方面作好场地准备。2.2 施工场地接通水电、设立施工场地围栏、搭建临时工棚;进行导线点、水准点的复测,建立施工控制网。2.3 与相关部门及单位配合,探明施工区域内的各种地下管网(必要时采纳金属探测仪),告知业主尽快办理相关手续。3、人员组织3.1 一方面对所有参加施工的人员进行严格技术交底,使其充足掌握具体施工工艺,树立质量第一的意识。组织以项目总工为主的技术培训会,使操作工人对桥台结构型式等熟悉掌握,做到心中有数,使工人充足了解施工工艺,做到施工中忙而不乱,保证现场施工在受控、有序进行。3.2 另一方面严格作业值班制度,保证现场每一作业时间段内都有重要施工负责人进行现场管理和技术指导工作,投入足够的施工一线人员,保证工人轮班作业,不搞疲劳战术。4、材料组织根据现场施工组织情况,在施工前将所需材料提前运送至现场,所有进场材料均应通过实验室检查,并满足招投标文献对原材料各项指标的规定。水泥:普通硅酸盐水泥。砂:洁净、质纯、细度模数符合规定,含泥量小于 5%。碎石:5~31.5mm。水:符合混凝土用水标准的水源。四、施工工艺人行道结构自下而上依次为素土夯实、5cm 厚碎石、铺设 φ110PVC-U 排水管、3cm 厚 1:3 水泥砂浆 20×10×5cm 灰色道板;按设计图纸,在人行道侧设有侧边石 C25 砼垫层 75×25×10cm 砼侧石;现浇 8cm 厚 C30 混凝土人行道及进口坡。1、施工作业顺序安排:测量放样→人行道路基土方→埋设 φ110PVC-U 排水管→安放路侧石→水稳基层铺设→灰色道板铺砌、灌缝→现浇混凝土人行道及进口坡→养护→检查。2、重要施工技术方案:人行道采纳两个施工队伍流水面施工的工艺,...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

中心路西侧道路整治工程

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
