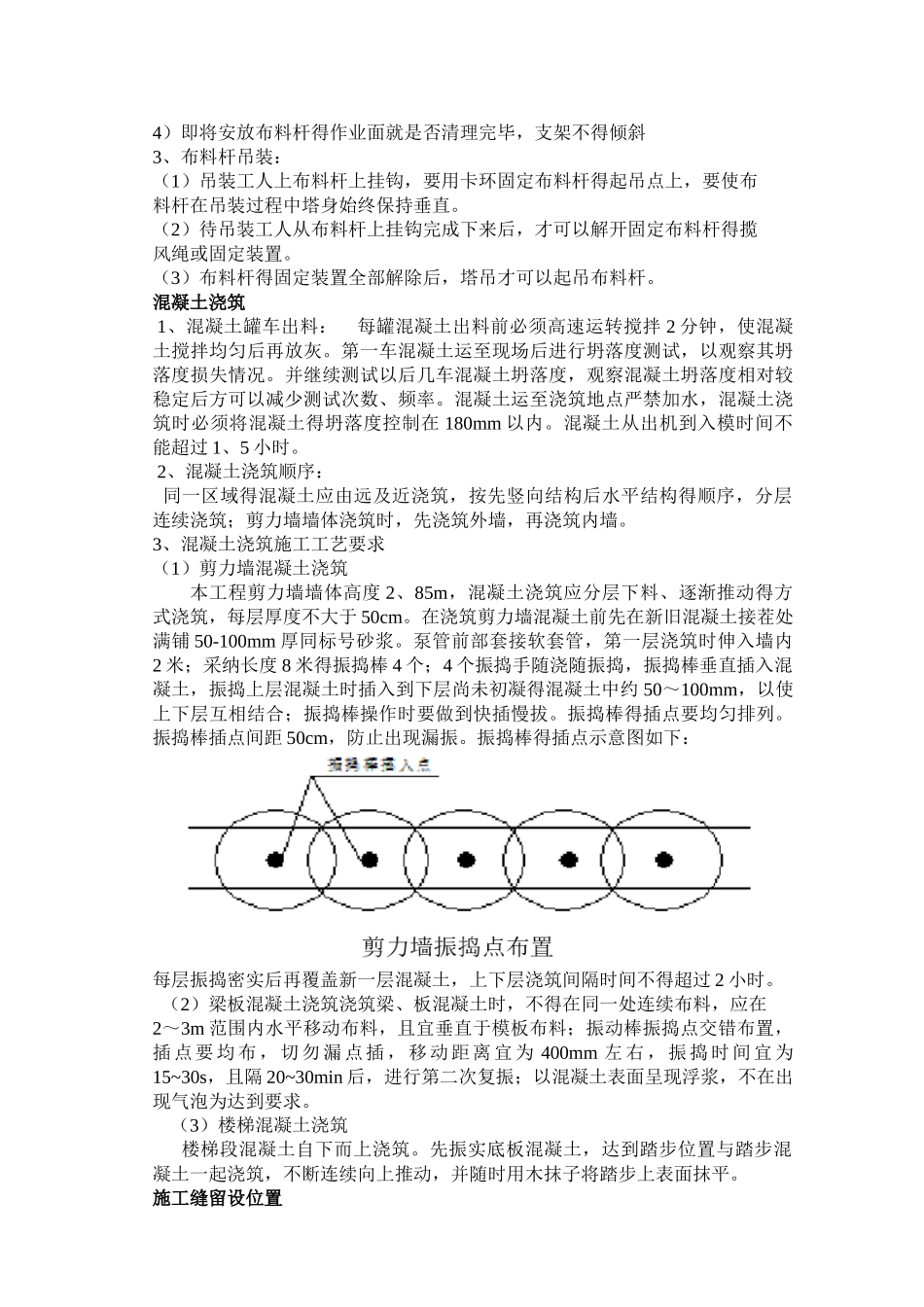

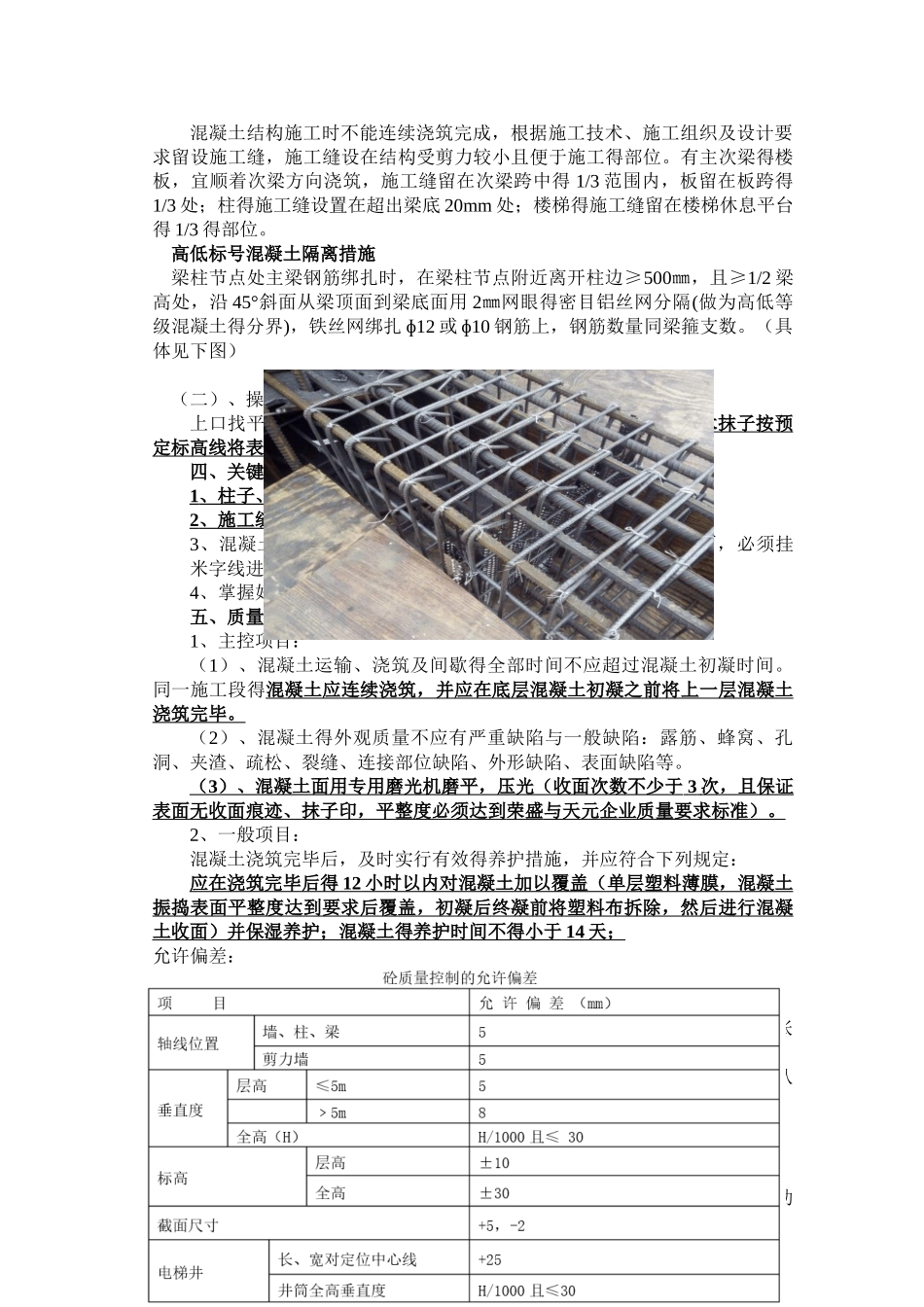

交底内容:一、设计要求本工程所用混凝土全部采纳商品混凝土
10#、11#、12#混凝土标号如下:11#、12#楼人防区域顶板为抗渗 P6 混凝土
二、所用材料品种、规格与质量要求采纳泵送商品混凝土
三、操作规程要点、施工工艺要求、工序搭接要求 浇筑前得检查 1) 模板得标高、位置与构件得截面尺寸就是否与设计符合;2) 所安装得模板支撑体系就是否稳定,支撑与模板得固定就是否可靠;模板得紧密程度;钢筋与预埋件得规格、数量、安装位置及构件接点连接焊缝,就是否与设计符合
在浇筑混凝土前,模板内得垃圾、木片、刨花、锯屑、泥土与钢筋上得油污、铁皮等杂物通过留清扫孔冲刷与用吸尘器吸取来清除洁净
3) 木模板应浇水加以润湿,但不能留有积水,木模板中尚未封闭得缝隙应封严,以防漏浆
泵管铺设泵管管路布置原则:与各施工区域距离尽可能短、弯头尽可能少,管路连接要牢固、稳定,各管卡不得与地面或支撑物接触,管卡在水平方向距离支撑物>100mm,竖直方向距离地面>100mm,接头密封严密(橡胶垫圈不能少)
1、泵机出口得水平管用钢管搭设支架支撑,运输到浇筑层得立管亦采纳钢管搭设支架支撑
在转向弯头处将泵管固定牢固
浇筑层得水平管采纳铁马凳作水平支撑,每节泵管采纳两个铁马凳支撑,支撑点设在泵管接头处得两侧,距离接头不大于 500mm
2、布料杆检查布料杆每次使用前都要对其进行检查,合格后方可使用
检查得内容包括: 1)布料杆机具结构得检查:布料杆每次使用前要对其本身结构得紧固件、杆内混凝土输送管管卡子插销就是否脱出或折断;检查输送管得磨损量,壁厚小于 3、1mm 时,应及时更换;检查其连接就是否紧固安全可靠
脚腿活动支承处应检查螺栓紧固力;布料杆得配重就是否符合要求
2)布料杆机具安全装置得检查:布料杆每次使用前要对其安全装置进行检查,四跟揽风绳及配件就是否齐全有效
3)检查脚手板使用 50 厚松木
