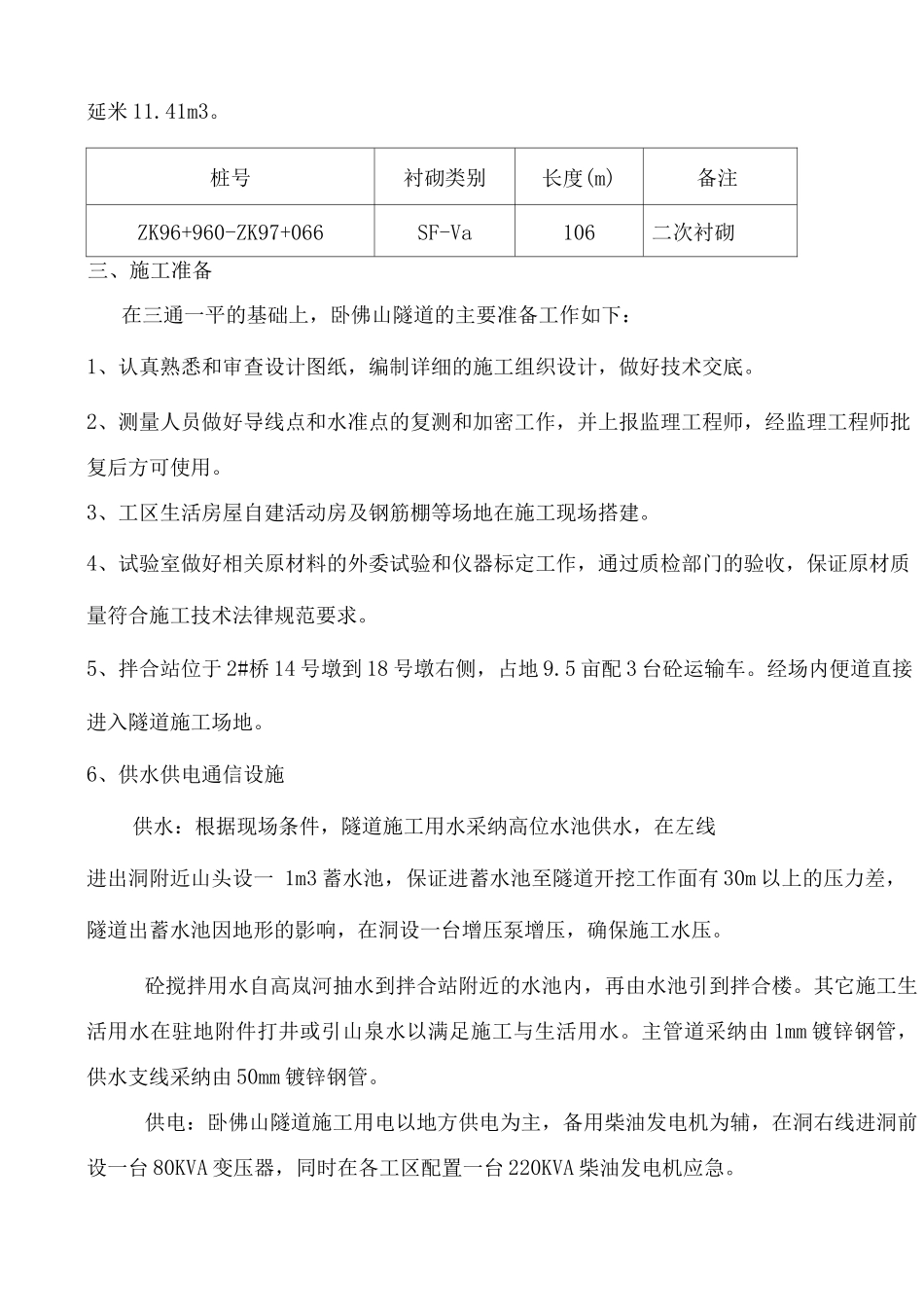

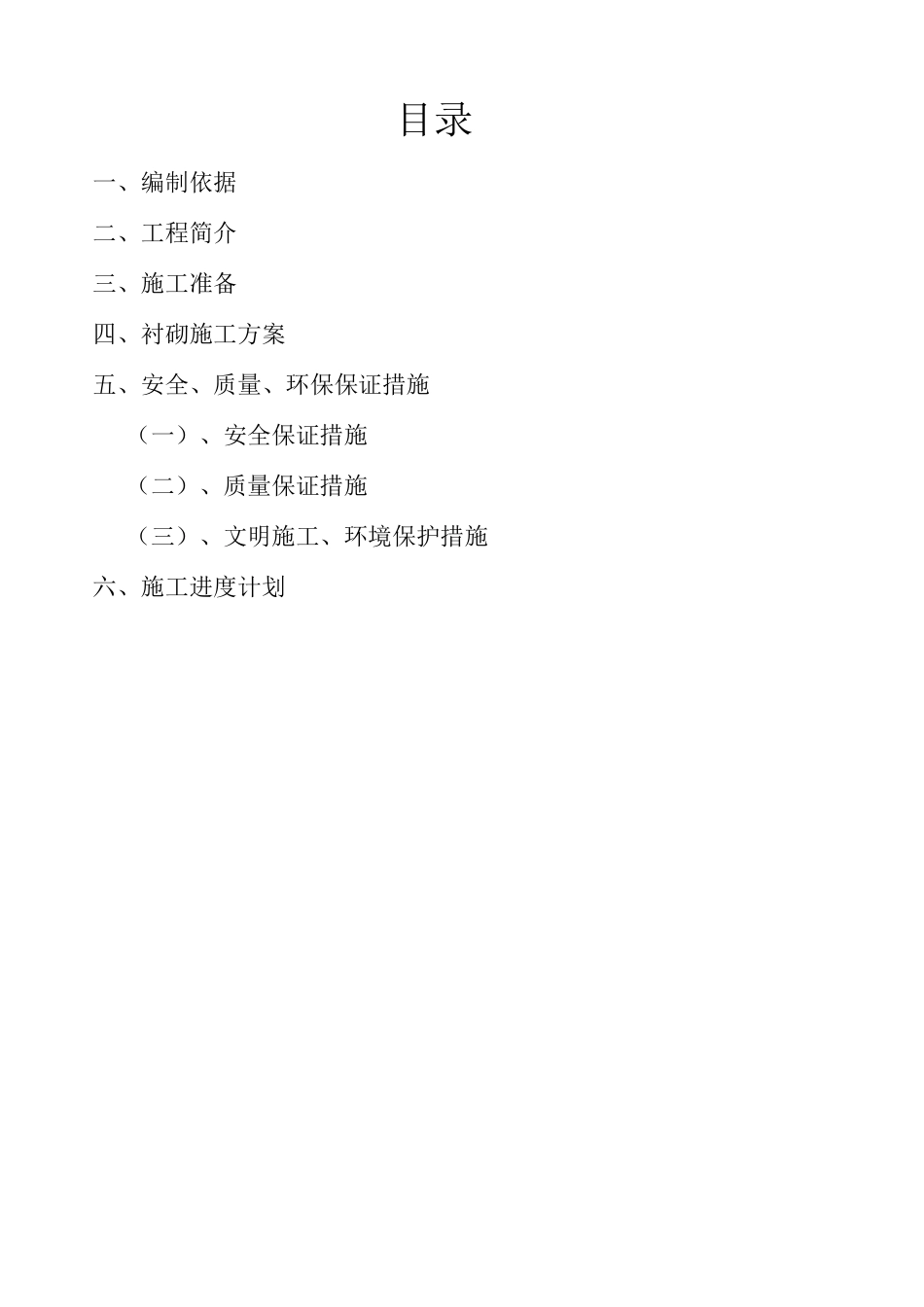

目录一、编制依据二、工程简介三、施工准备四、衬砌施工方案五、安全、质量、环保保证措施(一)、安全保证措施(二)、质量保证措施(三)、文明施工、环境保护措施六、施工进度计划卧佛山隧道左洞 ZK96+960~ZK97+066 砼衬砌工程技术方案一、编制依据1、湖北省宜昌至巴东(鄂渝界)公路第 IIL16.E 册(二分册)隧道两阶段施工图设计2、《公路隧道施工技术法律规范》(JTG 60-29 )《公路工程质量检验评定标准》(JTG F80M-24 )3、施工现场根据实际情况及有关文件要求二、工程简介宜巴高速公路 16 合同段卧佛山隧道位于水月寺镇高岚村西侧,为分离式隧道。左线进桩号为 ZK96+798,设计标高为 435.738 米,出桩号 ZK101+250,设计标高为 341.906米,长 4452m,纵坡采纳-2.1%。隧道岩层类别分为 II、III、IV、V 级围岩,按新奥法原理组织现代化施工,通过监测反馈来验证或修改支护参数,严格按施工程序指挥组织生产。在生产安排上,以隧道掘进为主线,根据设计图纸和现场的水文地质情况合理确定开挖步骤、循环进尺、开挖方案、初期支护型式,并保持各开挖工序相互衔接,同时积极安排防水、二次衬砌跟进平行作业。隧道所处区域地貌属构造剥蚀溶蚀层状低中峰岭地貌单元,地形起伏大,山顶最大高程 1415m,隧道路线所经地段标高在 350-1395m 之间,相对高差约 1045m 山势陡峭险峻,洞身段所处山体难以攀爬,山体坡面部分区域基岩裸露,岩溶较为发育,可见地上溶洞多处,区内沟谷多呈 V 型峡谷,冲沟多呈北东向发育,冲沟内基岩裸露,局部堆积有碎、块石。隧道进出段所处山坡坡度较陡,山体植被较发育,崩坡积碎、块石土厚度大。隧道设计建筑界限:行车道净 宽( 0.5+2*3.75+0.75),净高 5 米,检修道净宽为0.75+0.75 米,检修道净高为 2.5 米。卧佛山隧道左线 ZK96+960~ZK97+066 为 IVa 级衬砌 106 米,二次衬砌 C25 防水砼每延米 11.41m3。桩号衬砌类别长度(m)备注ZK96+960-ZK97+066SF-Va106二次衬砌三、施工准备在三通一平的基础上,卧佛山隧道的主要准备工作如下:1、认真熟悉和审查设计图纸,编制详细的施工组织设计,做好技术交底。2、测量人员做好导线点和水准点的复测和加密工作,并上报监理工程师,经监理工程师批复后方可使用。3、工区生活房屋自建活动房及钢筋棚等场地在施工现场搭建。4、试验室做好相关原材料的外委试验和仪器标定工作,通过质检部门的验收,保证原材质量符合施工技术法律规范要求。5、拌合...
