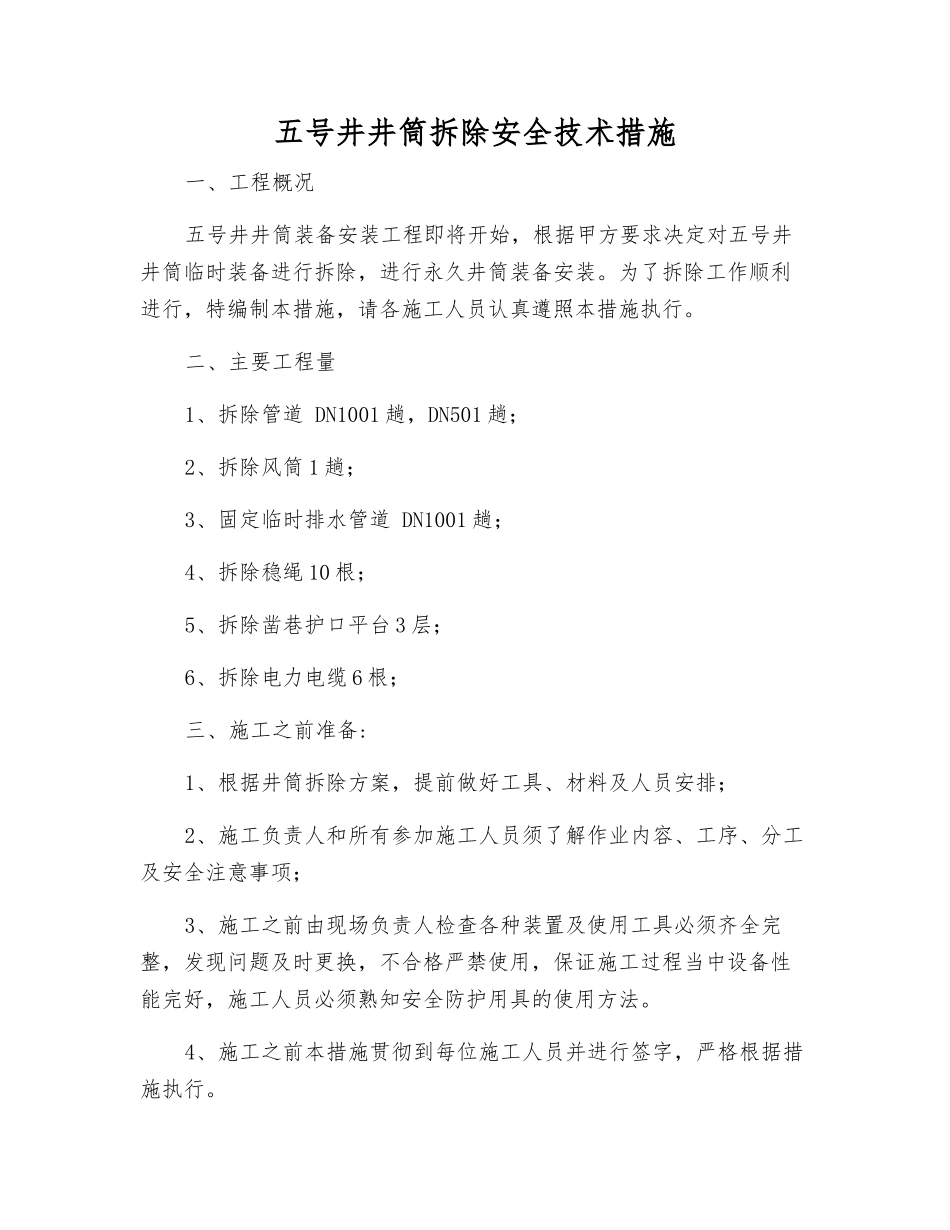

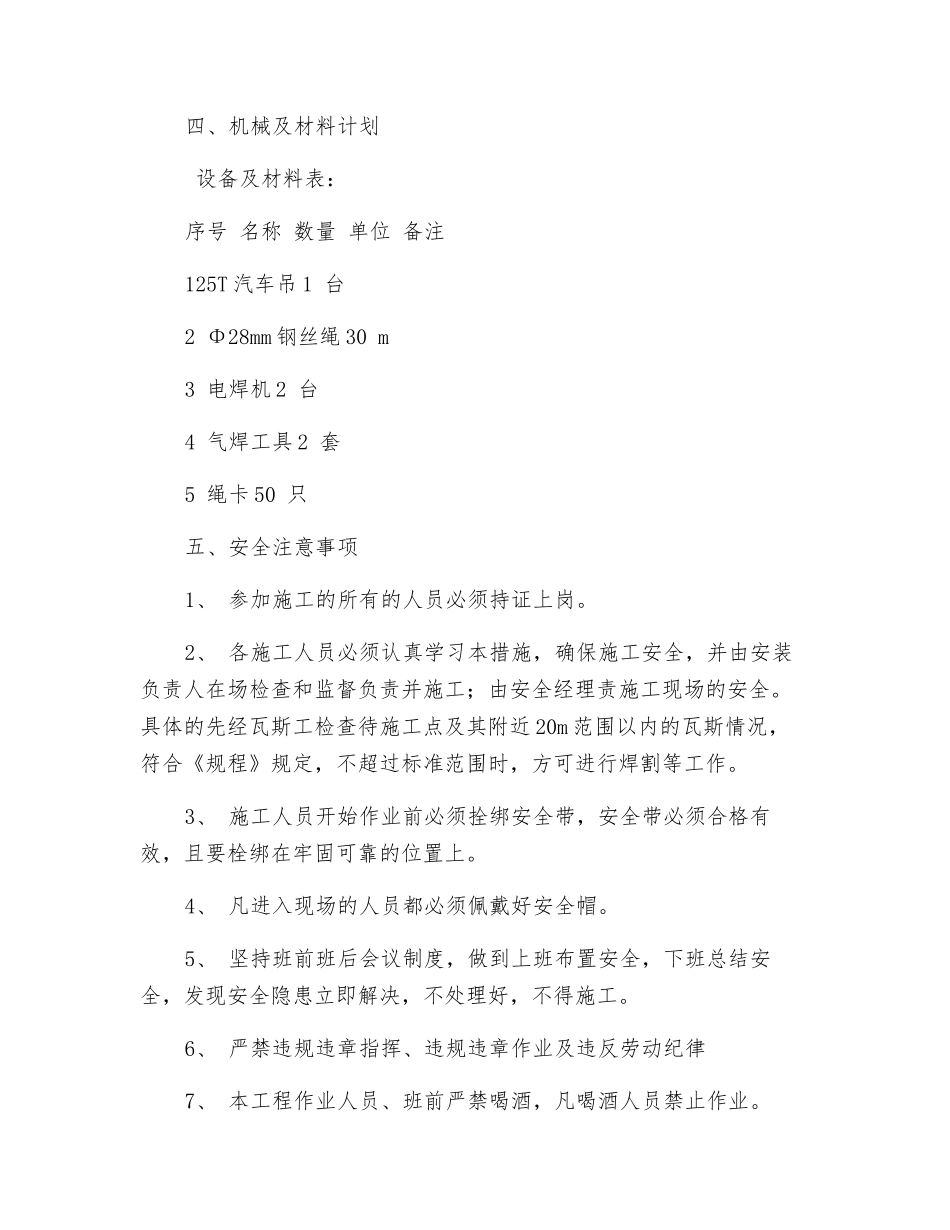

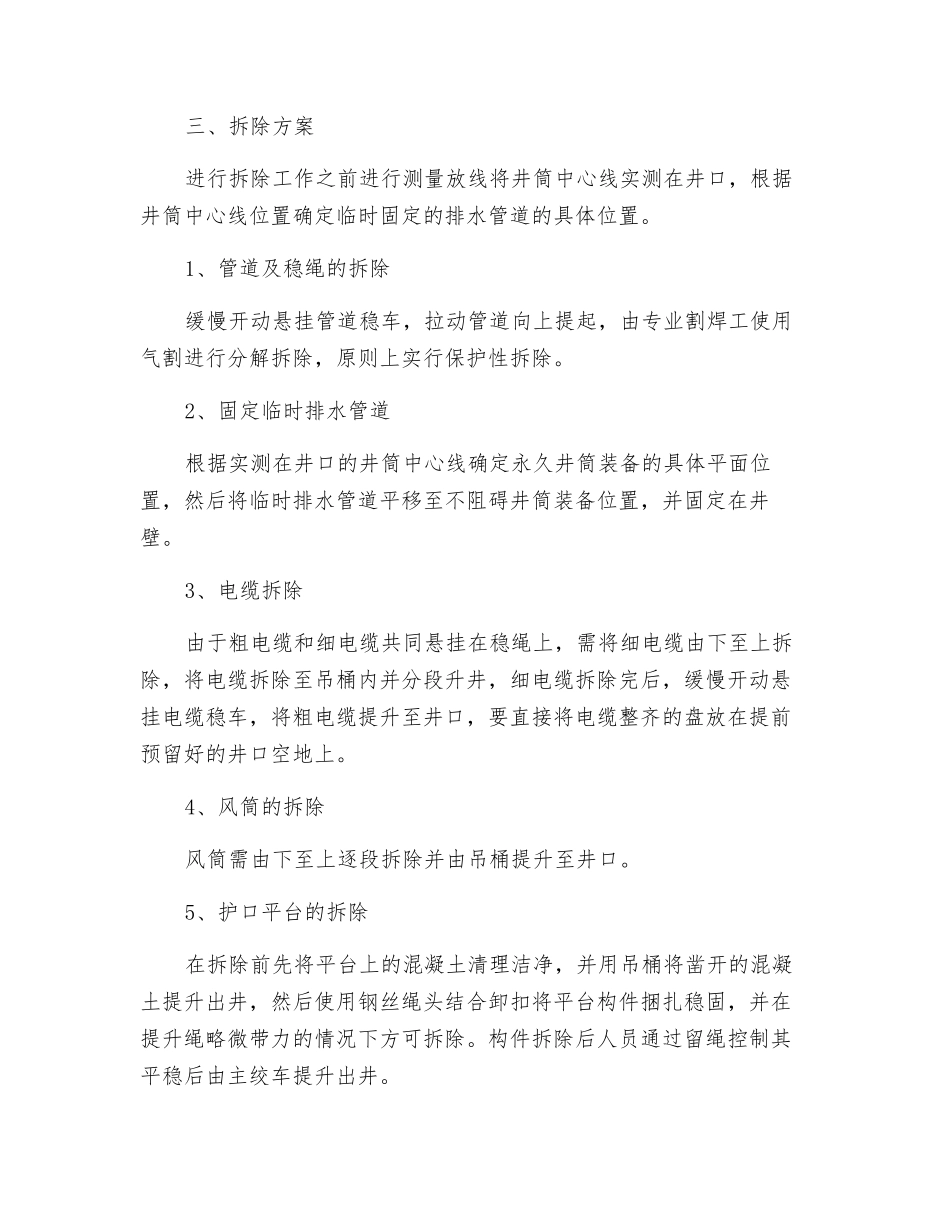

五号井井筒拆除安全技术措施一、工程概况五号井井筒装备安装工程即将开始,根据甲方要求决定对五号井井筒临时装备进行拆除,进行永久井筒装备安装。为了拆除工作顺利进行,特编制本措施,请各施工人员认真遵照本措施执行。二、主要工程量1、拆除管道 DN1001 趟,DN501 趟;2、拆除风筒 1 趟;3、固定临时排水管道 DN1001 趟;4、拆除稳绳 10 根;5、拆除凿巷护口平台 3 层;6、拆除电力电缆 6 根;三、施工之前准备:1、根据井筒拆除方案,提前做好工具、材料及人员安排;2、施工负责人和所有参加施工人员须了解作业内容、工序、分工及安全注意事项;3、施工之前由现场负责人检查各种装置及使用工具必须齐全完整,发现问题及时更换,不合格严禁使用,保证施工过程当中设备性能完好,施工人员必须熟知安全防护用具的使用方法。4、施工之前本措施贯彻到每位施工人员并进行签字,严格根据措施执行。三、拆除方案进行拆除工作之前进行测量放线将井筒中心线实测在井口,根据井筒中心线位置确定临时固定的排水管道的具体位置。1、管道及稳绳的拆除缓慢开动悬挂管道稳车,拉动管道向上提起,由专业割焊工使用气割进行分解拆除,原则上实行保护性拆除。2、固定临时排水管道根据实测在井口的井筒中心线确定永久井筒装备的具体平面位置,然后将临时排水管道平移至不阻碍井筒装备位置,并固定在井壁。3、电缆拆除由于粗电缆和细电缆共同悬挂在稳绳上,需将细电缆由下至上拆除,将电缆拆除至吊桶内并分段升井,细电缆拆除完后,缓慢开动悬挂电缆稳车,将粗电缆提升至井口,要直接将电缆整齐的盘放在提前预留好的井口空地上。4、风筒的拆除风筒需由下至上逐段拆除并由吊桶提升至井口。5、护口平台的拆除在拆除前先将平台上的混凝土清理洁净,并用吊桶将凿开的混凝土提升出井,然后使用钢丝绳头结合卸扣将平台构件捆扎稳固,并在提升绳略微带力的情况下方可拆除。构件拆除后人员通过留绳控制其平稳后由主绞车提升出井。四、机械及材料计划 设备及材料表:序号 名称 数量 单位 备注125T 汽车吊 1 台2 Φ28mm 钢丝绳 30 m3 电焊机 2 台4 气焊工具 2 套5 绳卡 50 只五、安全注意事项1、 参加施工的所有的人员必须持证上岗。2、 各施工人员必须认真学习本措施,确保施工安全,并由安装负责人在场检查和监督负责并施工;由安全经理责施工现场的安全。具体的先经瓦斯工检查待施工点及其附近 20m 范围以内的瓦斯情况,符合《规程》...
