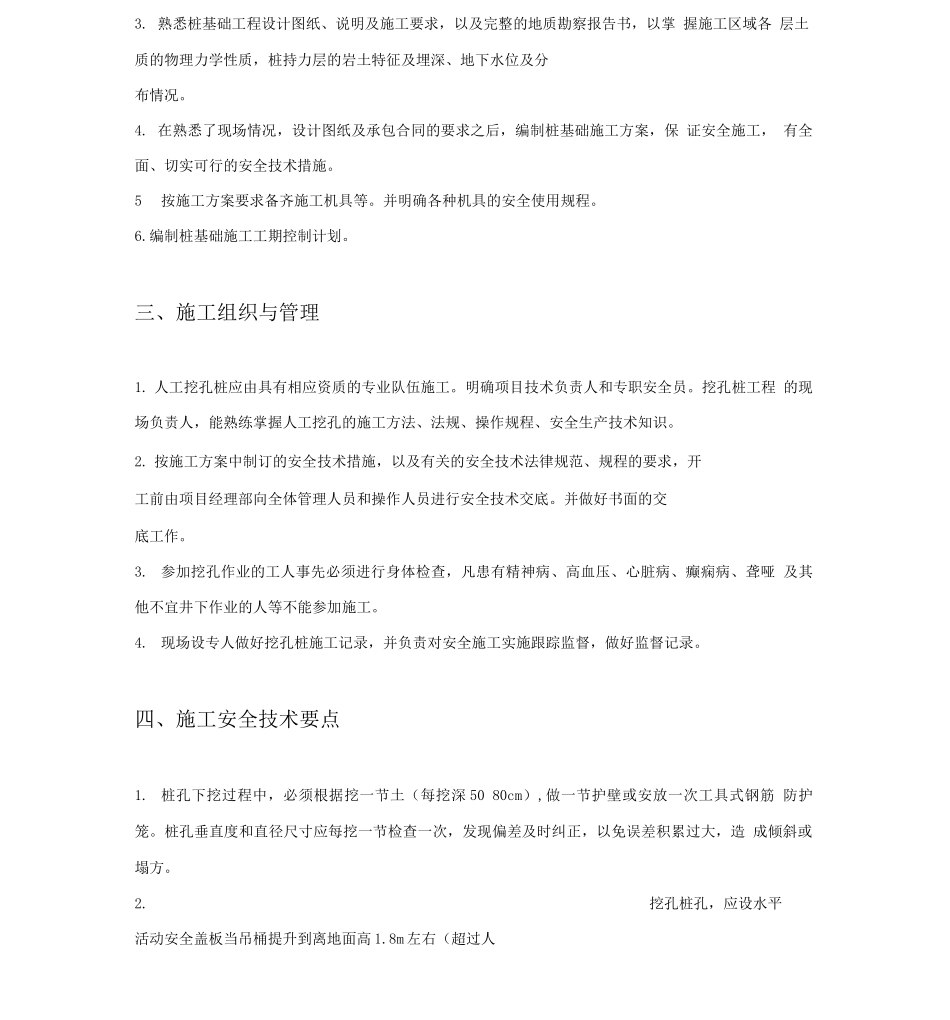

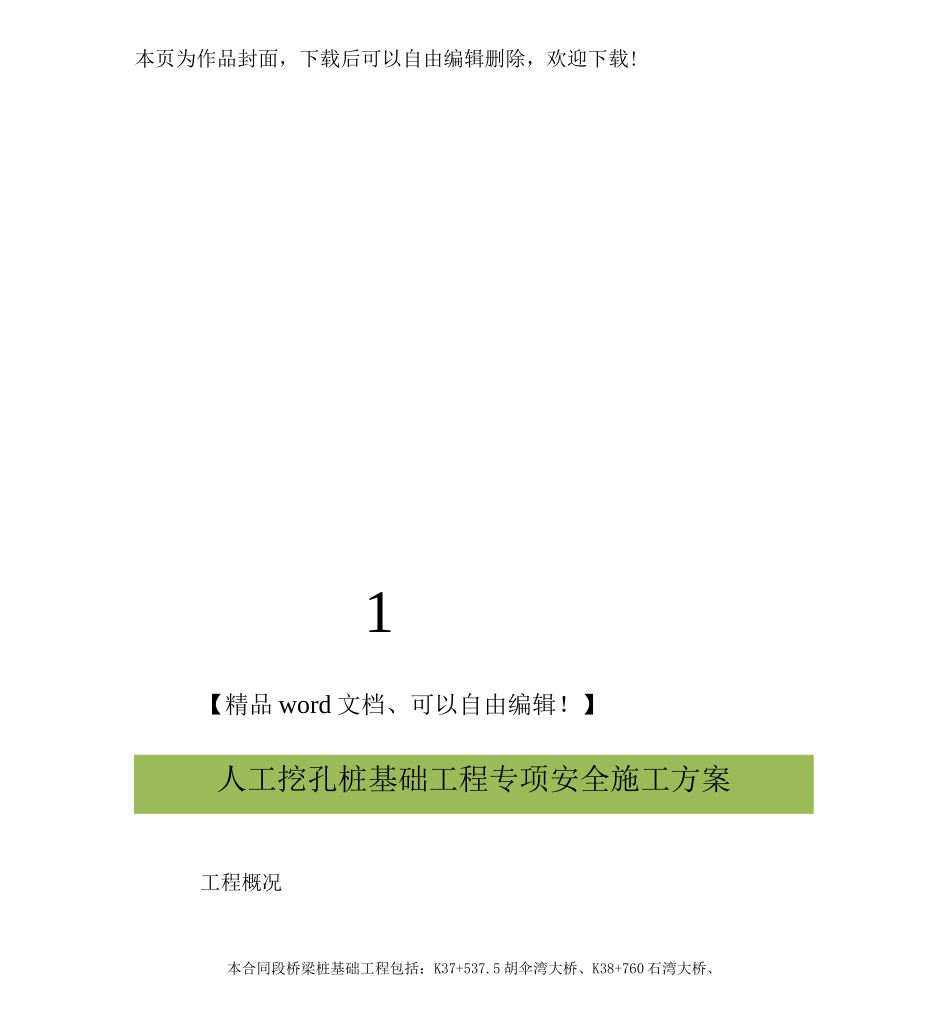

】人工挖孔桩基础工程专项安全施工方案工程概况本合同段桥梁桩基础工程包括:K37+537
5 胡伞湾大桥、K38+760 石湾大桥、K39+765 葛麻湾大桥、K40+360 梅塘湾大桥、K40+930 张家山水库大桥、K41+675 铁匠湾大桥、K42+608 冯家径中桥、K43+133 茅屋中桥、K43+480 中桥、匝 ZK0+634
8 中桥、匝 YK0+265
1 中桥、匝 ZK0+297
5 中桥、匝 YK0+624

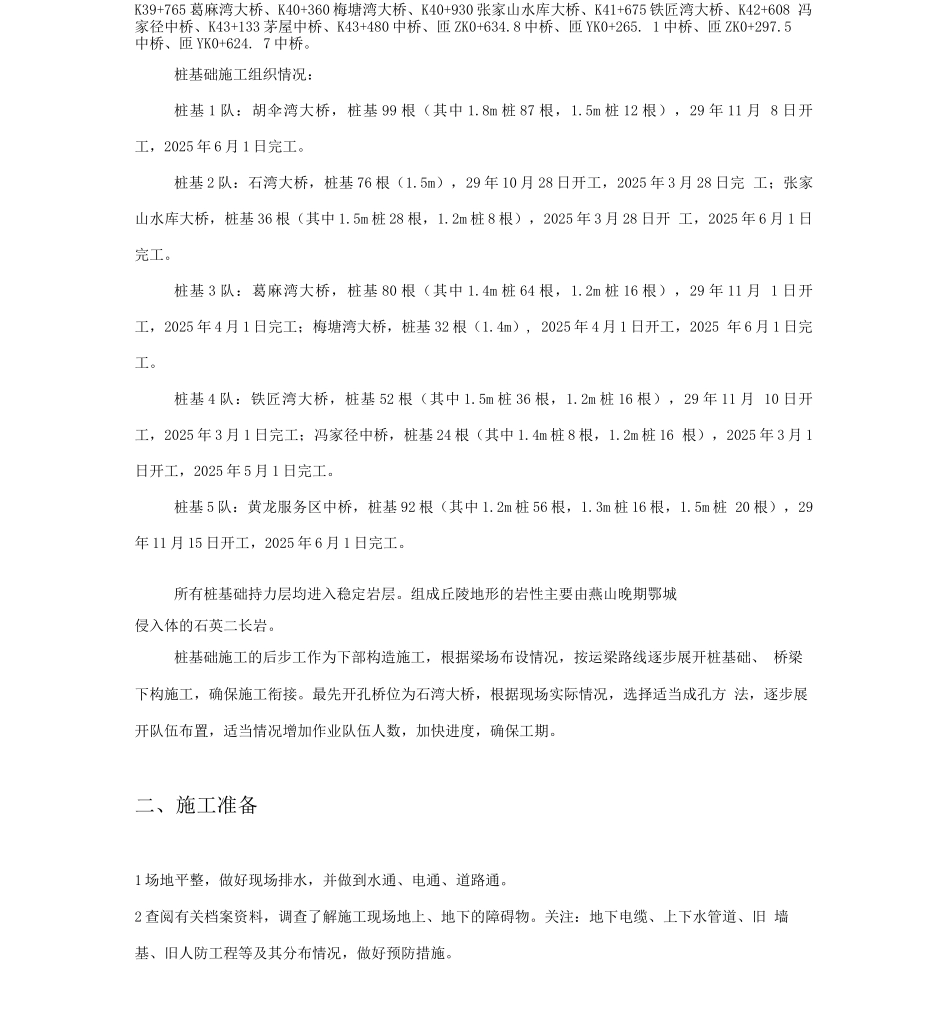

桩基础施工组织情况:桩基 1 队:胡伞湾大桥,桩基 99 根(其中 1
8m 桩 87 根,1
5m 桩 12 根),29 年 11 月 8 日开工,2025 年 6 月 1 日完工
桩基 2 队:石湾大桥,桩基 76 根(1
5m),29 年 10 月 28 日开工,2025 年 3 月 28 日完 工;张家山水库大桥,桩基 36 根(其中 1
5m 桩 28 根,1
2m 桩 8 根),2025 年 3 月 28 日开 工,2025 年 6 月 1 日完工
桩基 3 队:葛麻湾大桥,桩基 80 根(其中 1
4m 桩 64 根,1
2m 桩 16 根),29 年 11 月 1 日开工,2025 年 4 月 1 日完工;梅塘湾大桥,桩基 32 根(1
4m), 2025 年 4 月 1 日开工,2025 年 6 月 1 日完工
桩基 4 队:铁匠湾大桥,桩基 52 根(其中 1
5m 桩 36 根,1
2m 桩 16 根),29 年 11 月 10 日开工,2025 年 3 月 1 日完工;冯家径中桥,桩基 24 根(其中 1
4m 桩 8 根,1
2m 桩 16 根),2025 年 3 月 1日开工,2025 年 5 月 1 日完工
