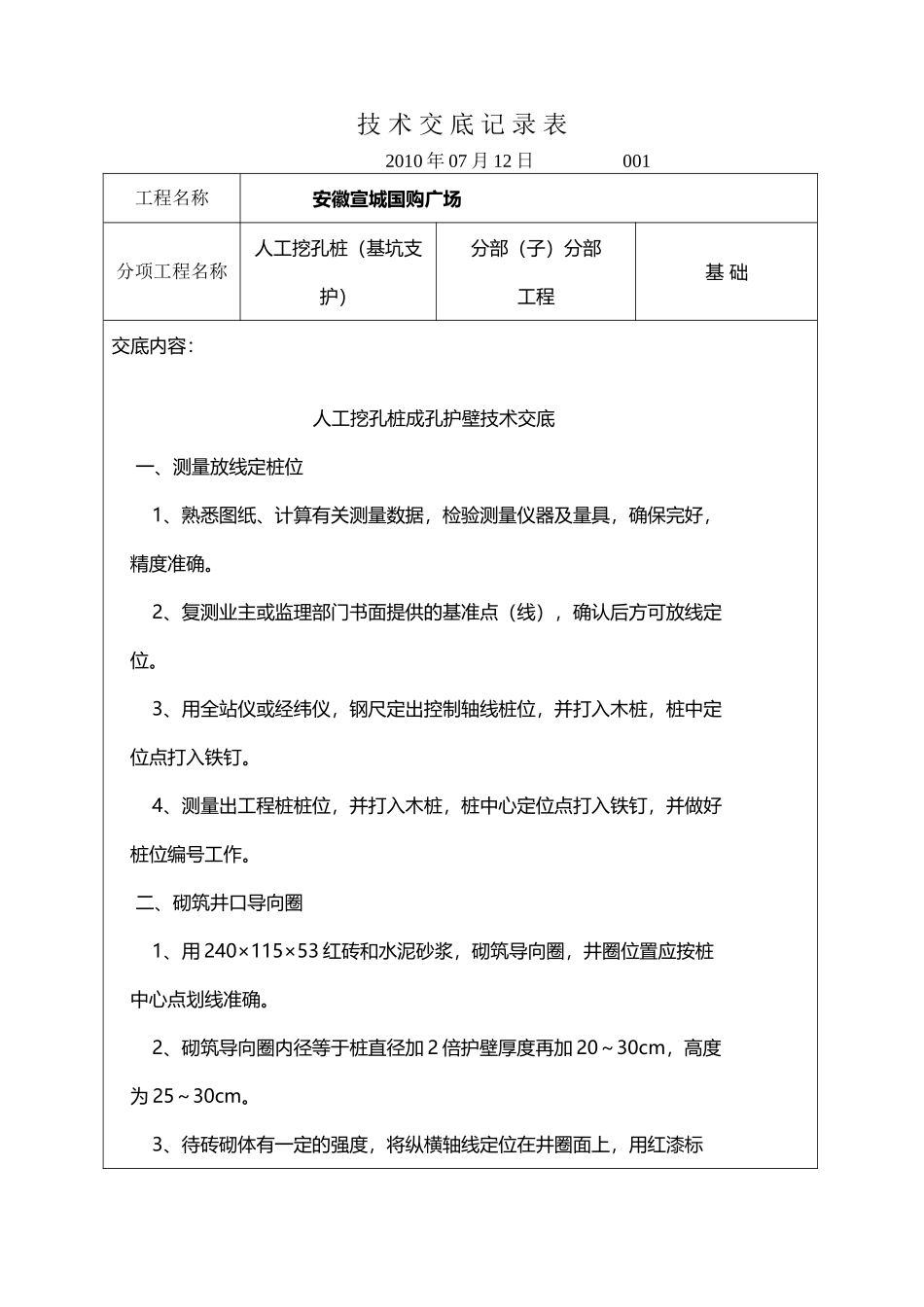

技 术 交 底 记 录 表 2010 年 07 月 12 日001工程名称安徽宣城国购广场分项工程名称人工挖孔桩(基坑支护)分部(子)分部工程基 础交底内容: 人工挖孔桩成孔护壁技术交底 一、测量放线定桩位 1、熟悉图纸、计算有关测量数据,检验测量仪器及量具,确保完好,精度准确
2、复测业主或监理部门书面提供的基准点(线),确认后方可放线定位
3、用全站仪或经纬仪,钢尺定出控制轴线桩位,并打入木桩,桩中定位点打入铁钉
4、测量出工程桩桩位,并打入木桩,桩中心定位点打入铁钉,并做好桩位编号工作
二、砌筑井口导向圈 1、用 240×115×53 红砖和水泥砂浆,砌筑导向圈,井圈位置应按桩中心点划线准确
2、砌筑导向圈内径等于桩直径加 2 倍护壁厚度再加 20~30cm,高度为 25~30cm
3、待砖砌体有一定的强度,将纵横轴线定位在井圈面上,用红漆标注,按东、西、南、北各打入一根铁钉成正交
供检查桩孔中心垂直度用

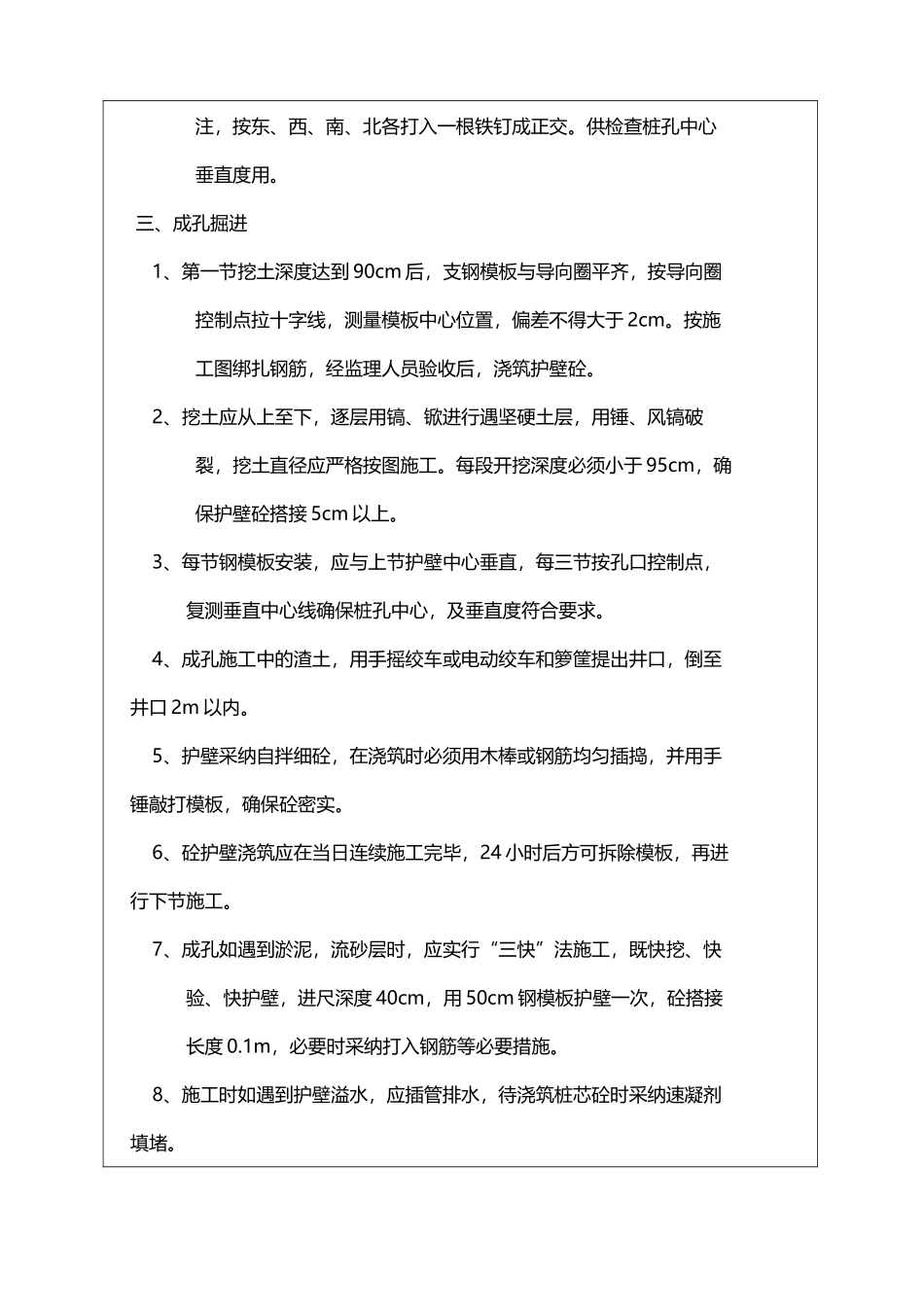

三、成孔掘进 1、第一节挖土深度达到 90cm 后,支钢模板与导向圈平齐,按导向圈控制点拉十字线,测量模板中心位置,偏差不得大于 2cm
按施工图绑扎钢筋,经监理人员验收后,浇筑护壁砼
2、挖土应从上至下,逐层用镐、锨进行遇坚硬土层,用锤、风镐破裂,挖土直径应严格按图施工
每段开挖深度必须小于 95cm,确保护壁砼搭接 5cm 以上
3、每节钢模板安装,应与上节护壁中心垂直,每三节按孔口控制点,复测垂直中心线确保桩孔中心,及垂直度符合要求
4、成孔施工中的渣土,用手摇绞车或电动绞车和箩筐提出井口,倒至井口 2m 以内
5、护壁采纳自拌细砼,在浇筑时必须用木棒或钢筋均匀插捣,并用手锤敲打模板,确保砼密实
6、砼护壁浇筑
