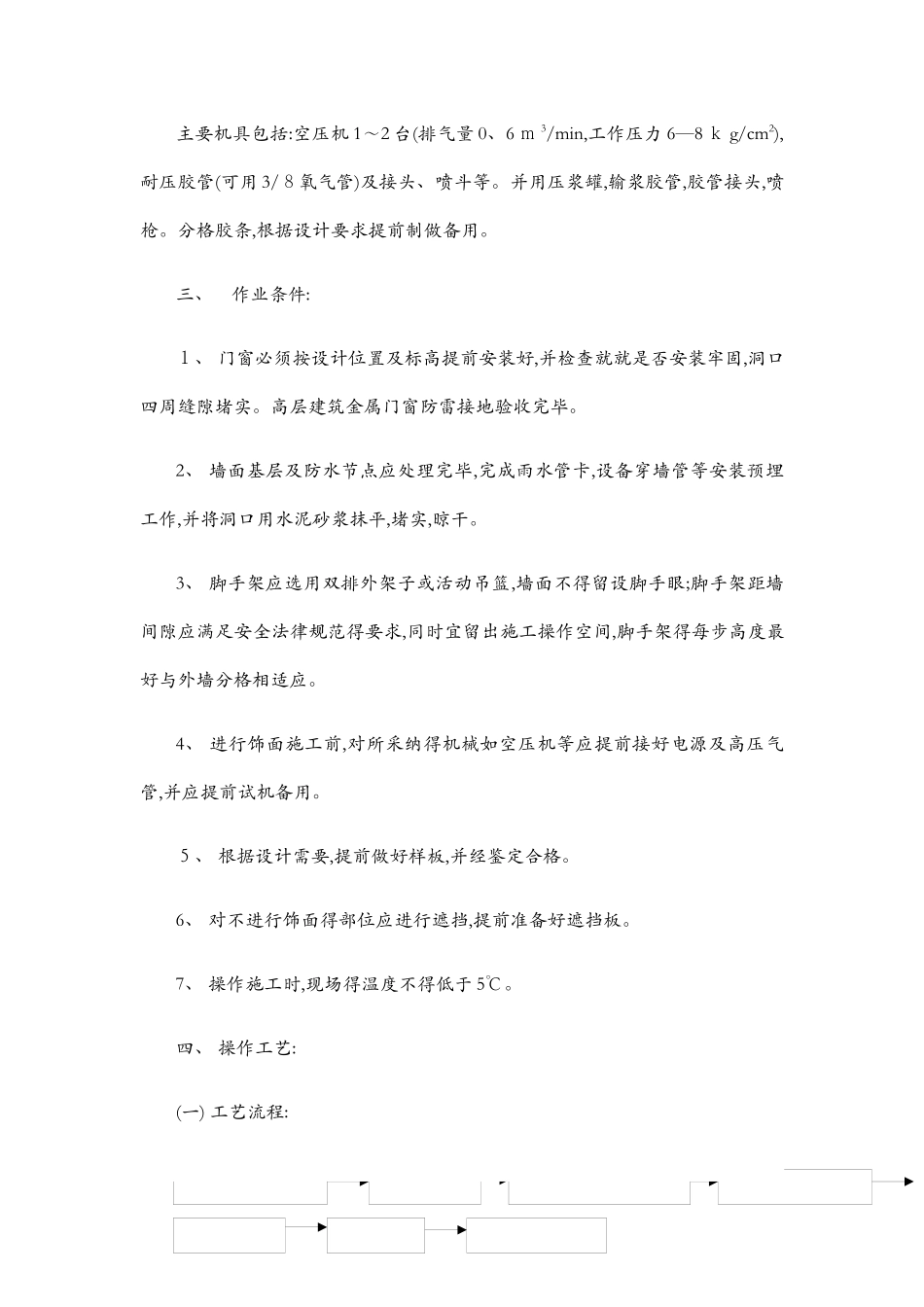

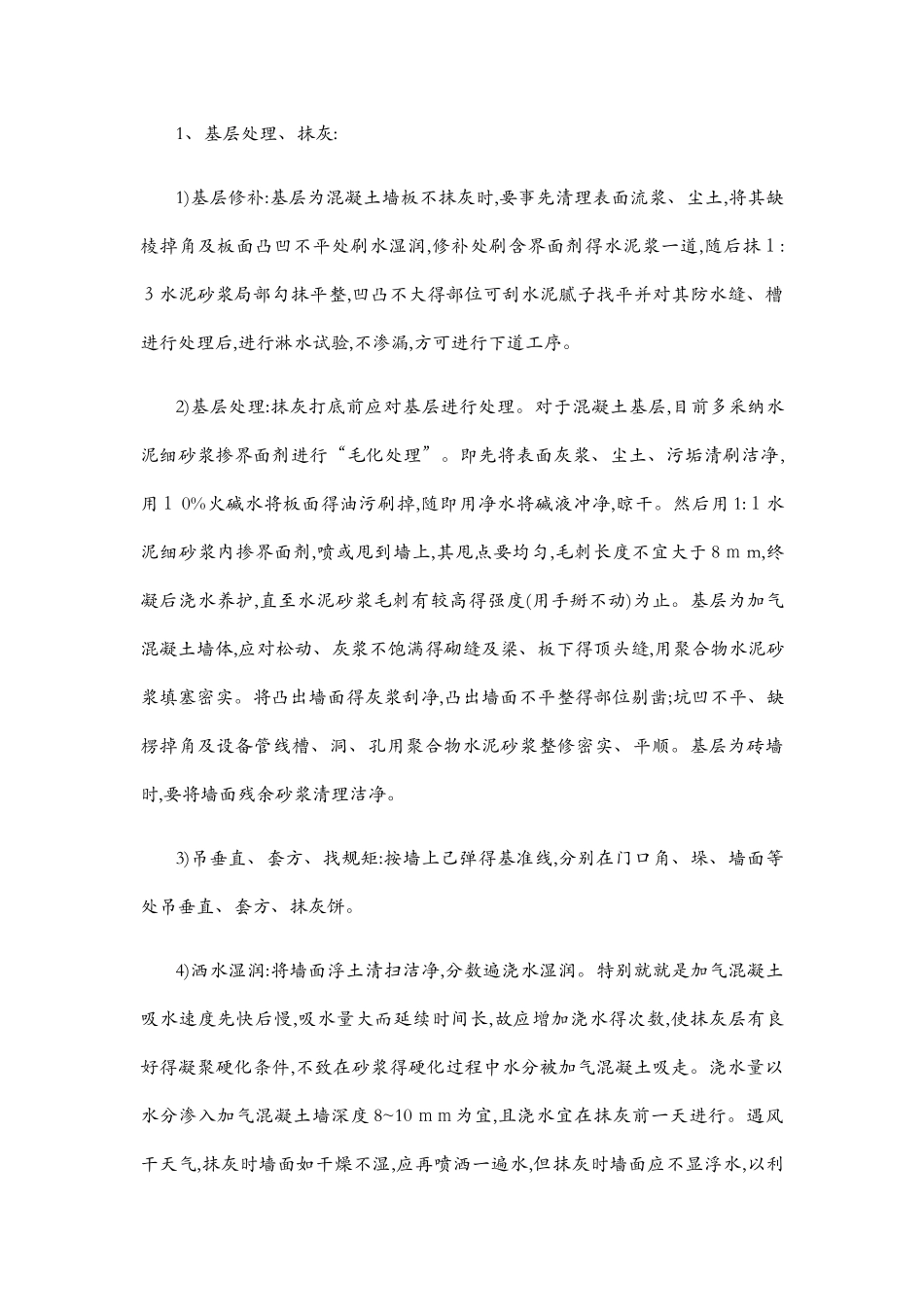

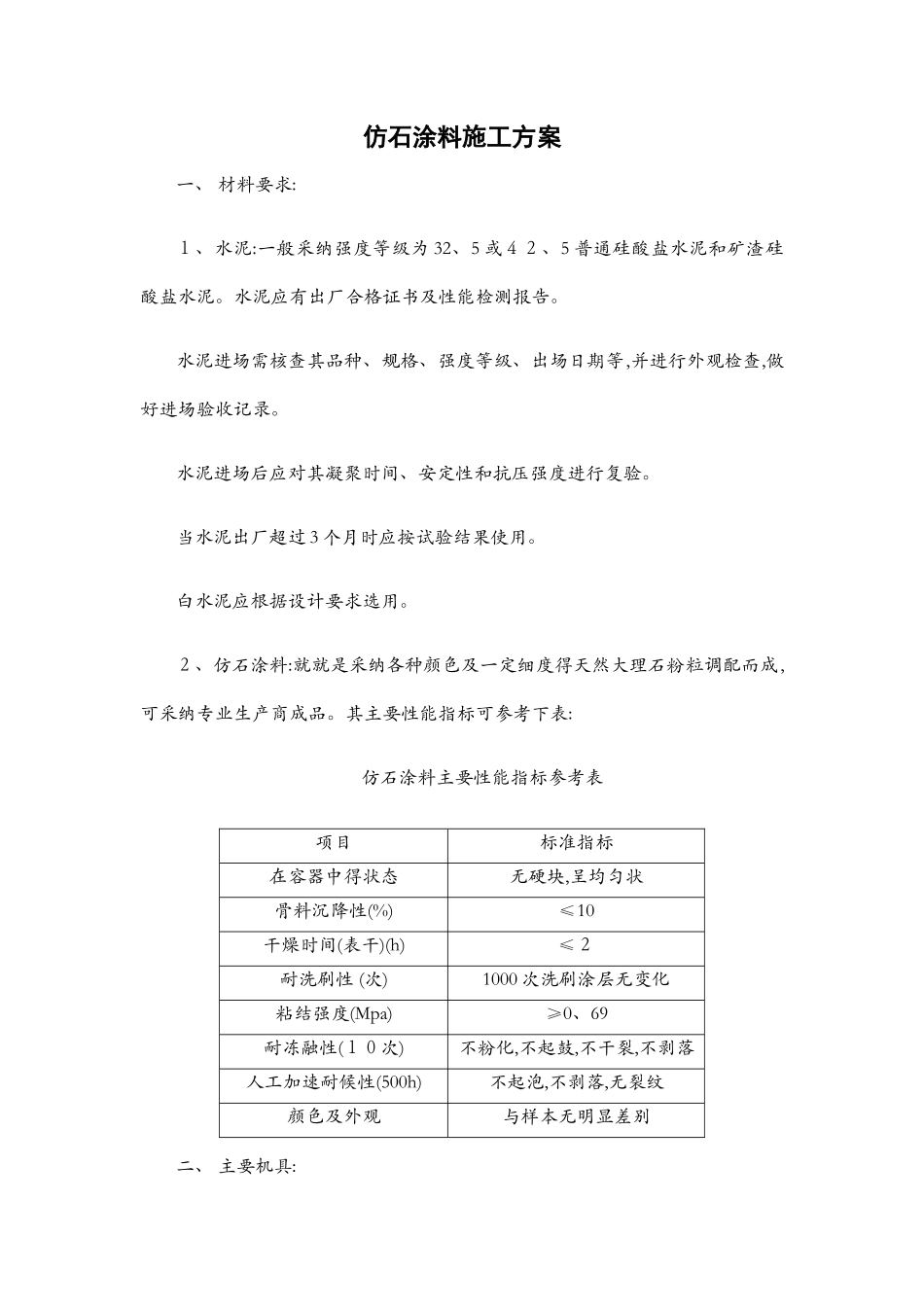

仿石涂料施工方案一、 材料要求:1、水泥:一般采纳强度等级为 32、5 或42、5 普通硅酸盐水泥和矿渣硅酸盐水泥。水泥应有出厂合格证书及性能检测报告。水泥进场需核查其品种、规格、强度等级、出场日期等,并进行外观检查,做好进场验收记录。水泥进场后应对其凝聚时间、安定性和抗压强度进行复验。当水泥出厂超过 3 个月时应按试验结果使用。白水泥应根据设计要求选用。2、仿石涂料:就就是采纳各种颜色及一定细度得天然大理石粉粒调配而成,可采纳专业生产商成品。其主要性能指标可参考下表: 仿石涂料主要性能指标参考表项目标准指标在容器中得状态无硬块,呈均匀状骨料沉降性(%)≤10干燥时间(表干)(h)≤2耐洗刷性 (次)1000 次洗刷涂层无变化粘结强度(Mpa)≥0、69耐冻融性(10次)不粉化,不起鼓,不干裂,不剥落人工加速耐候性(500h)不起泡,不剥落,无裂纹颜色及外观与样本无明显差别二、 主要机具:主要机具包括:空压机 1~2 台(排气量 0、6 m 3/min,工作压力 6—8 k g/cm2),耐压胶管(可用 3/8氧气管)及接头、喷斗等。并用压浆罐,输浆胶管,胶管接头,喷枪。分格胶条,根据设计要求提前制做备用。三、 作业条件:1、 门窗必须按设计位置及标高提前安装好,并检查就就是否安装牢固,洞口四周缝隙堵实。高层建筑金属门窗防雷接地验收完毕。2、 墙面基层及防水节点应处理完毕,完成雨水管卡,设备穿墙管等安装预埋工作,并将洞口用水泥砂浆抹平,堵实,晾干。3、 脚手架应选用双排外架子或活动吊篮,墙面不得留设脚手眼;脚手架距墙间隙应满足安全法律规范得要求,同时宜留出施工操作空间,脚手架得每步高度最好与外墙分格相适应。4、 进行饰面施工前,对所采纳得机械如空压机等应提前接好电源及高压气管,并应提前试机备用。5、 根据设计需要,提前做好样板,并经鉴定合格。6、 对不进行饰面得部位应进行遮挡,提前准备好遮挡板。7、 操作施工时,现场得温度不得低于 5℃。四、 操作工艺:(一) 工艺流程: 1、基层处理、抹灰:1)基层修补:基层为混凝土墙板不抹灰时,要事先清理表面流浆、尘土,将其缺棱掉角及板面凸凹不平处刷水湿润,修补处刷含界面剂得水泥浆一道,随后抹1:3水泥砂浆局部勾抹平整,凹凸不大得部位可刮水泥腻子找平并对其防水缝、槽进行处理后,进行淋水试验,不渗漏,方可进行下道工序。2)基层处理:抹灰打底前应对基层进行处理。对于混凝土基层,目前多采纳水泥细砂浆掺界面剂进行“毛化处理”。即先将表面灰浆、尘土、污垢清刷...
