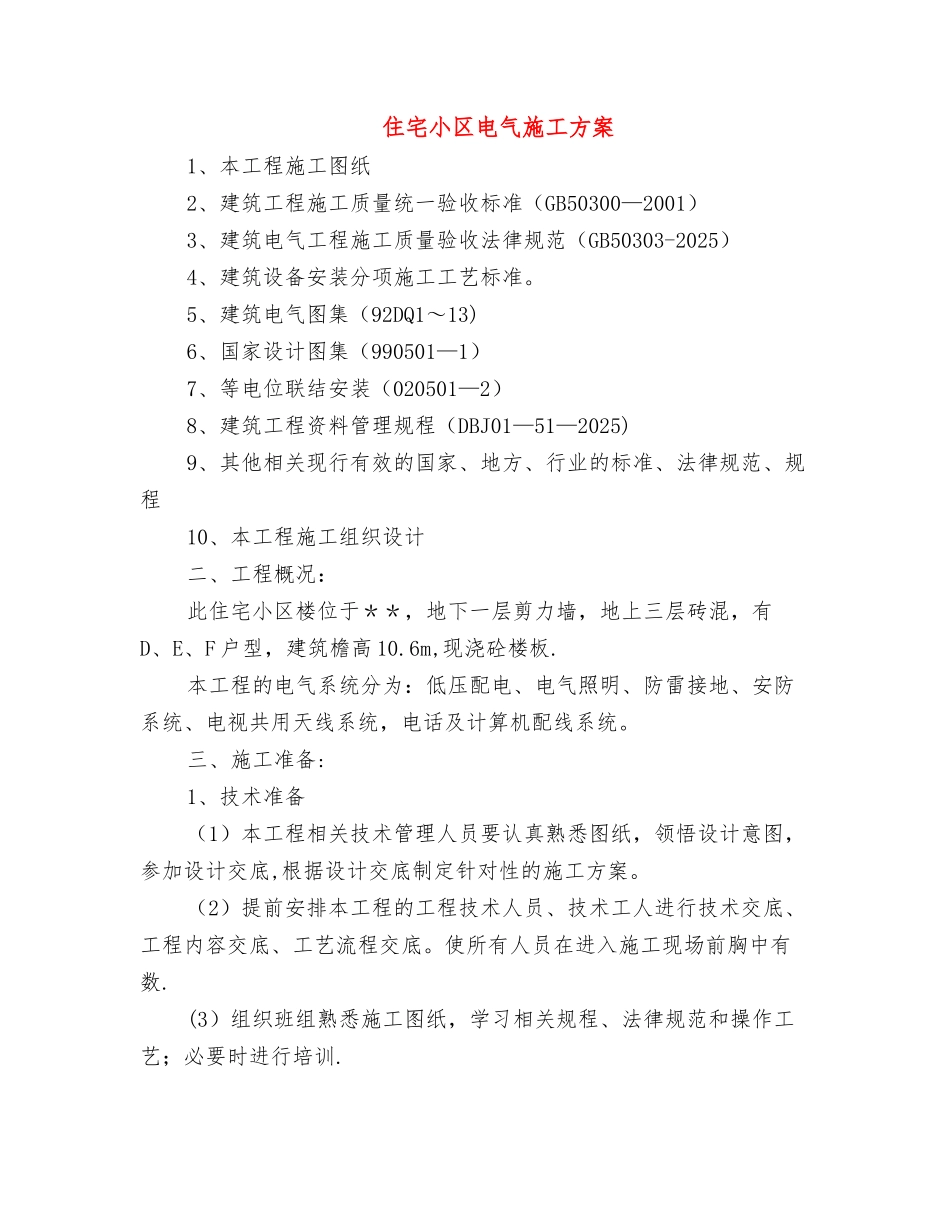

住宅小区电气施工方案1、本工程施工图纸2、建筑工程施工质量统一验收标准(GB50300—2001)3、建筑电气工程施工质量验收法律规范(GB50303-2025)4、建筑设备安装分项施工工艺标准。5、建筑电气图集(92DQ1~13)6、国家设计图集(990501—1)7、等电位联结安装(020501—2)8、建筑工程资料管理规程(DBJ01—51—2025)9、其他相关现行有效的国家、地方、行业的标准、法律规范、规程10、本工程施工组织设计二、工程概况:此住宅小区楼位于**,地下一层剪力墙,地上三层砖混,有D、E、F 户型,建筑檐高 10.6m,现浇砼楼板.本工程的电气系统分为:低压配电、电气照明、防雷接地、安防系统、电视共用天线系统,电话及计算机配线系统。三、施工准备:1、技术准备(1)本工程相关技术管理人员要认真熟悉图纸,领悟设计意图,参加设计交底,根据设计交底制定针对性的施工方案。(2)提前安排本工程的工程技术人员、技术工人进行技术交底、工程内容交底、工艺流程交底。使所有人员在进入施工现场前胸中有数.(3)组织班组熟悉施工图纸,学习相关规程、法律规范和操作工艺;必要时进行培训.(4)施工人员,特别是专业工长、技术负责人通过认真审查施工图纸及有关施工资料,及时准确做好施工预算,报请物资供应部门筹备;并提前进驻施工现场。2、物资准备(1)要编制施工材料和施工任务书,相关部门做好物资采购和劳务安排工作。(2)工长要编制预埋铁,暗装非标箱盒等的加工计划,并在结构施工前实施完毕。(3)工长要编制材料、设备的外加工定货计划,同时明确对产品的技术质量要求和供货时间要求。(4)工长要协调业主提供物资的事项,材料部门应按程序文件规定做好验证、收货、标识等工作。3、施工机具配置本工程电气施工主要应配置如下机具:扳煨弯器、液压煨弯器、液压开孔器、压力案子、套丝板、套管机、电焊机、气焊工具、电工刀、錾子、钢锯、管钳子、克丝机、改锥、尖嘴钳、剥线钳、卷尺、水平尺、线坠、工具袋、无齿锯等。四、系统简介1、低压配电系统:本建筑物负荷等级为三级负荷,每户单独进线,进线电源采纳 380V三相四芯电线穿管引入,在电源进线处做重复接地,接地系统为 TN-C-S系统,接地电阻不大于 1Ω,在户内配电箱做电涌保护器。在每户的户内配电箱内设本套住户的计量用磁卡式三相电度表,户内配电箱设在地下一层车库内,低压配电干线选用 BV—500 铜芯聚乙稀绝缘电线穿钢管埋地或沿墙敷设,支线选用 BV-500 铜芯聚乙烯绝缘电线,穿钢管沿...
