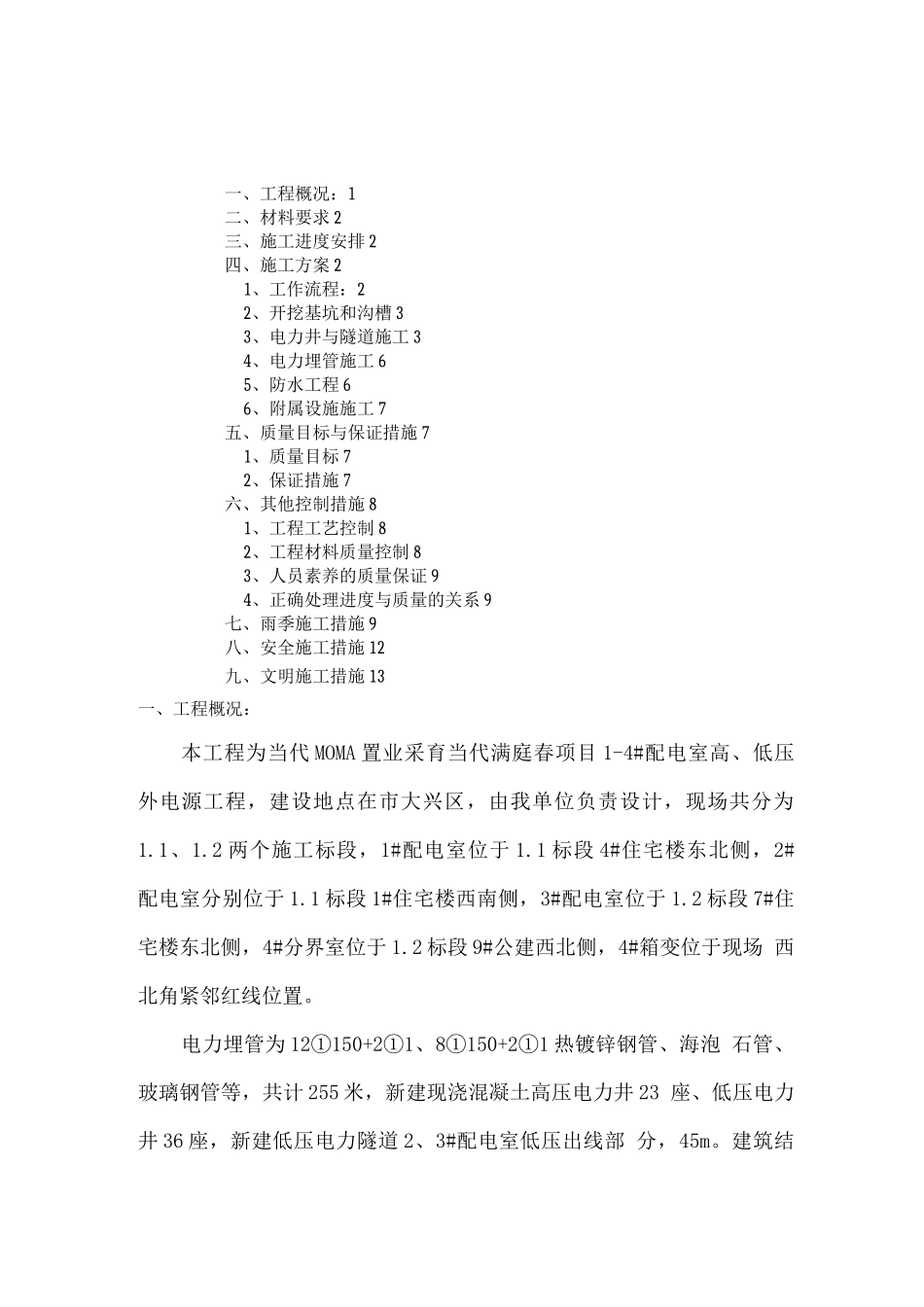

一、工程概况:1二、材料要求 2三、施工进度安排 2四、施工方案 21、工作流程:22、开挖基坑和沟槽 33、电力井与隧道施工 34、电力埋管施工 65、防水工程 66、附属设施施工 7五、质量目标与保证措施 71、质量目标 72、保证措施 7六、其他控制措施 81、工程工艺控制 82、工程材料质量控制 83、人员素养的质量保证 94、正确处理进度与质量的关系 9七、雨季施工措施 9八、安全施工措施 12九、文明施工措施 13一、工程概况:本工程为当代 MOMA 置业采育当代满庭春项目 1-4#配电室高、低压 外电源工程,建设地点在市大兴区,由我单位负责设计,现场共分为 1

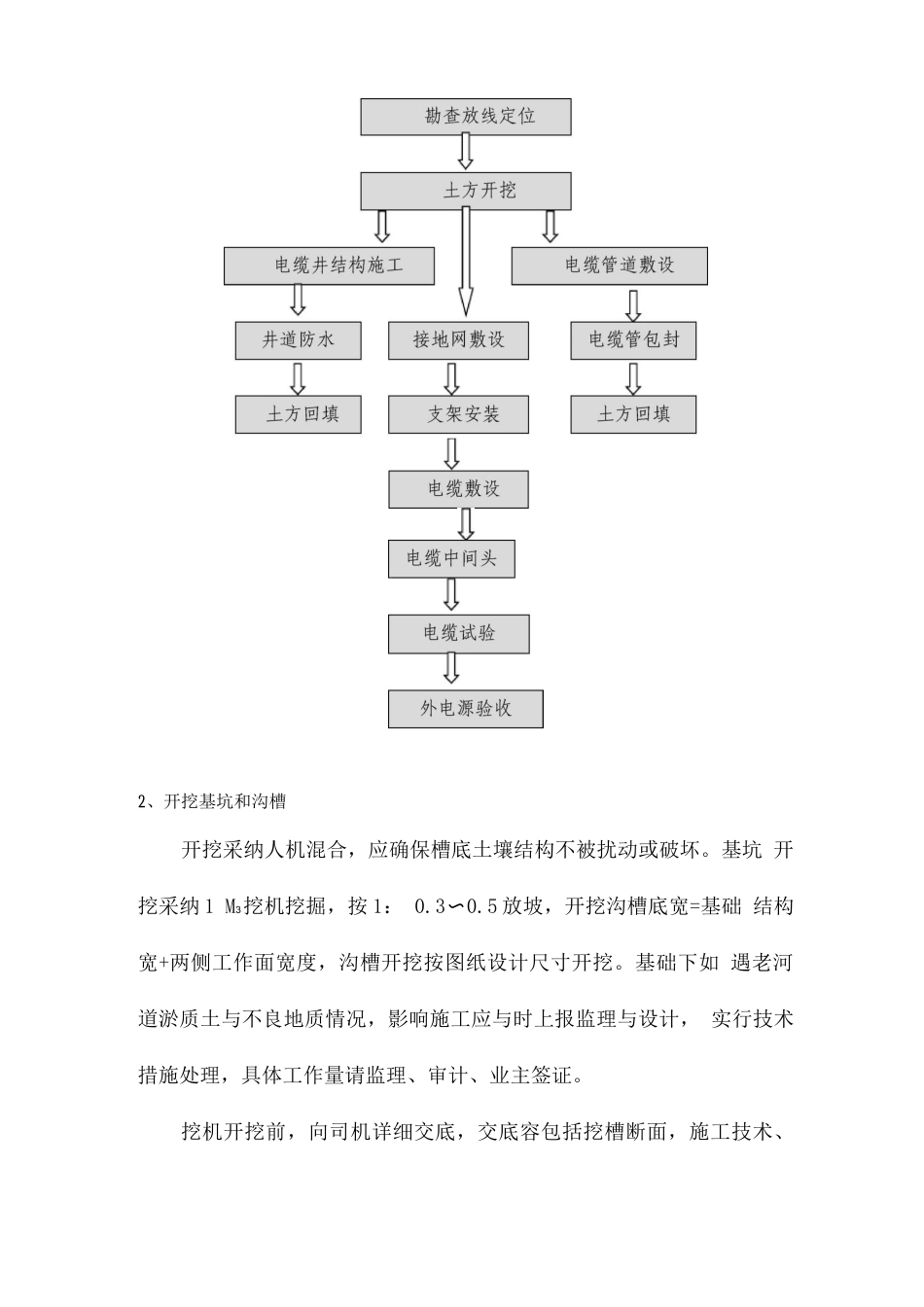

2 两个施工标段,1#配电室位于 1
1 标段 4#住宅楼东北侧,2# 配电室分别位于 1
1 标段 1#住宅楼西南侧,3#配电室位于 1
2 标段 7#住 宅楼东北侧,4#分界室位于 1
2 标段 9#公建西北侧,4#箱变位于现场 西北角紧邻红线位置
电力埋管为 12①150+2①1、8①150+2①1 热镀锌钢管、海泡 石管、玻璃钢管等,共计 255 米,新建现浇混凝土高压电力井 23 座、低压电力井 36 座,新建低压电力隧道 2、3#配电室低压出线部 分,45m

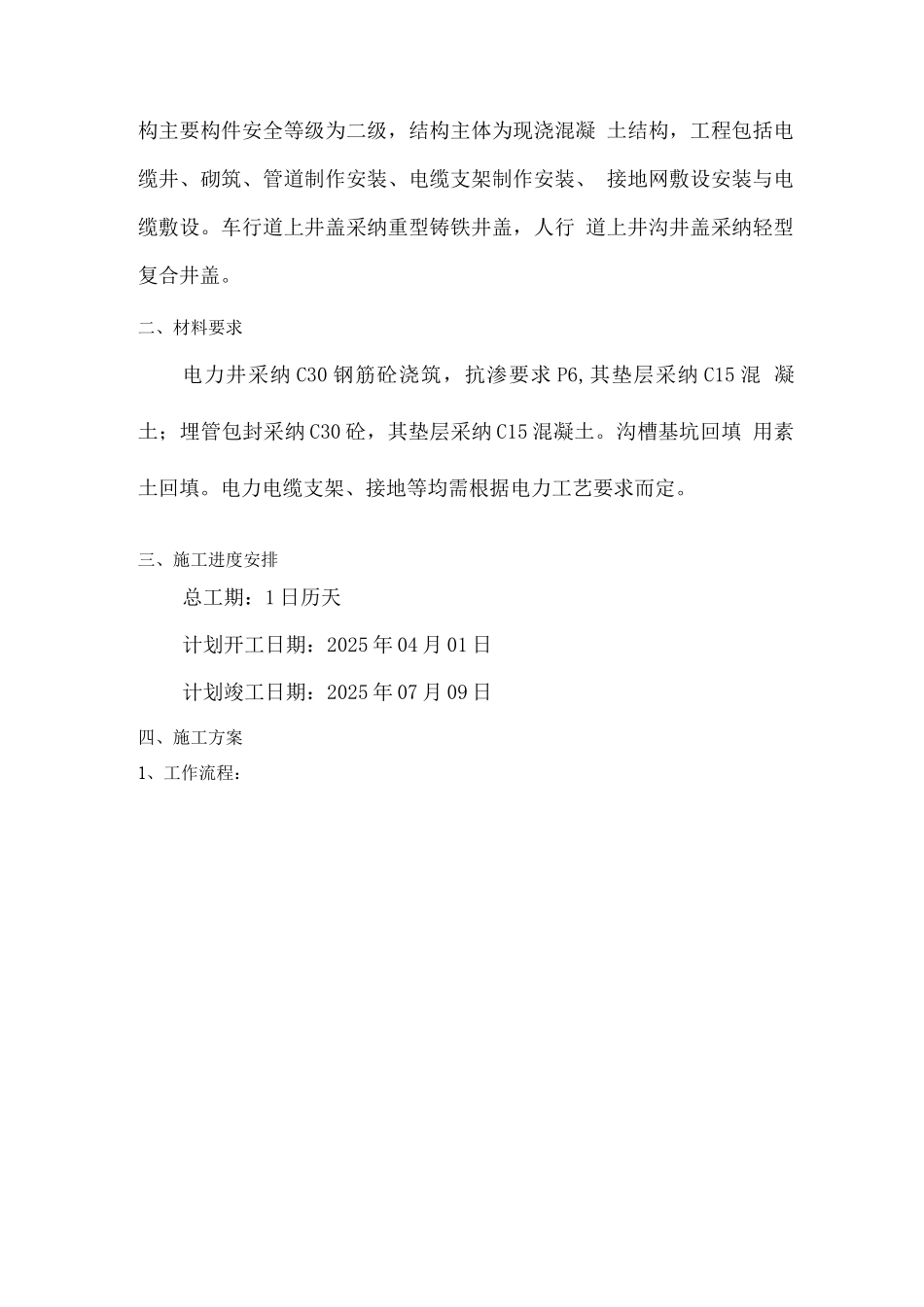

建筑结构主要构件安全等级为二级,结构主体为现浇混凝 土结构,工程包括电缆井、砌筑、管道制作安装、电缆支架制作安装、 接地网敷设安装与电缆敷设
车行道上井盖采纳重型铸铁井盖,人行 道上井沟井盖采纳轻型复合井盖
二、材料要求电力井采纳 C30 钢筋砼浇筑,抗渗要求 P6,其垫层采纳 C15 混 凝土;埋管包封采纳 C30 砼,其垫层采纳 C15 混凝土
沟槽基坑回填 用素土回填
电力电缆支架、接地等均需根据电力工艺要求而定
三、施工进度安排总工期:1 日历天计划开工日期:2025 年 04 月 01 日计划竣工日期:2025 年 0
