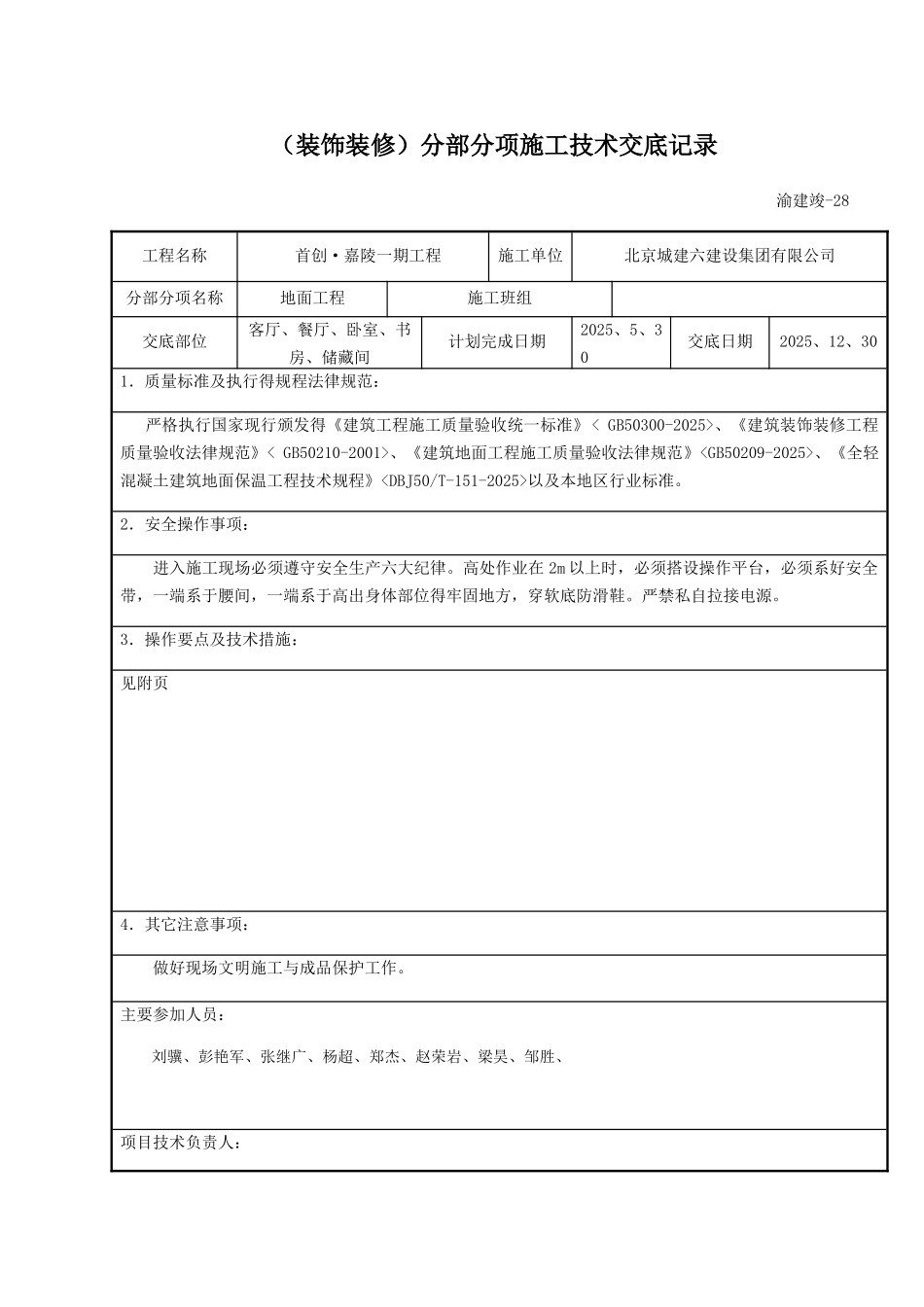

(装饰装修)分部分项施工技术交底记录渝建竣-28工程名称 首创·嘉陵一期工程施工单位北京城建六建设集团有限公司分部分项名称地面工程施工班组交底部位客厅、餐厅、卧室、书房、储藏间计划完成日期2025、5、30交底日期2025、12、301.质量标准及执行得规程法律规范: 严格执行国家现行颁发得《建筑工程施工质量验收统一标准》< GB50300-2025>、《建筑装饰装修工程质量验收法律规范》< GB50210-2001>、《建筑地面工程施工质量验收法律规范》、《全轻混凝土建筑地面保温工程技术规程》以及本地区行业标准。2.安全操作事项: 进入施工现场必须遵守安全生产六大纪律。高处作业在 2m 以上时,必须搭设操作平台,必须系好安全带,一端系于腰间,一端系于高出身体部位得牢固地方,穿软底防滑鞋。严禁私自拉接电源。3.操作要点及技术措施:见附页4.其它注意事项: 做好现场文明施工与成品保护工作。主要参加人员:刘骥、彭艳军、张继广、杨超、郑杰、赵荣岩、梁昊、邹胜、项目技术负责人:监制交底人:交底接收人:年 月 日注:记录内容可另附页。 重庆市城市建设档案馆 重庆市建设工程质量监督总站(装饰装修)分部分项施工技术交底记录(附页)渝建竣-28工程名称 首创·嘉陵一期工程施工单位北京城建六建设集团有限公司分部分项名称地面工程施工班组交底部位客厅、餐厅、卧室、书房、储藏间计划完成日期2025、5、30交底日期2025、12、30本交底适用于住宅塔楼 1#楼至 9#楼室内客厅、餐厅、卧室、储藏间、书房等保温地面做法,保温材料采纳全轻混凝土(强度不小于 LC15),厚度为 40mm,表面收平压光后拉痕。全轻混凝土密度为1100(kg/m3),导热系数为 0、28w/(m·k)。 注意部分户型得功能房间及阳台部位为架空楼板或者功能转换处楼板,架空楼板保温做法同上,且需注意架空楼板底部需粘贴膨胀聚苯板;功能转换处楼板保温做法与客厅、卧室等功能房间一致。一、施工准备:(一)、材料及主要机具:1、本工程采纳全轻混凝土、325#普通硅酸盐水泥、中砂。进场材料及时按规定报验、复检。复验结果未出来前材料不得应用于工程 。2、机具:地面凿毛机、手推车、木抹子、标尺杆、刮杠、笤帚等。(二)、作业条件:1、主体结构验收已经通过,墙面抹灰已完成,基层垃圾清理完毕。2、在四周墙面上弹出建筑 1m 标高控制线并经检查验收合格。室内净空尺寸经检查已符合要求。3、在大面积施工前应做样板层,待...
