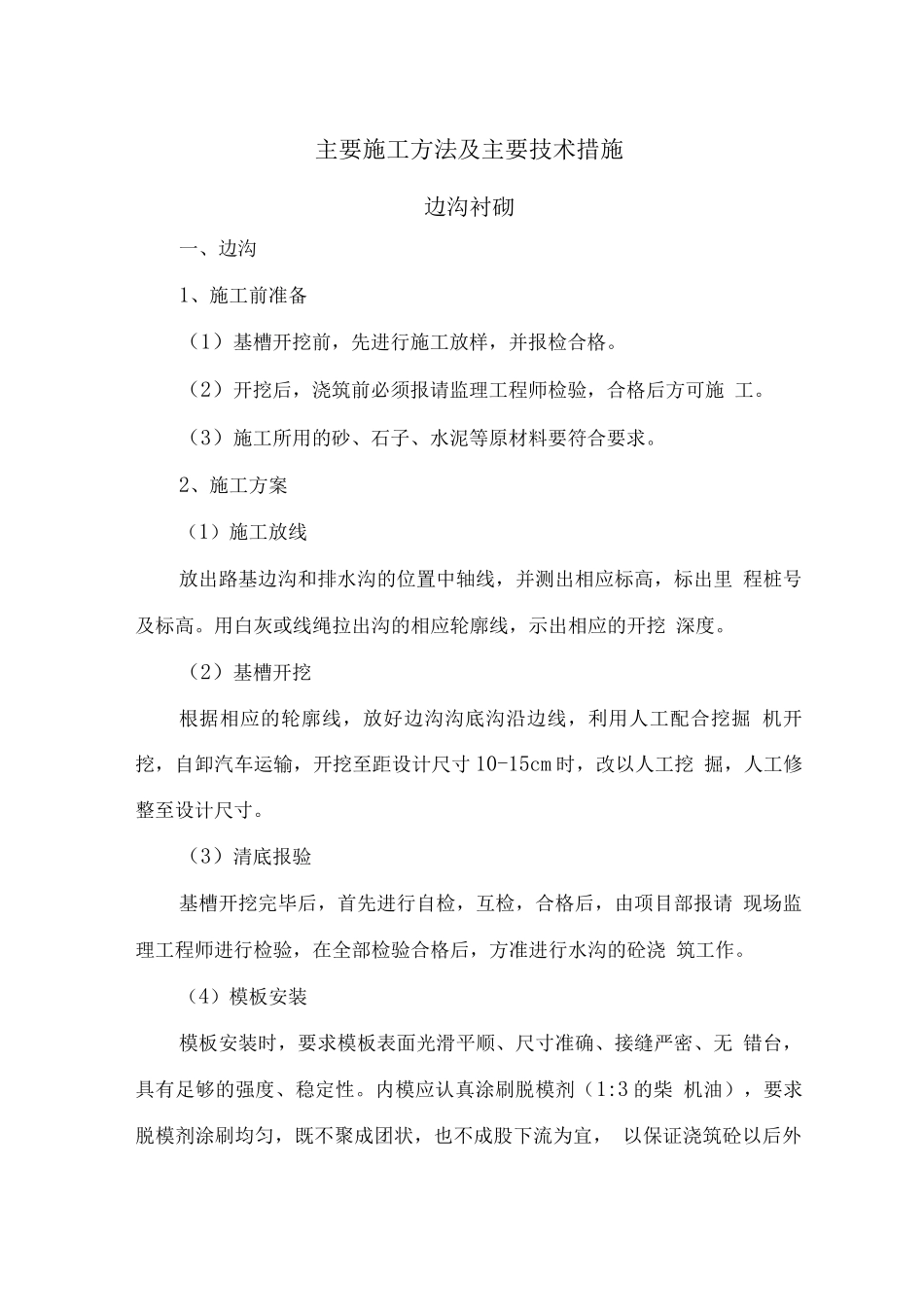

主要施工方法及主要技术措施边沟衬砌一、边沟1、施工前准备(1)基槽开挖前,先进行施工放样,并报检合格
(2)开挖后,浇筑前必须报请监理工程师检验,合格后方可施 工
(3)施工所用的砂、石子、水泥等原材料要符合要求
2、施工方案(1)施工放线放出路基边沟和排水沟的位置中轴线,并测出相应标高,标出里 程桩号及标高
用白灰或线绳拉出沟的相应轮廓线,示出相应的开挖 深度
(2)基槽开挖根据相应的轮廓线,放好边沟沟底沟沿边线,利用人工配合挖掘 机开挖,自卸汽车运输,开挖至距设计尺寸 10-15cm 时,改以人工挖 掘,人工修整至设计尺寸
(3)清底报验基槽开挖完毕后,首先进行自检,互检,合格后,由项目部报请 现场监理工程师进行检验,在全部检验合格后,方准进行水沟的砼浇 筑工作
(4)模板安装模板安装时,要求模板表面光滑平顺、尺寸准确、接缝严密、无 错台,具有足够的强度、稳定性
内模应认真涂刷脱模剂(1:3 的柴 机油),要求脱模剂涂刷均匀,既不聚成团状,也不成股下流为宜, 以保证浇筑砼以后外观颜色一致

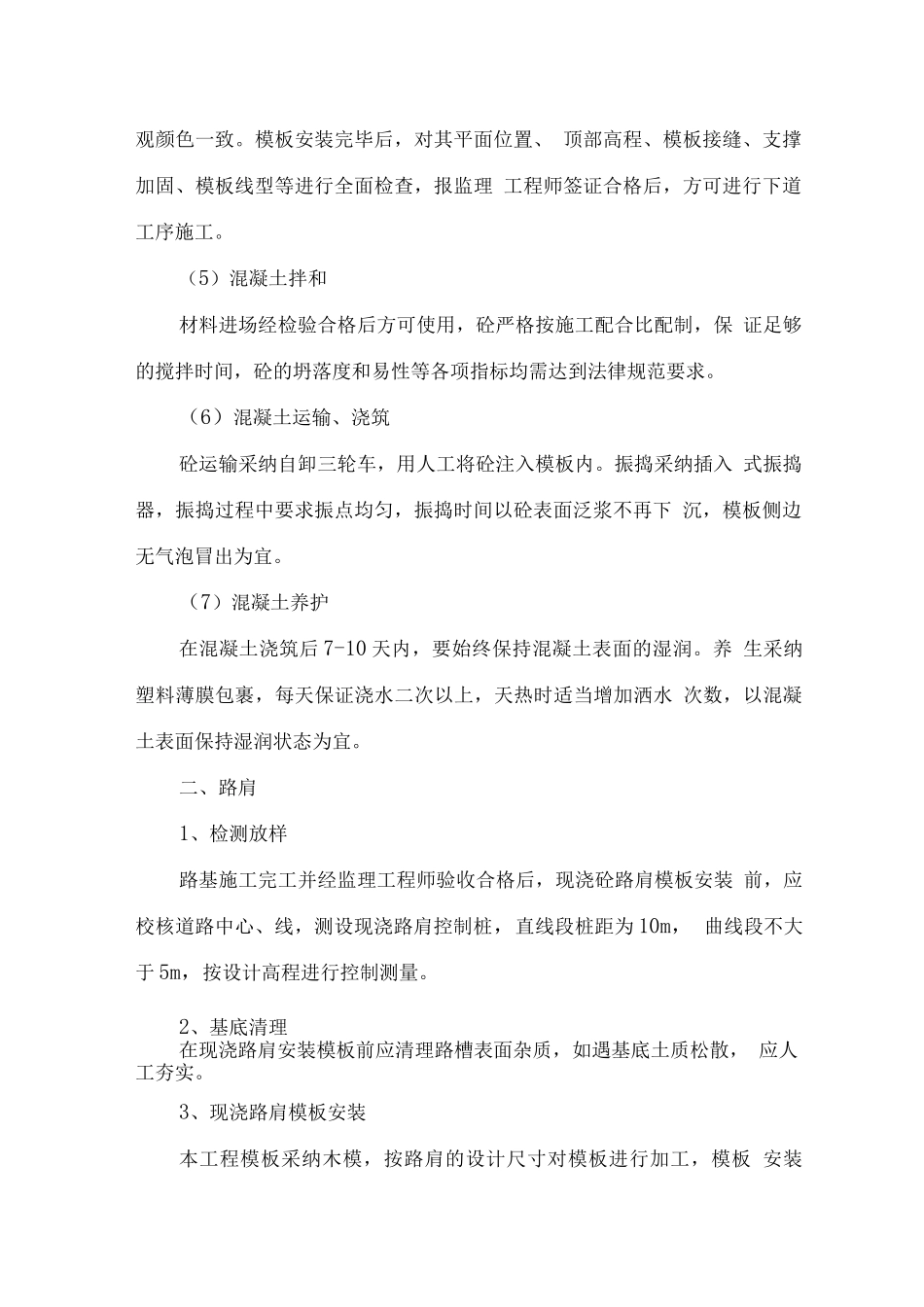

模板安装完毕后,对其平面位置、 顶部高程、模板接缝、支撑加固、模板线型等进行全面检查,报监理 工程师签证合格后,方可进行下道工序施工

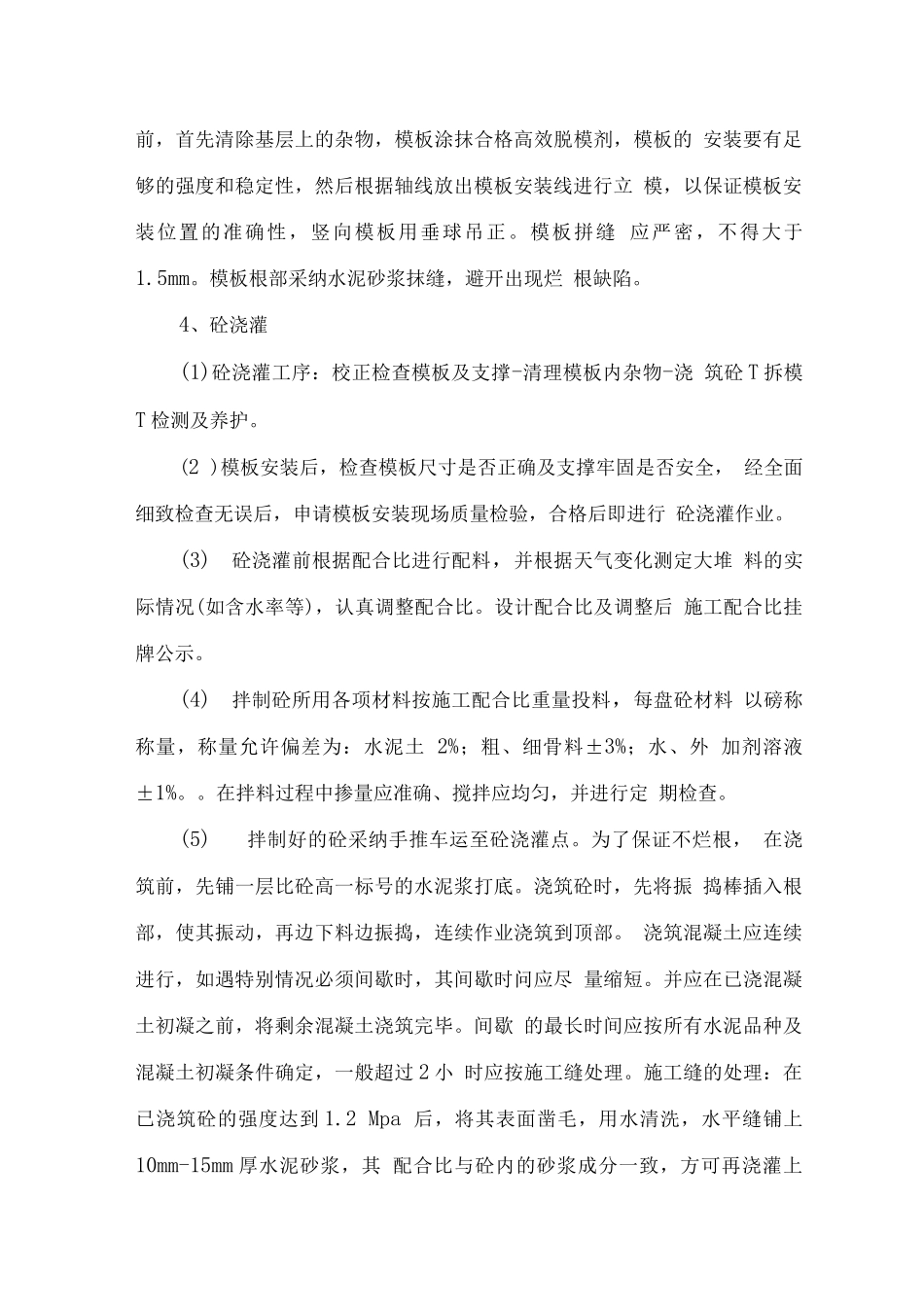

(5)混凝土拌和材料进场经检验合格后方可使用,砼严格按施工配合比配制,保 证足够的搅拌时间,砼的坍落度和易性等各项指标均需达到法律规范要求
(6)混凝土运输、浇筑砼运输采纳自卸三轮车,用人工将砼注入模板内
振捣采纳插入 式振捣器,振捣过程中要求振点均匀,振捣时间以砼表面泛浆不再下 沉,模板侧边无气泡冒出为宜
(7)混凝土养护在混凝土浇筑后 7-10 天内,要始终保持混凝土表面的湿润
养 生采纳塑料薄膜包裹,每天保证浇水二次以上,天热时适当增加洒水 次数,以混凝土表面保持湿润状态为宜
二、路肩1、检测放样路基施工完工并经监理工程师验收合格后,现浇砼路肩模板
