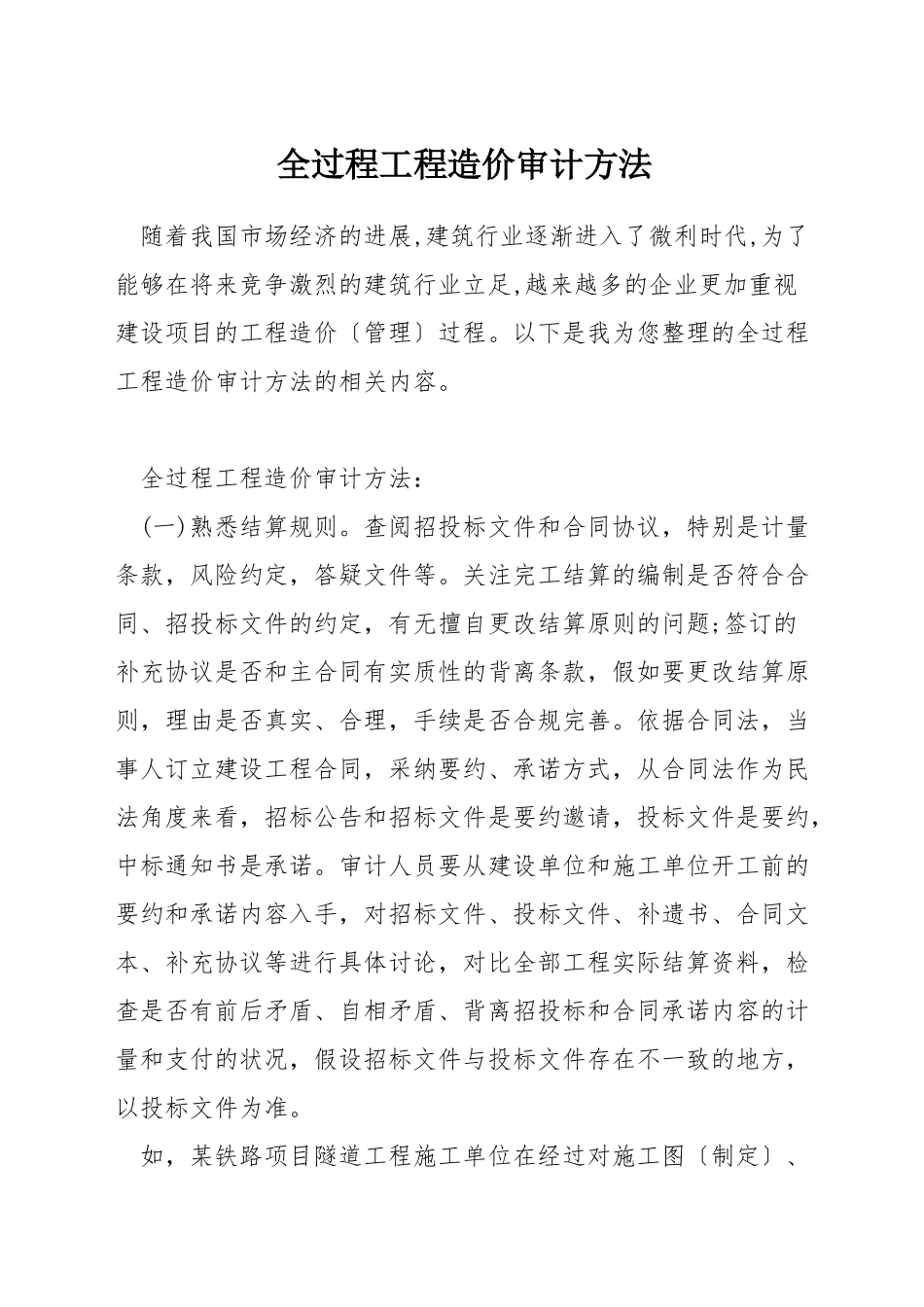

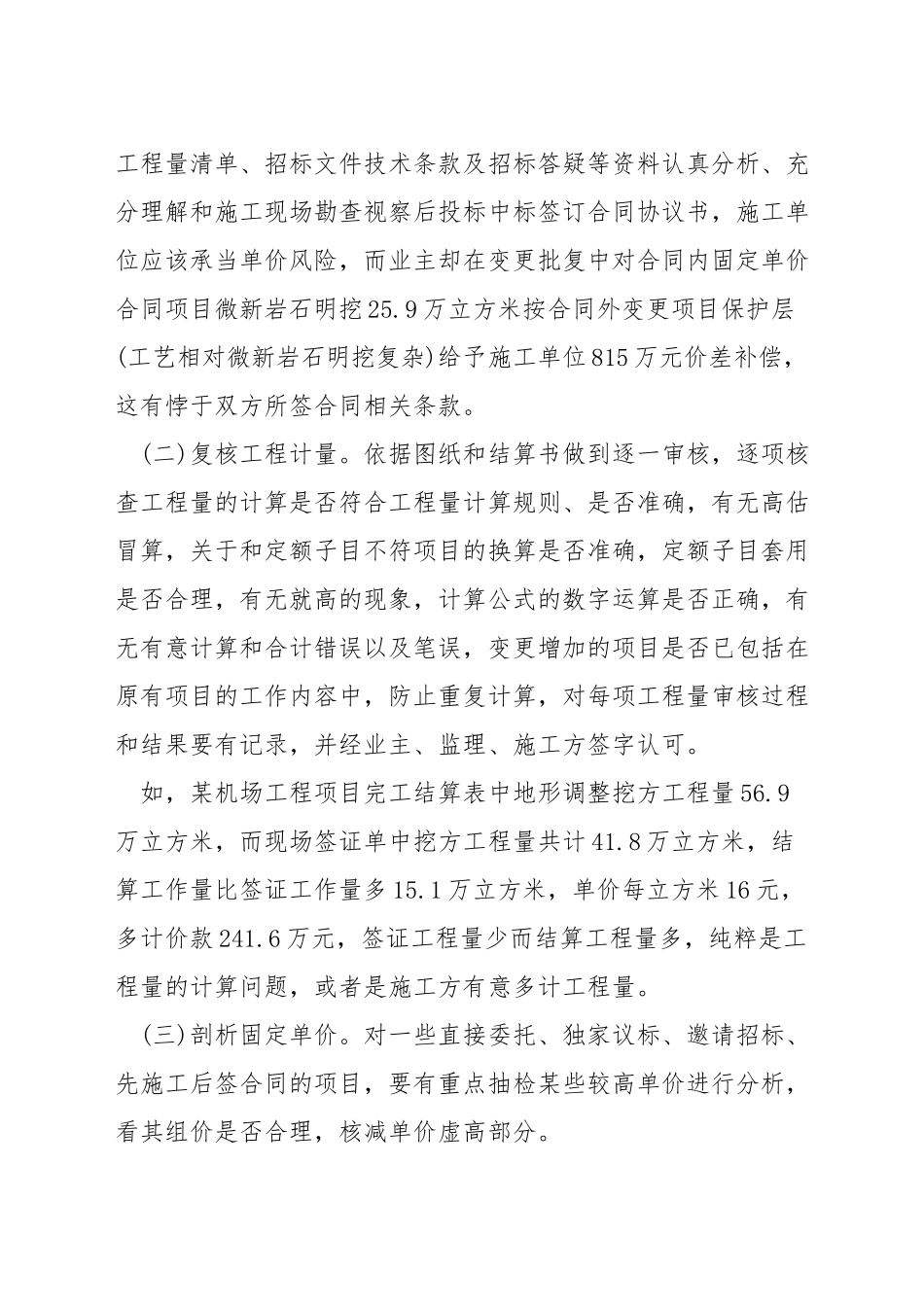

全过程工程造价审计方法 随着我国市场经济的进展,建筑行业逐渐进入了微利时代,为了能够在将来竞争激烈的建筑行业立足,越来越多的企业更加重视建设项目的工程造价〔管理〕过程。以下是我为您整理的全过程工程造价审计方法的相关内容。 全过程工程造价审计方法: (一)熟悉结算规则。查阅招投标文件和合同协议,特别是计量条款,风险约定,答疑文件等。关注完工结算的编制是否符合合同、招投标文件的约定,有无擅自更改结算原则的问题;签订的补充协议是否和主合同有实质性的背离条款,假如要更改结算原则,理由是否真实、合理,手续是否合规完善。依据合同法,当事人订立建设工程合同,采纳要约、承诺方式,从合同法作为民法角度来看,招标公告和招标文件是要约邀请,投标文件是要约,中标通知书是承诺。审计人员要从建设单位和施工单位开工前的要约和承诺内容入手,对招标文件、投标文件、补遗书、合同文本、补充协议等进行具体讨论,对比全部工程实际结算资料,检查是否有前后矛盾、自相矛盾、背离招投标和合同承诺内容的计量和支付的状况,假设招标文件与投标文件存在不一致的地方,以投标文件为准。 如,某铁路项目隧道工程施工单位在经过对施工图〔制定〕、工程量清单、招标文件技术条款及招标答疑等资料认真分析、充分理解和施工现场勘查视察后投标中标签订合同协议书,施工单位应该承当单价风险,而业主却在变更批复中对合同内固定单价合同项目微新岩石明挖 25.9 万立方米按合同外变更项目保护层(工艺相对微新岩石明挖复杂)给予施工单位 815 万元价差补偿,这有悖于双方所签合同相关条款。 (二)复核工程计量。依据图纸和结算书做到逐一审核,逐项核查工程量的计算是否符合工程量计算规则、是否准确,有无高估冒算,关于和定额子目不符项目的换算是否准确,定额子目套用是否合理,有无就高的现象,计算公式的数字运算是否正确,有无有意计算和合计错误以及笔误,变更增加的项目是否已包括在原有项目的工作内容中,防止重复计算,对每项工程量审核过程和结果要有记录,并经业主、监理、施工方签字认可。 如,某机场工程项目完工结算表中地形调整挖方工程量 56.9万立方米,而现场签证单中挖方工程量共计 41.8 万立方米,结算工作量比签证工作量多 15.1 万立方米,单价每立方米 16 元,多计价款 241.6 万元,签证工程量少而结算工程量多,纯粹是工程量的计算问题,或者是施工方有意多计工程量。 (三)剖析固定单价。对一些直接...
