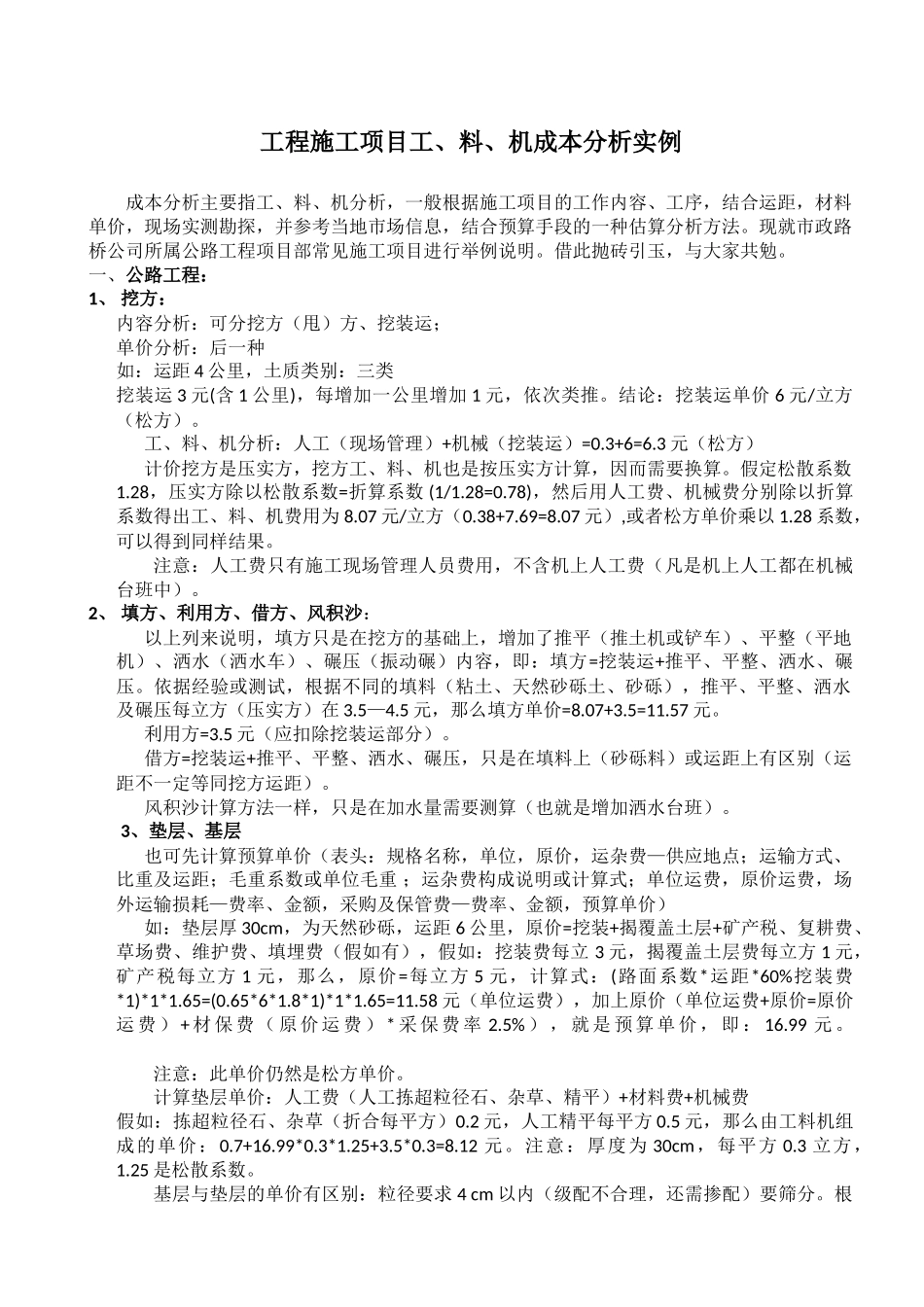

工程施工项目工、料、机成本分析实例成本分析主要指工、料、机分析,一般根据施工项目的工作内容、工序,结合运距,材料单价,现场实测勘探,并参考当地市场信息,结合预算手段的一种估算分析方法
现就市政路桥公司所属公路工程项目部常见施工项目进行举例说明
借此抛砖引玉,与大家共勉
一、公路工程:1、 挖方:内容分析:可分挖方(甩)方、挖装运;单价分析:后一种如:运距 4 公里,土质类别:三类挖装运 3 元(含 1 公里),每增加一公里增加 1 元,依次类推
结论:挖装运单价 6 元/立方(松方)
工、料、机分析:人工(现场管理)+机械(挖装运)=0
3 元(松方)计价挖方是压实方,挖方工、料、机也是按压实方计算,因而需要换算
假定松散系数1
28,压实方除以松散系数=折算系数 (1/1
78),然后用人工费、机械费分别除以折算系数得出工、料、机费用为 8
07 元/立方(0
07 元),或者松方单价乘以 1
28 系数,可以得到同样结果
lxuxKX
注意:人工费只有施工现场管理人员费用,不含机上人工费(凡是机上人工都在机械台班中)
2、 填方、利用方、借方、风积沙:以上列来说明,填方只是在挖方的基础上,增加了推平(推土机或铲车)、平整(平地机)、洒水(洒水车)、碾压(振动碾)内容,即:填方=挖装运+推平、平整、洒水、碾压
依据经验或测试,根据不同的填料(粘土、天然砂砾土、砂砾),推平、平整、洒水及碾压每立方(压实方)在 3
5 元,那么填方单价=8
c7Bpg2
5 元(应扣除挖装运部分)
借方=挖装运+推平、平整、洒水、碾压,只是在填料上(砂砾料)或运距上有区别(运距不一定等同挖方运距)
pBEhjp
风积沙计算方法一样,只是在加水量需要测算(也就是增加洒水台班)

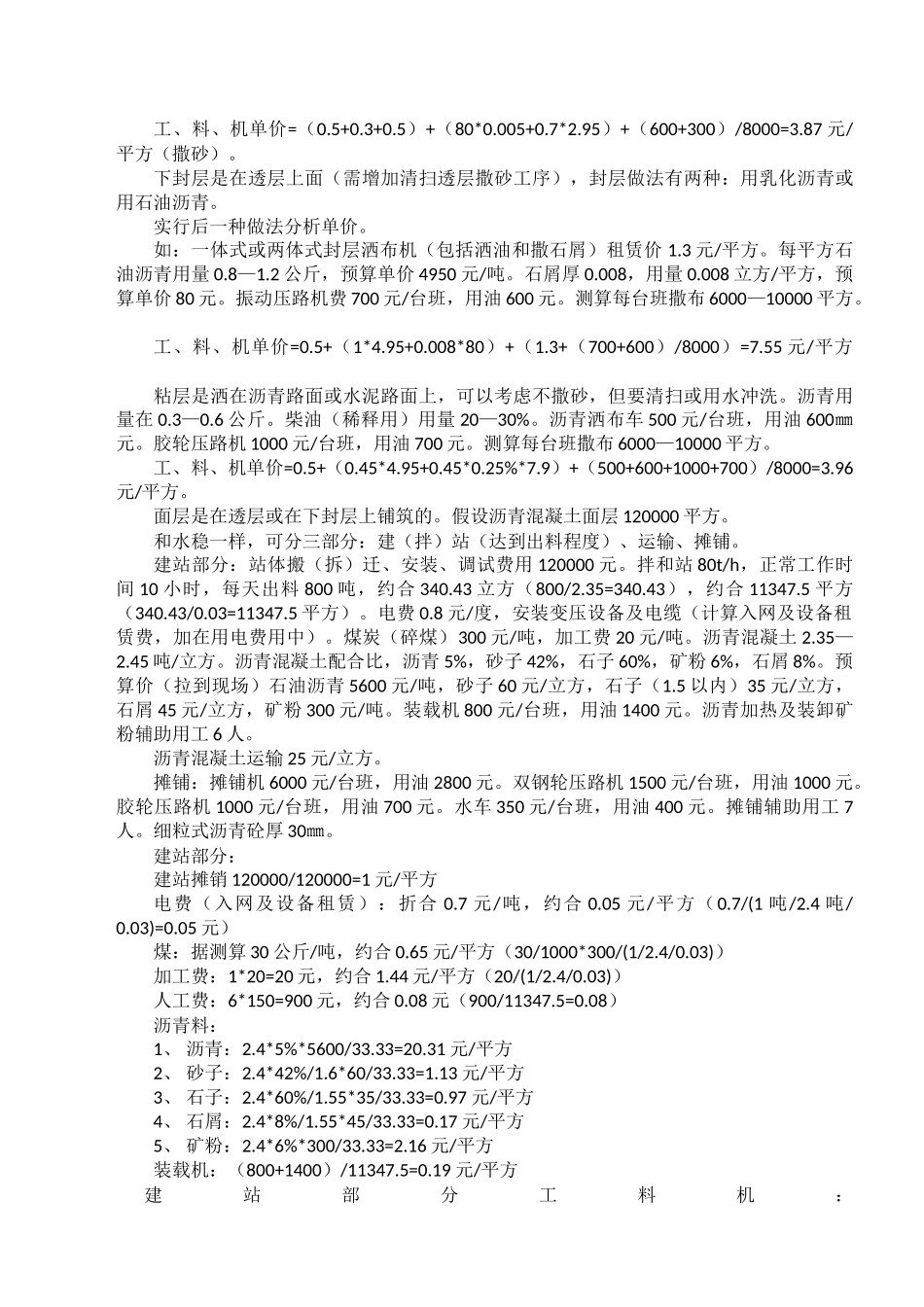

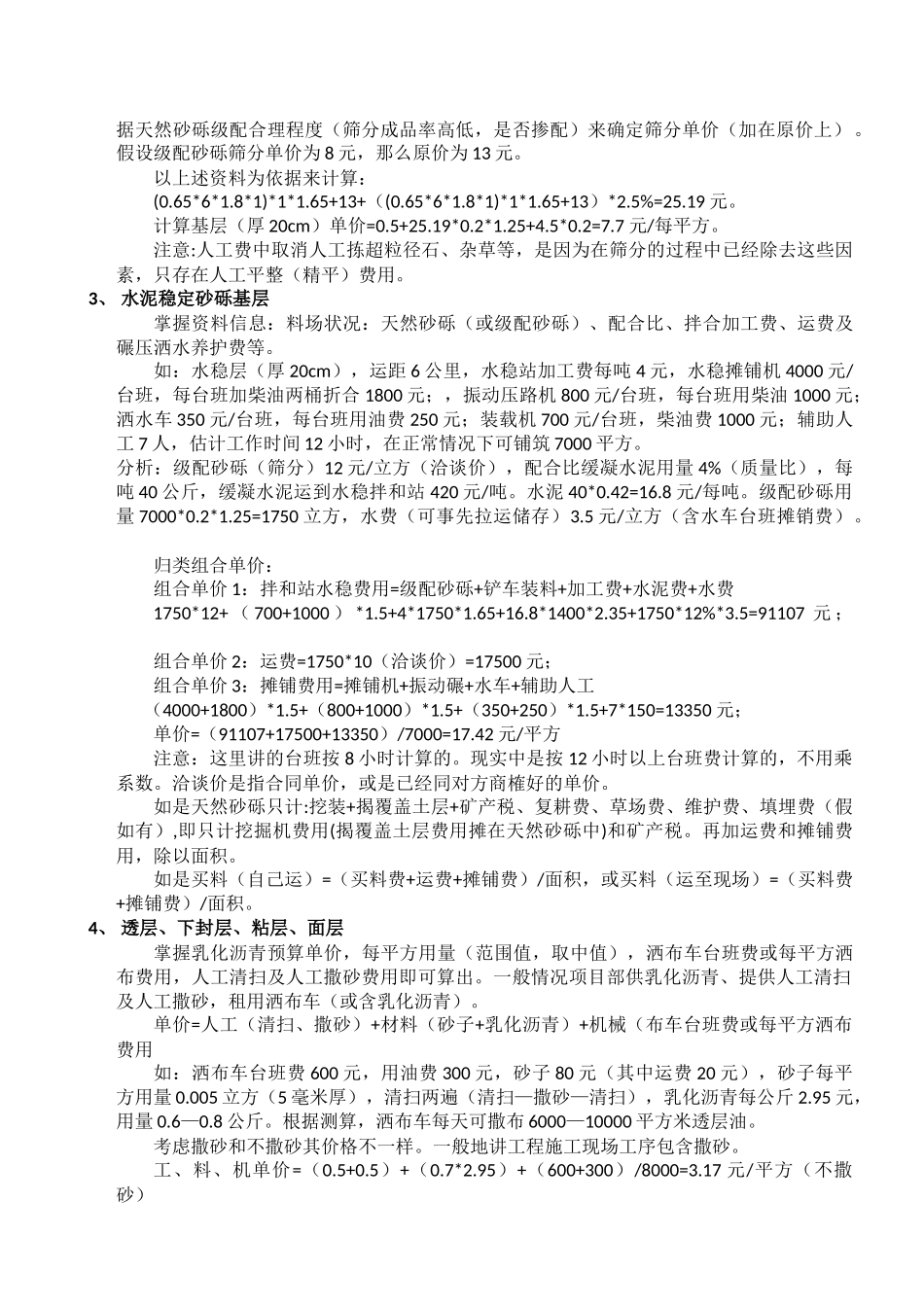

3、垫层、基层也可先计算预
