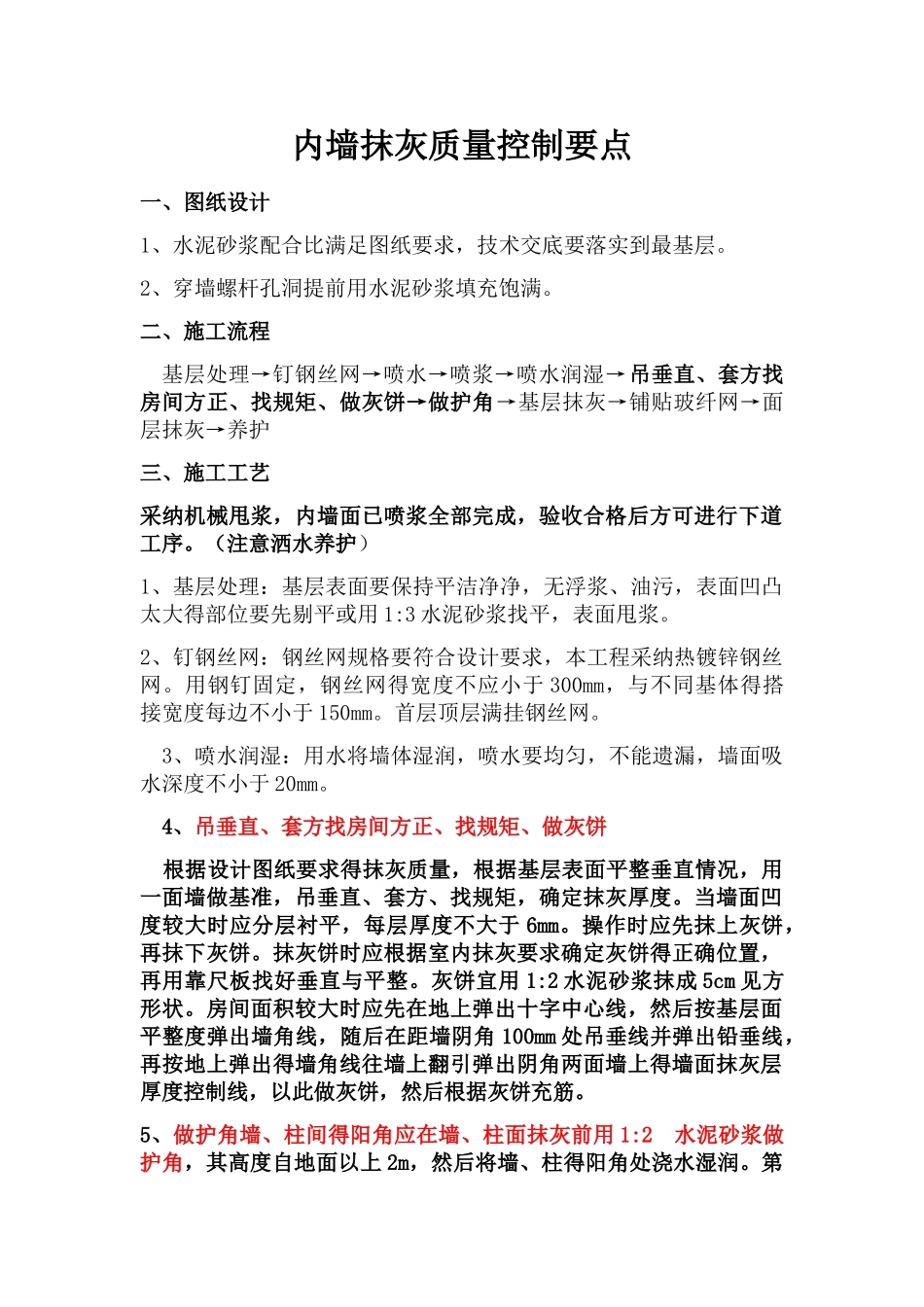

内墙抹灰质量控制要点一、图纸设计1、水泥砂浆配合比满足图纸要求,技术交底要落实到最基层
2、穿墙螺杆孔洞提前用水泥砂浆填充饱满
二、施工流程 基层处理→钉钢丝网→喷水→喷浆→喷水润湿→吊垂直、套方找房间方正、找规矩、做灰饼→做护角→基层抹灰→铺贴玻纤网→面层抹灰→养护 三、施工工艺 采纳机械甩浆,内墙面已喷浆全部完成,验收合格后方可进行下道工序
(注意洒水养护)1、基层处理:基层表面要保持平洁净净,无浮浆、油污,表面凹凸太大得部位要先剔平或用 1:3 水泥砂浆找平,表面甩浆
2、钉钢丝网:钢丝网规格要符合设计要求,本工程采纳热镀锌钢丝网
用钢钉固定,钢丝网得宽度不应小于 300mm,与不同基体得搭接宽度每边不小于 150mm
首层顶层满挂钢丝网
3、喷水润湿:用水将墙体湿润,喷水要均匀,不能遗漏,墙面吸水深度不小于 20mm
4、吊垂直、套方找房间方正、找规矩、做灰饼 根据设计图纸要求得抹灰质量,根据基层表面平整垂直情况,用一面墙做基准,吊垂直、套方、找规矩,确定抹灰厚度
当墙面凹度较大时应分层衬平,每层厚度不大于 6mm
操作时应先抹上灰饼,再抹下灰饼
抹灰饼时应根据室内抹灰要求确定灰饼得正确位置,再用靠尺板找好垂直与平整
灰饼宜用 1:2 水泥砂浆抹成 5cm 见方形状
房间面积较大时应先在地上弹出十字中心线,然后按基层面平整度弹出墙角线,随后在距墙阴角 100mm 处吊垂线并弹出铅垂线,再按地上弹出得墙角线往墙上翻引弹出阴角两面墙上得墙面抹灰层厚度控制线,以此做灰饼,然后根据灰饼充筋
5、做护角墙、柱间得阳角应在墙、柱面抹灰前用 1:2 水泥砂浆做护角,其高度自地面以上 2m,然后将墙、柱得阳角处浇水湿润
第一步在阳角正面立上八字靠尺,靠尺突出阳角侧面,突出厚度与成活抹灰面平
然后在阳角侧面,依靠尺边抹水泥砂浆,并用铁抹子将其抹平,根据护角宽度(不小于 5c
