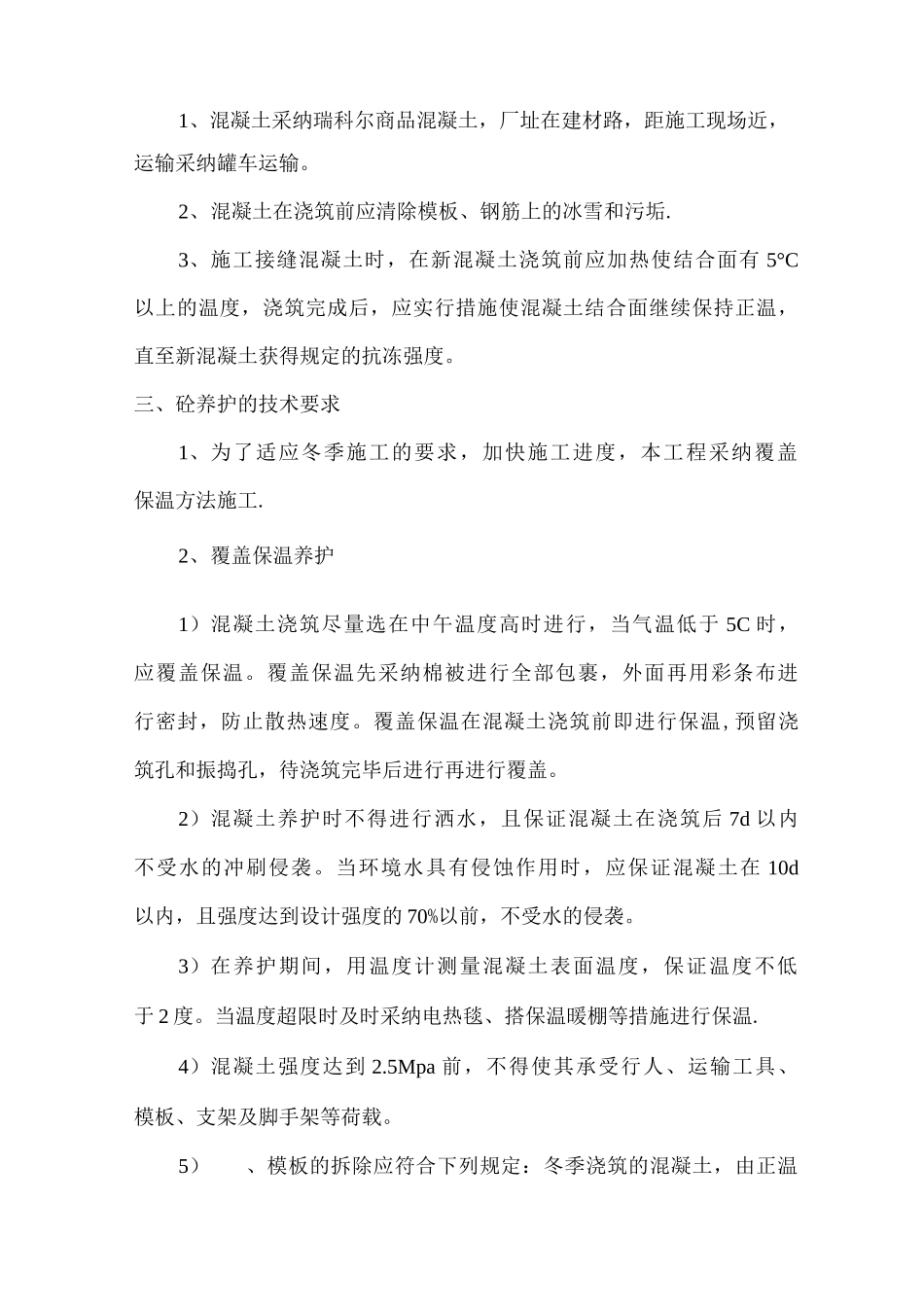

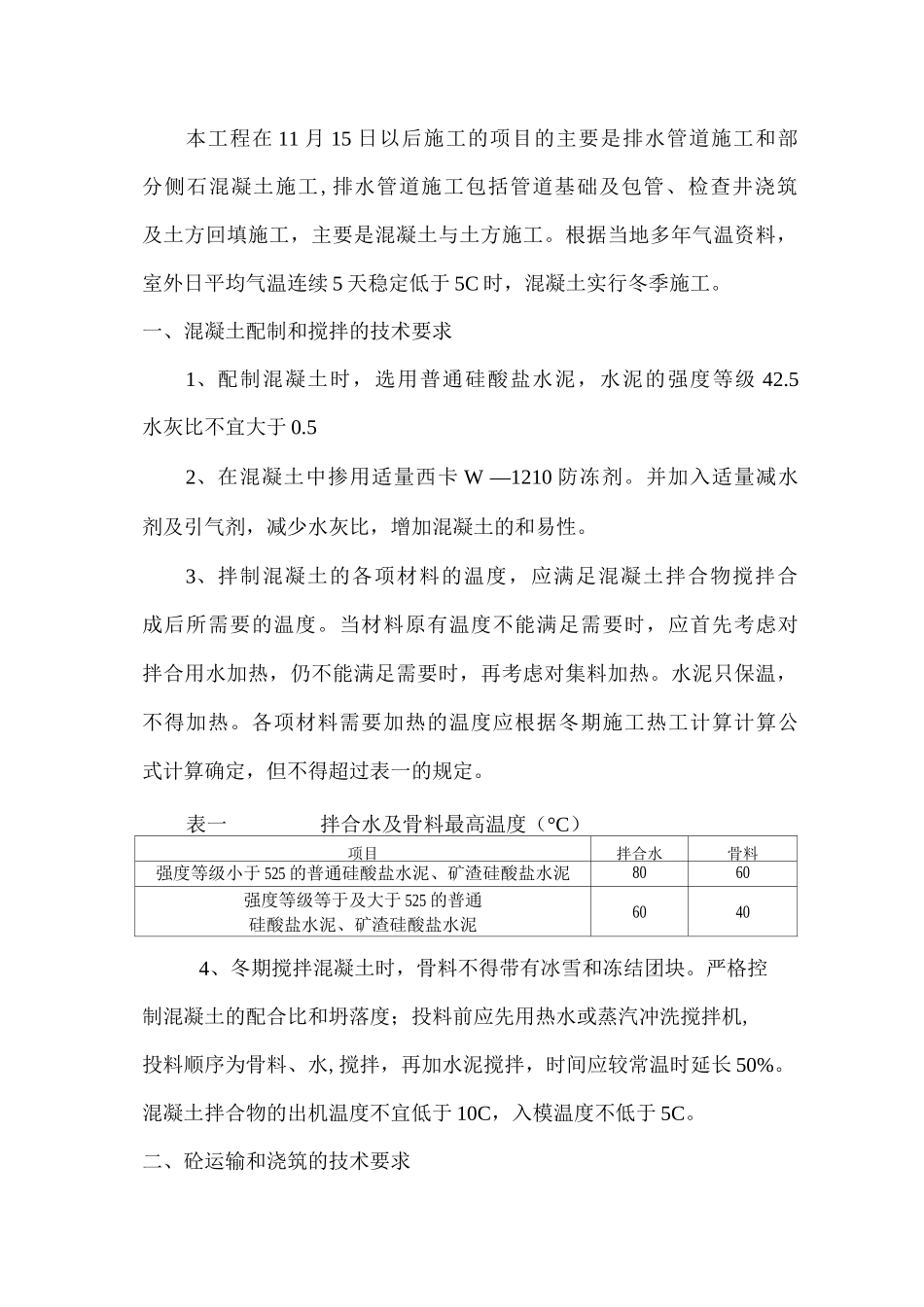

开发区西区中北组团北大街地道(不含箱体)工程冬季施工措施编制:审核:中铁十八局北大街地道(不含箱体)工程项目部28 年 11 月 14 日本工程在 11 月 15 日以后施工的项目的主要是排水管道施工和部分侧石混凝土施工,排水管道施工包括管道基础及包管、检查井浇筑及土方回填施工,主要是混凝土与土方施工。根据当地多年气温资料,室外日平均气温连续 5 天稳定低于 5C 时,混凝土实行冬季施工。一、混凝土配制和搅拌的技术要求1、配制混凝土时,选用普通硅酸盐水泥,水泥的强度等级 42.5水灰比不宜大于 0.52、在混凝土中掺用适量西卡 W —1210 防冻剂。并加入适量减水剂及引气剂,减少水灰比,增加混凝土的和易性。3、拌制混凝土的各项材料的温度,应满足混凝土拌合物搅拌合成后所需要的温度。当材料原有温度不能满足需要时,应首先考虑对拌合用水加热,仍不能满足需要时,再考虑对集料加热。水泥只保温,不得加热。各项材料需要加热的温度应根据冬期施工热工计算计算公式计算确定,但不得超过表一的规定。表一拌合水及骨料最高温度(°C)项目拌合水骨料强度等级小于 525 的普通硅酸盐水泥、矿渣硅酸盐水泥8060强度等级等于及大于 525 的普通硅酸盐水泥、矿渣硅酸盐水泥60404、冬期搅拌混凝土时,骨料不得带有冰雪和冻结团块。严格控制混凝土的配合比和坍落度;投料前应先用热水或蒸汽冲洗搅拌机,投料顺序为骨料、水,搅拌,再加水泥搅拌,时间应较常温时延长 50%。混凝土拌合物的出机温度不宜低于 10C,入模温度不低于 5C。二、砼运输和浇筑的技术要求1、混凝土采纳瑞科尔商品混凝土,厂址在建材路,距施工现场近,运输采纳罐车运输。2、混凝土在浇筑前应清除模板、钢筋上的冰雪和污垢.3、施工接缝混凝土时,在新混凝土浇筑前应加热使结合面有 5°C以上的温度,浇筑完成后,应实行措施使混凝土结合面继续保持正温,直至新混凝土获得规定的抗冻强度。三、砼养护的技术要求1、为了适应冬季施工的要求,加快施工进度,本工程采纳覆盖保温方法施工.2、覆盖保温养护1)混凝土浇筑尽量选在中午温度高时进行,当气温低于 5C 时,应覆盖保温。覆盖保温先采纳棉被进行全部包裹,外面再用彩条布进行密封,防止散热速度。覆盖保温在混凝土浇筑前即进行保温,预留浇筑孔和振捣孔,待浇筑完毕后进行再进行覆盖。2)混凝土养护时不得进行洒水,且保证混凝土在浇筑后 7d 以内不受水的冲刷侵袭。当环境水具有侵蚀作用时,应保证混凝土...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

冬季施工技术措施方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
