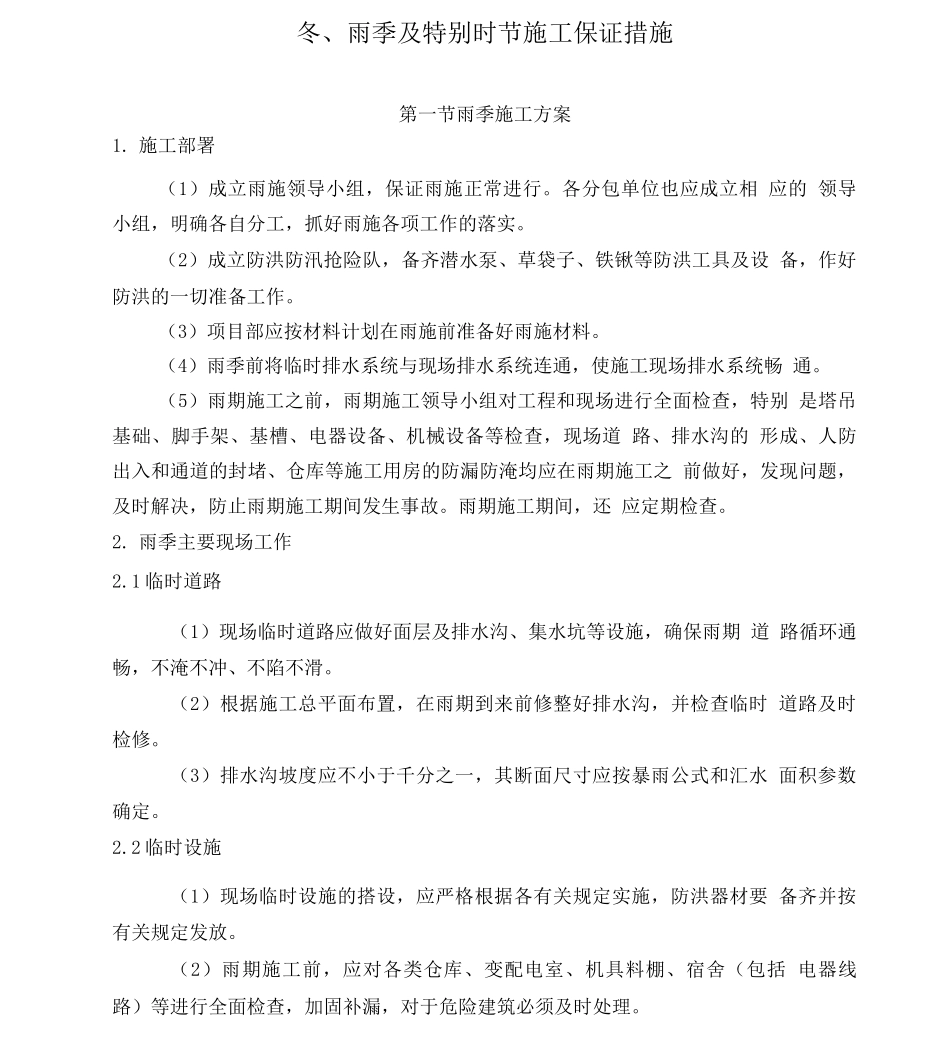

冬、雨季及特别时节施工保证措施第一节雨季施工方案1
施工部署(1)成立雨施领导小组,保证雨施正常进行
各分包单位也应成立相 应的 领导小组,明确各自分工,抓好雨施各项工作的落实
(2)成立防洪防汛抢险队,备齐潜水泵、草袋子、铁锹等防洪工具及设 备,作好防洪的一切准备工作
(3)项目部应按材料计划在雨施前准备好雨施材料
(4)雨季前将临时排水系统与现场排水系统连通,使施工现场排水系统畅 通
(5)雨期施工之前,雨期施工领导小组对工程和现场进行全面检查,特别 是塔吊基础、脚手架、基槽、电器设备、机械设备等检查,现场道 路、排水沟的 形成、人防出入和通道的封堵、仓库等施工用房的防漏防淹均应在雨期施工之 前做好,发现问题,及时解决,防止雨期施工期间发生事故
雨期施工期间,还 应定期检查
雨季主要现场工作2
1 临时道路(1)现场临时道路应做好面层及排水沟、集水坑等设施,确保雨期 道 路循环通畅,不淹不冲、不陷不滑
(2)根据施工总平面布置,在雨期到来前修整好排水沟,并检查临时 道路及时检修
(3)排水沟坡度应不小于千分之一,其断面尺寸应按暴雨公式和汇水 面积参数确定
2 临时设施(1)现场临时设施的搭设,应严格根据各有关规定实施,防洪器材要 备齐并按有关规定发放
(2)雨期施工前,应对各类仓库、变配电室、机具料棚、宿舍(包括 电器线路)等进行全面检查,加固补漏,对于危险建筑必须及时处理

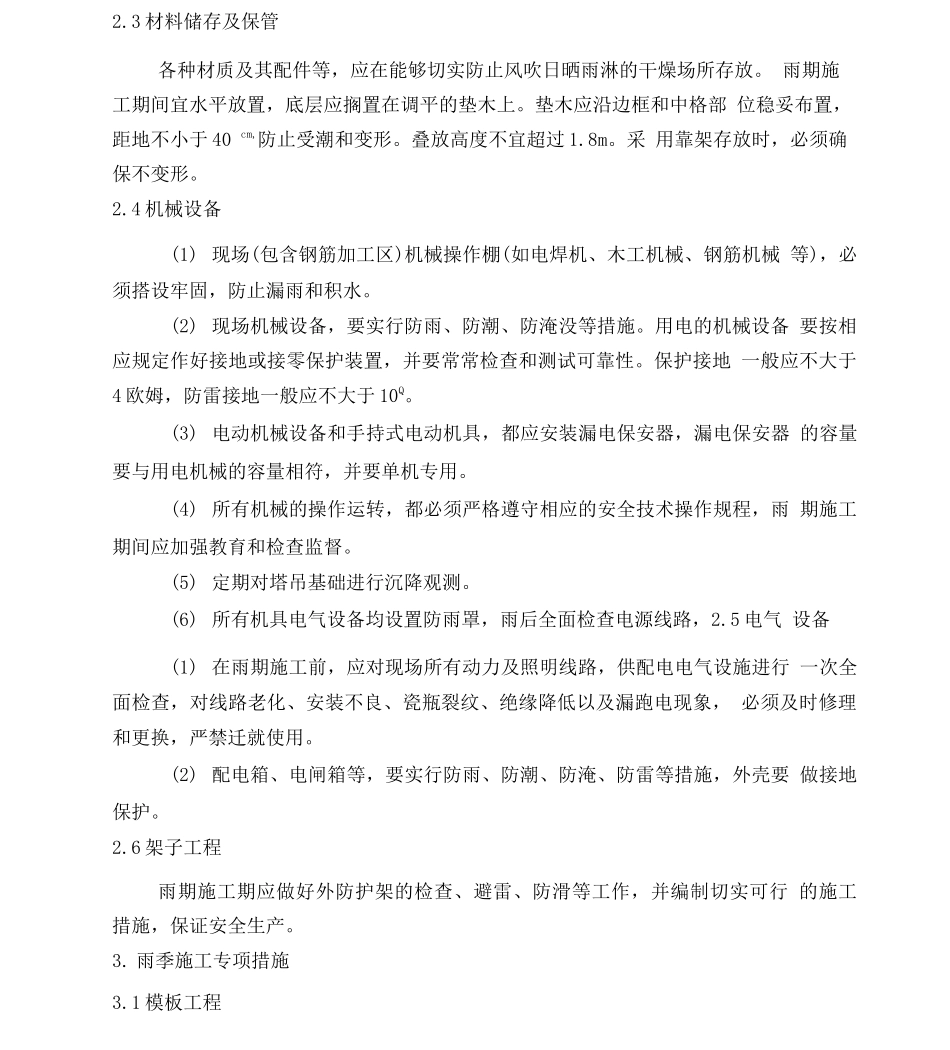

3 材料储存及保管各种材质及其配件等,应在能够切实防止风吹日晒雨淋的干燥场所存放
雨期施工期间宜水平放置,底层应搁置在调平的垫木上
垫木应沿边框和中格部 位稳妥布置,距地不小于 40 cm,防止受潮和变形
叠放高度不宜超过 1
采 用靠架存放时,必须确保不变形

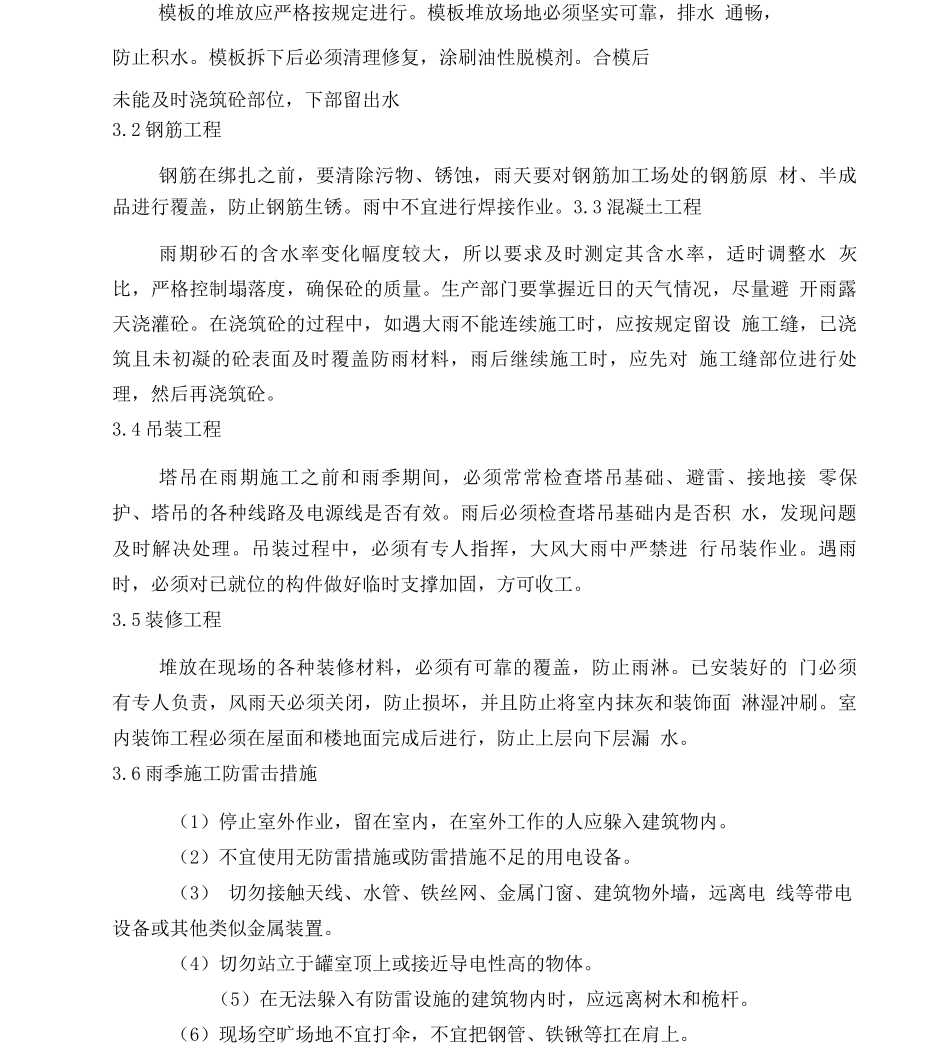

4 机械设备(1) 现场(包含钢筋加工区)机械操作棚(如电焊机、木工机械、钢筋机械 等),必须搭设牢固,防止漏雨
