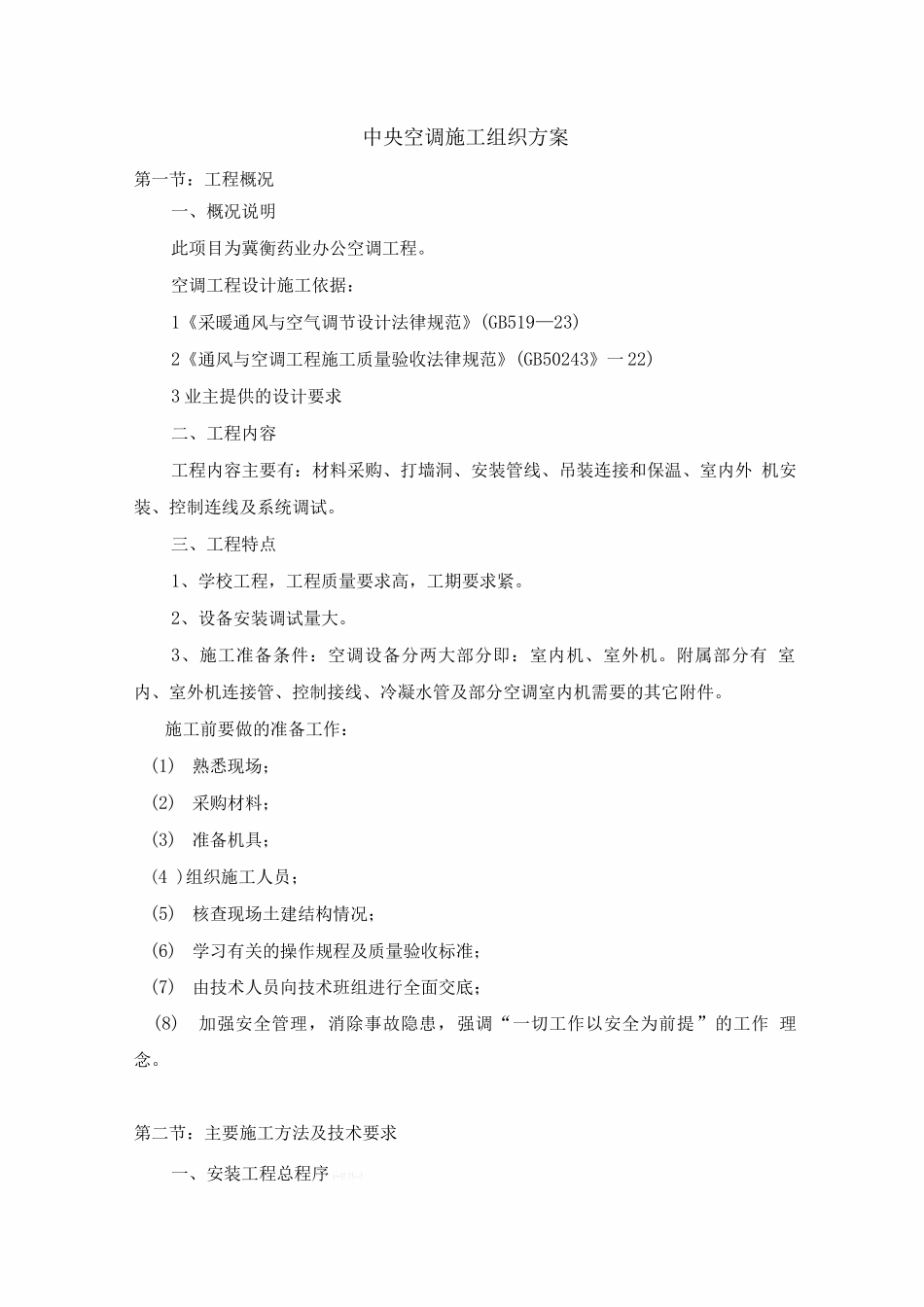

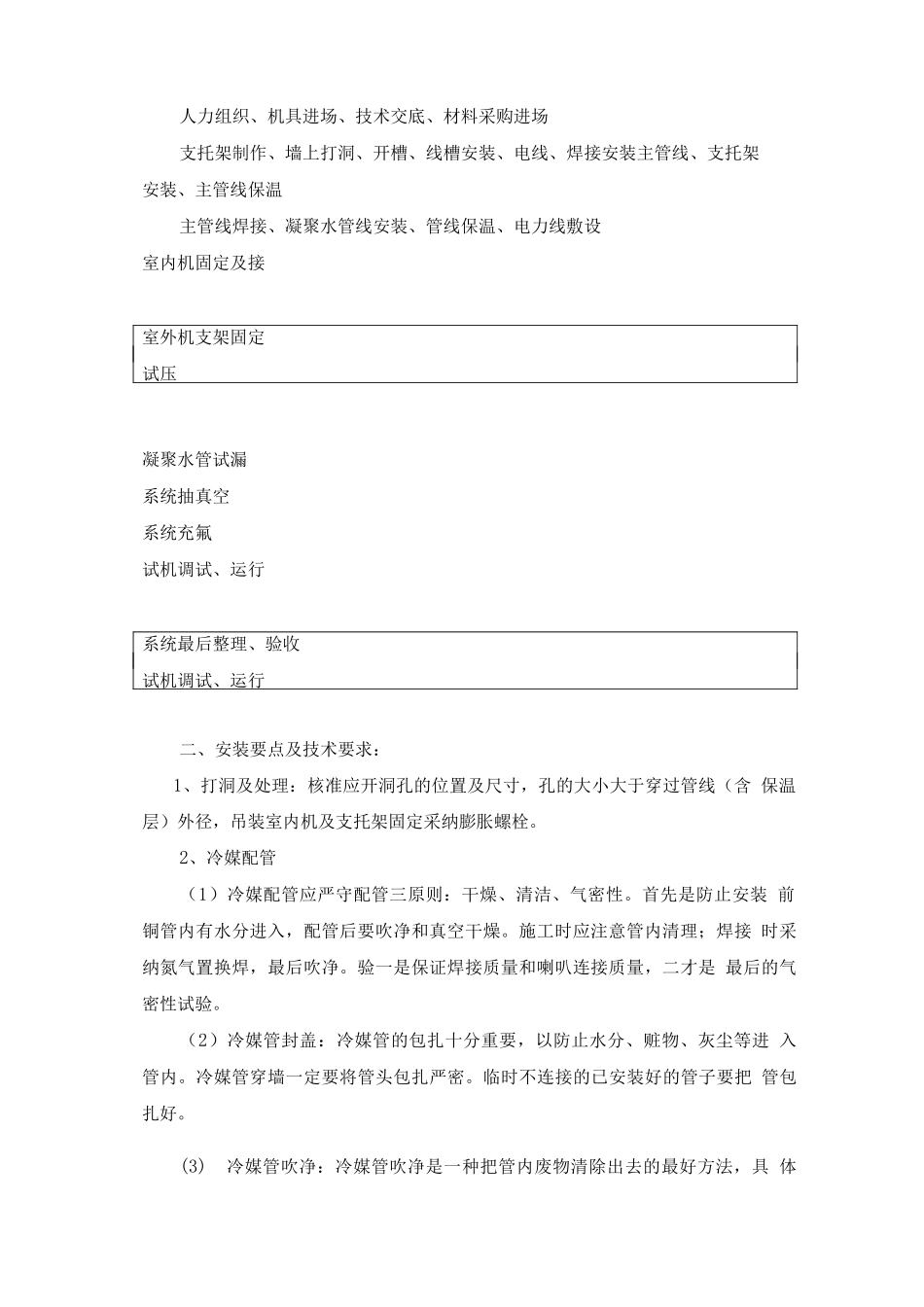

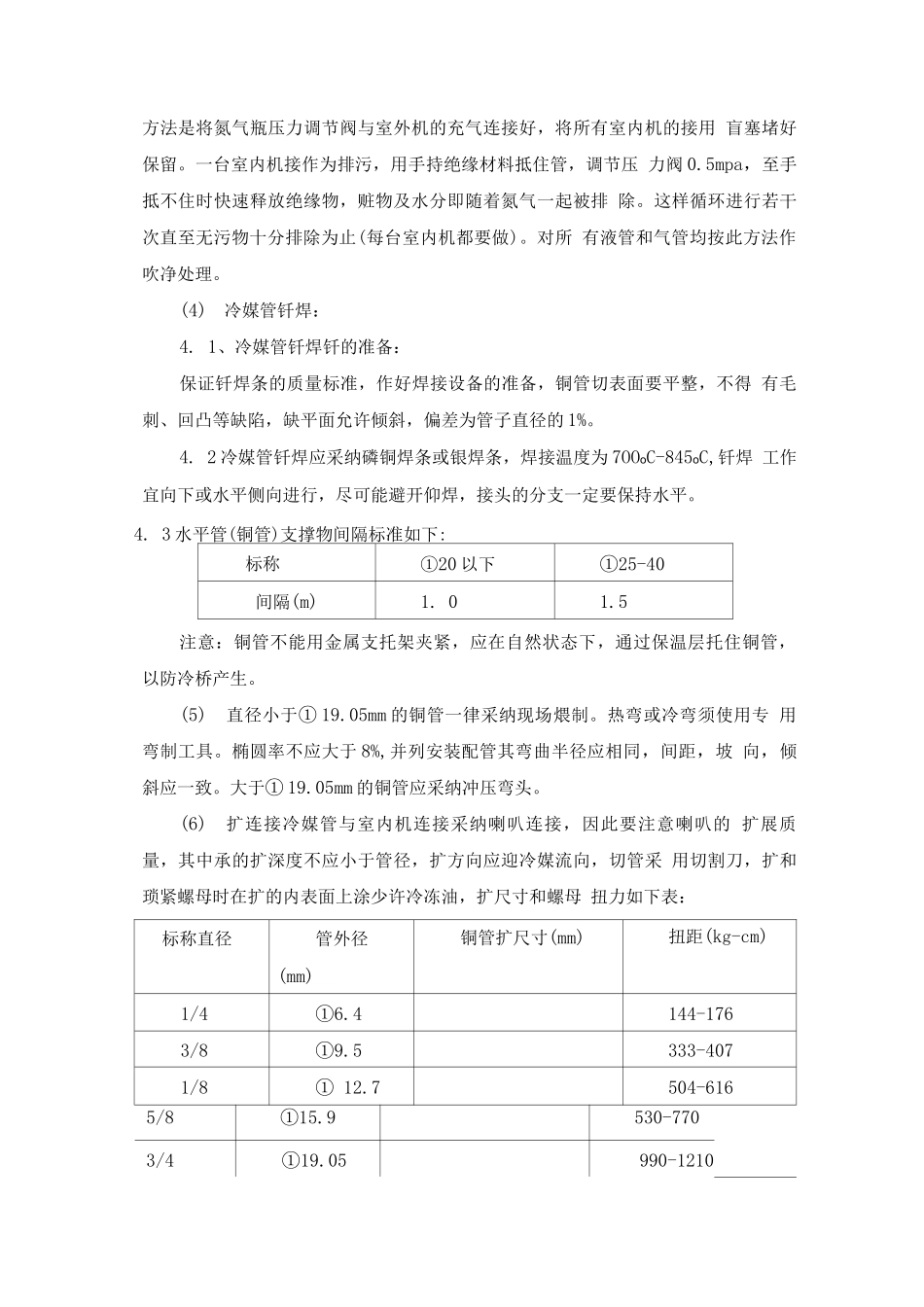

中央空调施工组织方案第一节:工程概况一、概况说明此项目为冀衡药业办公空调工程。空调工程设计施工依据:1《采暖通风与空气调节设计法律规范》(GB519—23)2《通风与空调工程施工质量验收法律规范》(GB50243》一 22)3 业主提供的设计要求二、工程内容工程内容主要有:材料采购、打墙洞、安装管线、吊装连接和保温、室内外 机安装、控制连线及系统调试。三、工程特点1、学校工程,工程质量要求高,工期要求紧。2、设备安装调试量大。3、施工准备条件:空调设备分两大部分即:室内机、室外机。附属部分有 室内、室外机连接管、控制接线、冷凝水管及部分空调室内机需要的其它附件。施工前要做的准备工作:(1)熟悉现场;(2)采购材料;(3)准备机具;(4 )组织施工人员;(5)核查现场土建结构情况;(6)学习有关的操作规程及质量验收标准;(7)由技术人员向技术班组进行全面交底;(8)加强安全管理,消除事故隐患,强调“一切工作以安全为前提”的工作 理念。第二节:主要施工方法及技术要求一、安装工程总程序 i~l! !!--!人力组织、机具进场、技术交底、材料采购进场支托架制作、墙上打洞、开槽、线槽安装、电线、焊接安装主管线、支托架安装、主管线保温主管线焊接、凝聚水管线安装、管线保温、电力线敷设室内机固定及接室外机支架固定试压凝聚水管试漏系统抽真空系统充氟试机调试、运行系统最后整理、验收试机调试、运行二、安装要点及技术要求:1、打洞及处理:核准应开洞孔的位置及尺寸,孔的大小大于穿过管线(含 保温层)外径,吊装室内机及支托架固定采纳膨胀螺栓。2、冷媒配管(1)冷媒配管应严守配管三原则:干燥、清洁、气密性。首先是防止安装 前铜管内有水分进入,配管后要吹净和真空干燥。施工时应注意管内清理;焊接 时采纳氮气置换焊,最后吹净。验一是保证焊接质量和喇叭连接质量,二才是 最后的气密性试验。(2)冷媒管封盖:冷媒管的包扎十分重要,以防止水分、赃物、灰尘等进 入管内。冷媒管穿墙一定要将管头包扎严密。临时不连接的已安装好的管子要把 管包扎好。(3)冷媒管吹净:冷媒管吹净是一种把管内废物清除出去的最好方法,具 体方法是将氮气瓶压力调节阀与室外机的充气连接好,将所有室内机的接用 盲塞堵好保留。一台室内机接作为排污,用手持绝缘材料抵住管,调节压 力阀 0.5mpa,至手抵不住时快速释放绝缘物,赃物及水分即随着氮气一起被排 除。这样循环进行若干次直至无污物十分排除为止(每台室内机都要做)...
