副斜井铺轨、硬化底板、水沟砌筑施工安全技术措施一、概述 根据矿生产需要,现需对副斜井进行铺轨、硬化底板、水沟砌筑等工作
为了进一步确保该一系列工作的顺利开展,特编制本措施
二、施工时间及地点 时间:2025 年 月 日 时至 2025 年 月 日 时止 地点:副井井口至井底 三、施工组织及职责 施工负责人: 技术负责人: 安全负责人: 职责: ① 施工负责人负责全部工程人员组织及安排、材料供应、工程质量监督
② 技术负责人负责现场施工指挥、技术把关、措施落实
③ 安全负责人负责在施工中安全隐患排查处理
四、施工之前的准备 1、根据图纸编制好安全技术措施,经过相关部门领导审核经批准后向全体施工人员贯砌学习并签名

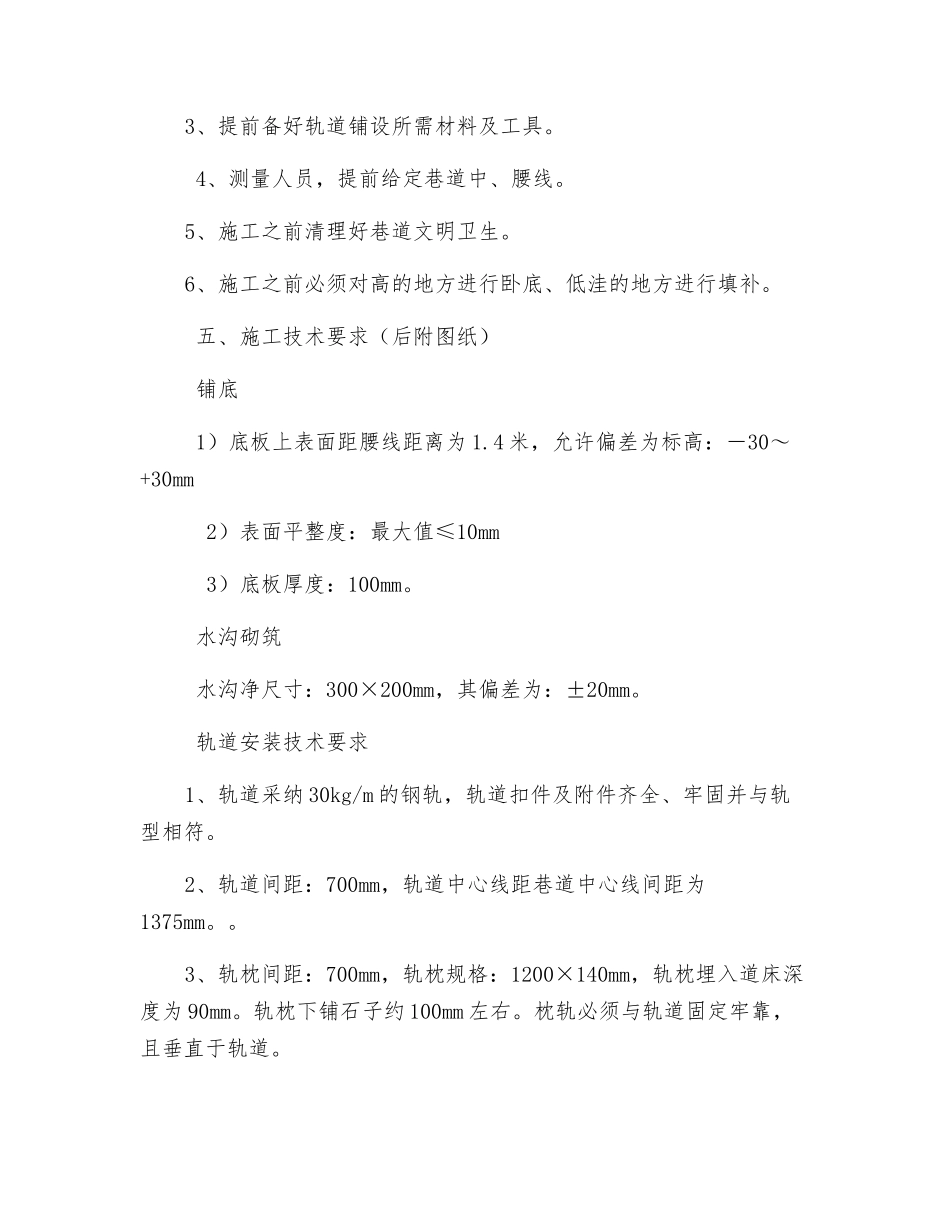

2、提前做好铺底、水沟砌筑的混凝土所需原材料(砂、石、配合比)3、提前备好轨道铺设所需材料及工具
4、测量人员,提前给定巷道中、腰线
5、施工之前清理好巷道文明卫生
6、施工之前必须对高的地方进行卧底、低洼的地方进行填补
五、施工技术要求(后附图纸) 铺底 1)底板上表面距腰线距离为 1
4 米,允许偏差为标高:-30~+30mm 2)表面平整度:最大值≤10mm 3)底板厚度:100mm
水沟砌筑 水沟净尺寸:300×200mm,其偏差为:±20mm
轨道安装技术要求1、轨道采纳 30kg/m 的钢轨,轨道扣件及附件齐全、牢固并与轨型相符
2、轨道间距:700mm,轨道中心线距巷道中心线间距为1375mm
3、轨枕间距:700mm,轨枕规格:1200×140mm,轨枕埋入道床深度为 90mm
轨枕下铺石子约 100mm 左右
