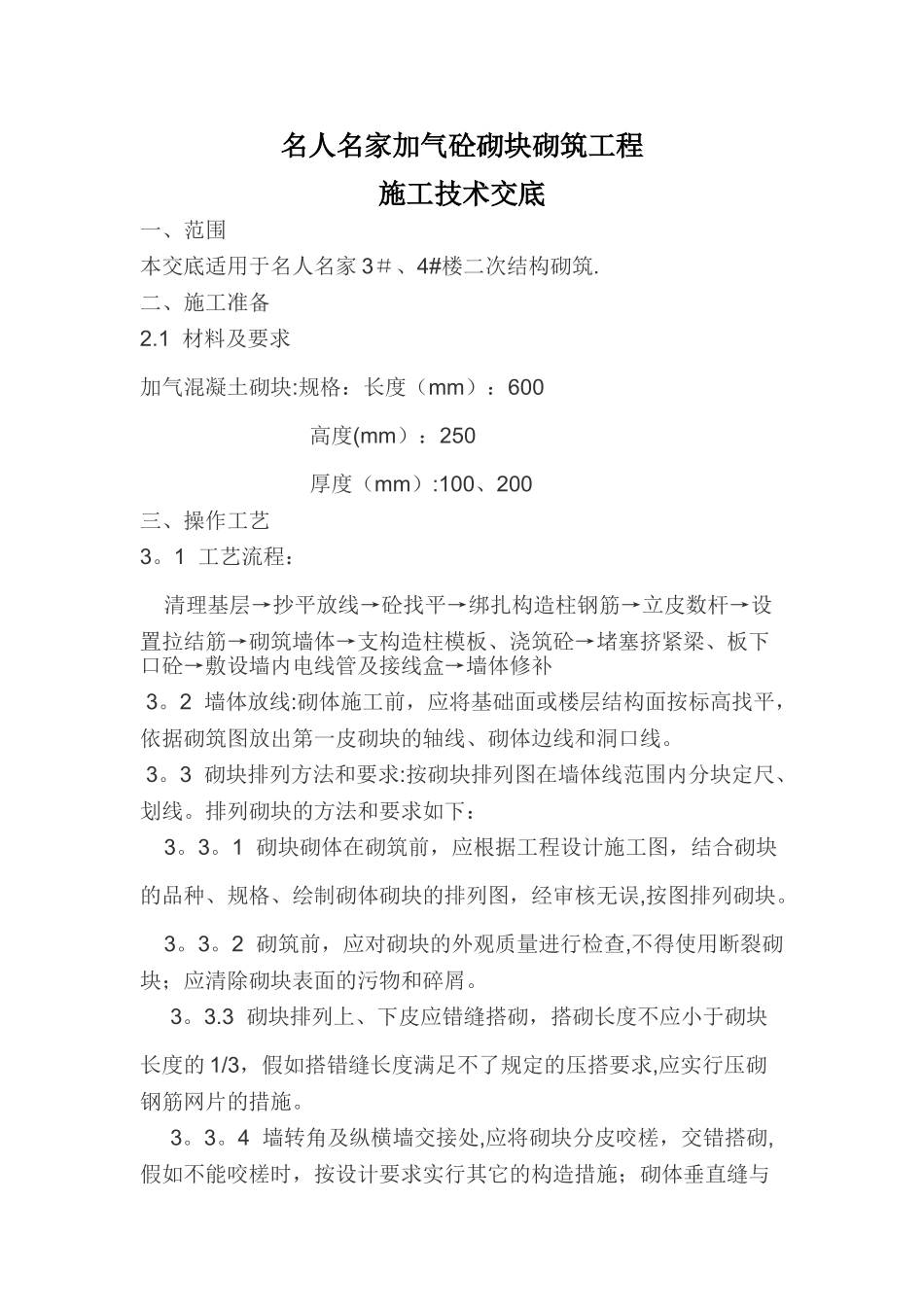

名人名家加气砼砌块砌筑工程施工技术交底一、范围本交底适用于名人名家 3#、4#楼二次结构砌筑
二、施工准备2
1 材料及要求加气混凝土砌块:规格:长度(mm):600 高度(mm):250 厚度(mm):100、200三、操作工艺3
1 工艺流程: 清理基层→抄平放线→砼找平→绑扎构造柱钢筋→立皮数杆→设置拉结筋→砌筑墙体→支构造柱模板、浇筑砼→堵塞挤紧梁、板下口砼→敷设墙内电线管及接线盒→墙体修补 3
2 墙体放线:砌体施工前,应将基础面或楼层结构面按标高找平,依据砌筑图放出第一皮砌块的轴线、砌体边线和洞口线
3 砌块排列方法和要求:按砌块排列图在墙体线范围内分块定尺、划线
排列砌块的方法和要求如下: 3
1 砌块砌体在砌筑前,应根据工程设计施工图,结合砌块的品种、规格、绘制砌体砌块的排列图,经审核无误,按图排列砌块
2 砌筑前,应对砌块的外观质量进行检查,不得使用断裂砌块;应清除砌块表面的污物和碎屑
3 砌块排列上、下皮应错缝搭砌,搭砌长度不应小于砌块长度的 1/3,假如搭错缝长度满足不了规定的压搭要求,应实行压砌钢筋网片的措施
4 墙转角及纵横墙交接处,应将砌块分皮咬槎,交错搭砌,假如不能咬槎时,按设计要求实行其它的构造措施;砌体垂直缝与门窗洞口边线应避开同缝,且不得采纳砖镶砌
5 砌体水平灰缝厚度一般为 15mm,垂直灰缝宽度为15mm
大于 30mm 的垂直缝,应用 C20 的细石混凝土灌实
灰缝要饱满密实
6 砌块排列尽量不镶砖或少镶砖,必须镶砖时,应用整砖平砌,且尽量分散,镶砌砖的强度不应小于砌块强度等级
7 凡砌体中需固定门窗工其他构件、以及搁置过梁、搁板等部位,应尽量采纳大规格和规则整齐的砌块砌筑,不得使用零星砌块砌筑

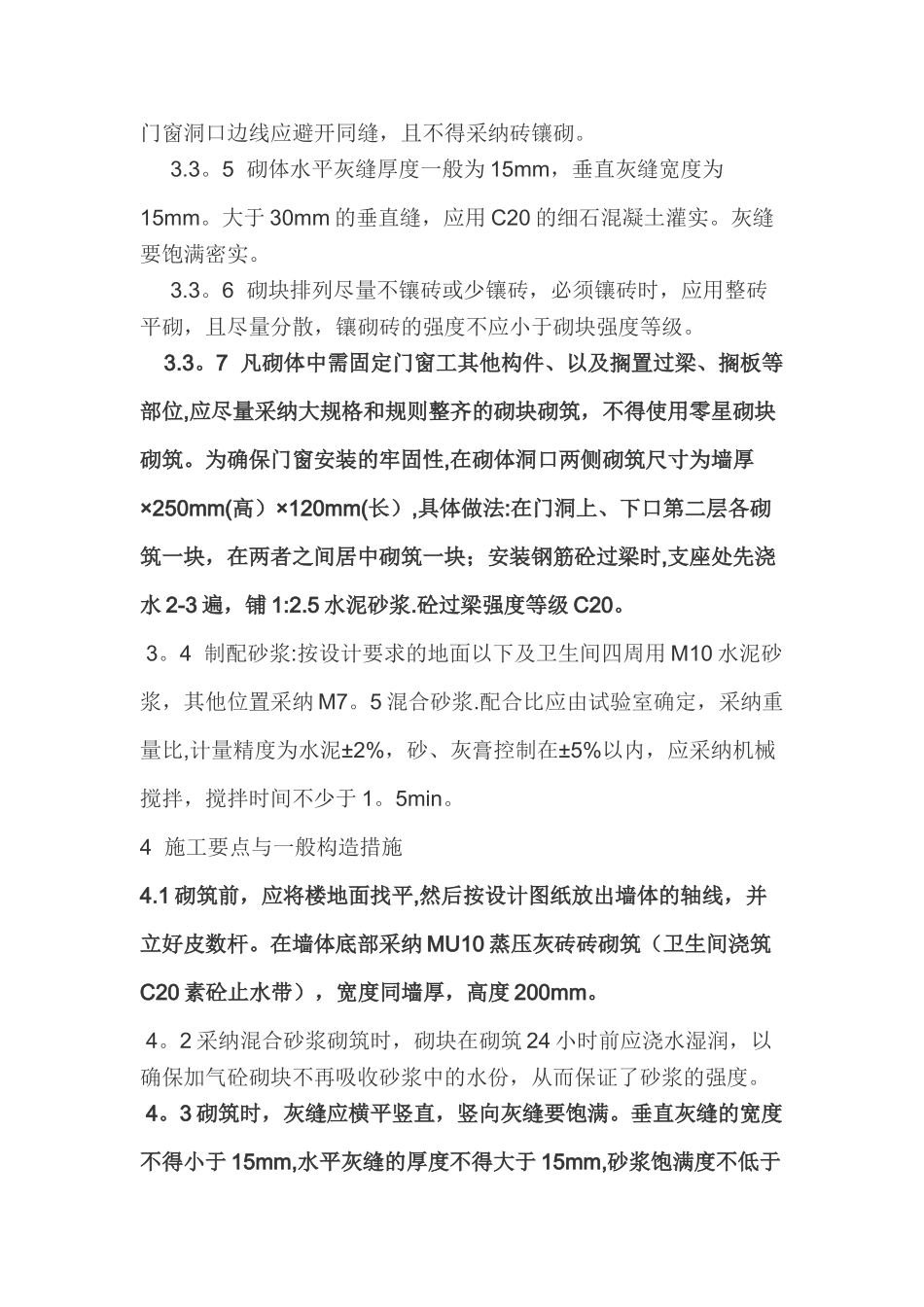

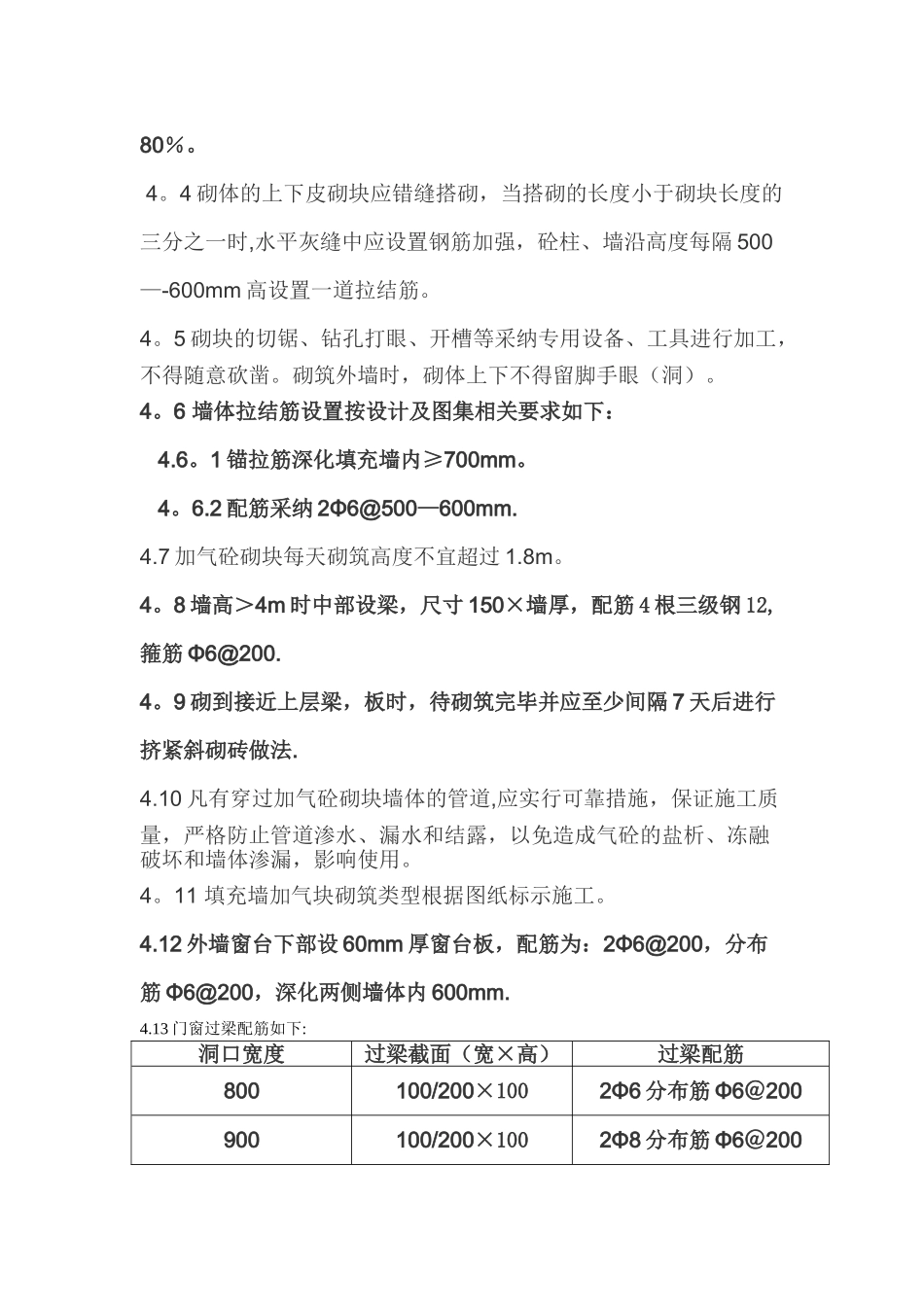

为确保门窗安装的牢固性,在砌体洞口两侧砌筑尺寸为墙厚×250mm(高
