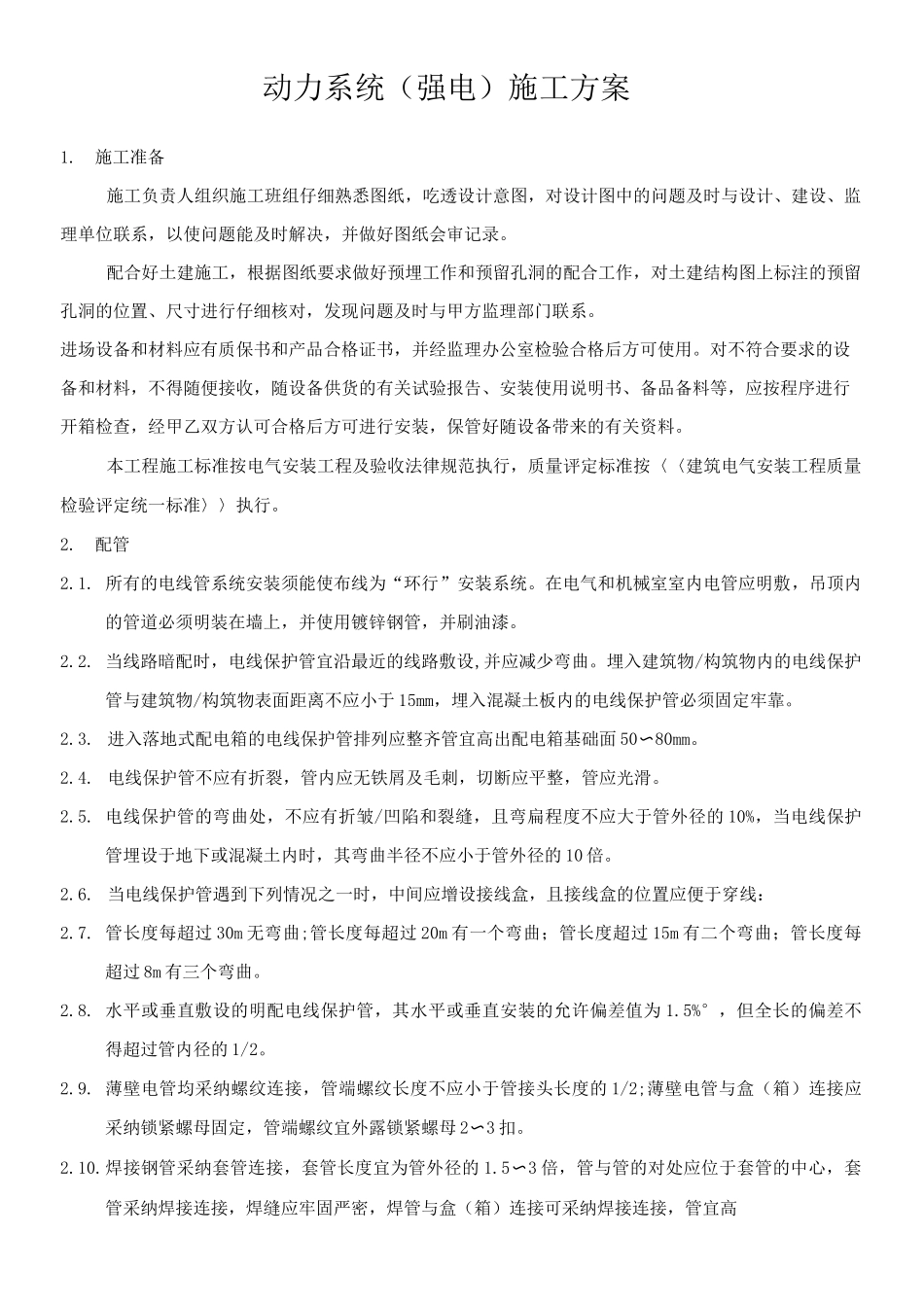

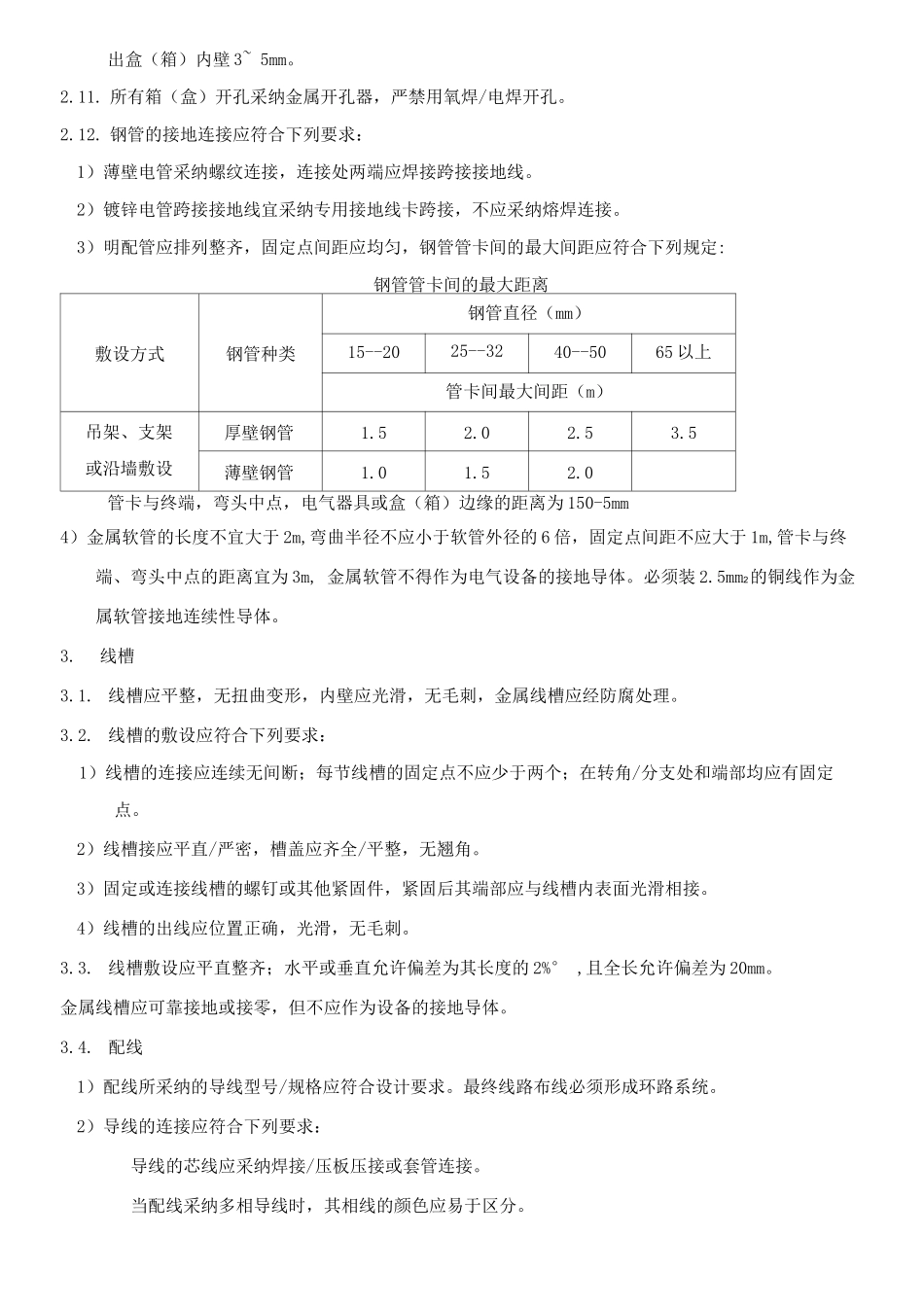

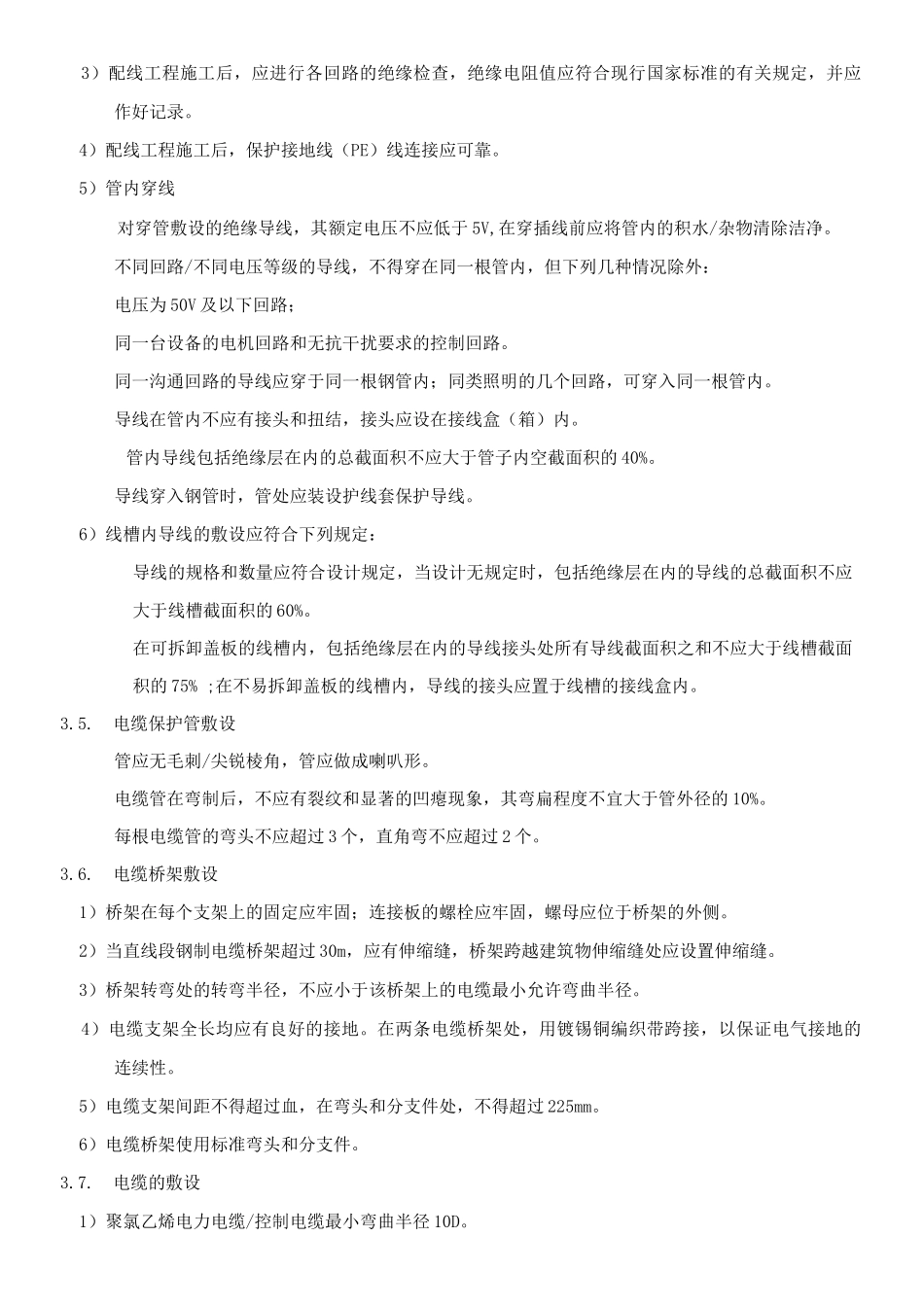

动力系统(强电)施工方案1.施工准备施工负责人组织施工班组仔细熟悉图纸,吃透设计意图,对设计图中的问题及时与设计、建设、监理单位联系,以使问题能及时解决,并做好图纸会审记录。配合好土建施工,根据图纸要求做好预埋工作和预留孔洞的配合工作,对土建结构图上标注的预留孔洞的位置、尺寸进行仔细核对,发现问题及时与甲方监理部门联系。进场设备和材料应有质保书和产品合格证书,并经监理办公室检验合格后方可使用。对不符合要求的设备和材料,不得随便接收,随设备供货的有关试验报告、安装使用说明书、备品备料等,应按程序进行开箱检查,经甲乙双方认可合格后方可进行安装,保管好随设备带来的有关资料。本工程施工标准按电气安装工程及验收法律规范执行,质量评定标准按〈〈建筑电气安装工程质量检验评定统一标准〉〉执行。2.配管2.1. 所有的电线管系统安装须能使布线为“环行”安装系统。在电气和机械室室内电管应明敷,吊顶内的管道必须明装在墙上,并使用镀锌钢管,并刷油漆。2.2. 当线路暗配时,电线保护管宜沿最近的线路敷设,并应减少弯曲。埋入建筑物/构筑物内的电线保护管与建筑物/构筑物表面距离不应小于 15mm,埋入混凝土板内的电线保护管必须固定牢靠。2.3. 进入落地式配电箱的电线保护管排列应整齐管宜高出配电箱基础面 50〜80mm。2.4. 电线保护管不应有折裂,管内应无铁屑及毛刺,切断应平整,管应光滑。2.5. 电线保护管的弯曲处,不应有折皱/凹陷和裂缝,且弯扁程度不应大于管外径的 10%,当电线保护管埋设于地下或混凝土内时,其弯曲半径不应小于管外径的 10 倍。2.6. 当电线保护管遇到下列情况之一时,中间应增设接线盒,且接线盒的位置应便于穿线:2.7. 管长度每超过 30m 无弯曲;管长度每超过 20m 有一个弯曲;管长度超过 15m 有二个弯曲;管长度每超过 8m 有三个弯曲。2.8. 水平或垂直敷设的明配电线保护管,其水平或垂直安装的允许偏差值为 1.5%°,但全长的偏差不得超过管内径的 1/2。2.9. 薄壁电管均采纳螺纹连接,管端螺纹长度不应小于管接头长度的 1/2;薄壁电管与盒(箱)连接应采纳锁紧螺母固定,管端螺纹宜外露锁紧螺母 2〜3 扣。2.10.焊接钢管采纳套管连接,套管长度宜为管外径的 1.5〜3 倍,管与管的对处应位于套管的中心,套管采纳焊接连接,焊缝应牢固严密,焊管与盒(箱)连接可采纳焊接连接,管宜高出盒(箱)内壁 3~ 5mm。2.11. 所有箱(盒)开孔采纳金属开孔器,严禁...
