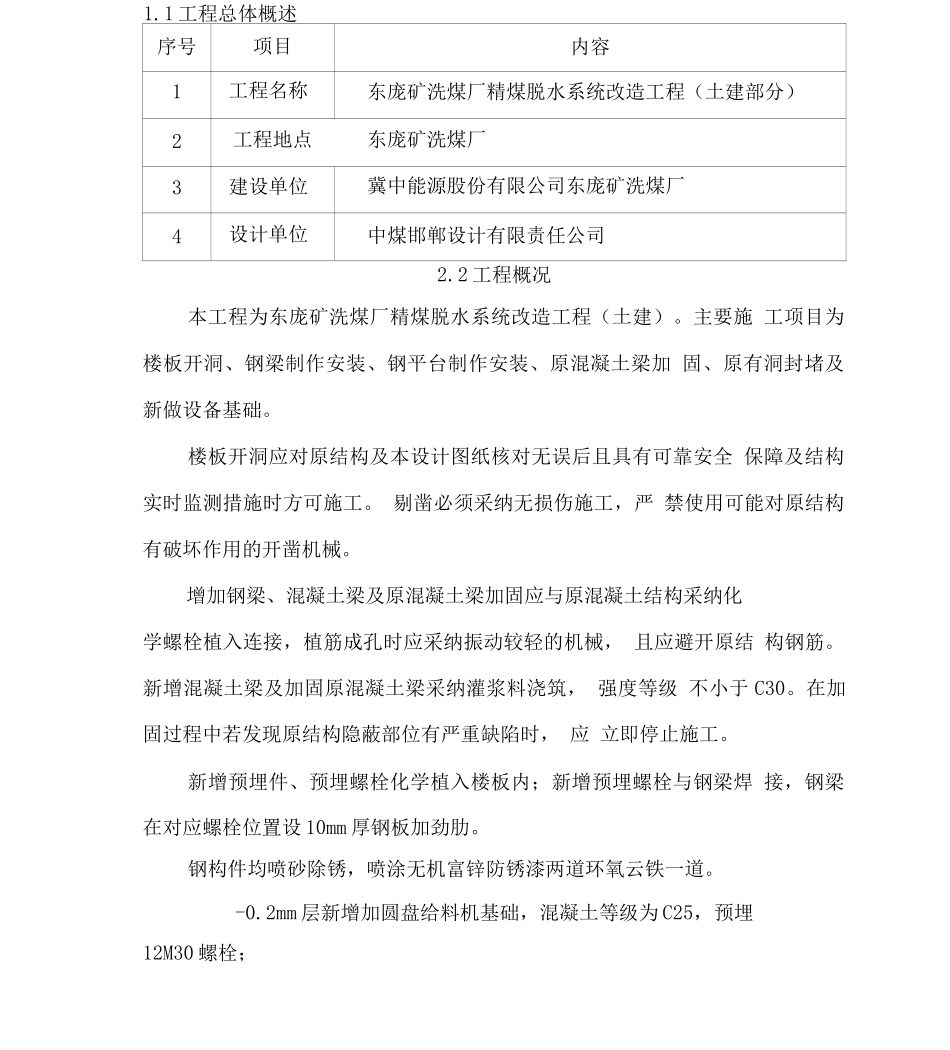

东庞矿洗煤厂精煤脱水系统改造工程(土建部分)施工组织设计建设单位:冀中能源股份有限公司东庞矿施工单位:河北林和建筑安装有限公司工程名称:东庞矿洗煤厂精煤脱水系统改造工程编制时间:2025 年 1 月第一章工程概况第二章施工部署及总平面布置第三章主要施工方案及技术组织措施第四章主要施工机械和劳动力安排计划第五章确保工程质量的技术组织措施第六章确保安全生产的技术组织措施第七章确保文明施工的技术组织措施第八章确保施工进度的技术组织措施第九章确保降低成本的技术组织措施第十章项目管理机构配备情况第十一章特别季节施工措施第十二章施工现场环境措施附图附表:1、计划投入的主要施工机械设备表2、劳动力计划表3、施工进度计划表4、施工平面布置图第一章 工程概况1.1 工程总体概述序号项目内容1工程名称东庞矿洗煤厂精煤脱水系统改造工程(土建部分)2工程地点东庞矿洗煤厂3建设单位冀中能源股份有限公司东庞矿洗煤厂4设计单位中煤邯郸设计有限责任公司2.2 工程概况本工程为东庞矿洗煤厂精煤脱水系统改造工程(土建)。主要施 工项目为楼板开洞、钢梁制作安装、钢平台制作安装、原混凝土梁加 固、原有洞封堵及新做设备基础。楼板开洞应对原结构及本设计图纸核对无误后且具有可靠安全 保障及结构实时监测措施时方可施工。 剔凿必须采纳无损伤施工,严 禁使用可能对原结构有破坏作用的开凿机械。增加钢梁、混凝土梁及原混凝土梁加固应与原混凝土结构采纳化学螺栓植入连接,植筋成孔时应采纳振动较轻的机械, 且应避开原结 构钢筋。新增混凝土梁及加固原混凝土梁采纳灌浆料浇筑, 强度等级 不小于 C30。在加固过程中若发现原结构隐蔽部位有严重缺陷时, 应 立即停止施工。新增预埋件、预埋螺栓化学植入楼板内;新增预埋螺栓与钢梁焊 接,钢梁在对应螺栓位置设 10mm 厚钢板加劲肋。钢构件均喷砂除锈,喷涂无机富锌防锈漆两道环氧云铁一道。-0.2mm 层新增加圆盘给料机基础,混凝土等级为 C25,预埋12M30 螺栓;4.6m 层②~③ 轴刮板输送机楼板开洞、新增 H 型钢钢梁及预埋、 预埋螺栓,新增钢梁与原混凝土结构采纳化学螺栓植入连接,与楼板结 合处将楼板打磨平整刷结构胶;新增预埋件化学植入楼板内;新增预埋 螺栓与钢梁焊接,钢梁在对应螺栓位置设 10mm 厚钢板加劲肋。4.6m 层⑤⑥轴压滤机入料泵将原有泵基础移位并新建泵基础、新 增〜H 型钢钢梁、预埋螺栓,基础混凝土采纳 C25,高出楼板面...
