厨房楼面渗漏维修处理施工方案

厨房楼面渗漏维修处理施工方案_第1页
1/1

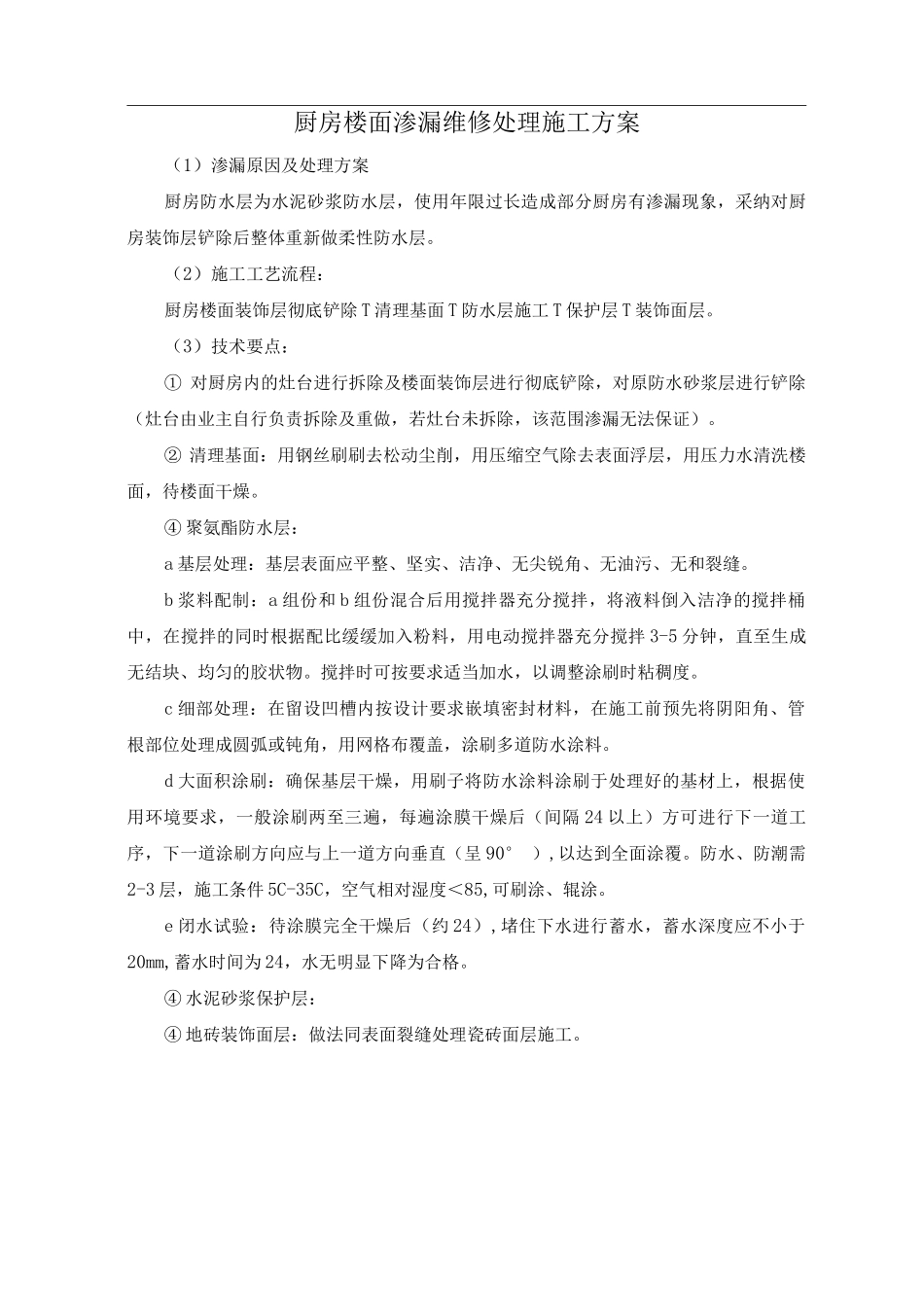

厨房楼面渗漏维修处理施工方案(1)渗漏原因及处理方案厨房防水层为水泥砂浆防水层,使用年限过长造成部分厨房有渗漏现象,采纳对厨房装饰层铲除后整体重新做柔性防水层。(2)施工工艺流程:厨房楼面装饰层彻底铲除 T 清理基面 T 防水层施工 T 保护层 T 装饰面层。(3)技术要点:① 对厨房内的灶台进行拆除及楼面装饰层进行彻底铲除,对原防水砂浆层进行铲除(灶台由业主自行负责拆除及重做,若灶台未拆除,该范围渗漏无法保证)。② 清理基面:用钢丝刷刷去松动尘削,用压缩空气除去表面浮层,用压力水清洗楼面,待楼面干燥。④ 聚氨酯防水层:a 基层处理:基层表面应平整、坚实、洁净、无尖锐角、无油污、无和裂缝。b 浆料配制:a 组份和 b 组份混合后用搅拌器充分搅拌,将液料倒入洁净的搅拌桶中,在搅拌的同时根据配比缓缓加入粉料,用电动搅拌器充分搅拌 3-5 分钟,直至生成无结块、均匀的胶状物。搅拌时可按要求适当加水,以调整涂刷时粘稠度。c 细部处理:在留设凹槽内按设计要求嵌填密封材料,在施工前预先将阴阳角、管根部位处理成圆弧或钝角,用网格布覆盖,涂刷多道防水涂料。d 大面积涂刷:确保基层干燥,用刷子将防水涂料涂刷于处理好的基材上,根据使用环境要求,一般涂刷两至三遍,每遍涂膜干燥后(间隔 24 以上)方可进行下一道工序,下一道涂刷方向应与上一道方向垂直(呈 90° ),以达到全面涂覆。防水、防潮需2-3 层,施工条件 5C-35C,空气相对湿度<85,可刷涂、辊涂。e 闭水试验:待涂膜完全干燥后(约 24),堵住下水进行蓄水,蓄水深度应不小于20mm,蓄水时间为 24,水无明显下降为合格。④ 水泥砂浆保护层:④ 地砖装饰面层:做法同表面裂缝处理瓷砖面层施工。

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

厨房楼面渗漏维修处理施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
