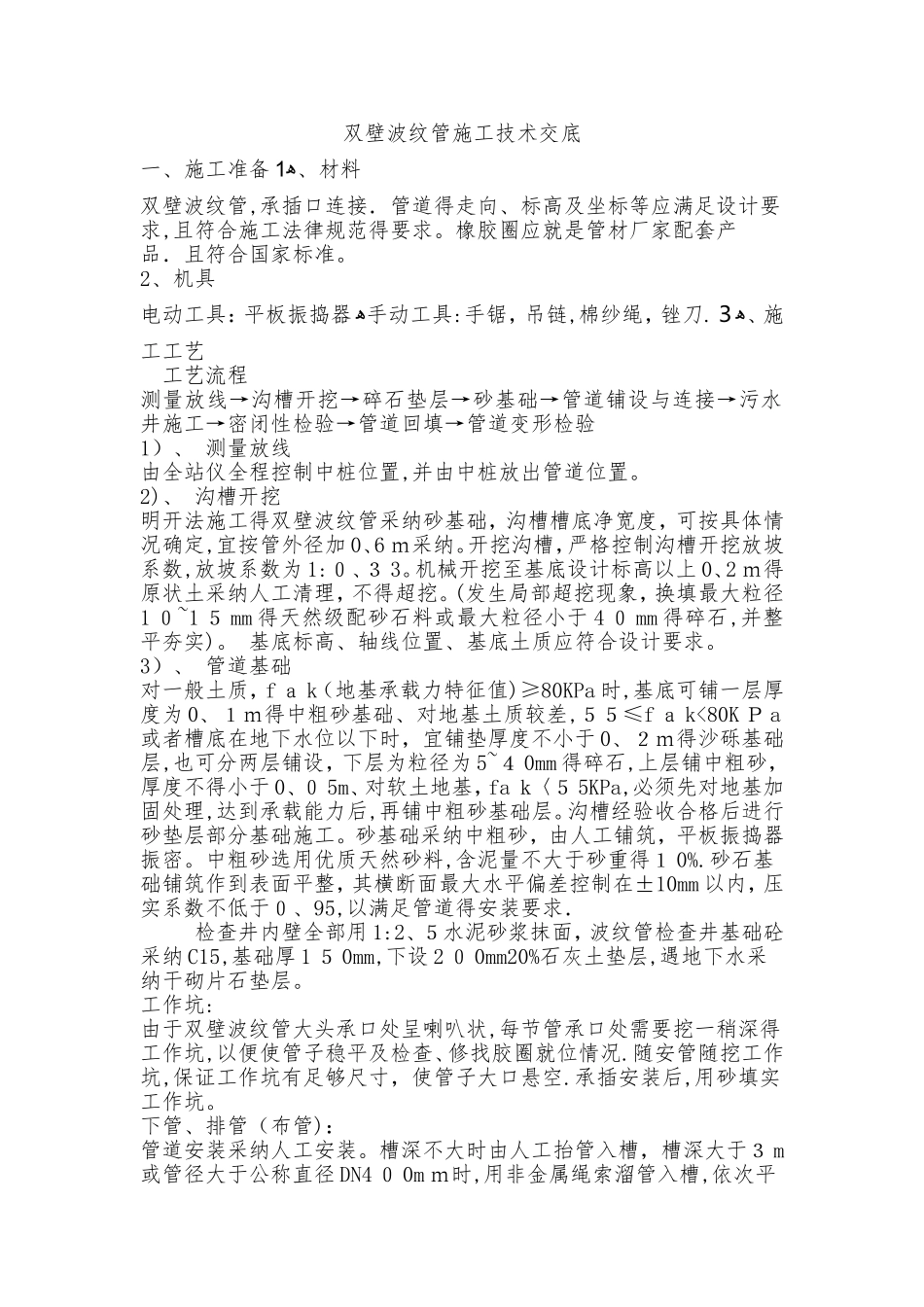

双壁波纹管施工技术交底一、施工准备ﻫ1、材料双壁波纹管,承插口连接.管道得走向、标高及坐标等应满足设计要求,且符合施工法律规范得要求。橡胶圈应就是管材厂家配套产品.且符合国家标准。2、机具电动工具:平板振捣器ﻫ手动工具:手锯,吊链,棉纱绳,锉刀.ﻫ3、施工工艺工艺流程测量放线→沟槽开挖→碎石垫层→砂基础→管道铺设与连接→污水井施工→密闭性检验→管道回填→管道变形检验1)、 测量放线由全站仪全程控制中桩位置,并由中桩放出管道位置。2)、 沟槽开挖明开法施工得双壁波纹管采纳砂基础,沟槽槽底净宽度,可按具体情况确定,宜按管外径加 0、6 m采纳。开挖沟槽,严格控制沟槽开挖放坡系数,放坡系数为 1:0、3 3。机械开挖至基底设计标高以上 0、2 m得原状土采纳人工清理,不得超挖。(发生局部超挖现象,换填最大粒径1 0~1 5 mm 得天然级配砂石料或最大粒径小于 4 0 mm 得碎石,并整平夯实)。 基底标高、轴线位置、基底土质应符合设计要求。3)、 管道基础对一般土质,f a k(地基承载力特征值)≥80KPa 时,基底可铺一层厚度为 0、1m得中粗砂基础、对地基土质较差,55≤f a k<80K P a或者槽底在地下水位以下时,宜铺垫厚度不小于 0、2m得沙砾基础层,也可分两层铺设,下层为粒径为 5~4 0mm 得碎石,上层铺中粗砂,厚度不得小于 0、0 5m、对软土地基,fa k〈5 5KPa,必须先对地基加固处理,达到承载能力后,再铺中粗砂基础层。沟槽经验收合格后进行砂垫层部分基础施工。砂基础采纳中粗砂,由人工铺筑,平板振捣器振密。中粗砂选用优质天然砂料,含泥量不大于砂重得1 0%.砂石基础铺筑作到表面平整,其横断面最大水平偏差控制在±10mm 以内,压实系数不低于0、95,以满足管道得安装要求. 检查井内壁全部用 1:2、5水泥砂浆抹面,波纹管检查井基础砼采纳 C15,基础厚 1 5 0mm,下设 2 0 0mm20%石灰土垫层,遇地下水采纳干砌片石垫层。工作坑:由于双壁波纹管大头承口处呈喇叭状,每节管承口处需要挖一稍深得工作坑,以便使管子稳平及检查、修找胶圈就位情况.随安管随挖工作坑,保证工作坑有足够尺寸,使管子大口悬空.承插安装后,用砂填实工作坑。下管、排管(布管):管道安装采纳人工安装。槽深不大时由人工抬管入槽,槽深大于3 m或管径大于公称直径 DN4 0 0m m时,用非金属绳索溜管入槽,依次平稳地放在砂砾基础管位上。严禁用金属绳索勾住两端管口或将管材自槽边翻滚抛入槽...
