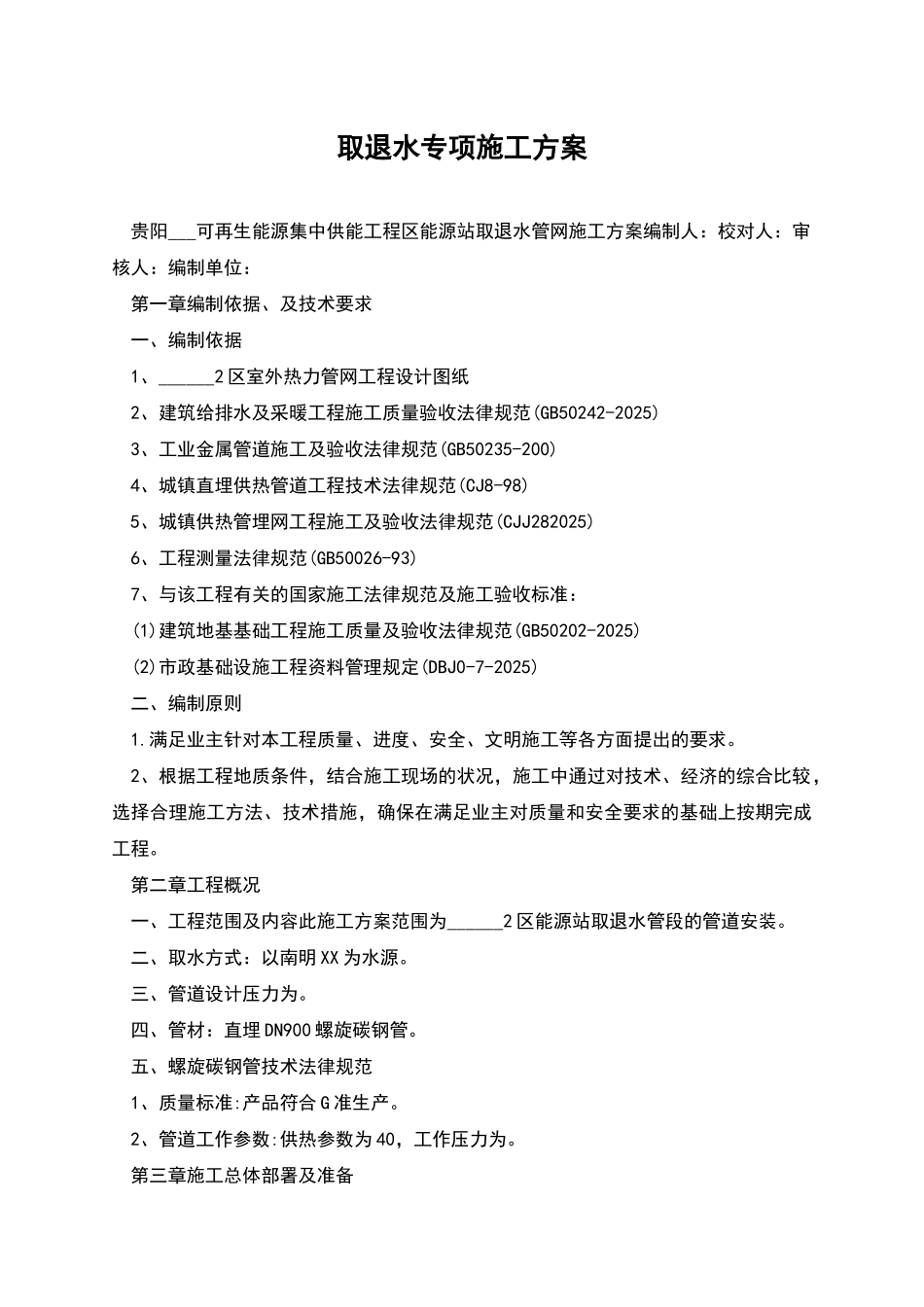

取退水专项施工方案 贵阳___可再生能源集中供能工程区能源站取退水管网施工方案编制人:校对人:审核人:编制单位: 第一章编制依据、及技术要求 一、编制依据 1、______2 区室外热力管网工程设计图纸 2、建筑给排水及采暖工程施工质量验收法律规范(GB50242-2025) 3、工业金属管道施工及验收法律规范(GB50235-200) 4、城镇直埋供热管道工程技术法律规范(CJ8-98) 5、城镇供热管埋网工程施工及验收法律规范(CJJ282025) 6、工程测量法律规范(GB50026-93) 7、与该工程有关的国家施工法律规范及施工验收标准: (1)建筑地基基础工程施工质量及验收法律规范(GB50202-2025) (2)市政基础设施工程资料管理规定(DBJ0-7-2025) 二、编制原则 1
满足业主针对本工程质量、进度、安全、文明施工等各方面提出的要求
2、根据工程地质条件,结合施工现场的状况,施工中通过对技术、经济的综合比较,选择合理施工方法、技术措施,确保在满足业主对质量和安全要求的基础上按期完成工程
第二章工程概况 一、工程范围及内容此施工方案范围为______2 区能源站取退水管段的管道安装
二、取水方式:以南明 XX 为水源
三、管道设计压力为
四、管材:直埋 DN900 螺旋碳钢管
五、螺旋碳钢管技术法律规范 1、质量标准:产品符合 G 准生产
2、管道工作参数:供热参数为 40,工作压力为

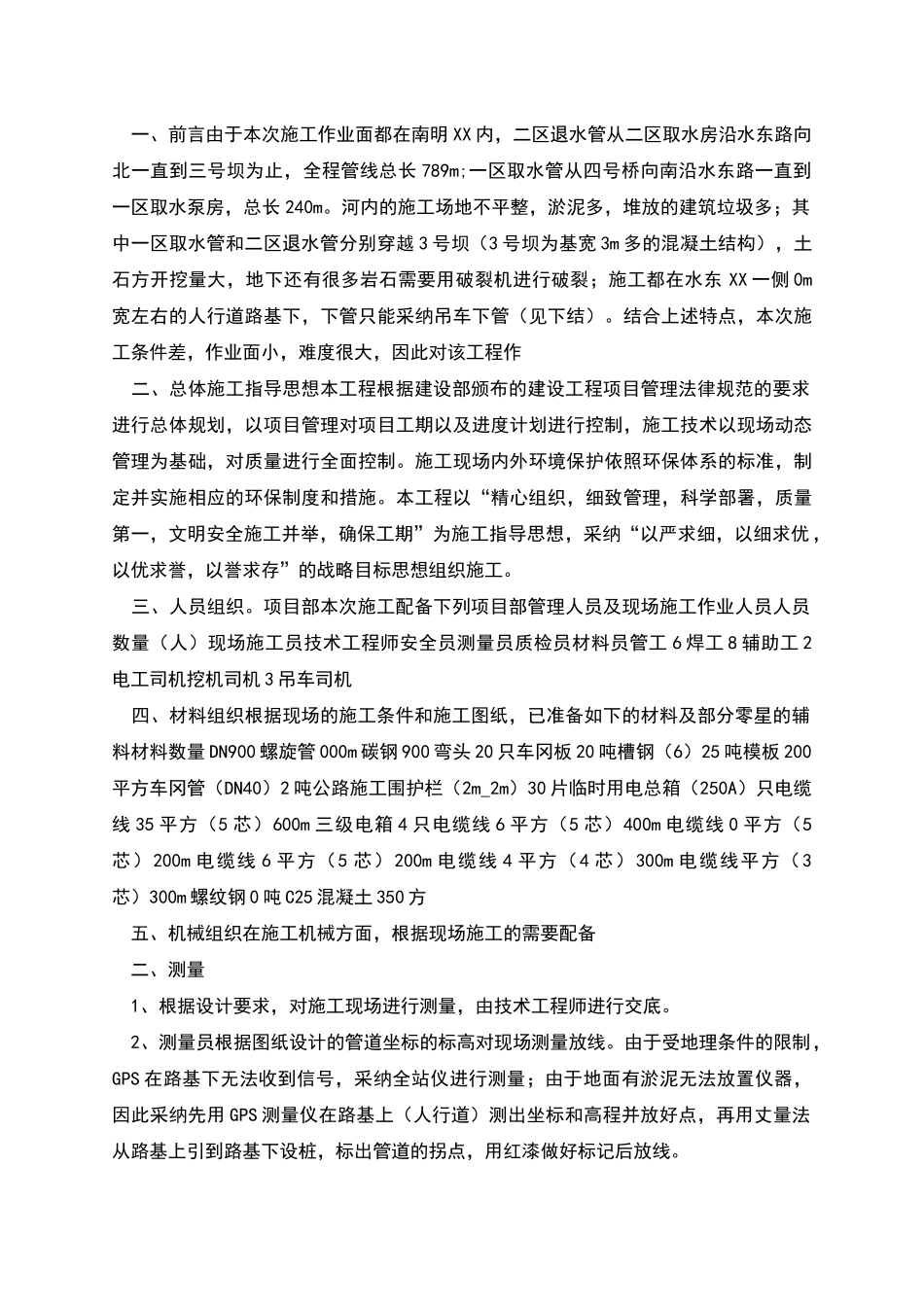

第三章施工总体部署及准备 一、前言由于本次施工作业面都在南明 XX 内,二区退水管从二区取水房沿水东路向北一直到三号坝为止,全程管线总长 789m;一区取水管从四号桥向南沿水东路一直到一区取水泵房,总长 240m

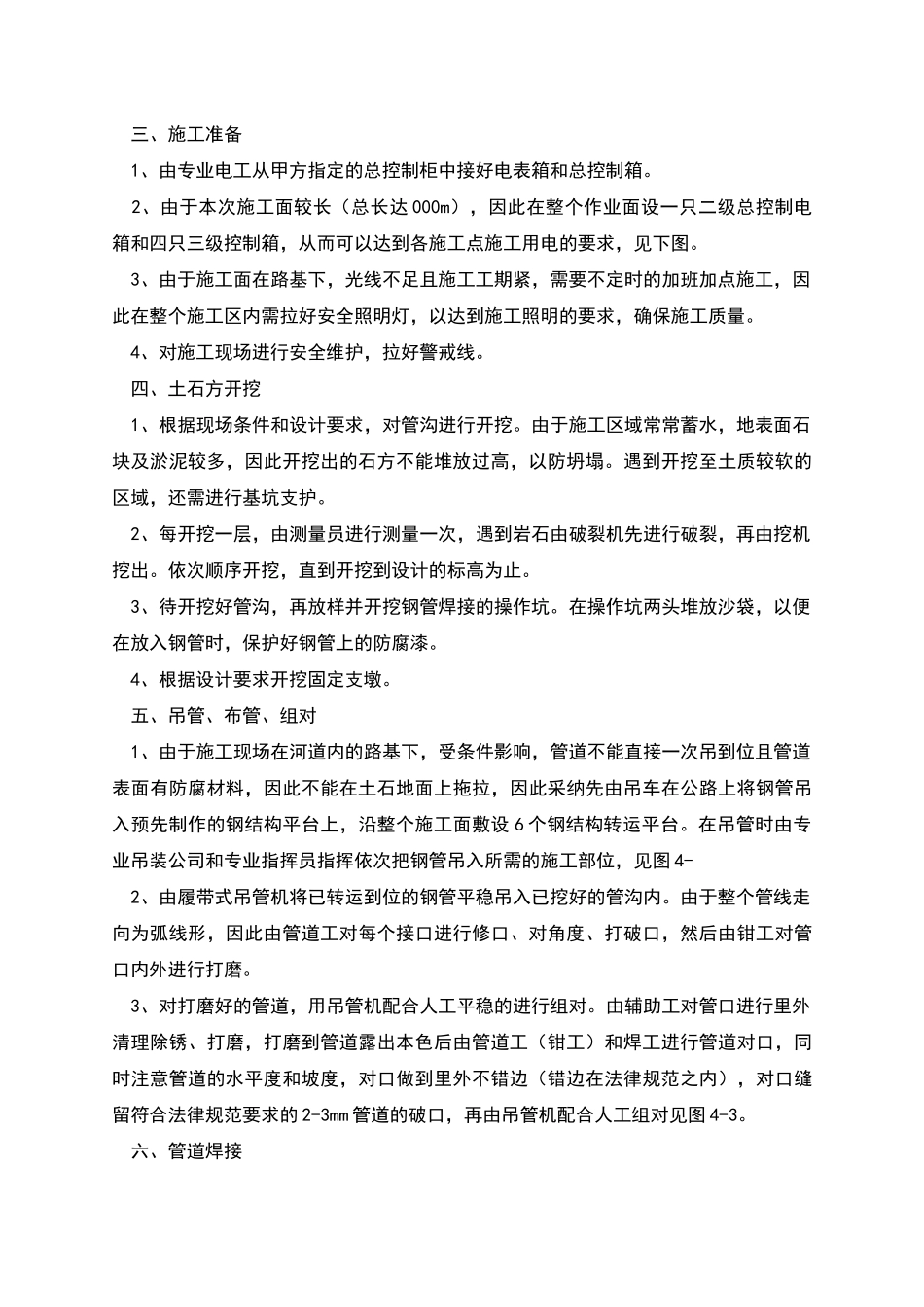

河内的施工场地不平整,淤泥多,堆放的建筑垃圾多;其中一区取水管和二区退水管分别穿越 3 号坝(3 号坝为基宽 3m 多的混凝土结构),土
