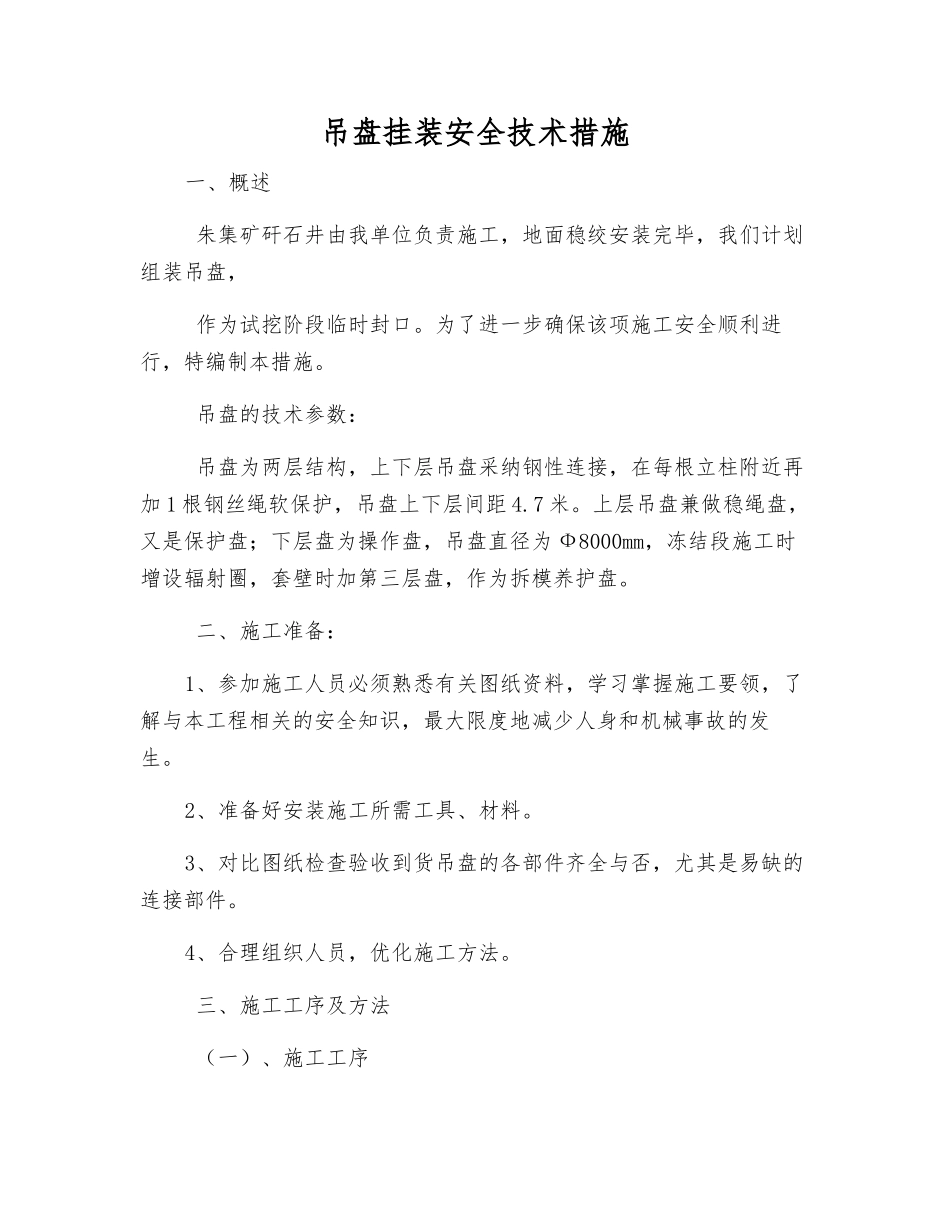

吊盘挂装安全技术措施一、概述 朱集矿矸石井由我单位负责施工,地面稳绞安装完毕,我们计划组装吊盘, 作为试挖阶段临时封口
为了进一步确保该项施工安全顺利进行,特编制本措施
吊盘的技术参数: 吊盘为两层结构,上下层吊盘采纳钢性连接,在每根立柱附近再加 1 根钢丝绳软保护,吊盘上下层间距 4
上层吊盘兼做稳绳盘,又是保护盘;下层盘为操作盘,吊盘直径为 Ф8000mm,冻结段施工时增设辐射圈,套壁时加第三层盘,作为拆模养护盘
二、施工准备:1、参加施工人员必须熟悉有关图纸资料,学习掌握施工要领,了解与本工程相关的安全知识,最大限度地减少人身和机械事故的发生
2、准备好安装施工所需工具、材料
3、对比图纸检查验收到货吊盘的各部件齐全与否,尤其是易缺的连接部件
4、合理组织人员,优化施工方法

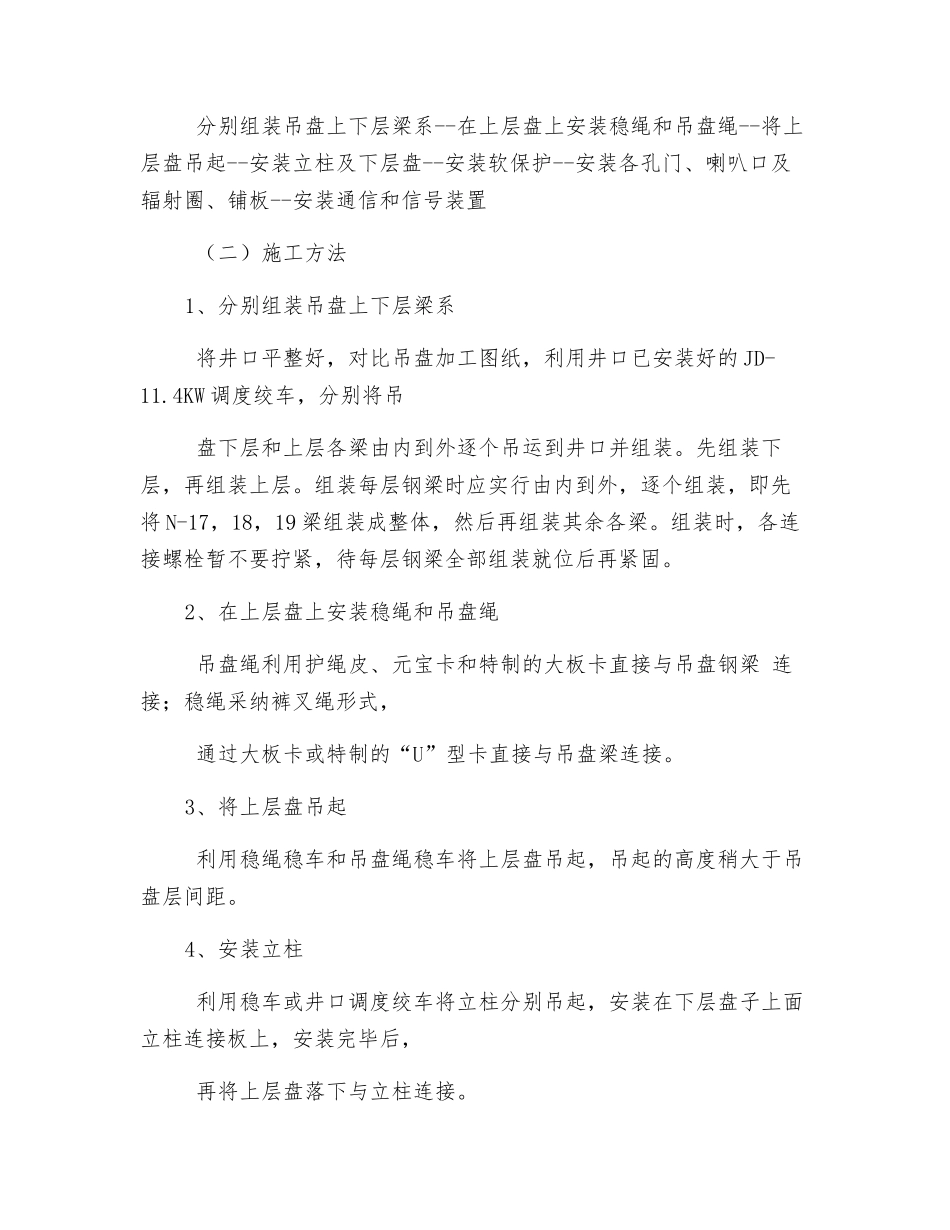

三、施工工序及方法 (一)、施工工序 分别组装吊盘上下层梁系--在上层盘上安装稳绳和吊盘绳--将上层盘吊起--安装立柱及下层盘--安装软保护--安装各孔门、喇叭口及辐射圈、铺板--安装通信和信号装置 (二)施工方法1、分别组装吊盘上下层梁系 将井口平整好,对比吊盘加工图纸,利用井口已安装好的 JD-11
4KW 调度绞车,分别将吊 盘下层和上层各梁由内到外逐个吊运到井口并组装
先组装下层,再组装上层
组装每层钢梁时应实行由内到外,逐个组装,即先将 N-17,18,19 梁组装成整体,然后再组装其余各梁
组装时,各连接螺栓暂不要拧紧,待每层钢梁全部组装就位后再紧固
2、在上层盘上安装稳绳和吊盘绳 吊盘绳利用护绳皮、元宝卡和特制的大板卡直接与吊盘钢梁 连接;稳绳采纳裤叉绳形式, 通过大板卡或特制的“U”型卡直接与吊盘梁连接
3、将上层盘吊起 利用稳绳稳车和吊盘绳稳车将上层盘吊起,吊起的高度稍大于吊盘层间距
4、安装立柱 利用稳车或井口调度绞车将立柱分别吊起,安装在下层盘子上面立柱连接板上
